《湘阴县工业项目土地报批手续办理时限要求表.docx》由会员分享,可在线阅读,更多相关《湘阴县工业项目土地报批手续办理时限要求表.docx(1页珍藏版)》请在第壹文秘上搜索。

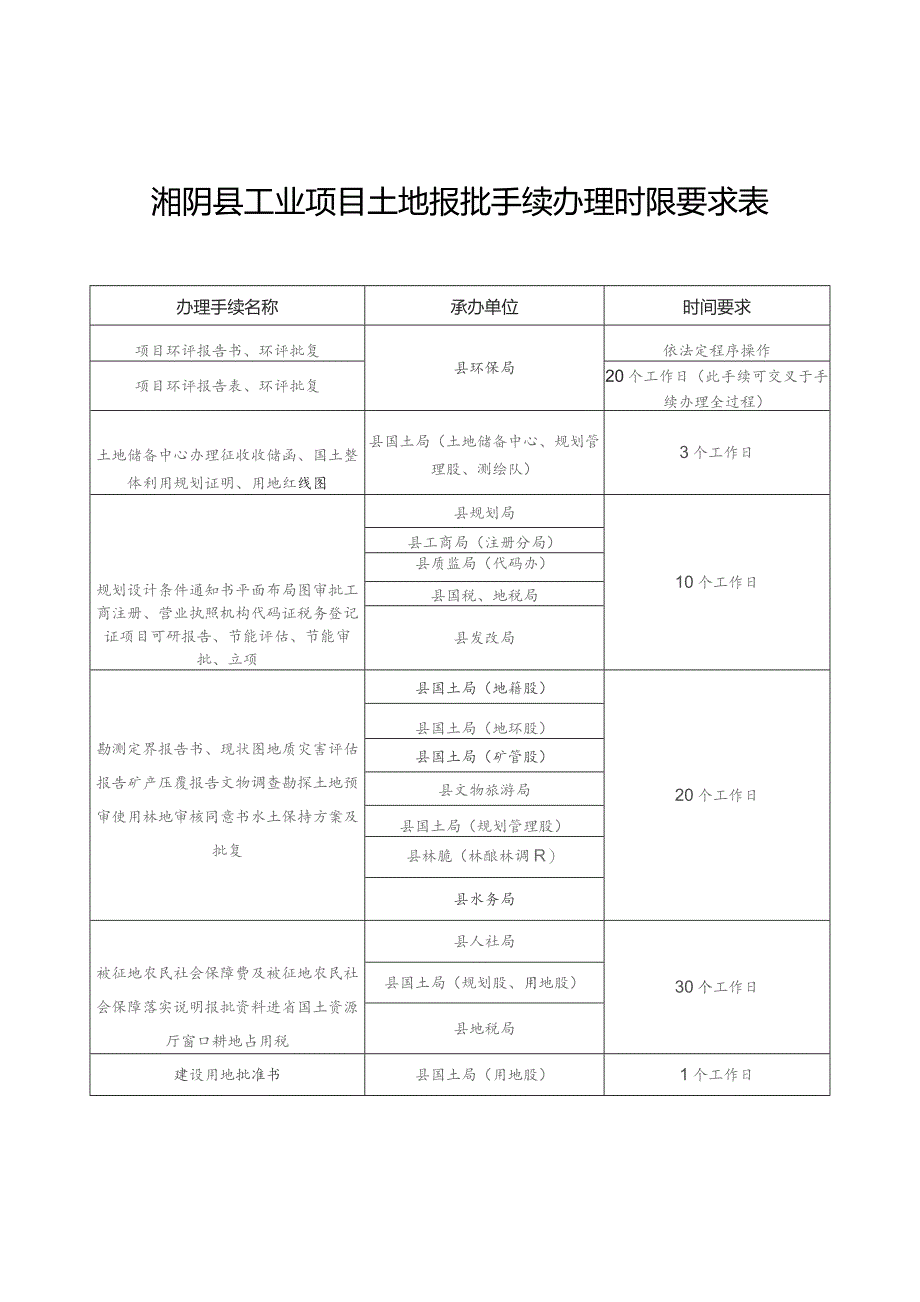

湘阴县工业项目土地报批手续办理时限要求表办理手续名称承办单位时间要求项目环评报告书、环评批复县环保局依法定程序操作项目环评报告表、环评批复20个工作日(此手续可交叉于手续办理全过程)土地储备中心办理征收收储函、国土整体利用规划证明、用地红线图县国土局(土地储备中心、规划管理股、测绘队)3个工作日规划设计条件通知书平面布局图审批工商注册、营业执照机构代码证税务登记证项目可研报告、节能评估、节能审批、立项县规划局10个工作日县工商局(注册分局)县质监局(代码办)县国税、地税局县发改局勘测定界报告书、现状图地质灾害评估报告矿产压覆报告文物调查勘探土地预审使用林地审核同意书水土保持方案及批复县国土局(地籍股)20个工作日县国土局(地环股)县国土局(矿管股)县文物旅游局县国土局(规划管理股)县林脆(林酿林调R)县水务局被征地农民社会保障费及被征地农民社会保障落实说明报批资料进省国土资源厅窗口耕地占用税县人社局30个工作日县国土局(规划股、用地股)县地税局建设用地批准书县国土局(用地股)1个工作日
