《违法建构筑物拆除招标控制价综合单价表.docx》由会员分享,可在线阅读,更多相关《违法建构筑物拆除招标控制价综合单价表.docx(5页珍藏版)》请在第壹文秘上搜索。

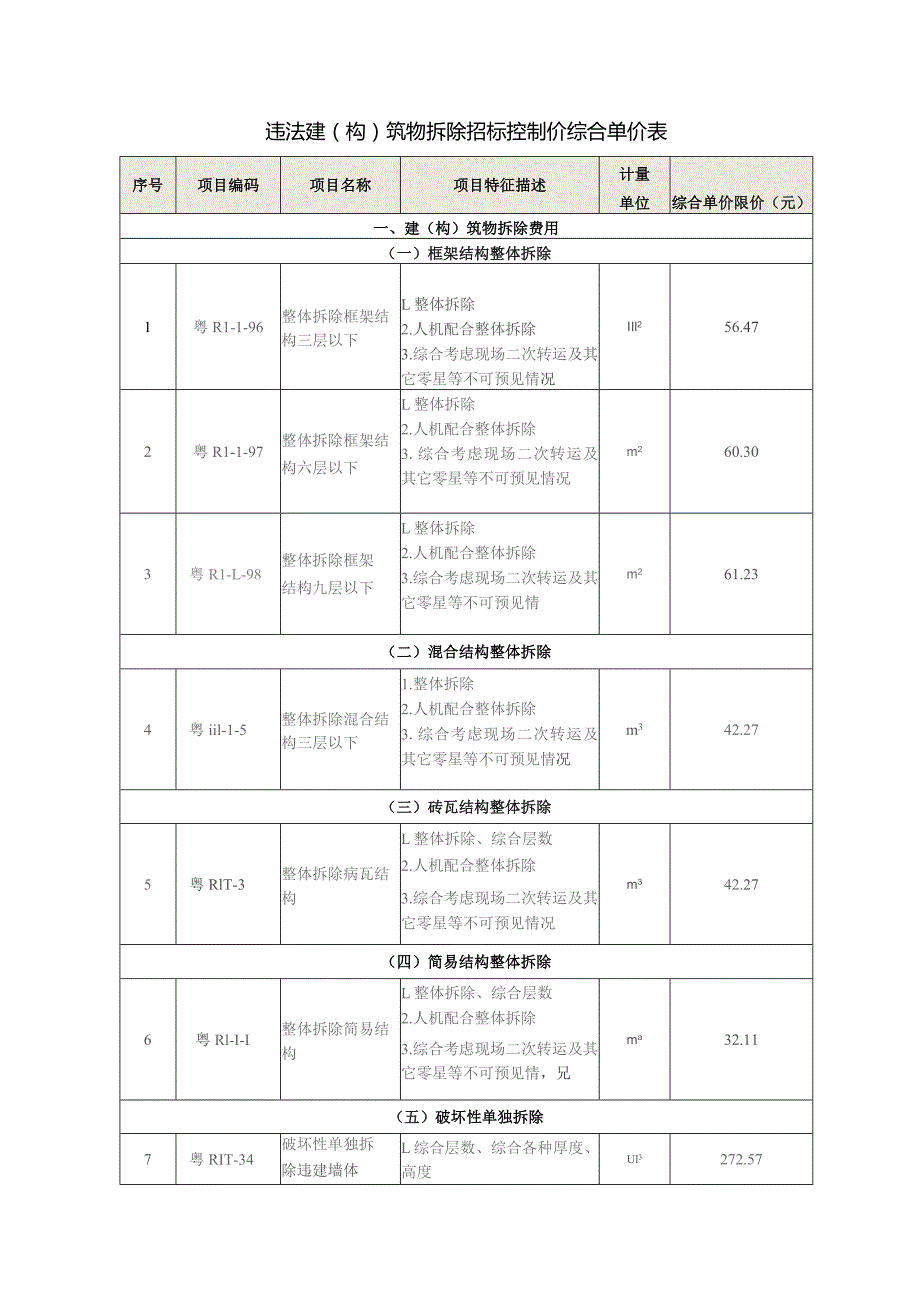

1、违法建(构)筑物拆除招标控制价综合单价表序号项目编码项目名称项目特征描述计量单位综合单价限价(元)一、建(构)筑物拆除费用(一)框架结构整体拆除1粤R1-1-96整体拆除框架结构三层以下L整体拆除2.人机配合整体拆除3.综合考虑现场二次转运及其它零星等不可预见情况IIl256.472粤R1-1-97整体拆除框架结构六层以下L整体拆除2.人机配合整体拆除3.综合考虑现场二次转运及其它零星等不可预见情况m260.303粤R1-L-98整体拆除框架结构九层以下L整体拆除2.人机配合整体拆除3.综合考虑现场二次转运及其它零星等不可预见情m261.23(二)混合结构整体拆除4粤iil-1-5整体拆除混合

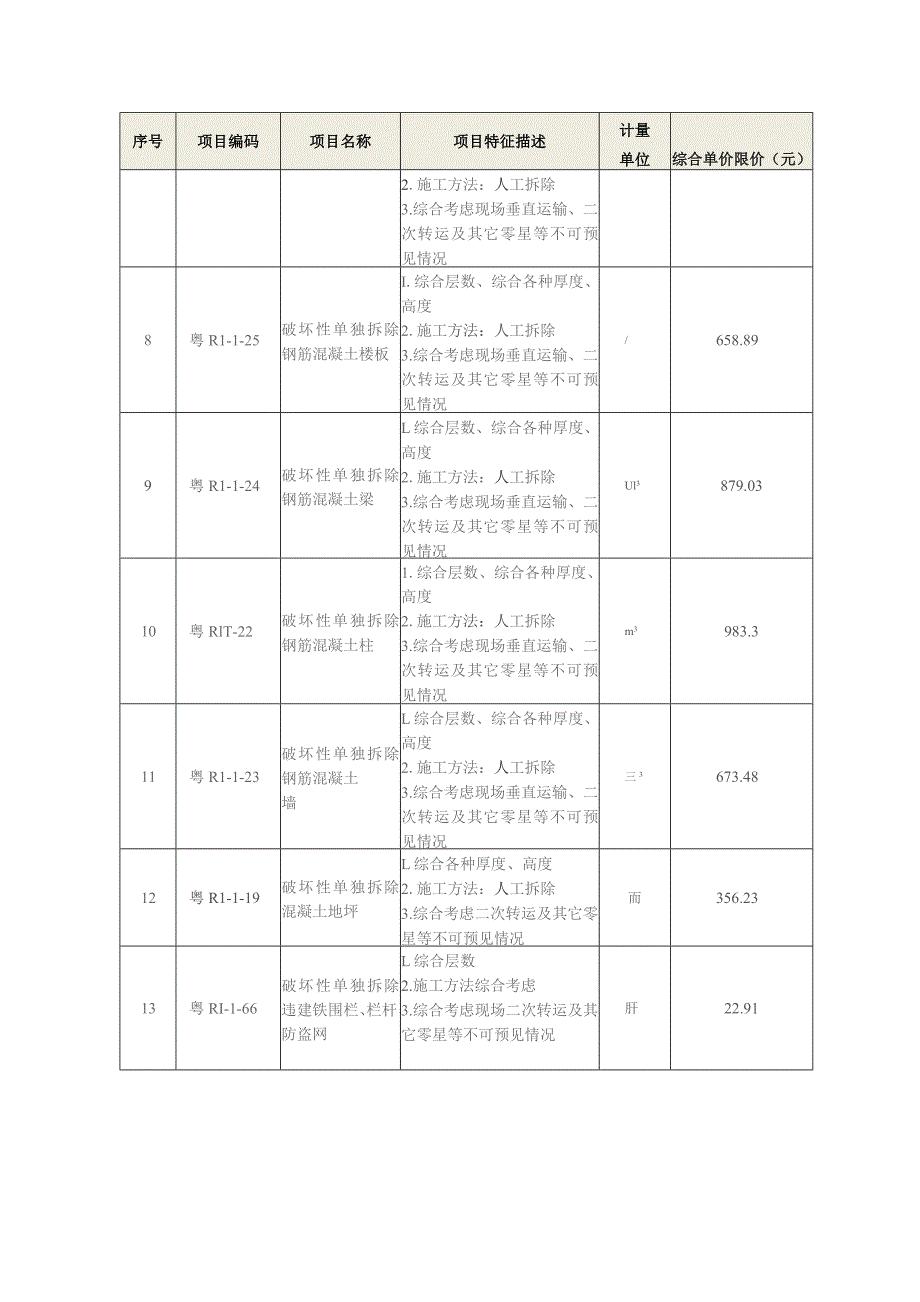

2、结构三层以下1.整体拆除2.人机配合整体拆除3.综合考虑现场二次转运及其它零星等不可预见情况m342.27(三)砖瓦结构整体拆除5粤RlT-3整体拆除病瓦结构L整体拆除、综合层数2.人机配合整体拆除3.综合考虑现场二次转运及其它零星等不可预见情况m342.27(四)简易结构整体拆除6粤Rl-I-I整体拆除简易结构L整体拆除、综合层数2.人机配合整体拆除3.综合考虑现场二次转运及其它零星等不可预见情,兄ma32.11(五)破坏性单独拆除7粤RIT-34破坏性单独拆除违建墙体L综合层数、综合各种厚度、高度Ul3272.57序号项目编码项目名称项目特征描述计量单位综合单价限价(元)2.施工方法:人工
3、拆除3.综合考虑现场垂直运输、二次转运及其它零星等不可预见情况8粤R1-1-25破坏性单独拆除钢筋混凝土楼板I.综合层数、综合各种厚度、高度2.施工方法:人工拆除3.综合考虑现场垂直运输、二次转运及其它零星等不可预见情况/658.899粤R1-1-24破坏性单独拆除钢筋混凝土梁L综合层数、综合各种厚度、高度2.施工方法:人工拆除3.综合考虑现场垂直运输、二次转运及其它零星等不可预见情况Ul3879.0310粤RlT-22破坏性单独拆除钢筋混凝土柱1.综合层数、综合各种厚度、高度2.施工方法:人工拆除3.综合考虑现场垂直运输、二次转运及其它零星等不可预见情况m3983.311粤R1-1-23破坏

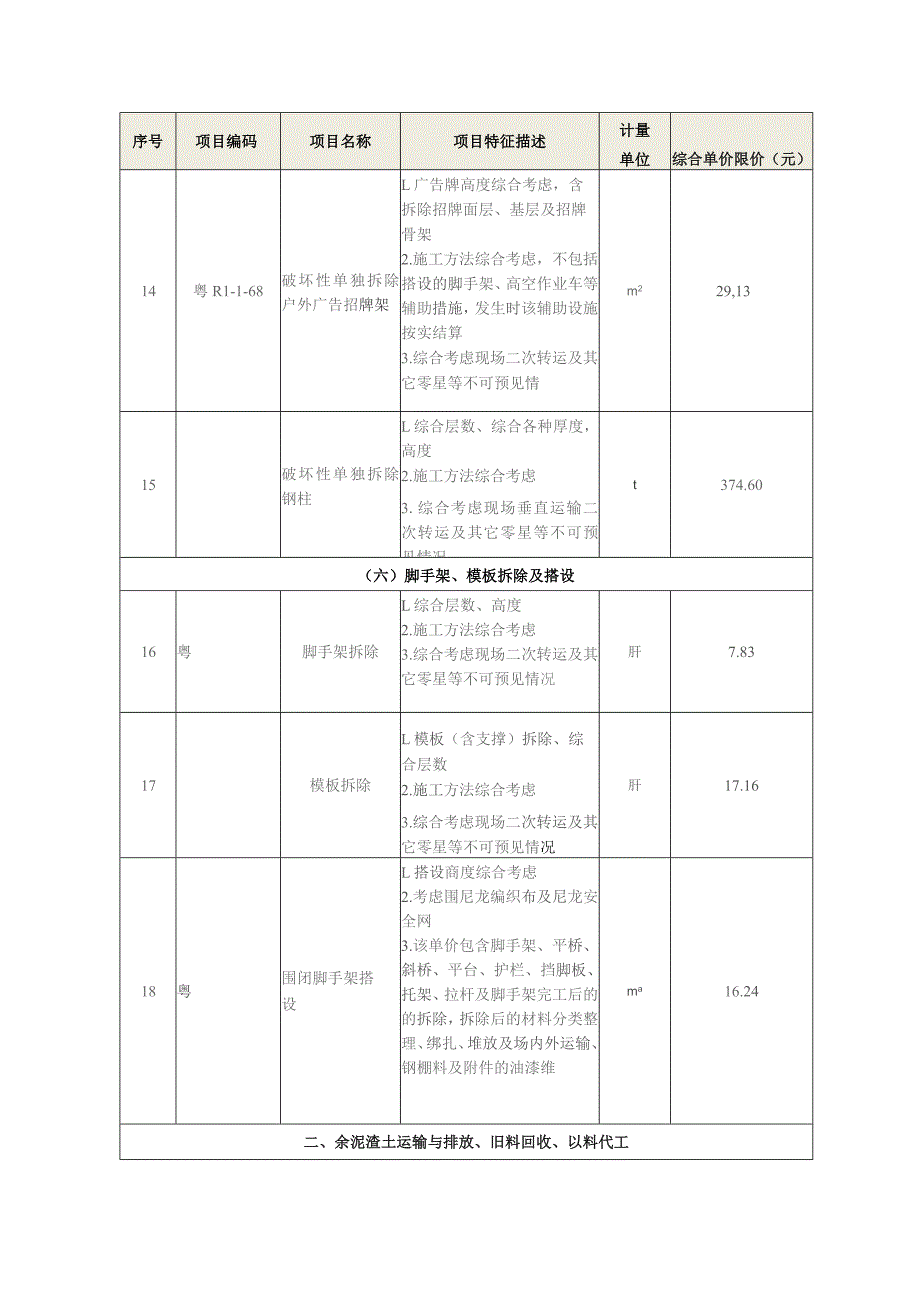

4、性单独拆除钢筋混凝土墙L综合层数、综合各种厚度、高度2.施工方法:人工拆除3.综合考虑现场垂直运输、二次转运及其它零星等不可预见情况三3673.4812粤R1-1-19破坏性单独拆除混凝土地坪L综合各种厚度、高度2.施工方法:人工拆除3.综合考虑二次转运及其它零星等不可预见情况而356.2313粤RI-1-66破坏性单独拆除违建铁围栏、栏杆、防盗网L综合层数2.施工方法综合考虑3.综合考虑现场二次转运及其它零星等不可预见情况肝22.91序号项目编码项目名称项目特征描述计量单位综合单价限价(元)14粤R1-1-68破坏性单独拆除户外广告招牌架L广告牌高度综合考虑,含拆除招牌面层、基层及招牌骨架2
5、.施工方法综合考虑,不包括搭设的脚手架、高空作业车等辅助措施,发生时该辅助设施按实结算3.综合考虑现场二次转运及其它零星等不可预见情m229,1315破坏性单独拆除钢柱L综合层数、综合各种厚度,高度2.施工方法综合考虑3.综合考虑现场垂直运输二次转运及其它零星等不可预见情况t374.60(六)脚手架、模板拆除及搭设16粤脚手架拆除L综合层数、高度2.施工方法综合考虑3.综合考虑现场二次转运及其它零星等不可预见情况肝7.8317模板拆除L模板(含支撑)拆除、综合层数2.施工方法综合考虑3.综合考虑现场二次转运及其它零星等不可预见情况肝17.1618粤围闭脚手架搭设L搭设商度综合考虑2.考虑围尼龙
6、编织布及尼龙安全网3.该单价包含脚手架、平桥、斜桥、平台、护栏、挡脚板、托架、拉杆及脚手架完工后的的拆除,拆除后的材料分类整理、绑扎、堆放及场内外运输、钢棚料及附件的油漆维ma16.24二、余泥渣土运输与排放、旧料回收、以料代工序号项目编码项目名称项目特征描述计量单位综合单价限价(元)(一)余泥渣土运输与排放171余泥(拆除物)清运L废弃料的品种:余泥(拆除物)2.运距:20km3.其他:综合考虑4.该综合单价不含建筑垃圾处置费(余泥排放费),如需施工单位缴纳的,结算时凭发票按实结算而79.92172垃圾清运L废弃料的品种:垃圾2,运距:20km3.其他:综合考虑4.该综合单价不含建筑垃圾处置
7、费(余泥排放费),如需施工单位缴纳的,结算时凭发票按实结算优46.76173建筑垃圾处理费(余泥排放费I.建筑垃圾处理费(余泥排放费)2.如建设单位需施工单位缴纳本费用,结算时需提供发票,凭发票按实结算13.00(二)旧料回收、以料代工174旧料回收、以料代工-废旧铁料、钢材价格I.旧料回收、以料代工-废旧铁料、钢材2.拆除框架结构参考建筑定额含量按30kgm2计算重量,结算时扣减3拆除混合结构、砖瓦结构、简易结构参考建筑定额含量按10kg/rn2计算重量,结算时扣减kgLoo175旧料回收、以料代工-废旧铝合金型材价格L旧料回收、以料代工-废旧铝合金型材价格2.拆除框架结构、混合结构、砖瓦结
8、构、简易结构参考建筑定额含量按lkg/m2计算重量,结算时扣减kg10.00注:本项目以上述计价依据作为基础价格,供应商以下浮率方式报价,实际结算金额=实际工作量X对应项目的综合单价(即基础价格)X(I-成交下浮率).下浮率的报价范围:0%下浮率100%,超出上述范围的报价按无效报价处理.项目报价包括的费用:响应供应商应被认为对报价以及服务清单中所报的单价和合价的正确性和完备性是满意的。供应商在编制报价文件时,供应商不得低于企业自身成本竞投,除另有规定的情况外,成交后不得以任何理由提出追加费用0上述报价除非合同中另有规定,供应商在服务清单中所报的综合单价和合价,以及报价汇总表中的价格均包括完成该项目的成本、利润、税金、开办费、各项措施费、大型机械进出场费、风险费、社会保险费、住房公积金、工程定额测定费、建筑企业管理费、工程排污费、施工噪声排污费、堤围防护费及政策性文件规定费用等所有费用.
