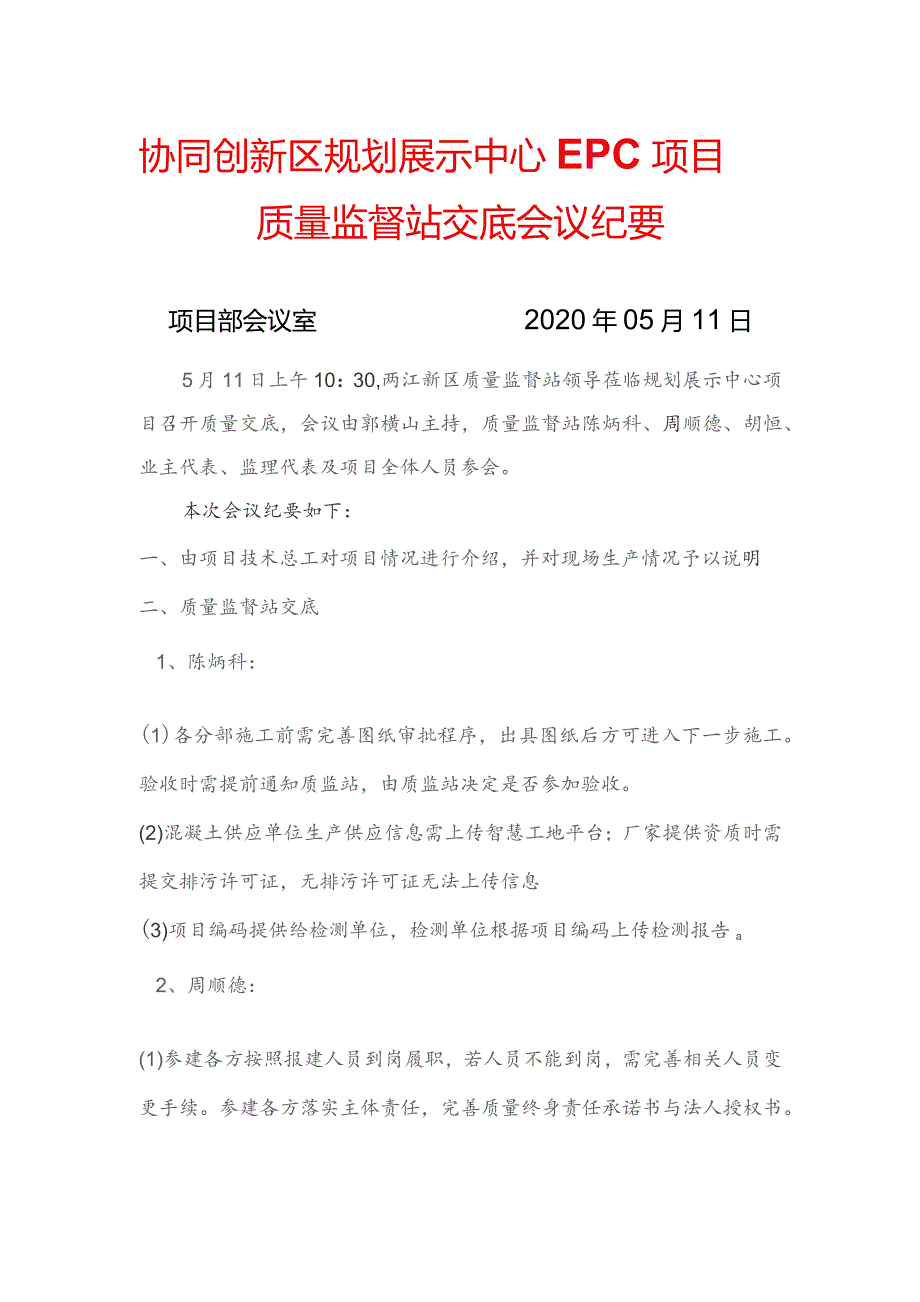

《20200511协同创新区规划展示中心EPC项目质监站交底会议纪要.docx》由会员分享,可在线阅读,更多相关《20200511协同创新区规划展示中心EPC项目质监站交底会议纪要.docx(2页珍藏版)》请在第壹文秘上搜索。

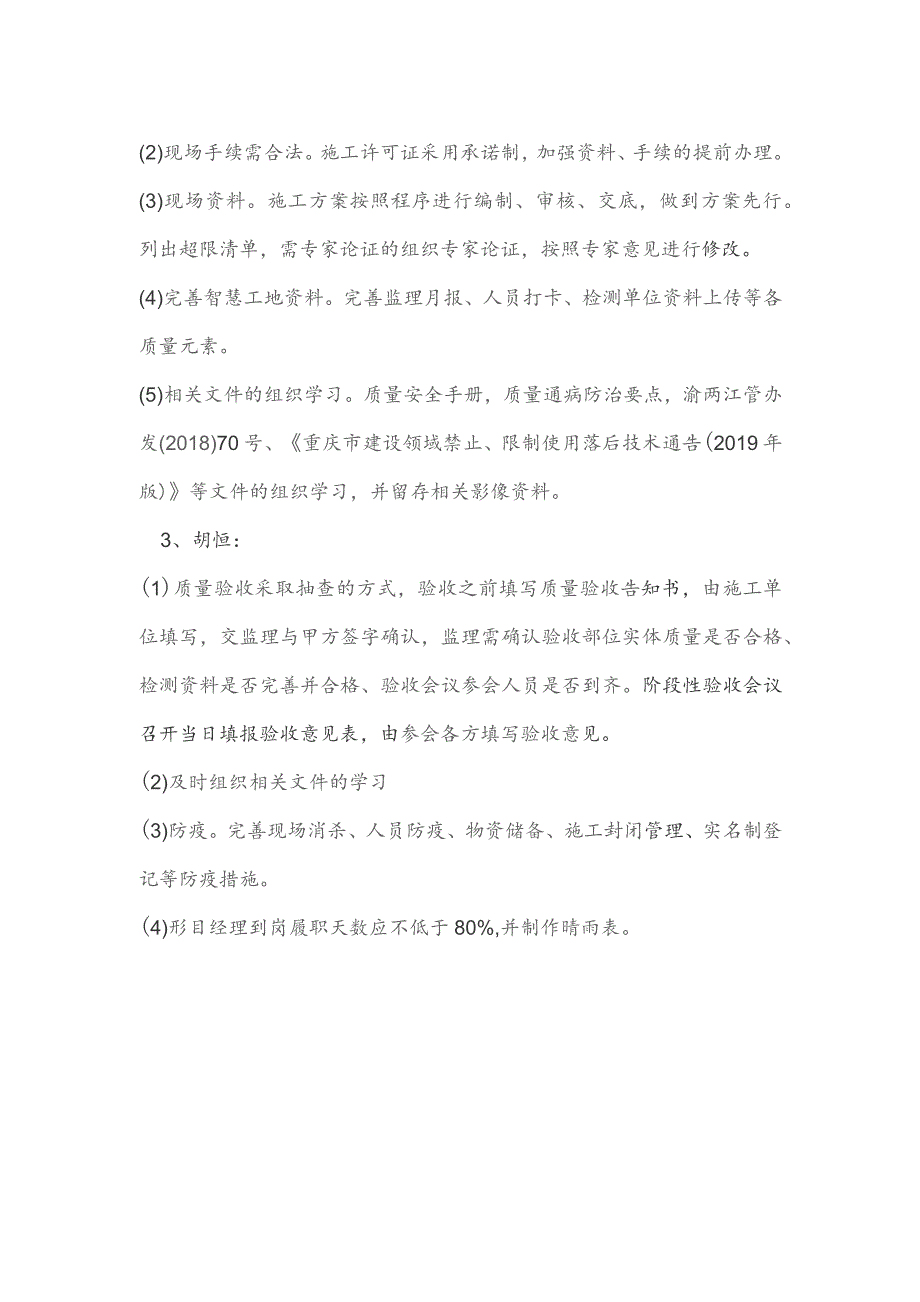

1、协同创新区规划展示中心EPC项目质量监督站交底会议纪要项目部会议室2020年05月11日5月11日上午10:30,两江新区质量监督站领导莅临规划展示中心项目召开质量交底,会议由郭横山主持,质量监督站陈炳科、周顺德、胡恒、业主代表、监理代表及项目全体人员参会。本次会议纪要如下:一、由项目技术总工对项目情况进行介绍,并对现场生产情况予以说明二、质量监督站交底1、陈炳科:(1)各分部施工前需完善图纸审批程序,出具图纸后方可进入下一步施工。验收时需提前通知质监站,由质监站决定是否参加验收。(2)混凝土供应单位生产供应信息需上传智慧工地平台;厂家提供资质时需提交排污许可证,无排污许可证无法上传信息(3)
2、项目编码提供给检测单位,检测单位根据项目编码上传检测报告a2、周顺德:(1)参建各方按照报建人员到岗履职,若人员不能到岗,需完善相关人员变更手续。参建各方落实主体责任,完善质量终身责任承诺书与法人授权书。(2)现场手续需合法。施工许可证采用承诺制,加强资料、手续的提前办理。(3)现场资料。施工方案按照程序进行编制、审核、交底,做到方案先行。列出超限清单,需专家论证的组织专家论证,按照专家意见进行修改。(4)完善智慧工地资料。完善监理月报、人员打卡、检测单位资料上传等各质量元素。(5)相关文件的组织学习。质量安全手册,质量通病防治要点,渝两江管办发(2018)70号、重庆市建设领域禁止、限制使用落后技术通告(2019年版)等文件的组织学习,并留存相关影像资料。3、胡恒:(1)质量验收采取抽查的方式,验收之前填写质量验收告知书,由施工单位填写,交监理与甲方签字确认,监理需确认验收部位实体质量是否合格、检测资料是否完善并合格、验收会议参会人员是否到齐。阶段性验收会议召开当日填报验收意见表,由参会各方填写验收意见。(2)及时组织相关文件的学习(3)防疫。完善现场消杀、人员防疫、物资储备、施工封闭管理、实名制登记等防疫措施。(4)形目经理到岗履职天数应不低于80%,并制作晴雨表。
