3#屋面找破层技术交底.docx

上传人:p** 文档编号:631342 上传时间:2023-12-15 格式:DOCX 页数:4 大小:48.19KB
下载 相关 举报
3#屋面找破层技术交底.docx_第1页
第1页 / 共4页
3#屋面找破层技术交底.docx_第2页
第2页 / 共4页
3#屋面找破层技术交底.docx_第3页
第3页 / 共4页
3#屋面找破层技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《3#屋面找破层技术交底.docx》由会员分享,可在线阅读,更多相关《3#屋面找破层技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

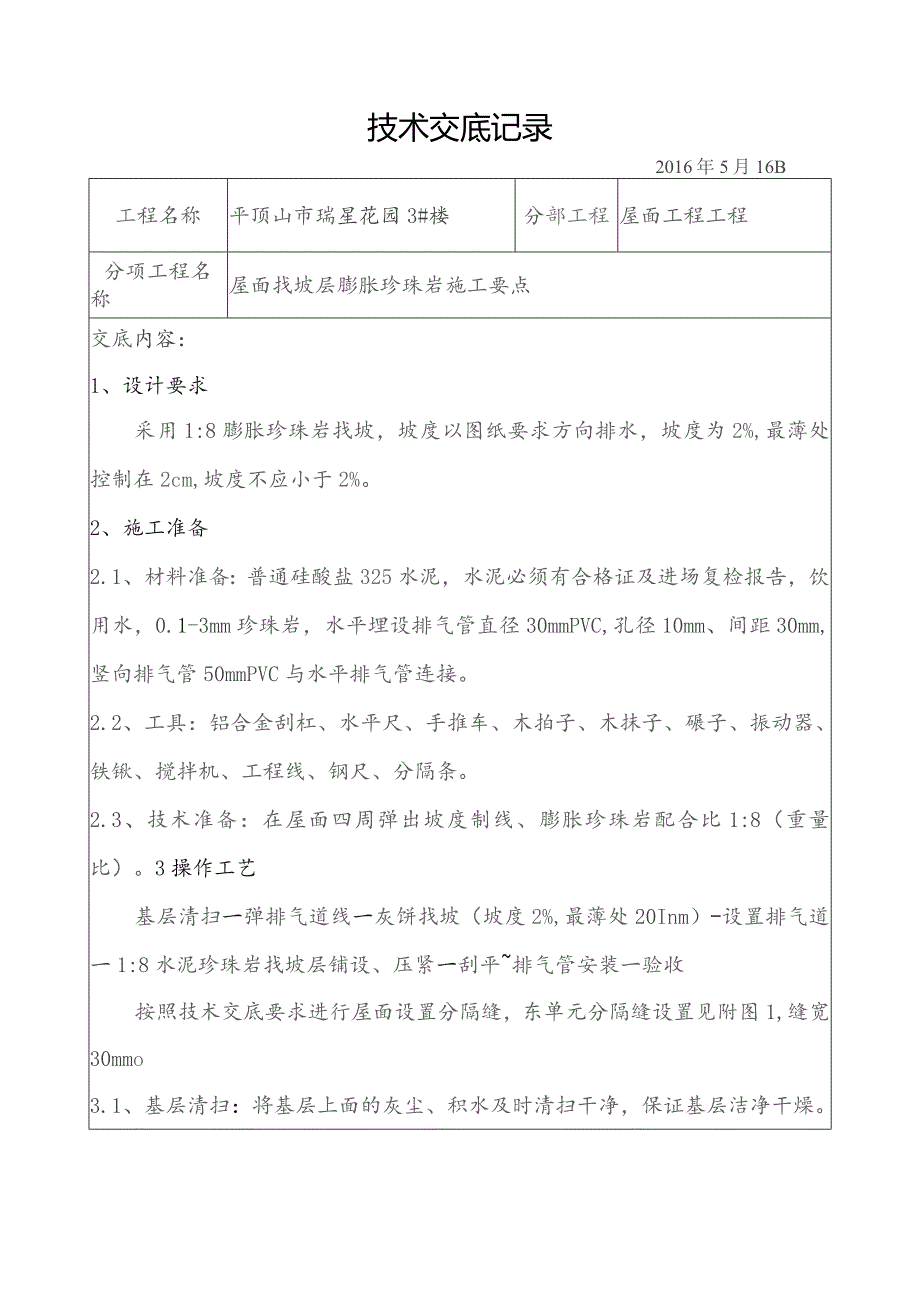

1、技术交底记录2016年5月16B工程名称平顶山市瑞星花园3#楼分部工程屋面工程工程分项工程名称屋面找坡层膨胀珍珠岩施工要点交底内容:1、设计要求采用1:8膨胀珍珠岩找坡,坡度以图纸要求方向排水,坡度为2%,最薄处控制在2cm,坡度不应小于2%。2、施工准备2.1、材料准备:普通硅酸盐325水泥,水泥必须有合格证及进场复检报告,饮用水,0.1-3mm珍珠岩,水平埋设排气管直径30mmPVC,孔径10mm、间距30mm,竖向排气管50mmPVC与水平排气管连接。2.2、工具:铝合金刮杠、水平尺、手推车、木拍子、木抹子、碾子、振动器、铁锹、搅拌机、工程线、钢尺、分隔条。2.3、技术准备:在屋面四周弹

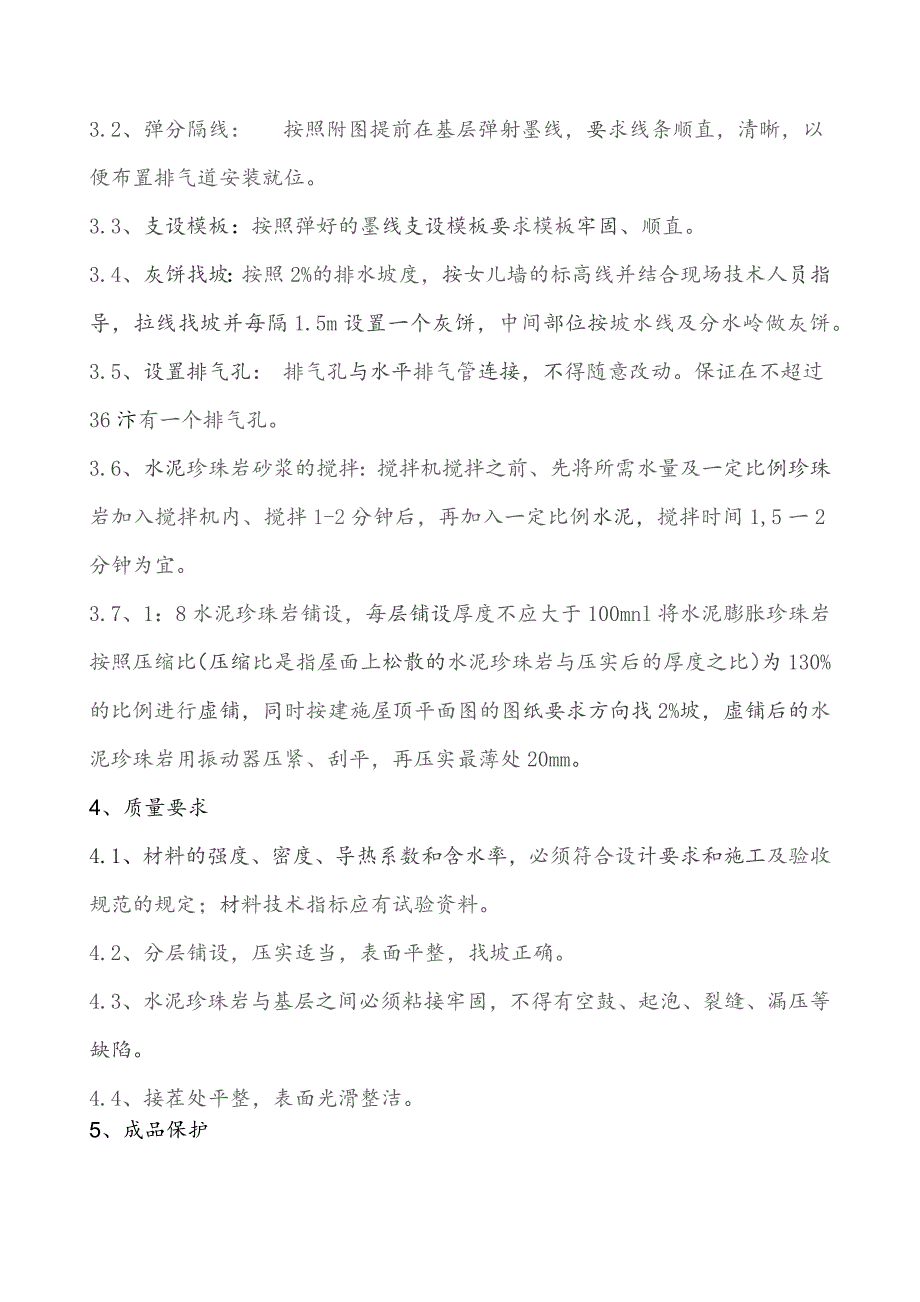

2、出坡度制线、膨胀珍珠岩配合比1:8(重量比)。3操作工艺基层清扫一弹排气道线一灰饼找坡(坡度2%,最薄处20Inm)-设置排气道一1:8水泥珍珠岩找坡层铺设、压紧一刮平排气管安装一验收按照技术交底要求进行屋面设置分隔缝,东单元分隔缝设置见附图1,缝宽30mmo3.1、基层清扫:将基层上面的灰尘、积水及时清扫干净,保证基层洁净干燥。3.2、弹分隔线:按照附图提前在基层弹射墨线,要求线条顺直,清晰,以便布置排气道安装就位。3.3、支设模板:按照弹好的墨线支设模板要求模板牢固、顺直。3.4、灰饼找坡:按照2%的排水坡度,按女儿墙的标高线并结合现场技术人员指导,拉线找坡并每隔1.5m设置一个灰饼,中间

3、部位按坡水线及分水岭做灰饼。3.5、设置排气孔:排气孔与水平排气管连接,不得随意改动。保证在不超过36汴有一个排气孔。3.6、水泥珍珠岩砂浆的搅拌:搅拌机搅拌之前、先将所需水量及一定比例珍珠岩加入搅拌机内、搅拌1-2分钟后,再加入一定比例水泥,搅拌时间1,5一2分钟为宜。3.7、1:8水泥珍珠岩铺设,每层铺设厚度不应大于100mnl将水泥膨胀珍珠岩按照压缩比(压缩比是指屋面上松散的水泥珍珠岩与压实后的厚度之比)为130%的比例进行虚铺,同时按建施屋顶平面图的图纸要求方向找2%坡,虚铺后的水泥珍珠岩用振动器压紧、刮平,再压实最薄处20mm。4、质量要求4.1、材料的强度、密度、导热系数和含水率,

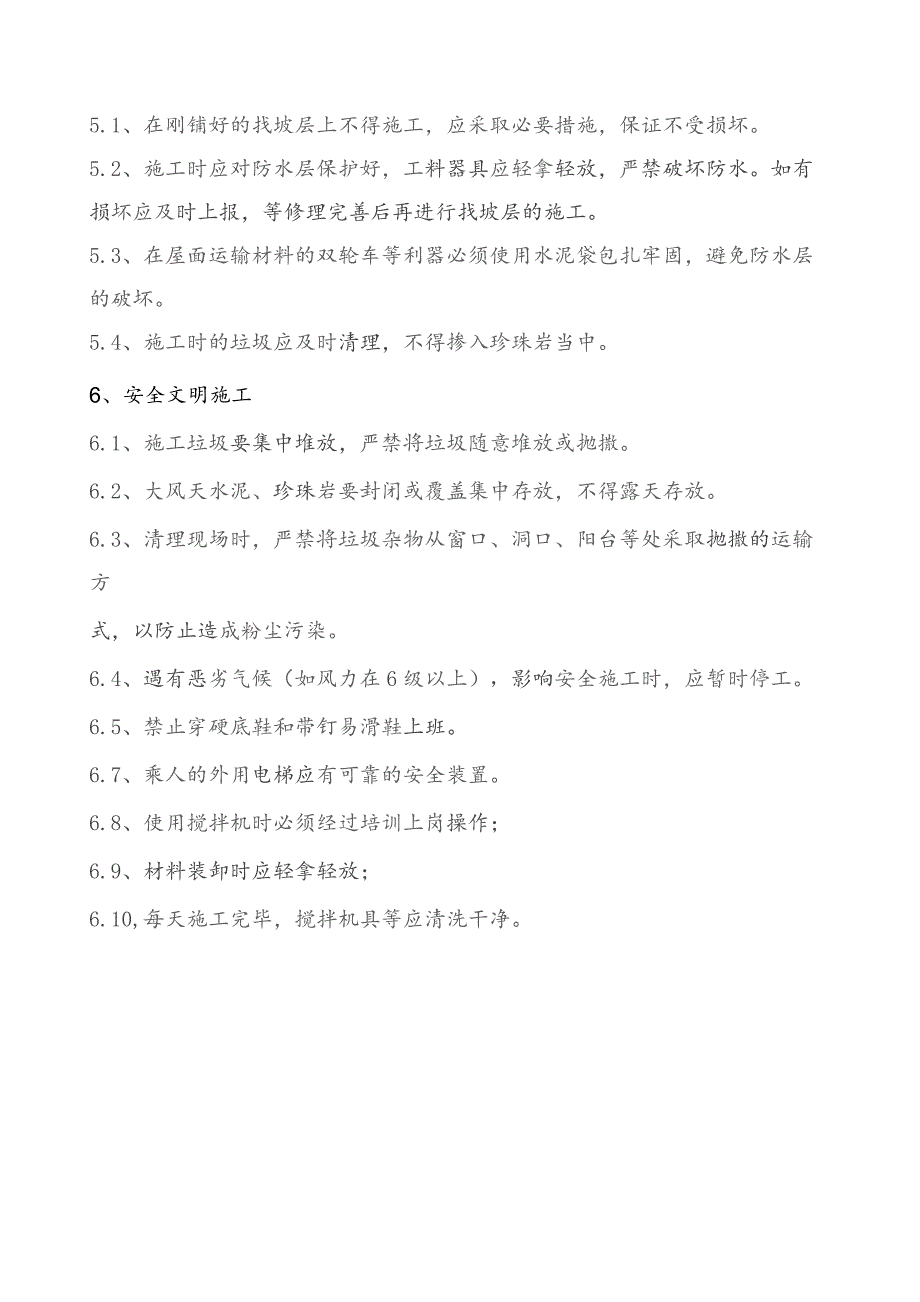

4、必须符合设计要求和施工及验收规范的规定;材料技术指标应有试验资料。4.2、分层铺设,压实适当,表面平整,找坡正确。4.3、水泥珍珠岩与基层之间必须粘接牢固,不得有空鼓、起泡、裂缝、漏压等缺陷。4.4、接茬处平整,表面光滑整洁。5、成品保护5.1、在刚铺好的找坡层上不得施工,应采取必要措施,保证不受损坏。5.2、施工时应对防水层保护好,工料器具应轻拿轻放,严禁破坏防水。如有损坏应及时上报,等修理完善后再进行找坡层的施工。5.3、在屋面运输材料的双轮车等利器必须使用水泥袋包扎牢固,避免防水层的破坏。5.4、施工时的垃圾应及时清理,不得掺入珍珠岩当中。6、安全文明施工6.1、施工垃圾要集中堆放,严禁将垃圾随意堆放或抛撒。6.2、大风天水泥、珍珠岩要封闭或覆盖集中存放,不得露天存放。6.3、清理现场时,严禁将垃圾杂物从窗口、洞口、阳台等处采取抛撒的运输方式,以防止造成粉尘污染。6.4、遇有恶劣气候(如风力在6级以上),影响安全施工时,应暂时停工。6.5、禁止穿硬底鞋和带钉易滑鞋上班。6.7、乘人的外用电梯应有可靠的安全装置。6.8、使用搅拌机时必须经过培训上岗操作;6.9、材料装卸时应轻拿轻放;6.10,每天施工完毕,搅拌机具等应清洗干净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
