7.1 现场施工临水临电交底会.docx

上传人:p** 文档编号:631352 上传时间:2023-12-15 格式:DOCX 页数:4 大小:21.45KB
下载 相关 举报
7.1 现场施工临水临电交底会.docx_第1页
第1页 / 共4页
7.1 现场施工临水临电交底会.docx_第2页
第2页 / 共4页
7.1 现场施工临水临电交底会.docx_第3页
第3页 / 共4页
7.1 现场施工临水临电交底会.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《7.1 现场施工临水临电交底会.docx》由会员分享,可在线阅读,更多相关《7.1 现场施工临水临电交底会.docx(4页珍藏版)》请在第壹文秘上搜索。

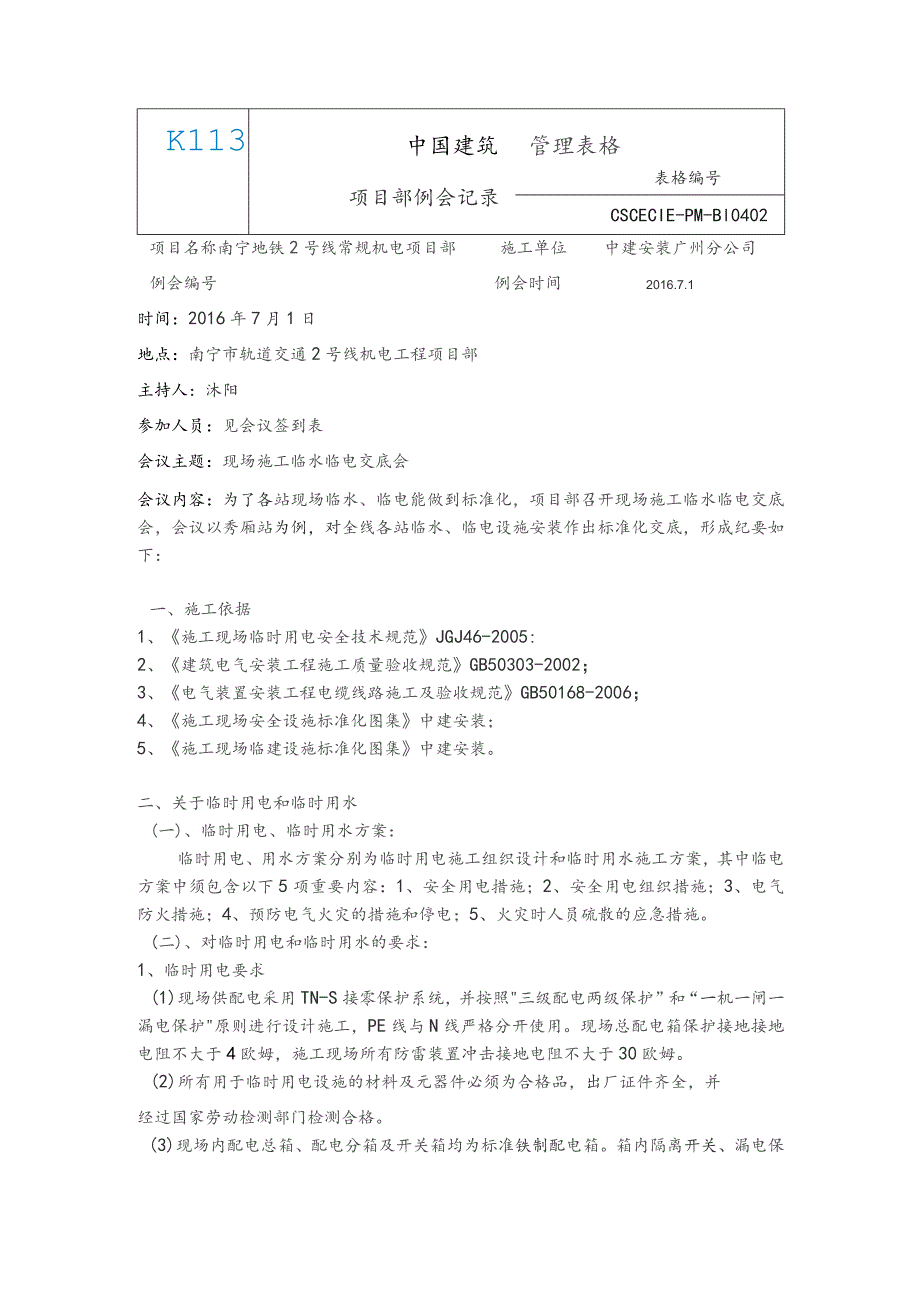

1、K113中国建筑管理表格项目部例会记录表格编号CSCECIE-PM-Bl0402项目名称南宁地铁2号线常规机电项目部施工单位中建安装广州分公司例会编号例会时间2016.7.1时间:2016年7月1日地点:南宁市轨道交通2号线机电工程项目部主持人:沐阳参加人员:见会议签到表会议主题:现场施工临水临电交底会会议内容:为了各站现场临水、临电能做到标准化,项目部召开现场施工临水临电交底会,会议以秀厢站为例,对全线各站临水、临电设施安装作出标准化交底,形成纪要如下:一、施工依据1、施工现场临时用电安全技术规范JGJ46-2005:2、建筑电气安装工程施工质量验收规范GB50303-2002;3、电气装置

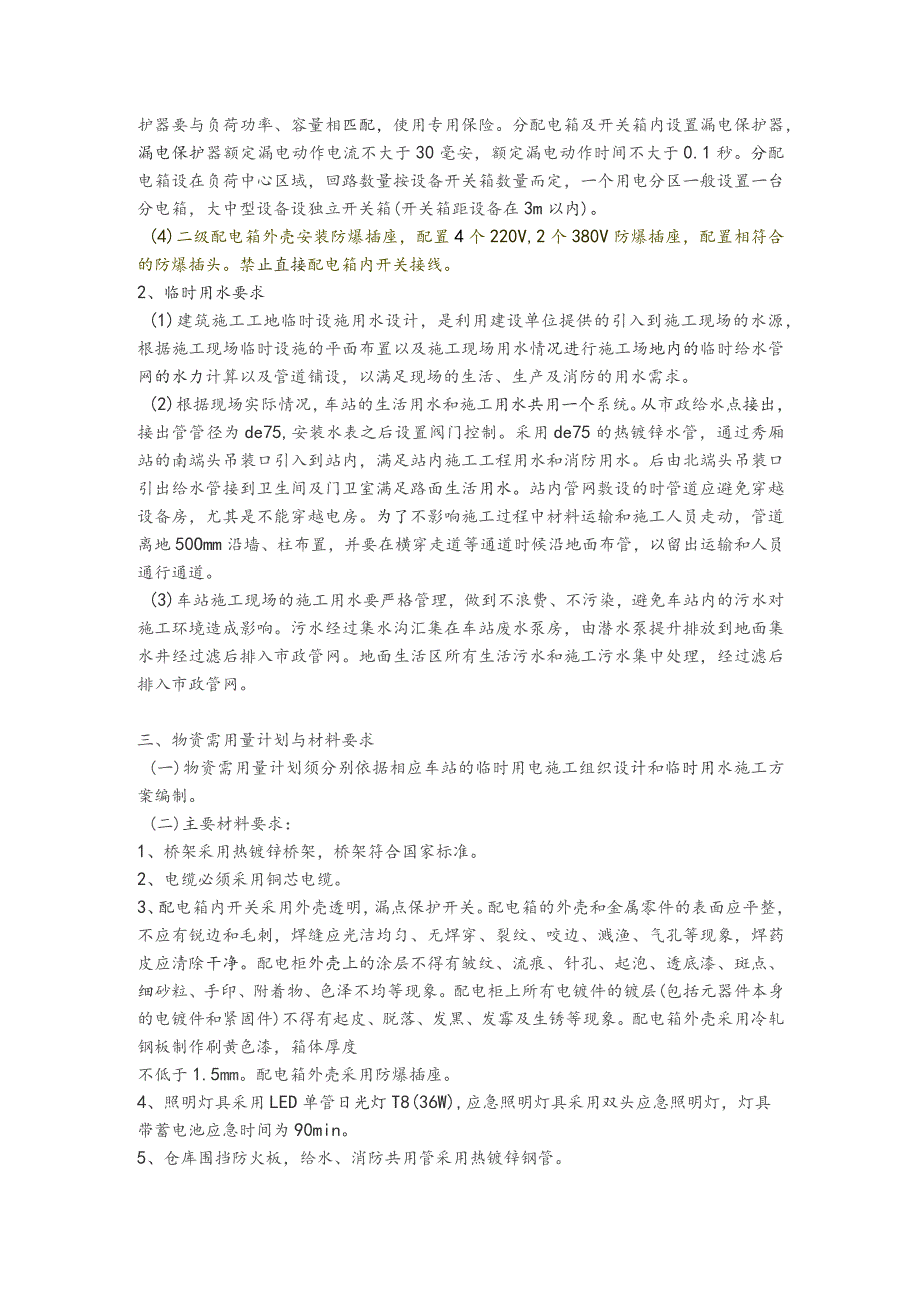

2、安装工程电缆线路施工及验收规范GB50168-2006;4、施工现场安全设施标准化图集中建安装;5、施工现场临建设施标准化图集中建安装。二、关于临时用电和临时用水(一)、临时用电、临时用水方案:临时用电、用水方案分别为临时用电施工组织设计和临时用水施工方案,其中临电方案中须包含以下5项重要内容:1、安全用电措施;2、安全用电组织措施;3、电气防火措施;4、预防电气火灾的措施和停电;5、火灾时人员硫散的应急措施。(二)、对临时用电和临时用水的要求:1、临时用电要求(1)现场供配电采用TN-S接零保护系统,并按照三级配电两级保护”和“一机一闸一漏电保护原则进行设计施工,PE线与N线严格分开使用。现

3、场总配电箱保护接地接地电阻不大于4欧姆,施工现场所有防雷装置冲击接地电阻不大于30欧姆。(2)所有用于临时用电设施的材料及元器件必须为合格品,出厂证件齐全,并经过国家劳动检测部门检测合格。(3)现场内配电总箱、配电分箱及开关箱均为标准铁制配电箱。箱内隔离开关、漏电保护器要与负荷功率、容量相匹配,使用专用保险。分配电箱及开关箱内设置漏电保护器,漏电保护器额定漏电动作电流不大于30毫安,额定漏电动作时间不大于0.1秒。分配电箱设在负荷中心区域,回路数量按设备开关箱数量而定,一个用电分区一般设置一台分电箱,大中型设备设独立开关箱(开关箱距设备在3m以内)。(4)二级配电箱外壳安装防爆插座,配置4个2

4、20V,2个380V防爆插座,配置相符合的防爆插头。禁止直接配电箱内开关接线。2、临时用水要求(1)建筑施工工地临时设施用水设计,是利用建设单位提供的引入到施工现场的水源,根据施工现场临时设施的平面布置以及施工现场用水情况进行施工场地内的临时给水管网的水力计算以及管道铺设,以满足现场的生活、生产及消防的用水需求。(2)根据现场实际情况,车站的生活用水和施工用水共用一个系统。从市政给水点接出,接出管管径为de75,安装水表之后设置阀门控制。采用de75的热镀锌水管,通过秀厢站的南端头吊装口引入到站内,满足站内施工工程用水和消防用水。后由北端头吊装口引出给水管接到卫生间及门卫室满足路面生活用水。站

5、内管网敷设的时管道应避免穿越设备房,尤其是不能穿越电房。为了不影响施工过程中材料运输和施工人员走动,管道离地50Omm沿墙、柱布置,并要在横穿走道等通道时候沿地面布管,以留出运输和人员通行通道。(3)车站施工现场的施工用水要严格管理,做到不浪费、不污染,避免车站内的污水对施工环境造成影响。污水经过集水沟汇集在车站废水泵房,由潜水泵提升排放到地面集水井经过滤后排入市政管网。地面生活区所有生活污水和施工污水集中处理,经过滤后排入市政管网。三、物资需用量计划与材料要求(一)物资需用量计划须分别依据相应车站的临时用电施工组织设计和临时用水施工方案编制。(二)主要材料要求:1、桥架采用热镀锌桥架,桥架符

6、合国家标准。2、电缆必须采用铜芯电缆。3、配电箱内开关采用外壳透明,漏点保护开关。配电箱的外壳和金属零件的表面应平整,不应有锐边和毛刺,焊缝应光洁均匀、无焊穿、裂纹、咬边、溅渔、气孔等现象,焊药皮应清除干净。配电柜外壳上的涂层不得有皱纹、流痕、针孔、起泡、透底漆、斑点、细砂粒、手印、附着物、色泽不均等现象。配电柜上所有电镀件的镀层(包括元器件本身的电镀件和紧固件)不得有起皮、脱落、发黑、发霉及生锈等现象。配电箱外壳采用冷轧钢板制作刷黄色漆,箱体厚度不低于1.5mm。配电箱外壳采用防爆插座。4、照明灯具采用LED单管日光灯T8(36W),应急照明灯具采用双头应急照明灯,灯具带蓄电池应急时间为90

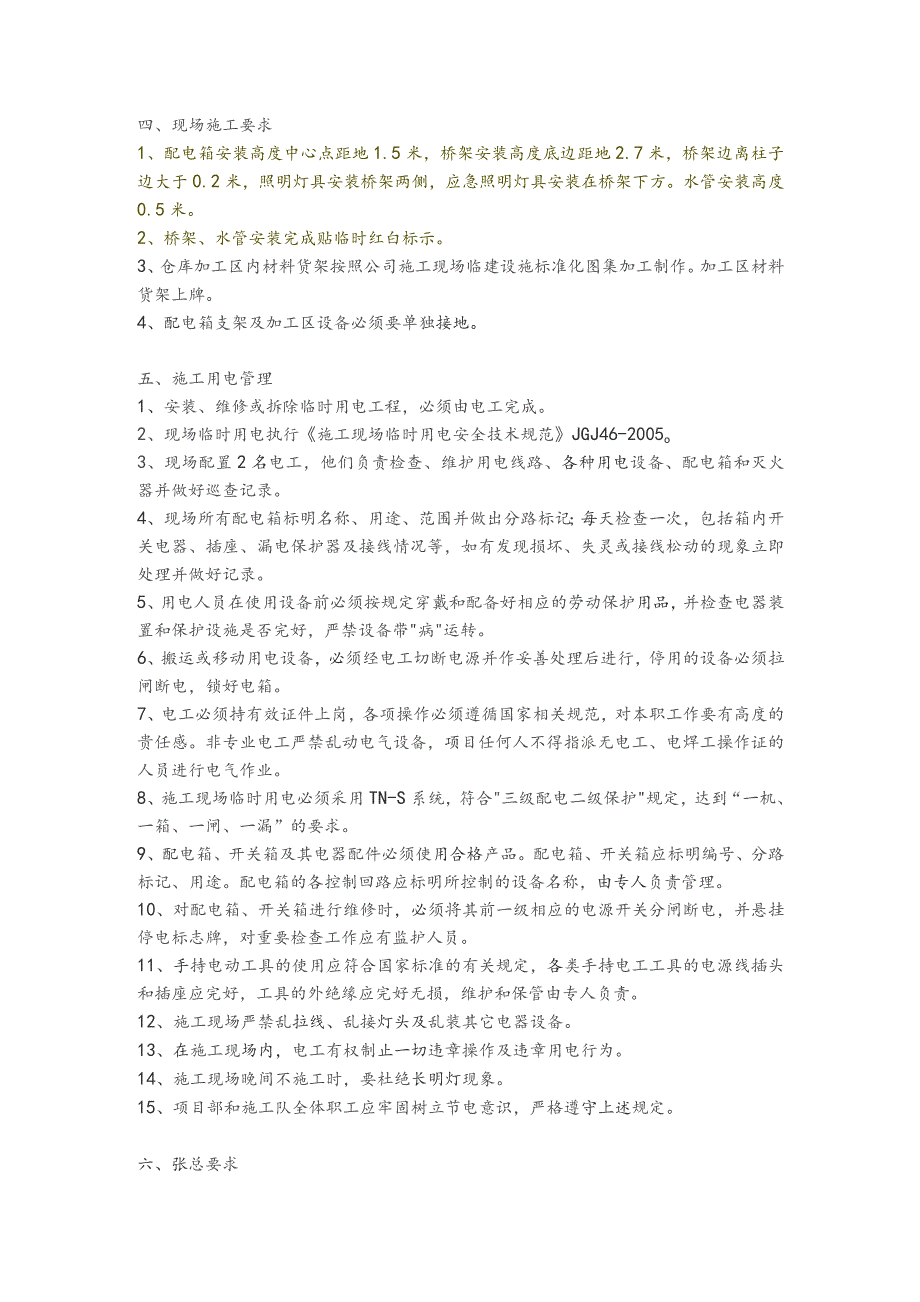

7、min。5、仓库围挡防火板,给水、消防共用管采用热镀锌钢管。四、现场施工要求1、配电箱安装高度中心点距地1.5米,桥架安装高度底边距地2.7米,桥架边离柱子边大于0.2米,照明灯具安装桥架两侧,应急照明灯具安装在桥架下方。水管安装高度0.5米。2、桥架、水管安装完成贴临时红白标示。3、仓库加工区内材料货架按照公司施工现场临建设施标准化图集加工制作。加工区材料货架上牌。4、配电箱支架及加工区设备必须要单独接地。五、施工用电管理1、安装、维修或拆除临时用电工程,必须由电工完成。2、现场临时用电执行施工现场临时用电安全技术规范JGJ46-2005o3、现场配置2名电工,他们负责检查、维护用电线路、各

8、种用电设备、配电箱和灭火器并做好巡查记录。4、现场所有配电箱标明名称、用途、范围并做出分路标记;每天检查一次,包括箱内开关电器、插座、漏电保护器及接线情况等,如有发现损坏、失灵或接线松动的现象立即处理并做好记录。5、用电人员在使用设备前必须按规定穿戴和配备好相应的劳动保护用品,并检查电器装置和保护设施是否完好,严禁设备带病运转。6、搬运或移动用电设备,必须经电工切断电源并作妥善处理后进行,停用的设备必须拉闸断电,锁好电箱。7、电工必须持有效证件上岗,各项操作必须遵循国家相关规范,对本职工作要有高度的贵任感。非专业电工严禁乱动电气设备,项目任何人不得指派无电工、电焊工操作证的人员进行电气作业。8

9、、施工现场临时用电必须采用TN-S系统,符合三级配电二级保护规定,达到“一机、一箱、一闸、一漏”的要求。9、配电箱、开关箱及其电器配件必须使用合格产品。配电箱、开关箱应标明编号、分路标记、用途。配电箱的各控制回路应标明所控制的设备名称,由专人负责管理。10、对配电箱、开关箱进行维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,对重要检查工作应有监护人员。11、手持电动工具的使用应符合国家标准的有关规定,各类手持电工工具的电源线插头和插座应完好,工具的外绝缘应完好无损,维护和保管由专人负责。12、施工现场严禁乱拉线、乱接灯头及乱装其它电器设备。13、在施工现场内,电工有权制止一切违章操作及违章用电行为。14、施工现场晚间不施工时,要杜绝长明灯现象。15、项目部和施工队全体职工应牢固树立节电意识,严格遵守上述规定。六、张总要求1、现场标高暂定,具体标高要根据各站现场具体情况来定。2、多与现场施工队伍沟通,做到仓库材料摆放有序,相关工作均按照作业指导书一步步安排并落实好。项目经理:参会人员:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
