DK712+435~DK712+495.docx

上传人:p** 文档编号:631388 上传时间:2023-12-15 格式:DOCX 页数:3 大小:26.07KB
下载 相关 举报
DK712+435~DK712+495.docx_第1页
第1页 / 共3页
DK712+435~DK712+495.docx_第2页
第2页 / 共3页
DK712+435~DK712+495.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《DK712+435~DK712+495.docx》由会员分享,可在线阅读,更多相关《DK712+435~DK712+495.docx(3页珍藏版)》请在第壹文秘上搜索。

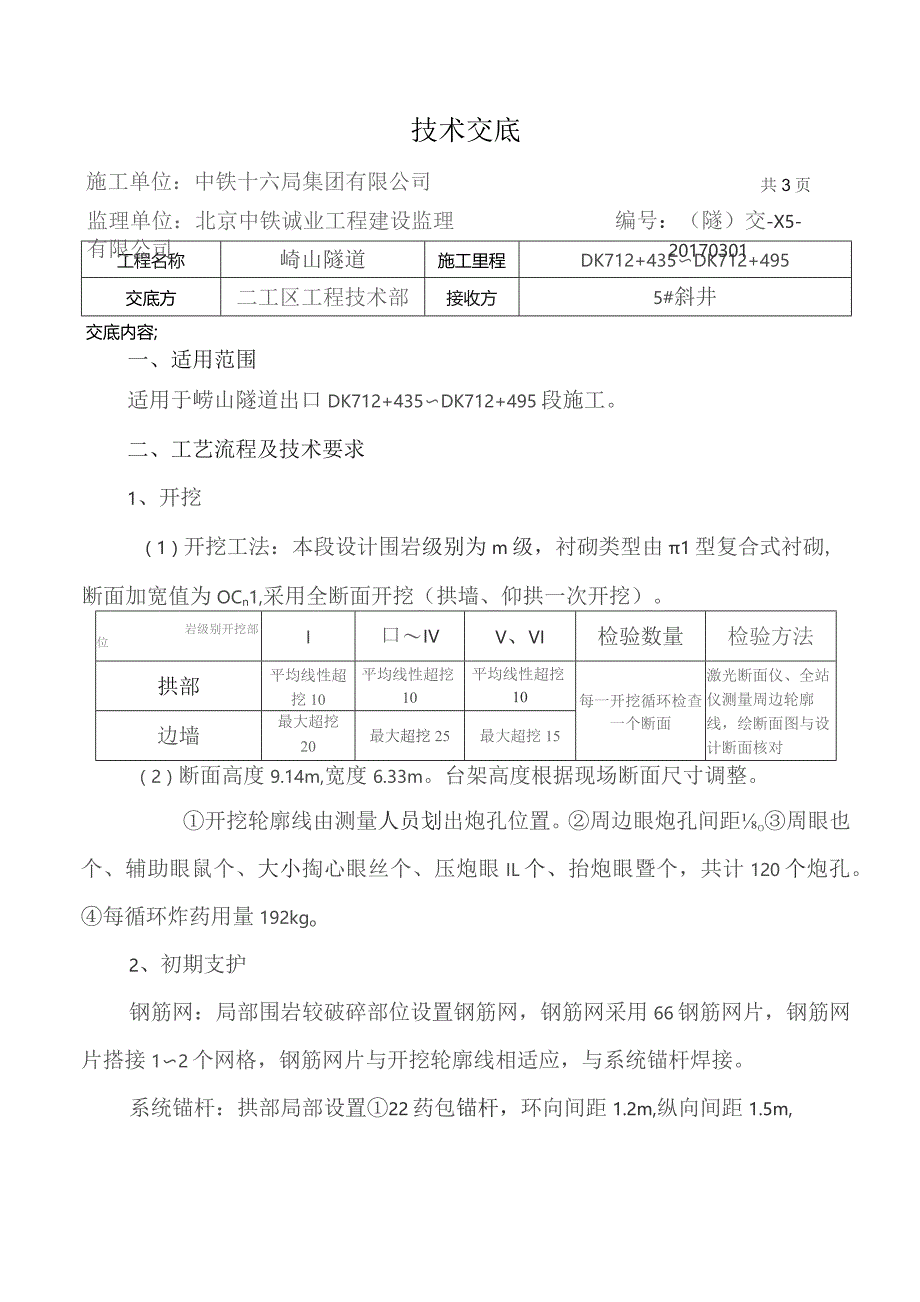

1、施工单位:中铁十六局集团有限公司技术交底工程名称崎山隧道施工里程DK712+435DK712+495交底方二工区工程技术部接收方5#斜井共3页监理单位:北京中铁诚业工程建设监理有限公司编号:(隧)交-X5-20170301交底内容;一、适用范围适用于崂山隧道出口DK712+435DK712+495段施工。二、工艺流程及技术要求1、开挖(1)开挖工法:本段设计围岩级别为m级,衬砌类型由1型复合式衬砌,断面加宽值为OCn1,采用全断面开挖(拱墙、仰拱一次开挖)。岩级别开挖部位I口IVV、VI检验数量检验方法拱部平均线性超挖10平均线性超挖10平均线性超挖10每一开挖循环检查一个断面激光断面仪、全站

2、仪测量周边轮廓线,绘断面图与设计断面核对边墙最大超挖20最大超挖25最大超挖15(2)断面高度9.14m,宽度6.33m。台架高度根据现场断面尺寸调整。开挖轮廓线由测量人员划出炮孔位置。周边眼炮孔间距o周眼也个、辅助眼鼠个、大小掏心眼丝个、压炮眼IL个、抬炮眼暨个,共计120个炮孔。每循环炸药用量192kgo2、初期支护钢筋网:局部围岩较破碎部位设置钢筋网,钢筋网采用66钢筋网片,钢筋网片搭接12个网格,钢筋网片与开挖轮廓线相适应,与系统锚杆焊接。系统锚杆:拱部局部设置22药包锚杆,环向间距1.2m,纵向间距1.5m,相邻两环错开布置(梅花形布置),长度L-2.Om,锚入长度不小于95%(不小

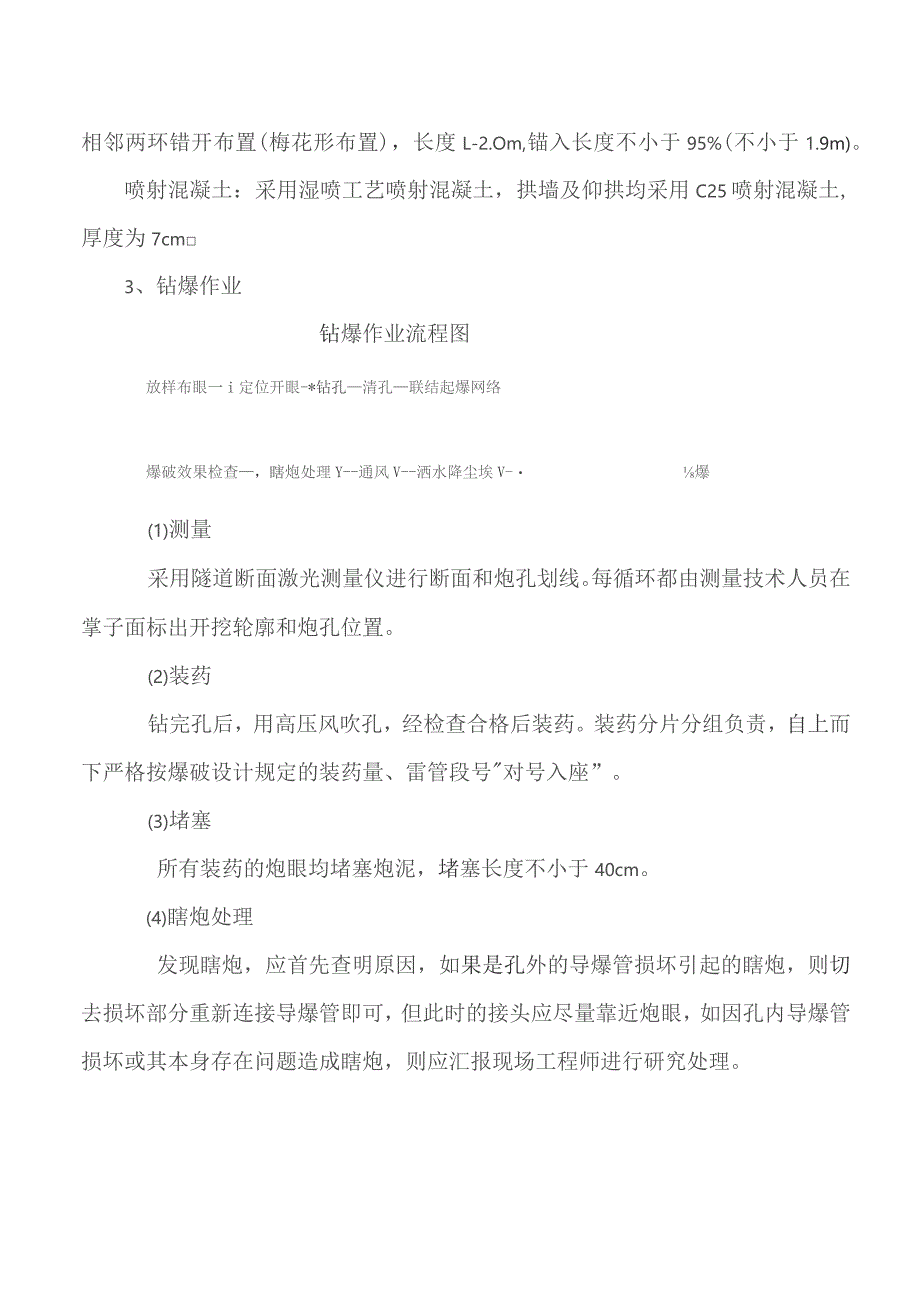

3、于1.9m)。喷射混凝土:采用湿喷工艺喷射混凝土,拱墙及仰拱均采用C25喷射混凝土,厚度为7cm3、钻爆作业钻爆作业流程图放样布眼一i定位开眼-*钻孔清孔联结起爆网络爆破效果检查,瞎炮处理Y-通风V-洒水降尘埃V-爆(1)测量采用隧道断面激光测量仪进行断面和炮孔划线。每循环都由测量技术人员在掌子面标出开挖轮廓和炮孔位置。(2)装药钻完孔后,用高压风吹孔,经检查合格后装药。装药分片分组负责,自上而下严格按爆破设计规定的装药量、雷管段号对号入座”。(3)堵塞所有装药的炮眼均堵塞炮泥,堵塞长度不小于40cm。(4)瞎炮处理发现瞎炮,应首先查明原因,如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新

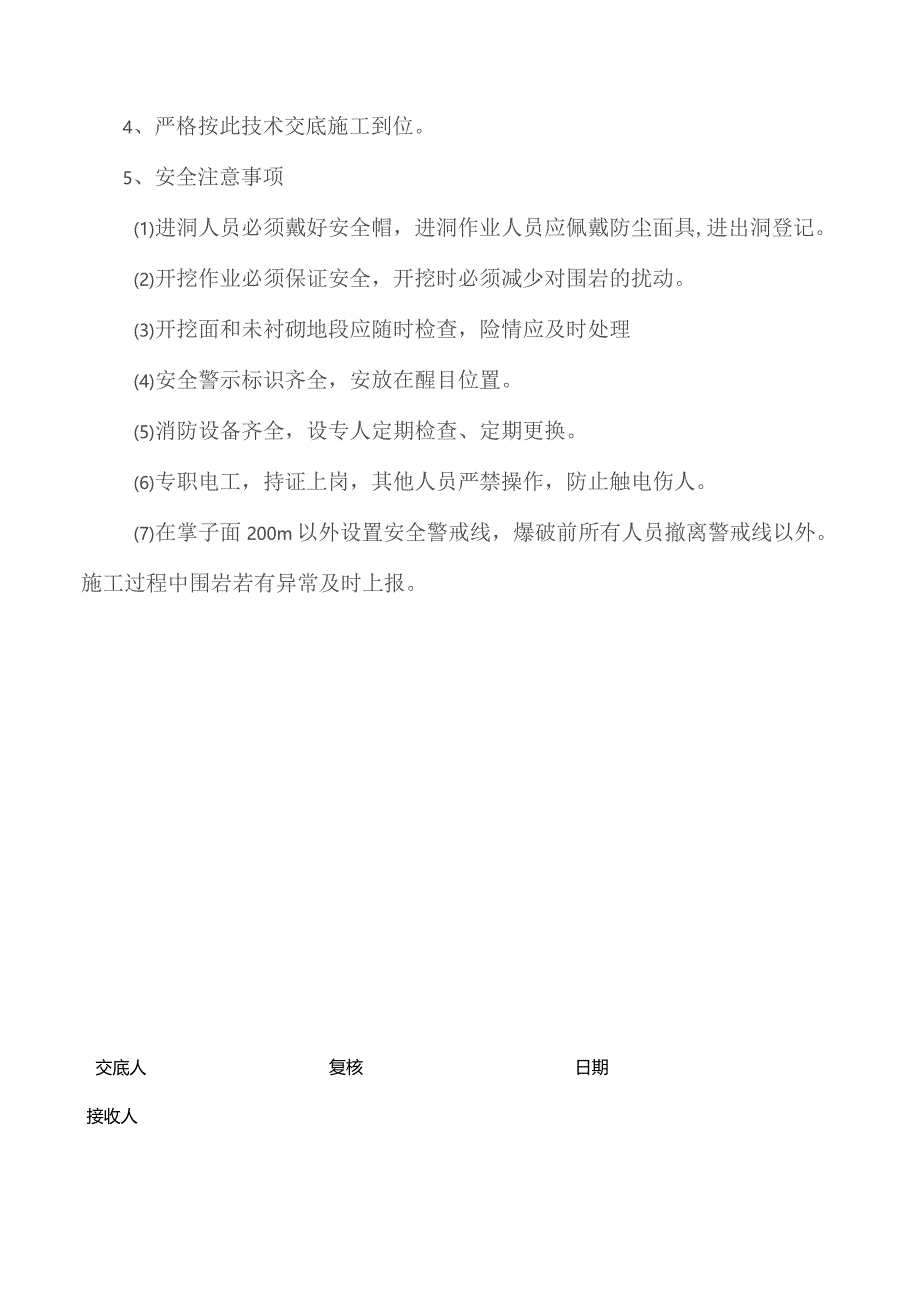

4、连接导爆管即可,但此时的接头应尽量靠近炮眼,如因孔内导爆管损坏或其本身存在问题造成瞎炮,则应汇报现场工程师进行研究处理。4、严格按此技术交底施工到位。5、安全注意事项(1)进洞人员必须戴好安全帽,进洞作业人员应佩戴防尘面具,进出洞登记。(2)开挖作业必须保证安全,开挖时必须减少对围岩的扰动。(3)开挖面和未衬砌地段应随时检查,险情应及时处理(4)安全警示标识齐全,安放在醒目位置。(5)消防设备齐全,设专人定期检查、定期更换。(6)专职电工,持证上岗,其他人员严禁操作,防止触电伤人。(7)在掌子面200m以外设置安全警戒线,爆破前所有人员撤离警戒线以外。施工过程中围岩若有异常及时上报。交底人复核日期接收人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > IT计算机 > 数据库

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
