《YDK707+870~YDK707+910.docx》由会员分享,可在线阅读,更多相关《YDK707+870~YDK707+910.docx(3页珍藏版)》请在第壹文秘上搜索。

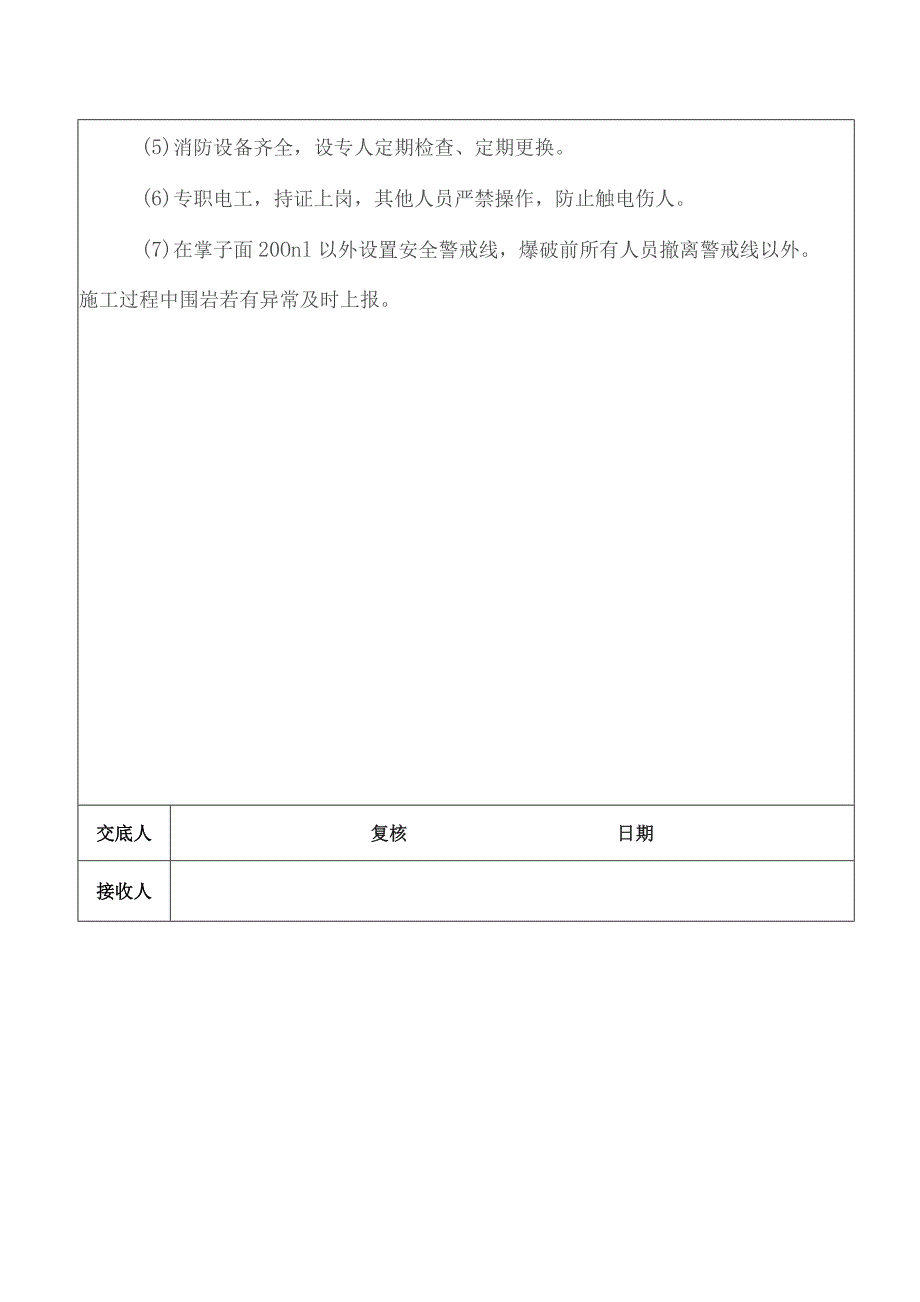

1、技术交底施工单位:中铁十六局集团有限公司共3页监理单位:北京中铁诚业工程建设监理有限公司编号:(隧)交-X4-20170315工程名称靖山隧道施工里程YDK707+870YDK707+910交底方二工区工程技术部接收方靖山隧道4#斜井交底内容:一、适用范围适用于靖山隧道YDK707+870YDK707+910段施工。二、工艺流程及技术要求1、开挖(1)开挖工法:本段设计围岩级别为II级,衬砌类型为11型复合式衬砌,断面加宽值为OCn1,采用全断面开挖(拱墙、仰拱一次开挖)。麻IIIIVV、Vl检验数吊检验方法平均线性平均线性超挖平均线性超挖超挖101010每一开挖循环检边墙最C最大超挖25最大

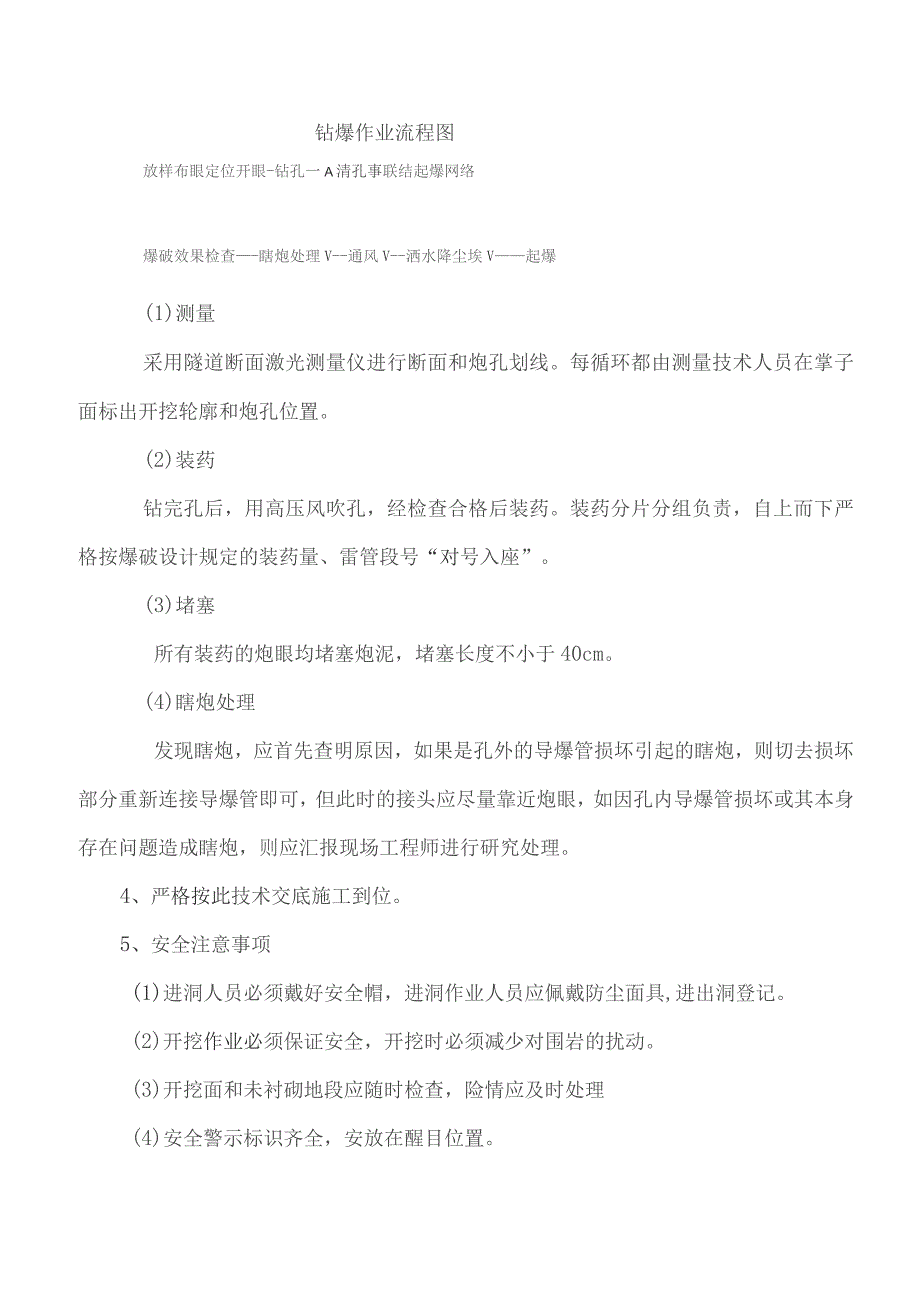

2、超挖15查一个断面激光断面仪、全站仪测量周边轮廓线,绘断面图与设计断面核对(2)断面高度8.53m,宽度6.29m。台架高度根据现场断面尺寸调整。开挖轮廓线由测量人员划出炮孔位置。周边眼炮孔间距50cmo周眼以_个、辅助眼纹个、大小掏心眼之_个、压炮眼LL个、抬炮眼虫_个,共计120个炮孔。每循环炸药用量192kg。2、初期支护喷射混凝土:采用湿喷工艺喷射混凝土,拱墙及仰拱均采用C25喷射混凝土,厚度为5cm03、钻爆作业钻爆作业流程图放样布眼定位开眼-钻孔一A清孔事联结起爆网络爆破效果检查-瞎炮处理V-通风V-洒水降尘埃V起爆(1)测量采用隧道断面激光测量仪进行断面和炮孔划线。每循环都由测量
3、技术人员在掌子面标出开挖轮廓和炮孔位置。(2)装药钻完孔后,用高压风吹孔,经检查合格后装药。装药分片分组负责,自上而下严格按爆破设计规定的装药量、雷管段号“对号入座”。(3)堵塞所有装药的炮眼均堵塞炮泥,堵塞长度不小于40cm。(4)瞎炮处理发现瞎炮,应首先查明原因,如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可,但此时的接头应尽量靠近炮眼,如因孔内导爆管损坏或其本身存在问题造成瞎炮,则应汇报现场工程师进行研究处理。4、严格按此技术交底施工到位。5、安全注意事项(1)进洞人员必须戴好安全帽,进洞作业人员应佩戴防尘面具,进出洞登记。(2)开挖作业必须保证安全,开挖时必须减少对围岩的扰动。(3)开挖面和未衬砌地段应随时检查,险情应及时处理(4)安全警示标识齐全,安放在醒目位置。(5)消防设备齐全,设专人定期检查、定期更换。(6)专职电工,持证上岗,其他人员严禁操作,防止触电伤人。(7)在掌子面20Onl以外设置安全警戒线,爆破前所有人员撤离警戒线以外。施工过程中围岩若有异常及时上报。交底人复核日期接收人
