《人工挖孔桩钢筋笼施工方案.docx》由会员分享,可在线阅读,更多相关《人工挖孔桩钢筋笼施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

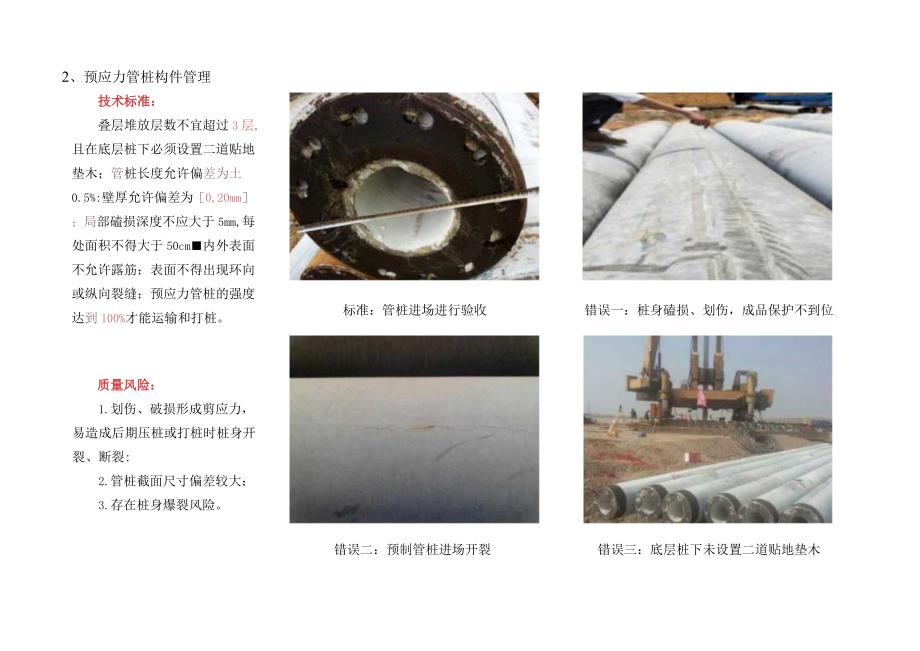

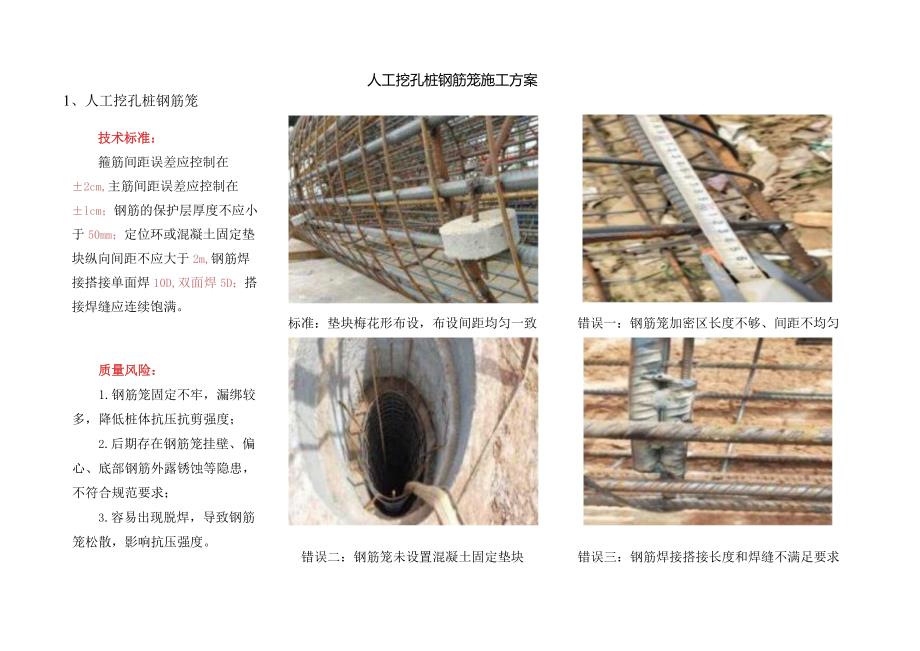

1、人工挖孔桩钢筋笼技术标准:箍筋间距误差应控制在2cm,主筋间距误差应控制在lcm;钢筋的保护层厚度不应小于50mm;定位环或混凝土固定垫块纵向间距不应大于2m,钢筋焊接搭接单面焊10D,双面焊5D;搭接焊缝应连续饱满。质量风险:1.钢筋笼固定不牢,漏绑较多,降低桩体抗压抗剪强度;2.后期存在钢筋笼挂壁、偏心、底部钢筋外露锈蚀等隐患,不符合规范要求;3.容易出现脱焊,导致钢筋笼松散,影响抗压强度。人工挖孔桩钢筋笼施工方案标准:垫块梅花形布设,布设间距均匀一致错误二:钢筋笼未设置混凝土固定垫块错误一:钢筋笼加密区长度不够、间距不均匀错误三:钢筋焊接搭接长度和焊缝不满足要求2、预应力管桩构件管理技术标准:叠层堆放层数不宜超过3层,且在底层桩下必须设置二道贴地垫木;管桩长度允许偏差为土0.5%:壁厚允许偏差为0,2Omm;局部磕损深度不应大于5mm,每处面积不得大于50cm内外表面不允许露筋;表面不得出现环向或纵向裂缝;预应力管桩的强度达到100%才能运输和打桩。质量风险:1.划伤、破损形成剪应力,易造成后期压桩或打桩时桩身开裂、断裂:2.管桩截面尺寸偏差较大;3.存在桩身爆裂风险。标准:管桩进场进行验收错误一:桩身磕损、划伤,成品保护不到位错误二:预制管桩进场开裂错误三:底层桩下未设置二道贴地垫木
