7专项施工方案管理办法.docx

上传人:p** 文档编号:632010 上传时间:2023-12-15 格式:DOCX 页数:96 大小:786.60KB
下载 相关 举报
7专项施工方案管理办法.docx_第1页
第1页 / 共96页
7专项施工方案管理办法.docx_第2页
第2页 / 共96页
7专项施工方案管理办法.docx_第3页
第3页 / 共96页
7专项施工方案管理办法.docx_第4页
第4页 / 共96页
7专项施工方案管理办法.docx_第5页
第5页 / 共96页
7专项施工方案管理办法.docx_第6页
第6页 / 共96页
7专项施工方案管理办法.docx_第7页
第7页 / 共96页
7专项施工方案管理办法.docx_第8页
第8页 / 共96页
7专项施工方案管理办法.docx_第9页
第9页 / 共96页
7专项施工方案管理办法.docx_第10页
第10页 / 共96页
亲,该文档总共96页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《7专项施工方案管理办法.docx》由会员分享,可在线阅读,更多相关《7专项施工方案管理办法.docx(96页珍藏版)》请在第壹文秘上搜索。

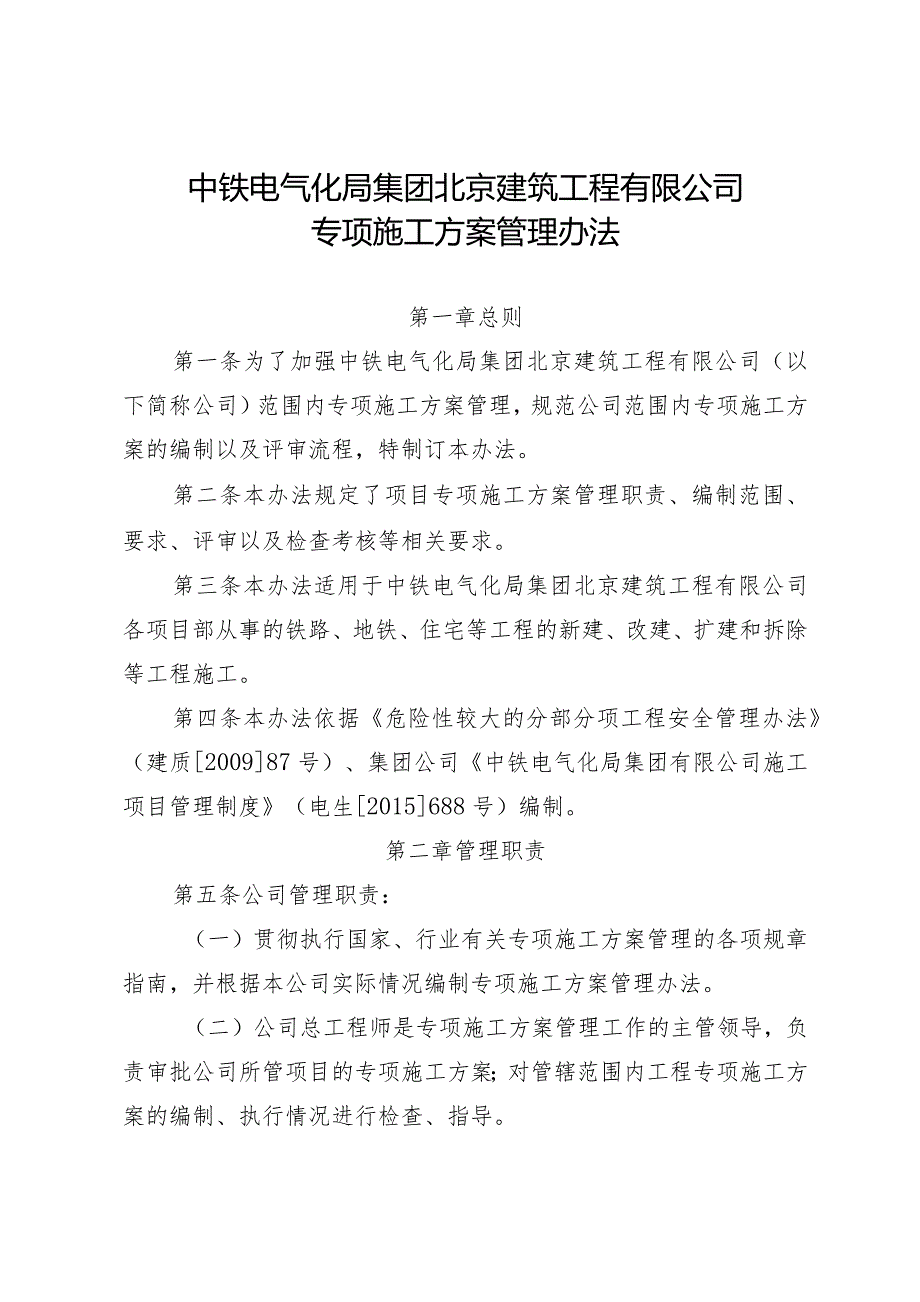

1、中铁电气化局集团北京建筑工程有限公司专项施工方案管理办法第一章总则第一条为了加强中铁电气化局集团北京建筑工程有限公司(以下简称公司)范围内专项施工方案管理,规范公司范围内专项施工方案的编制以及评审流程,特制订本办法。第二条本办法规定了项目专项施工方案管理职责、编制范围、要求、评审以及检查考核等相关要求。第三条本办法适用于中铁电气化局集团北京建筑工程有限公司各项目部从事的铁路、地铁、住宅等工程的新建、改建、扩建和拆除等工程施工。第四条本办法依据危险性较大的分部分项工程安全管理办法(建质200987号)、集团公司中铁电气化局集团有限公司施工项目管理制度(电生2015688号)编制。第二章管理职责第

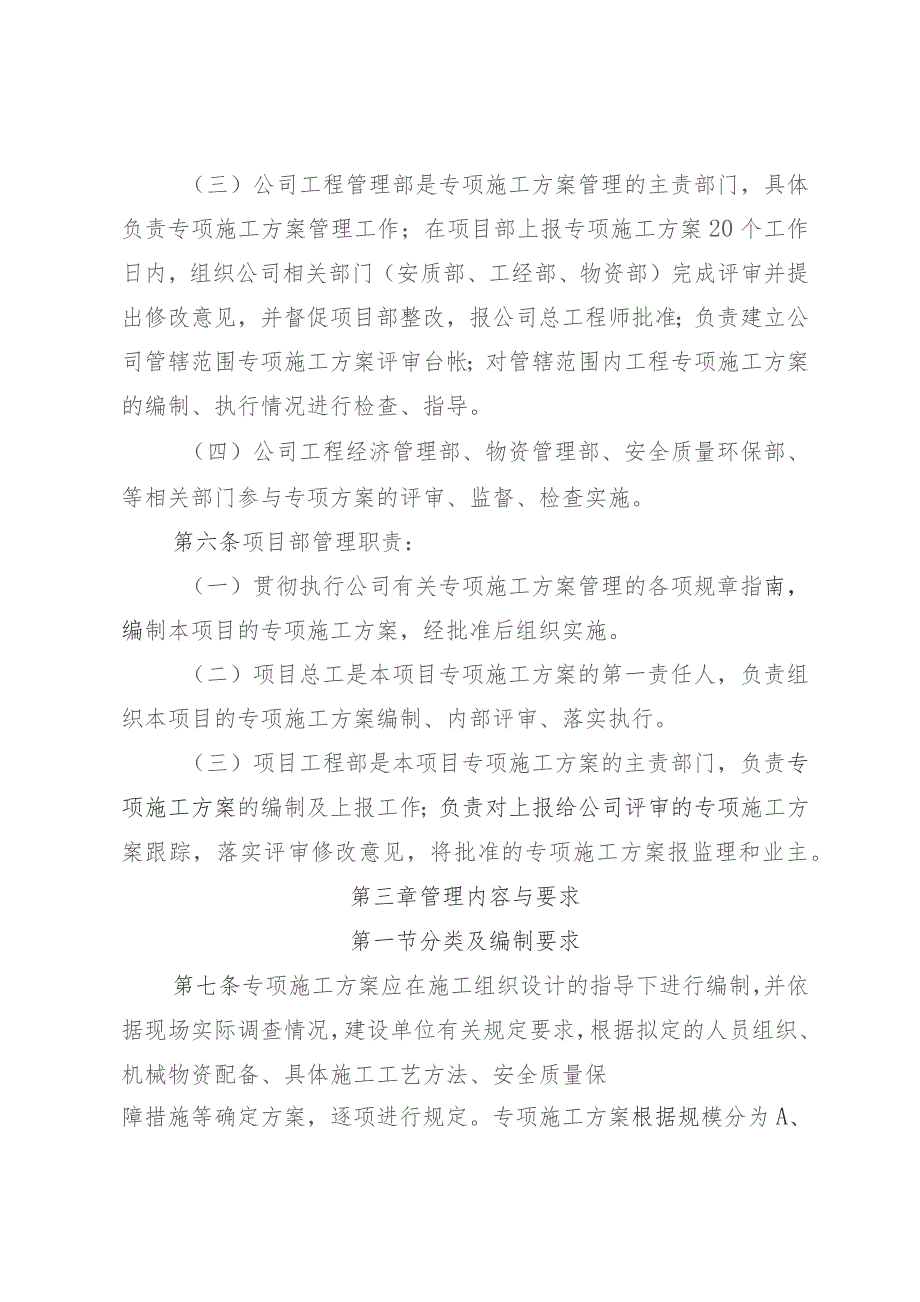

2、五条公司管理职责:(一)贯彻执行国家、行业有关专项施工方案管理的各项规章指南,并根据本公司实际情况编制专项施工方案管理办法。(二)公司总工程师是专项施工方案管理工作的主管领导,负责审批公司所管项目的专项施工方案;对管辖范围内工程专项施工方案的编制、执行情况进行检查、指导。(三)公司工程管理部是专项施工方案管理的主责部门,具体负责专项施工方案管理工作;在项目部上报专项施工方案20个工作日内,组织公司相关部门(安质部、工经部、物资部)完成评审并提出修改意见,并督促项目部整改,报公司总工程师批准;负责建立公司管辖范围专项施工方案评审台帐;对管辖范围内工程专项施工方案的编制、执行情况进行检查、指导。(

3、四)公司工程经济管理部、物资管理部、安全质量环保部、等相关部门参与专项方案的评审、监督、检查实施。第六条项目部管理职责:(一)贯彻执行公司有关专项施工方案管理的各项规章指南,编制本项目的专项施工方案,经批准后组织实施。(二)项目总工是本项目专项施工方案的第一责任人,负责组织本项目的专项施工方案编制、内部评审、落实执行。(三)项目工程部是本项目专项施工方案的主责部门,负责专项施工方案的编制及上报工作;负责对上报给公司评审的专项施工方案跟踪,落实评审修改意见,将批准的专项施工方案报监理和业主。第三章管理内容与要求第一节分类及编制要求第七条专项施工方案应在施工组织设计的指导下进行编制,并依据现场实际

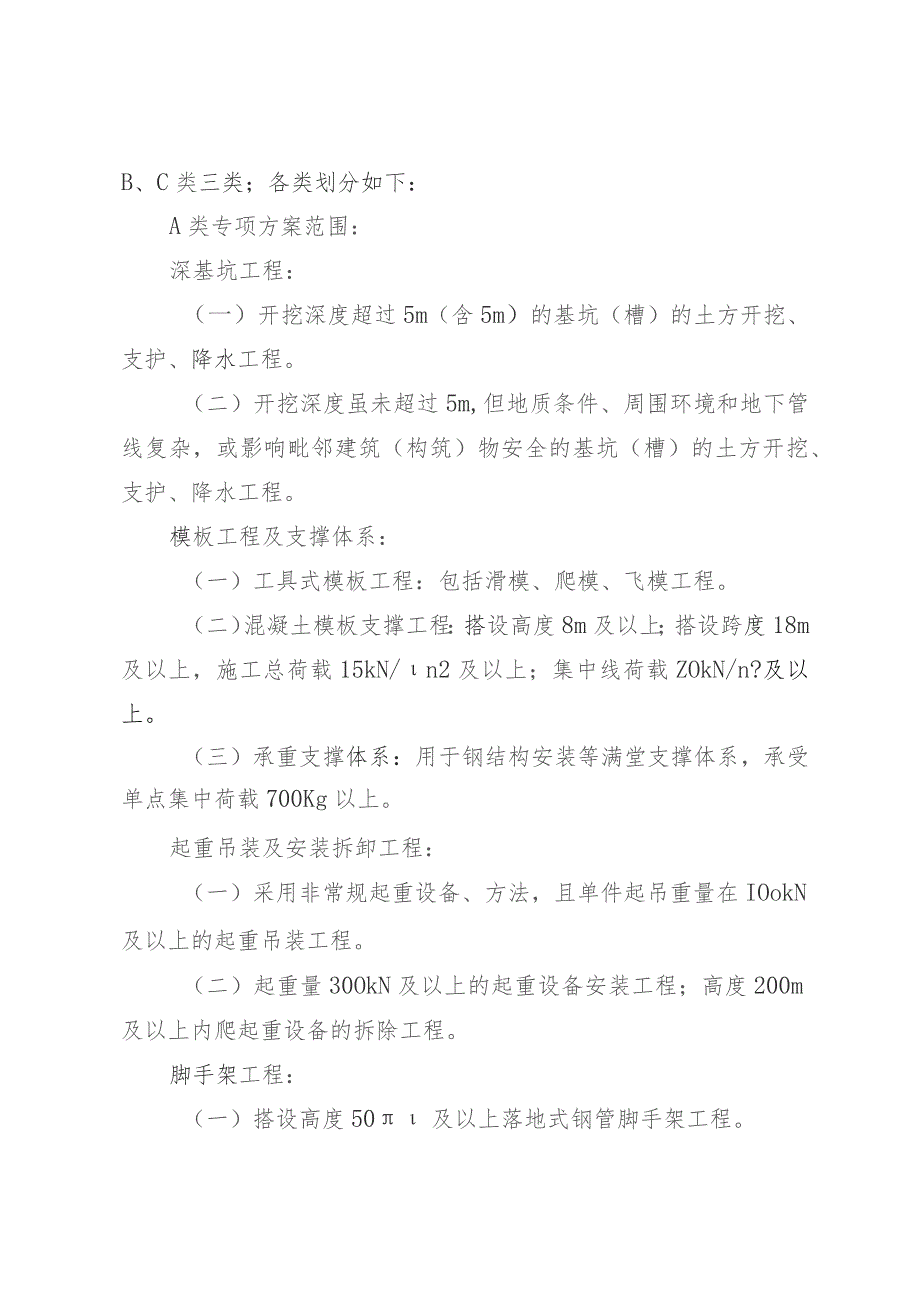

4、调查情况,建设单位有关规定要求,根据拟定的人员组织、机械物资配备、具体施工工艺方法、安全质量保障措施等确定方案,逐项进行规定。专项施工方案根据规模分为A、B、C类三类;各类划分如下:A类专项方案范围:深基坑工程:(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。模板工程及支撑体系:(一)工具式模板工程:包括滑模、爬模、飞模工程。(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/n2及以上;集中线荷载ZOk

5、N/n?及以上。(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。起重吊装及安装拆卸工程:(一)采用非常规起重设备、方法,且单件起吊重量在IOokN及以上的起重吊装工程。(二)起重量30OkN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。脚手架工程:(一)搭设高度50及以上落地式钢管脚手架工程。(二)提升高度15Onl及以上附着式整体和分片提升脚手架工程。(三)架体高度20m及以上悬挑式脚手架工程。拆除、爆破工程:(一)采用爆破拆除的工程。(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊

6、建、构筑物的拆除工程。(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。其它:(一)施工高度50m及以上的建筑幕墙安装工程。(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。(三)开挖深度超过16m的人工挖孔桩工程。(四)地下暗挖工程、顶管工程、水下作业工程。(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。B类专项施工方案范围:基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支

7、护、降水工程;复杂地基处理工程。土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。尤其对大体积土方开挖及支护;高坡、陡坡土石方开挖。模板工程及支撑体系:(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度IOln及以上;施工总荷载IOkN/m2及以上;集中线荷载15kN/r112及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。(三)承重支撑体系:用于钢结构安装等满堂支撑体系。起重吊装及安装拆卸工程:(一)采用非常规起重设备、方法,且单件起吊重量在IOKN及以上的起重吊装工程;异常条件下塔

8、吊基础设计施工、起重、构件吊装工程。(二)采用起重机械进行安装的工程。(三)起重机械设备自身的安装、拆卸。脚手架工程:(一)搭设高度24m及以上的落地式钢管脚手架工程。(二)附着式整体和分片提升脚手架工程。(三)悬挑式脚手架工程。(四)吊篮脚手架工程。(五)自制卸料平台、移动操作平台工程。(六)新型及异型脚手架工程。拆除、爆破工程:(一)建筑物、构筑物拆除工程。(二)采用爆破拆除的工程。其它工程:(一)建筑幕墙安装工程。(二)钢结构、网架和索膜结构安装工程。尤其是大跨度钢结构吊装、大型钢结构工程。(三)人工挖扩孔桩工程。(四)地下暗挖、顶管及水下作业工程。(五)预应力工程。(六)采用新技术、新

9、工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。国务院建设行政主管部门或者其他有关部门规定的危险性较大的工程。C类施工方案:除上述A类以及B类施工方案,项目部编制的其他一般项目施工方案统称为C类方案。第八条专项施工方案应针对一个具体单位工程编制,其内容应有针对性、可行性、经济合理性,应详尽、具体、定量描述和规定,充分反映其特殊性,掌握其特点,突出重点和难点。第九条专项施工方案的编制应符合国家相应法规、标准、规程、规范的强制性条文的要求,符合国家及行业、公司相关安全、质量管理规定对施工的要求。第十条各专项施工方案均应在工程施工前编制完成,据以组织、指导工程施工。第十一条专项施工

10、方案涉及抗压、抗拉、抗弯、抗滑等需要计算时应附计算书,在计算完后应进行安全验算并有结果,必要时应进行荷载试验,对材料有要求的应有抽样复试要求。第二节评审程序第十二条项目部内部评审:B、C类专项施工方案由项目总工程师主持,各部门、项目经理、项目副经理、安全总监等主要管理人员参加,对专项方案的各项内容形成评审意见,形成专项施工方案自评记录(详见附件1中项目部施工专项方案评审会议记录表)。B、C类施工方案经项目总工程师审核批准后上报至监理、业主单位审批后执行。第十三条公司内部评审:公司工程管理部负责组织A类专项方案公司内部评审。A类专项施工方案,组织专家论证,公司委派相关人员参加。项目部按专家意见修

11、改后报监理、业主审批后实施。B类专项方案,公司工程管理部编写方案范例指导项目部编写。第四章检查与考核第十四条项目部未编制专项施工方案、或编制后未经批准,擅自施工的,公司应追究项目经理的领导责任并按公司相关规定进行考核。公司采取抽查的方式进行检查,并按相关规定纳入整体考核。第十五条在未执行专项施工方案管理办法并造成经济损失的项目,除以上处罚外,公司保留做进一步处罚的权力。第五章附则第十六条本办法由公司工程管理部管理并负责解释。第十七条本办法自发布之日起实施,公司原施工技术管理办法中施工文件编制的管理规定中的相关内容同时废止。附件:附表1、A类专项施工方案评审记录表附表2、施工专项方案公司审批表附

12、表3、施工专项方案评审记录表附表4、A类专项施工方案评审管理台帐附图1、A类专项施工方案审批流程图附图2、B、C类专项施工方案审批流程图附件1:专项施工方案编制内容附件2:施工方案样例附件3:模架工程方案编写要点附件4:吊装拆卸工程方案编写要点附件5:岩土工程方案编写要点附件6:卸料平台安全专项施工方案编写指南A类专项施工方案评审记录表专项施工方案名称参加评审人员工程部安质部工经部物资部专家集团副总工程师日期一、工程部1、2、3、二、安质部1.2、3、三、工经部1、2、3、四、物资部1.2、3、*专项方案审批表施组/方案名称*工程*方案结构型式建筑面积层数建设单位施工单位编制部门填项目部名称编

13、制人项目总工签字报审时间审批时间审核人项目经理审核意见及签字:工程管理部签字:审批部门中铁电气化局集团北京建筑工程有限公司审批人公司总工签字审批意见:注明:表中蓝色字为填表说明,请不要打印出来。涉及专业分包的方案,编制人需要项目总工和专业分包技术负责人双签。涉及实际执行项目经理与合同备案项目经理不一致时,实行双签。上报方案中应签章齐全,劳务分包的,项目部编写方案,项目部施工专项方案评审会议记录表手签后发扫描件附在施工方案中。涉及专业分包的,专业分包单位编写方案,除专业分包技术负责人在施工专项方案审批表中签字外,还应附的资料有:专业分包单位的编制审核审批记录(加盖分包单位章)、项目部施工专项方案

14、评审会议记录表(总包项目部填写)。涉及专家论证的专项方案,还应附专家论证意见扫描件、专家资质扫描件。施工专项方案评审记录表工程名称方案名称编制单位上报时间审批时间一、工程管理部二、安全质量环保部三、工程经济管理部四、物资管理部五、专家A类专项施工方案评审管理台帐序号方案名称上报单位评审时间评审状态待修改/通过备注附件1:专项施工方案编制内容编制内容包括:(1)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。(2)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。(3)施工计划:包括施工进度计划、材料与设备计划。(4)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。(5)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。(6)劳动力计划:专职安全生产管理人员、特种作业人员等。(7)计算书及相关图纸。具体内容可参见附件案例。第一节编制依据(1)应根据与建设单位签订的工程承包合同文件、协议、会议纪要及洽商变更等资料编制。(2)应结合单位自身的施工经验、技术力量、装备力量、物资供应情况及施工能力进行编制。同时应充分考虑地质勘探资料、水文、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
