冬季地下外保护墙砌筑方案.docx

上传人:p** 文档编号:632465 上传时间:2023-12-15 格式:DOCX 页数:2 大小:14.82KB
下载 相关 举报
冬季地下外保护墙砌筑方案.docx_第1页
第1页 / 共2页
冬季地下外保护墙砌筑方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季地下外保护墙砌筑方案.docx》由会员分享,可在线阅读,更多相关《冬季地下外保护墙砌筑方案.docx(2页珍藏版)》请在第壹文秘上搜索。

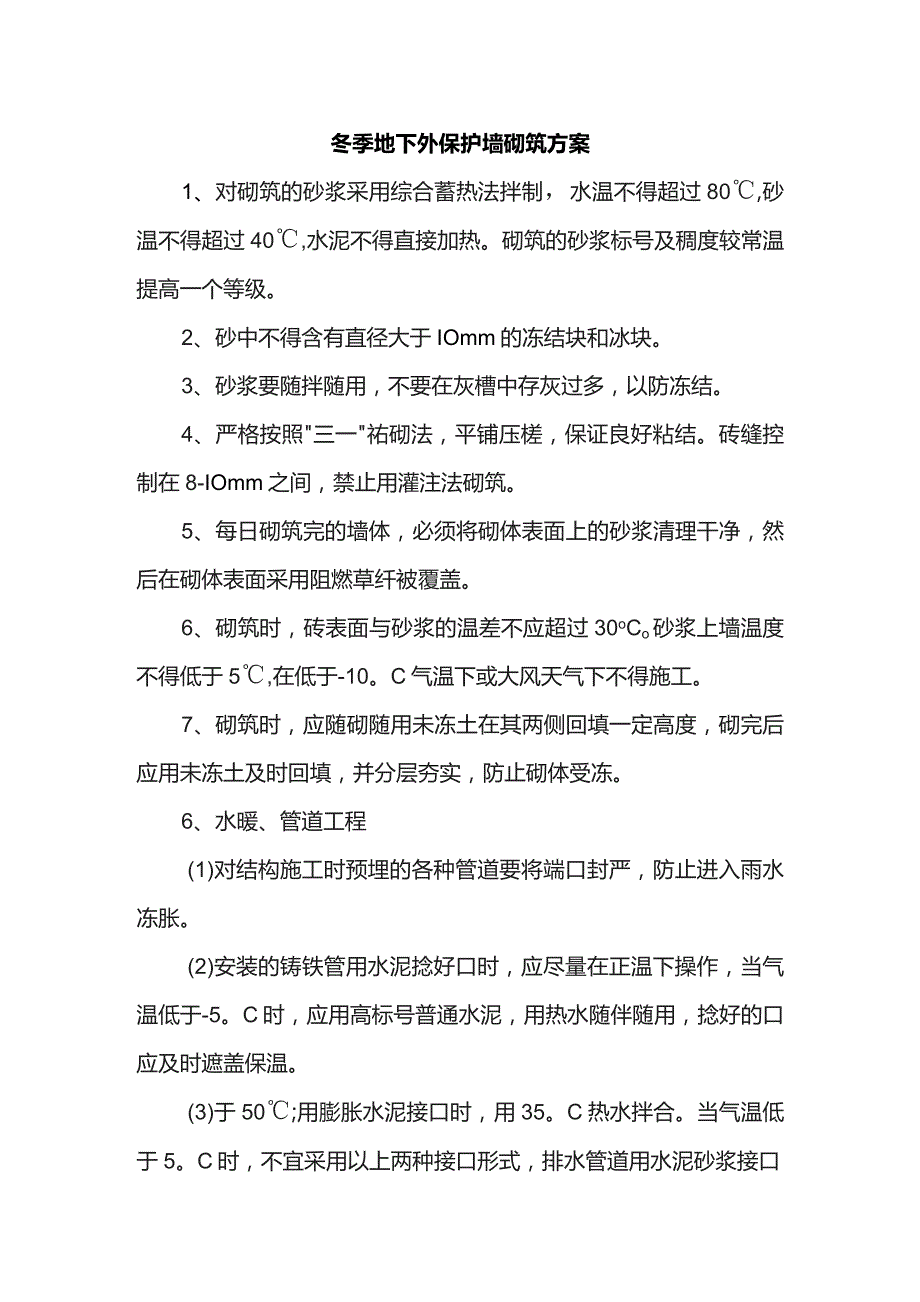

1、冬季地下外保护墙砌筑方案1、对砌筑的砂浆采用综合蓄热法拌制,水温不得超过80,砂温不得超过40,水泥不得直接加热。砌筑的砂浆标号及稠度较常温提高一个等级。2、砂中不得含有直径大于IOmm的冻结块和冰块。3、砂浆要随拌随用,不要在灰槽中存灰过多,以防冻结。4、严格按照三一祐砌法,平铺压槎,保证良好粘结。砖缝控制在8-IOmm之间,禁止用灌注法砌筑。5、每日砌筑完的墙体,必须将砌体表面上的砂浆清理干净,然后在砌体表面采用阻燃草纤被覆盖。6、砌筑时,砖表面与砂浆的温差不应超过30oCo砂浆上墙温度不得低于5,在低于-10。C气温下或大风天气下不得施工。7、砌筑时,应随砌随用未冻土在其两侧回填一定高度

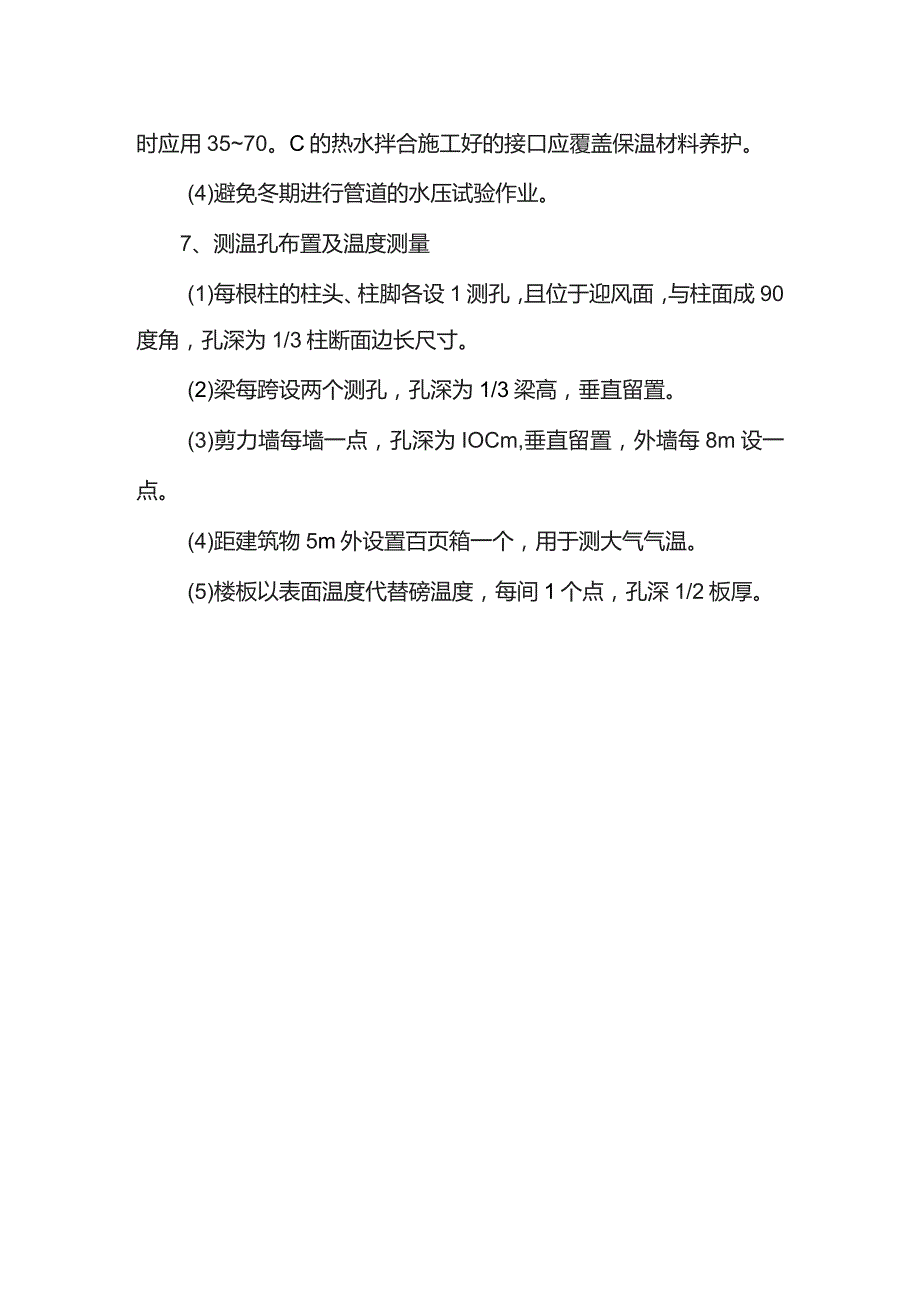

2、,砌完后应用未冻土及时回填,并分层夯实,防止砌体受冻。6、水暖、管道工程(1)对结构施工时预埋的各种管道要将端口封严,防止进入雨水冻胀。(2)安装的铸铁管用水泥捻好口时,应尽量在正温下操作,当气温低于-5。C时,应用高标号普通水泥,用热水随伴随用,捻好的口应及时遮盖保温。(3)于50;用膨胀水泥接口时,用35。C热水拌合。当气温低于5。C时,不宜采用以上两种接口形式,排水管道用水泥砂浆接口时应用3570。C的热水拌合施工好的接口应覆盖保温材料养护。(4)避免冬期进行管道的水压试验作业。7、测温孔布置及温度测量(1)每根柱的柱头、柱脚各设1测孔,且位于迎风面,与柱面成90度角,孔深为1/3柱断面边长尺寸。(2)梁每跨设两个测孔,孔深为1/3梁高,垂直留置。(3)剪力墙每墙一点,孔深为IOCm,垂直留置,外墙每8m设一点。(4)距建筑物5m外设置百页箱一个,用于测大气气温。(5)楼板以表面温度代替磅温度,每间1个点,孔深1/2板厚。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
