《围护桩施工方案.docx》由会员分享,可在线阅读,更多相关《围护桩施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

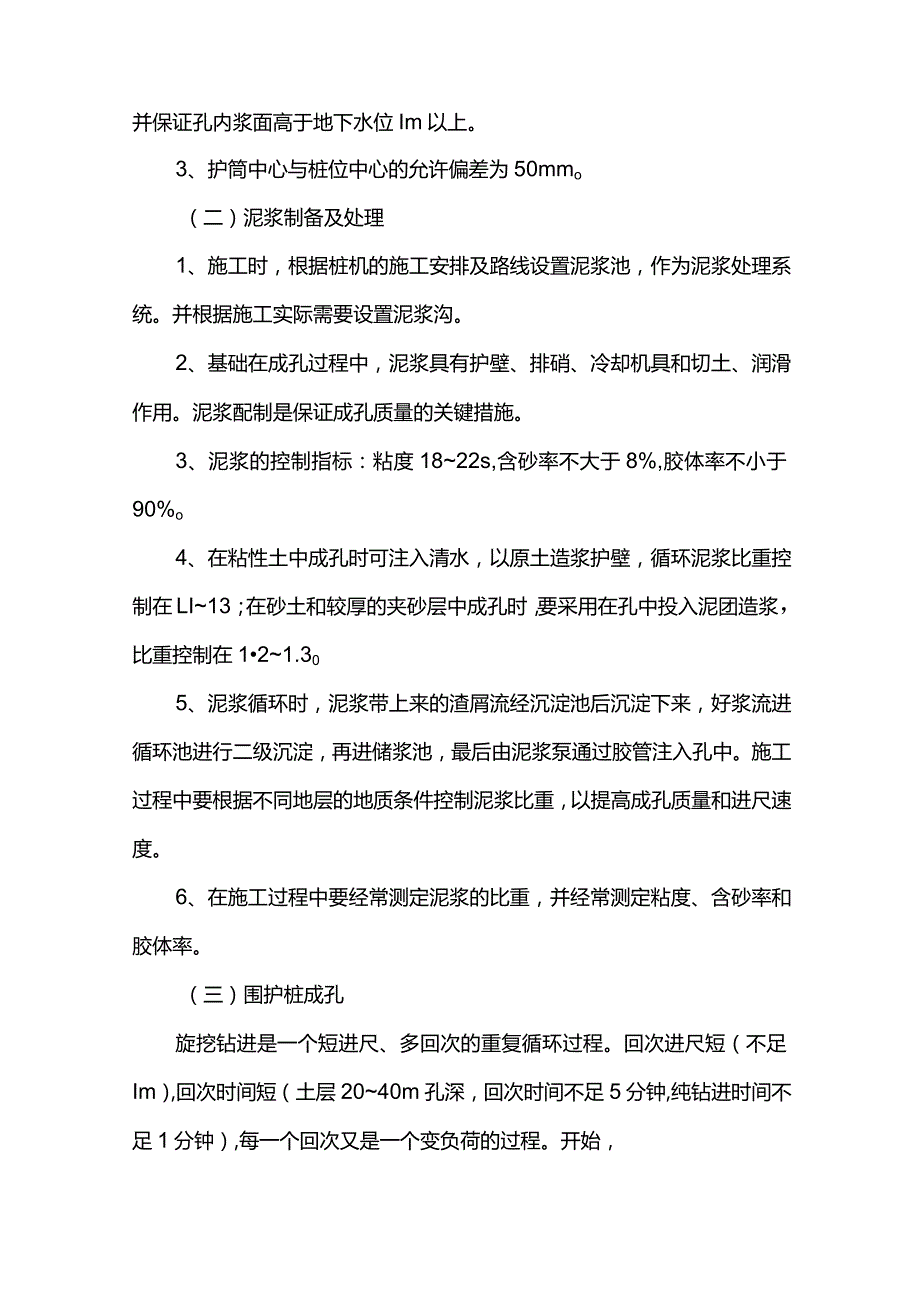

1、围护桩施工方案本工程围护结构部分采用钻孔灌注桩桩径0,8m,成孔机械采用旋挖钻机。2、根据护筒的大小及现场情况挖埋护筒,护筒高出地面150300mm护筒内径大于钻头直径IoOmm埋入土中深度不少于Im,并保证孔内浆面高于地下水位Im以上。3、护筒中心与桩位中心的允许偏差为50mmo(二)泥浆制备及处理1、施工时,根据桩机的施工安排及路线设置泥浆池,作为泥浆处理系统。并根据施工实际需要设置泥浆沟。2、基础在成孔过程中,泥浆具有护壁、排硝、冷却机具和切土、润滑作用。泥浆配制是保证成孔质量的关键措施。3、泥浆的控制指标:粘度1822s,含砂率不大于8%,胶体率不小于90%o4、在粘性土中成孔时可注入
2、清水,以原土造浆护壁,循环泥浆比重控制在LI13;在砂土和较厚的夹砂层中成孔时,要采用在孔中投入泥团造浆,比重控制在121.305、泥浆循环时,泥浆带上来的渣屑流经沉淀池后沉淀下来,好浆流进循环池进行二级沉淀,再进储浆池,最后由泥浆泵通过胶管注入孔中。施工过程中要根据不同地层的地质条件控制泥浆比重,以提高成孔质量和进尺速度。6、在施工过程中要经常测定泥浆的比重,并经常测定粘度、含砂率和胶体率。(三)围护桩成孔旋挖钻进是一个短进尺、多回次的重复循环过程。回次进尺短(不足Im),回次时间短(土层2040m孔深,回次时间不足5分钟,纯钻进时间不足1分钟),每一个回次又是一个变负荷的过程。开始,钻头切
3、削齿在钻具自重作用下切入土层一个较小的深度,随钻斗回转切削前面土层并将切削下的碎土装进钻斗内,钻斗钻入土层深度及加入钻斗里的土重量不断增加,回转阻力也增加;由于传动系统中液力变矩器的作用,随回转阻力增大其转速降低,内外钻杆传递扭矩的槽、键接触面上的压力也随之增大,这时,操纵加压油缸对钻杆柱加压,其压力可传到钻头,增大钻斗切入深度;钻进负荷又随之增大,转速进一步降低,甚至出现瞬时停止转动的情况,这样,一个在很短时间内,切入深度回转阻力矩逐级增大,负载转速在很大范围内波动的钻进过程,这是旋挖钻进方法的显著特点。因此,钻斗降到孔底,起动转盘带动回转之初,属自重钻进,不加压(在回转阻力不大的情况下加压
4、,将由于内外钻杆传扭槽、键接触面上的正压力和由此产生的轴向磨擦过小,而使钻杆柱收缩I在负荷增大到一定程度后,操纵加压液压缸,通过动力头对钻杆柱短时间加压,加压操作可视情况,重复进行12次,当加压后钻斗切入量也很小甚至不切入时,应即提钻,故钻进过程中,操作者应密切注视工作舱内的压力、转速仪表以及钻进负荷变化情况,适时加压、提钻。钻进挖出的土方,及时用装载车把土方运到安排好的场地堆放。(四)清孔1、当成孔达到设计深度时,经监理确认后,开始清孔作业。2、清孔利用储浆池的泥浆进行泥浆正循环置换出孔内的渣浆,在清孔过程中要不断向孔内泵送优质泥浆,保持孔内液面稳定。3、清孔应按下列规定进行:以原土造浆的桩
5、孔,到设计深度后,即可开始清孔换浆,清孔后的泥浆比重应控制在1.15左右;对于土质较差的砂土层和卵石层清孔后孔底泥浆的比重宜为1-10-1.15o4、清孔结束时,除应按一、二款的要求测定孔底泥浆的比重外,尚应测定含砂率及其粘度。清孔后孔底泥浆的含砂率应6%,粘度应:25s;5、清孔后的孔底沉渣厚度不得大于100mm,清孔合格后方可灌注水下混凝土。(五)钢筋笼的制作和吊放1、本工程桩钢筋笼的制作在现场进行,加工制作完成并通过建设方、监理验收并做好隐蔽工程验收记录签证后,用履带吊或者汽车吊进行吊装就位。2、钢筋笼主筋采用机械连接(直螺纹套筒),箍筋与主筋绑扎连接,固定点采用点焊。主筋与加劲箍Io0
6、%点焊牢固,钢筋笼保护层用混凝土预制垫块,沿长度方向4m设置一组保护块,每组不少于3块(呈120度分布h3、钢筋笼吊放时,要注意垂直放下,避免碰撞桩壁土。4、钢筋笼吊装时要注意做好安全措施,由专人负责指挥,吊臂下严禁站人。5、钢筋笼顶两侧用直径8mm的圆钢作吊筋进行定位,吊筋的长度为地面吊点的高程和笼顶标高之差;吊筋上部做成吊环,在地面用钢管穿过固定。(六)桩身混凝土浇筑1.本工程水下混凝土采用商品混凝土,混凝土标号为C35,桩的充盈系数不小于1.1。2、水下混凝土必须具有良好的和易性,配合比要通过试验确定,坍落度为180-220mm每立方混凝土中的水泥用量不少于300kgo3、水下混凝土采用
7、250导管进行灌注,导管底距孔底部约300-500mmo导管内吊放混凝土塞头,灌注开始前应检查混凝土的塌落度等性能指标,满足设计要求后搅拌车就位开始卸料,待储料斗(容积约1.5立方米)内有足够的混凝土储存量时即两边同时剪断塞头铁丝,此时搅拌车一直保持快速(3立方米/分钟)连续供料,确保导管的底端一次性埋入水下混凝土中超过08m以上的深度,防止断桩及浮浆过厚影响桩身质量。4、灌注前应检查孔底沉渣情况,浇注过程中,随着混凝土的上升,要适时提升和拆卸导管,导管底端埋入混凝土面以下保持24m,不宜大于6m,并不得小于Im,严禁把导管底端提出混凝土面。5、在水下混凝土灌注过程中,专人测量导管埋深,填写好水下混凝土灌注记录表。6、水下混凝土的灌注应连续进行,不得中断。一旦发生机具故障或停电、停水及发生导管堵塞、进水等事故,应立即采取有效措施进行处理,并同时做好记录。7、提升导管时应避免碰挂钢筋笼。当混凝土面接近钢筋笼底时,应严格控制导管的埋管深度不要过深,当混凝土面上升到钢筋笼内34m,再提升导管使导管的底端高于钢筋底端以防钢筋笼上浮。8、要控制最后一次混凝土的灌注量,不使桩顶偏低,灌注后桩顶浮浆层高度要满足设计和规范的要求。
