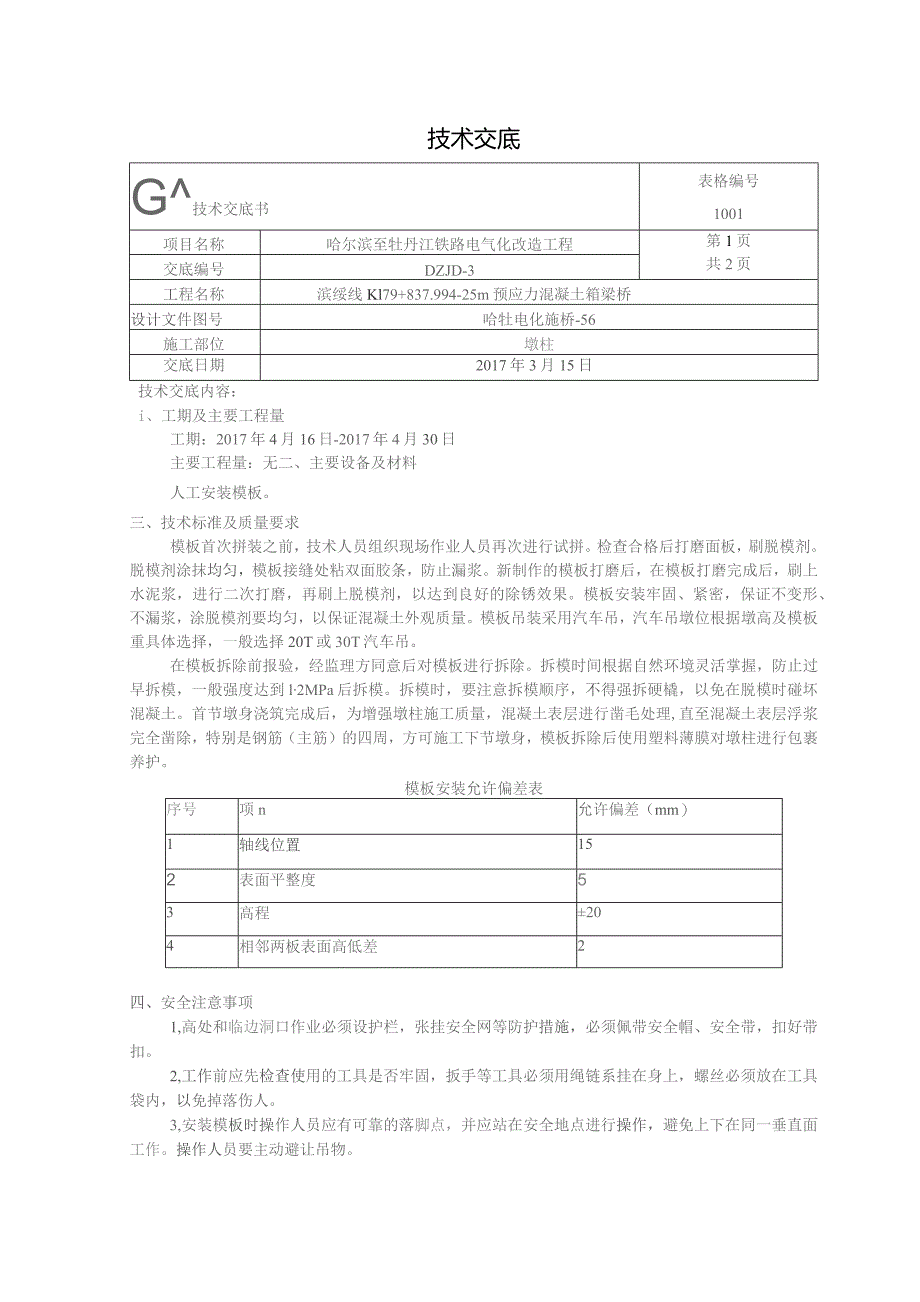

1、技术交底G技术交底书表格编号1001项目名称哈尔滨至牡丹江铁路电气化改造工程第1页共2页交底编号DZJD-3工程名称滨绥线Kl79+837.994-25m预应力混凝土箱梁桥设计文件图号哈牡电化施桥-56施工部位墩柱交底日期2017年3月15日技术交底内容:i、工期及主要工程量工期:2017年4月16日-2017年4月30日主要工程量:无二、主要设备及材料人工安装模板。三、技术标准及质量要求模板首次拼装之前,技术人员组织现场作业人员再次进行试拼。检查合格后打磨面板,刷脱模剂。脱模剂涂抹均匀,模板接缝处粘双面胶条,防止漏浆。新制作的模板打磨后,在模板打磨完成后,刷上水泥浆,进行二次打磨,再刷上脱模
2、剂,以达到良好的除锈效果。模板安装牢固、紧密,保证不变形、不漏浆,涂脱模剂要均匀,以保证混凝土外观质量。模板吊装采用汽车吊,汽车吊墩位根据墩高及模板重具体选择,一般选择20T或30T汽车吊。在模板拆除前报验,经监理方同意后对模板进行拆除。拆模时间根据自然环境灵活掌握,防止过早拆模,一般强度达到l2MPa后拆模。拆模时,要注意拆模顺序,不得强拆硬橇,以免在脱模时碰坏混凝土。首节墩身浇筑完成后,为增强墩柱施工质量,混凝土表层进行凿毛处理,直至混凝土表层浮浆完全凿除,特别是钢筋(主筋)的四周,方可施工下节墩身,模板拆除后使用塑料薄膜对墩柱进行包裹养护。模板安装允许偏差表序号项n允许偏差(mm)1轴线
3、位置152表面平整度53高程204相邻两板表面高低差2四、安全注意事项1,高处和临边洞口作业必须设护栏,张挂安全网等防护措施,必须佩带安全帽、安全带,扣好带扣。2,工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,螺丝必须放在工具袋内,以免掉落伤人。3,安装模板时操作人员应有可靠的落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。操作人员要主动避让吊物。4、支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。严禁在连接件和支撑件上攀登上下。5,支模时操作人员不得站在支撑匕而应设立人板,以便操作人员站立。立人板应用木质中板为宜,并适当帮扎固定。不得用钢模板或5c

4、mXIOcm的木板。6、高空作业要搭设脚手架或操作台,上、下要使用梯子、不许站立在模板工作。7、遇雨、六级以上的大风天气时,应暂停室外的高空作业,雷雨后应先清扫施工现场,待地面略干不滑时在恢复工作。8、进入施工现场,必须佩带安全帽。9、侧模,在混凝土强度能保证其表面及棱角不应拆除模板而损坏后,方可拆除。10、模板应在同一部位同条件养护的混凝土试块强度达到要求时方可拆除。11、拆除高度在5m以上的模板时,应搭脚手架,并设防护栏杆,防止上下在同一垂宜面操作。12、模板支撑拆除前,混凝土强度必须达到设计要求,并经申报批准后,才能进行。拆除模板一般用长撬棒,人不许站在拆除的模板上。交底人接底人交底日期接底日期操作者姓名工种接底日期
