临时用电施工专项方案.docx

上传人:p** 文档编号:633221 上传时间:2023-12-15 格式:DOCX 页数:20 大小:74.37KB
下载 相关 举报
临时用电施工专项方案.docx_第1页
第1页 / 共20页
临时用电施工专项方案.docx_第2页
第2页 / 共20页
临时用电施工专项方案.docx_第3页
第3页 / 共20页
临时用电施工专项方案.docx_第4页
第4页 / 共20页
临时用电施工专项方案.docx_第5页
第5页 / 共20页
临时用电施工专项方案.docx_第6页
第6页 / 共20页
临时用电施工专项方案.docx_第7页
第7页 / 共20页
临时用电施工专项方案.docx_第8页
第8页 / 共20页
临时用电施工专项方案.docx_第9页
第9页 / 共20页
临时用电施工专项方案.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《临时用电施工专项方案.docx》由会员分享,可在线阅读,更多相关《临时用电施工专项方案.docx(20页珍藏版)》请在第壹文秘上搜索。

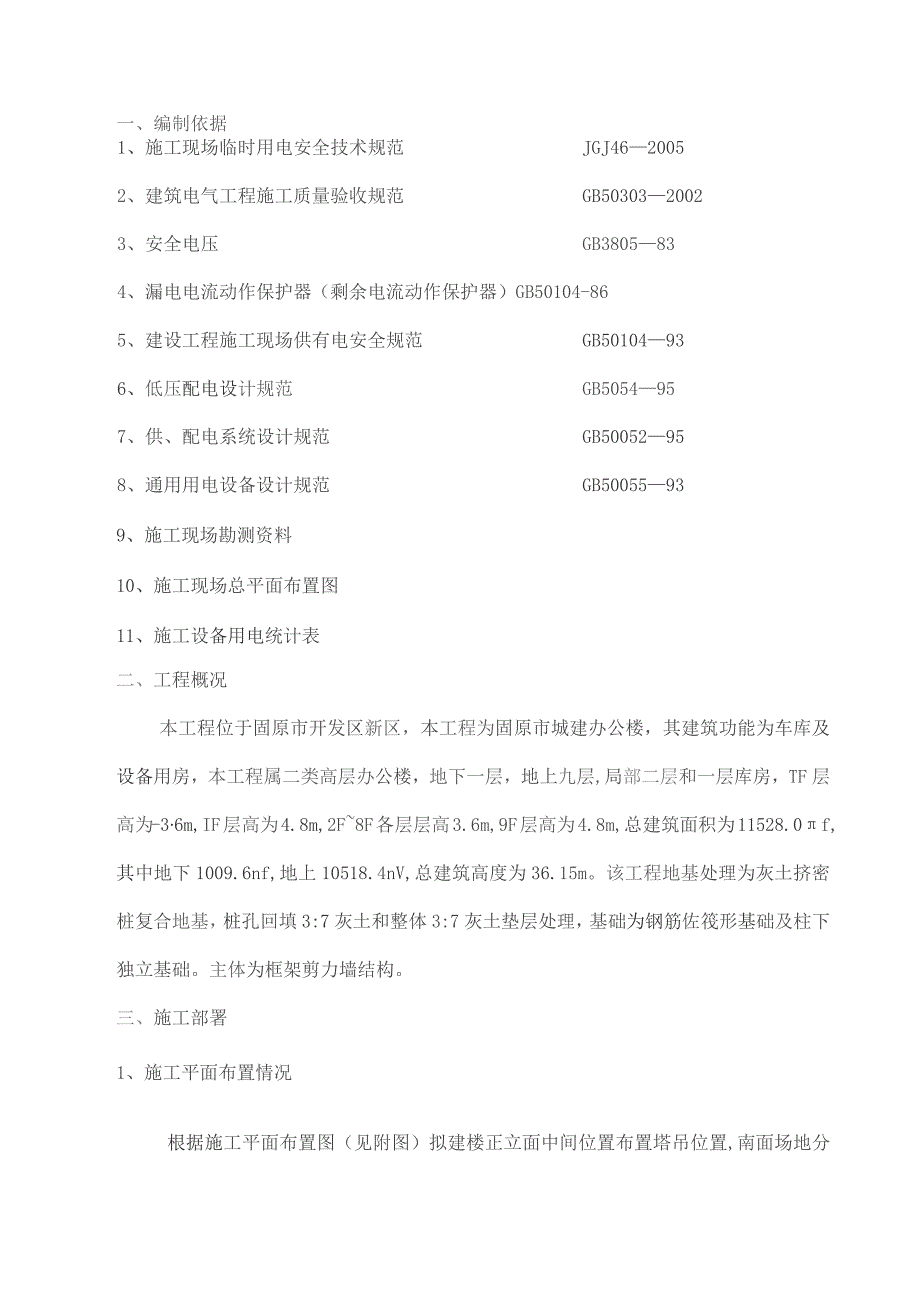

1、一、编制依据1、施工现场临时用电安全技术规范JGJ4620052、建筑电气工程施工质量验收规范GB5030320023、安全电压GB3805834、漏电电流动作保护器(剩余电流动作保护器)GB50104-865、建设工程施工现场供有电安全规范GB50104936、低压配电设计规范GB5054957、供、配电系统设计规范GB50052958、通用用电设备设计规范GB50055939、施工现场勘测资料10、施工现场总平面布置图11、施工设备用电统计表二、工程概况本工程位于固原市开发区新区,本工程为固原市城建办公楼,其建筑功能为车库及设备用房,本工程属二类高层办公楼,地下一层,地上九层,局部二层和一

2、层库房,TF层高为-36m,IF层高为4.8m,2F8F各层层高3.6m,9F层高为4.8m,总建筑面积为11528.0f,其中地下1009.6nf,地上10518.4nV,总建筑高度为36.15m。该工程地基处理为灰土挤密桩复合地基,桩孔回填3:7灰土和整体3:7灰土垫层处理,基础为钢筋佐筏形基础及柱下独立基础。主体为框架剪力墙结构。三、施工部署1、施工平面布置情况根据施工平面布置图(见附图)拟建楼正立面中间位置布置塔吊位置,南面场地分别布置有钢筋加工棚、水泥库、砂、石材料堆放区及门卫室,在主楼东南方向搭设木工棚和水电安装材料堆放区,在/-轴线处安装一台施工井架,供后期装饰工程用,在附近安装

3、搅拌机一台。生活区和办公区设在大门向里走100米主楼后方,施工区及生活区分离。配电室布置在已建箱式变电站附近位置。配电室进深为3.0m,开间为2.5m,层高为3.0m,基础采用M5水泥砂浆,MinO标准砖砌筑,放大脚4皮砖高,基础埋深0.8m,基础下原土夯实。地下采用M5混合砂浆MUlO标准砖砌筑,墙体厚度240mm,屋面采用80厚C20现浇钢筋碎,外延伸出墙面600mm,按2%流向坡度向南结构找坡,内墙及地面粉刷采用水泥砂浆抹面,室内外高差300mm,设900X2400外开门一档,600X1200钢丝网高窗一档,室内外布置消防灭火器材。甲方现场提供有箱式变电室电源线头,我方现场设施工配电室一

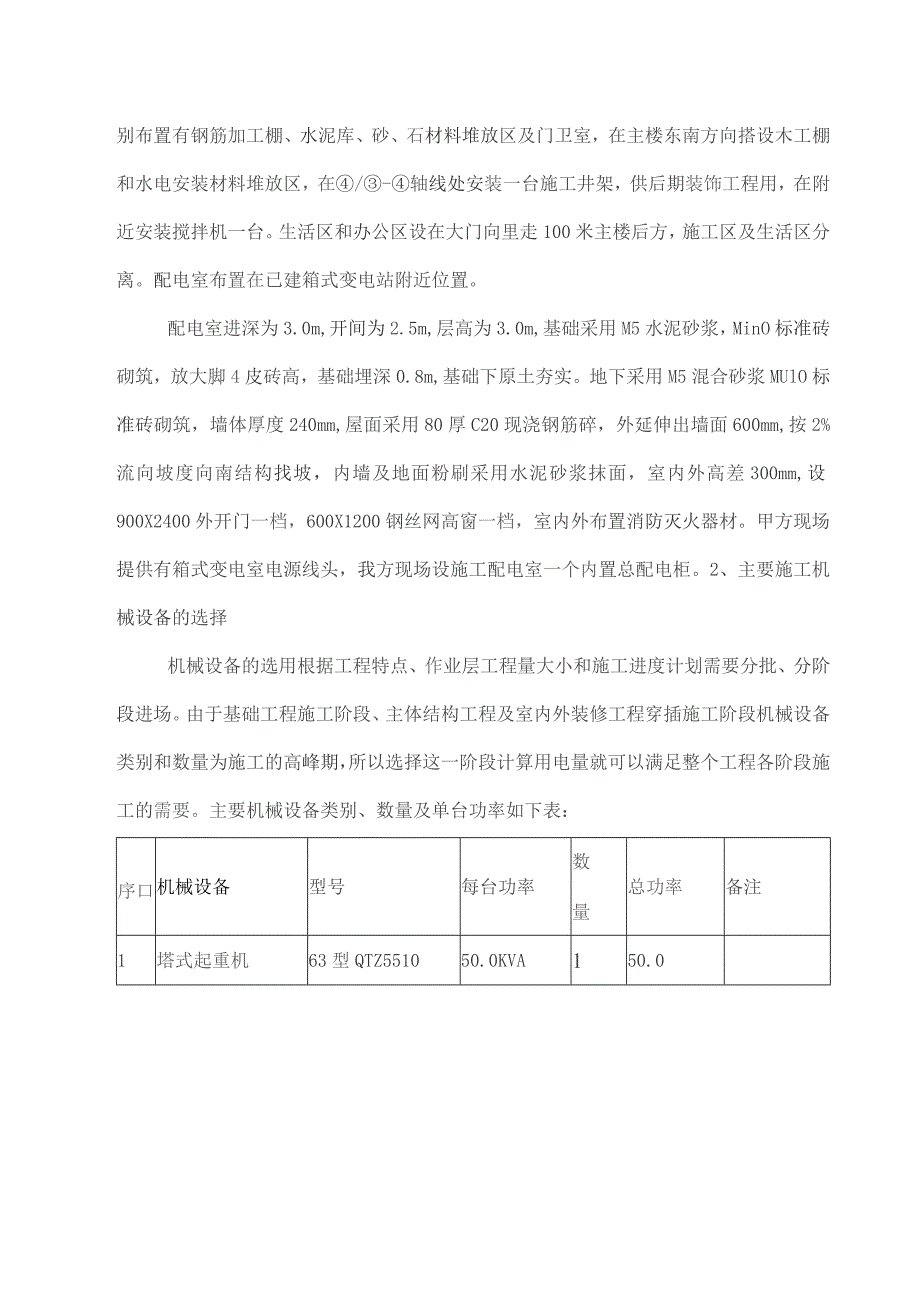

4、个内置总配电柜。2、主要施工机械设备的选择机械设备的选用根据工程特点、作业层工程量大小和施工进度计划需要分批、分阶段进场。由于基础工程施工阶段、主体结构工程及室内外装修工程穿插施工阶段机械设备类别和数量为施工的高峰期,所以选择这一阶段计算用电量就可以满足整个工程各阶段施工的需要。主要机械设备类别、数量及单台功率如下表:序口机械设备型号每台功率数量总功率备注1塔式起重机63型QTZ551050.0KVA150.0KVA2对焊机UNI-100100.0KVA1100.0KVA3交流电焊机BX6-31520.5KVA241.0KVA4钢筋弯曲机GW403.0KW39.0Kw5钢筋切断机GJ40-14

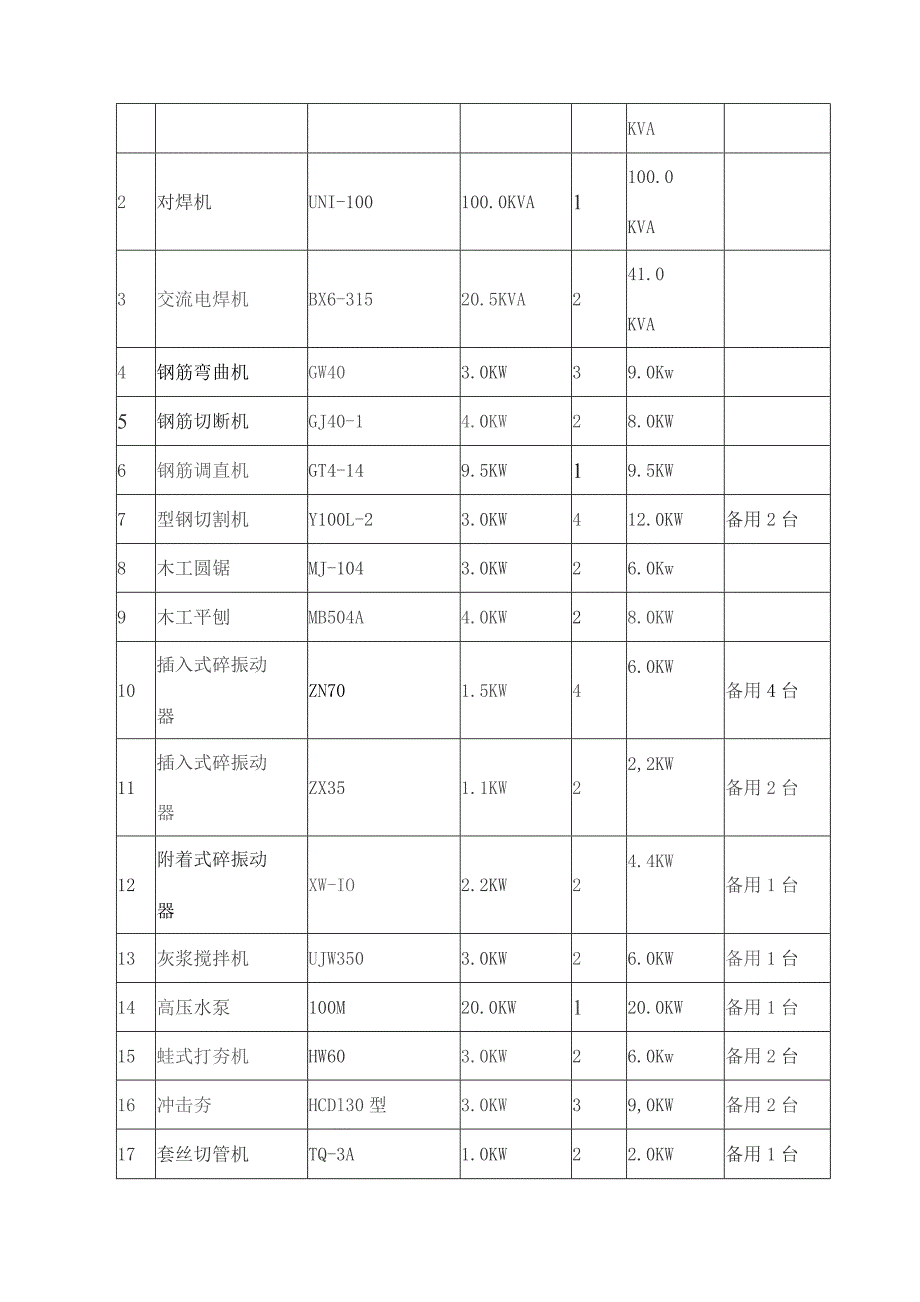

5、.0KW28.0KW6钢筋调直机GT4-149.5KW19.5KW7型钢切割机Y100L-23.0KW412.0KW备用2台8木工圆锯MJ-1043.0KW26.0Kw9木工平刨MB504A4.0KW28.0KW10插入式碎振动器ZN701.5KW46.0KW备用4台11插入式碎振动器ZX351.1KW22,2KW备用2台12附着式碎振动器XW-IO2.2KW24.4KW备用1台13灰浆搅拌机UJW3503.0KW26.0KW备用1台14高压水泵100M20.0KW120.0KW备用1台15蛙式打夯机HW603.0KW26.0Kw备用2台16冲击夯HCDl30型3.0KW39,0KW备用2台1

6、7套丝切管机TQ-3A1.0KW22.0KW备用1台3、配电系统设置:依据施工现场临时用电安全技术规范(JGJ46-2005)和建设工程施工现场供电安全规范(GB50194)等国家现行规范、标准,结合中国人民银行固原市中心支行发行库及营业用房办公楼施工组织设计和建筑施工手册的有关内容以及建设单位提供的电源情况为一台WZB630-100.4KV箱式变电站,供施工工程用电。本工程在甲方提供配电室附近现场搭设一个总配电室,采取三级配电、两级保护系统,实行三相五线制,一级一闸一漏电”配电原则。采用TN系统做保护接零时,工作零线(N线)必须通过漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或

7、漏电保护器电源侧零线处,引出形成局部TN-S接零保护系统。由总容量为630KVA箱式配电拉设一条主电源电缆线至施工总配电室,为实际使用电源线,施工现场设置一级配电柜一台,二级配电箱三台。详细说明见订货图纸。四、用电计算及电缆线的选择总用电量的计算:1、各设备分项计算(1)塔吊起重机查表得KX=O.3tg=1.02cos=0.7同时取得使用系数KZ=O.75PJS1=KzKxPel=O.750.650=22.5KWQJS1=KzXPJS1tg=O.722.51.02=16.065KVar(2)木工机械查表得KX=O.7tg=0.88PJS2=KxPe2=0.7X12=9.8KWQJS2=PJS2

8、Xtg中=9.8X0.88=8.624KVar(3)混凝土搅拌设备查表得KX=O.7tg-1.02cos-0.7同时取得使用系数KZ=O.75PJS3=KzKxPe3-0.75X0.712.6=8.82KWQJS3=PJS3tg-631.02=9.OOOKVar(4)钢筋加工机械查表得KX=O.7tg-0.88PJS4=KxPe4=0.7P38.5=26.95KWQJS4=PJS4tg=26.950.88=23.716Kvar(5)电焊、对焊机组查表得KX=O.7tg=1.02cos=0.7同时取得使用系数KZ:O.55PJS5=KxPe5=0.7141=98.7KWQJS5=KzXPJS5t

9、g=98.71.02=100.674Kvar(6)灰浆搅拌机查表得KX=O.7tg=1.02cos=0.7PJS6=KxPe6=0.7X6=4.2KWQJS6=PJS6tg=4.21.02=4.284KVar(7)高压水泵查表得KX=O.7tg-1.02cos=0.7同时取得使用系数KZ=O.55PJSkKxPe9=0.7X20=14KWQJS7=PJS7tg=141.02=14.28Kvar(8)蛙式打夯机查表得KX=O.7tg-1.02cos-0.7同时取得使用系数KZ=O.55PJSg=KxXPe9=0.7X6=4.2KWQJS9=PJS9Xtg=4.2X1.02=4.284KvarSt

10、=500KVA故变压器选择满足要求。1、动力机械:Pl=45+3X3+4X2+9.5+3X4+3X2+4X2+1.54+1.1X2+2.22+32+20+32+33+12+1.52+15=171.I(KW)2、对焊机、电焊机:P2=100+20.52=141(KVA)3、室内外照明按动力用电的10%计算:P3=(171.1+141)10%=31.21(KW)4、总用电量:P-1.IX(KlPlcos+K2P2+K3P3)=l.1X(0.5X171.1/0.75+0.7X141+1.031.21)=268.37(KW)5、变压器选用:P变=K(P/cos)=1.05268.37/0.75-375

11、.724(KVA)现场用电已由建设单位提供的供电容量为630KVA的箱式变压器供给,配电系统完全能满足施工需要。6、各三级箱进线选择:塔吊:I-45103/6X380X0.75=91.16(八)导线截面选择3X25+116mmBX型铜芯橡皮线。井架:I=15103/X380X0.75=30.38(八)导线截面选择:3X16+1X1Omm2BX型铜芯橡皮线对焊机:I=IoOXlo3/6380=151.94(八)导线截面选择:3X35+1X25mm2BX型铜芯橡皮线交流电焊机:1=20.5XX380=31.15(八)导线截面选择:3X4+1X2.5BX型铜芯橡皮线高压水泵:1=20X103/石X3

12、80X0.75=40.52(八)导线截面选择:3X4+1X2.5BX型铜芯橡皮线其它机械导线截面选择:3X2.5+11.5mm2BX型铜芯橡皮线就可以满足施工需要。现场室外照明导线截面选择3X2.5m2BX型铜芯橡皮线即可。办公室、宿舍及养护室用电:I=(1.62X36+3)XlO3X0.8/220=222.98A导线截面选择3X16+IOmm24BX型铜芯橡皮线。五、配电系统的设置要求1、配电室的设计:配电室的建筑设计具体见施工部署的内容,一个总配电箱单列布置,其侧面维护通道宽度不小于1m,正面维护通道不小于1.5m,背面维护通道不小于0.8m,总配电箱下设宽300,深400电缆线明沟,供电采取下进下出形式,墙体下明沟端头用砖砌严实,以防雨雪或动物侵入,配电室地面铺设橡胶绝缘垫.2、配电箱的选择:配电箱采用XL-21(改)标准配电箱,总配电箱选用内设总隔离开关采用熔断器式HR6-630A,塑壳开关DZ20Y-400/4300,脱扣器整定电流为400A。内设DZ20LE-225/4300,整定电流为225A,漏电剩余动作电流三150mA,漏电动作时间W0.2s开关3个,其中一个作为备用;内设DZ15LE-Io

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
