《底座板植筋技术交底.docx》由会员分享,可在线阅读,更多相关《底座板植筋技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

1、中铁上海工程局集团第三工程有限公司安九Il标项目桥梁段底座板植筋施工技术交底编号:AJSG2-2-WZGD-20200411-01交底:复核:日期:中国中铁中铁上海工程局集团第三工程有限公司安九II标二分部质量标准:当采用直径12rmn的钢筋做植筋钢筋时,在预埋连接套筒 左右两侧距离连接套筒中心35rIn的位置分别钻孔,且必须保证钻孔深 度不小于120mm,应当采用直径1痴!的钢筋做植筋钢筋时,必须保证钻 孔深度不小于200mm,且成孔垂直度应控制在(90土 10。)。注意事项:钻孔前应进行钢筋探测,确保钻孔深度范围内无桥梁钢筋, 僻免对桥梁钢筋造成破坏。若钢筋探测有误,钻孔后发现钢筋,应停止
2、钻 孔,另找相邻位置钻孔植筋,钻废的孔洞应采用砂浆封堵。桥梁底座板植筋施工技术交底1.交席范19:本交底适用于安丸二标二分部桥梁段底座板梁面植筋处理施工。2.准备工作:U)检查统计梁面预埋套简失效的个数,当出现以下情况视为套筒无效:梁面预埋套筒存在丢失、埋设歪斜,数量不足,与L型剪力筋连接扭矩不合格、连接钢筋拧入套筒深度不足或无法拧入、抗拔力不合格等。(2)植筋胶取样验收合格,抗拔实验合格后,根据统计出的失效套筒个数,下料符合植筋要求的连接铜筋,并自检验收通过。(3)作业人员接受岗前安全教育,班组长对相关作业人员做班前讲话。(4)所需相关工机具及仪器全部到位,并确保现场用电、机械设备正常运行。

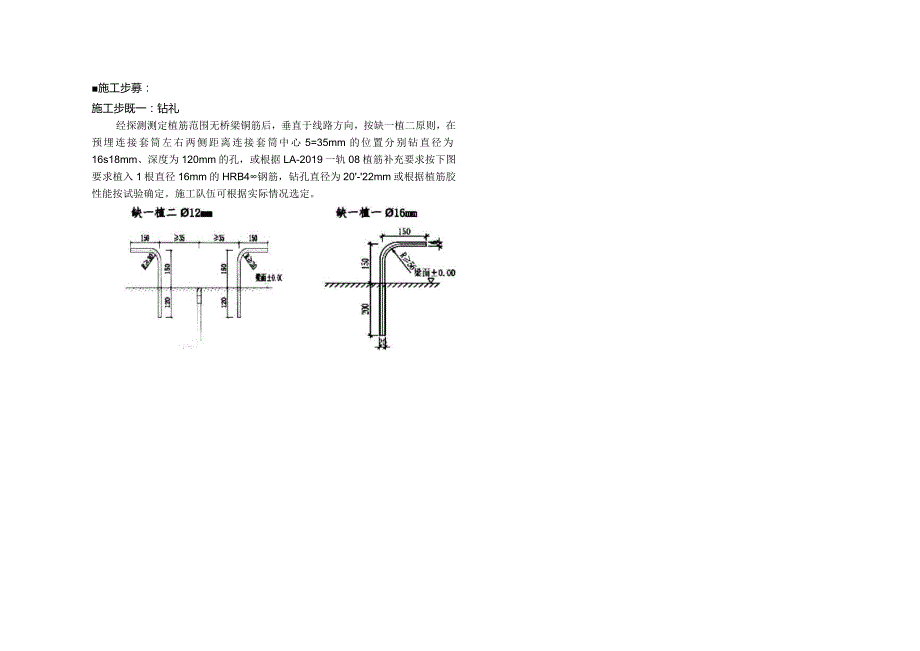

3、主要设备:电钻、气泵、植筋胶(含胶枪)、铜卷尺。3.工艺流程:桥梁段底座板植筋工艺流程施工步募:施工步既一:钻礼经探测测定植筋范围无桥梁铜筋后,垂直于线路方向,按缺一植二原则,在预埋连接套筒左右两侧距离连接套筒中心5=35mm的位置分别钻直径为16s18mm、深度为120mm的孔,或根据LA-2019一轨08植筋补充要求按下图要求植入1根直径16mm的HRB4钢筋,钻孔直径为20-22mm或根据植筋胶性能按试验确定。施工队伍可根据实际情况选定。施工步骤二:消孔钻孔结束,孔深孔径合格验收合格后清孔,清孔操作应采用专用刚刷清孔至少3次,用气泵除尘操作不得少于3次,孔内应无冰、水或油、脂等杂物。质量
4、标准:气泵除尘后孔内不得再有灰尘,积水油脂等污染物,以保证植筋胶粘结效果。施工步爆三:注胶植筋(1)清孔合格后,采用注胶器由孔底部开始,先慢速再快速向外移动注胶器进行注胶,直至注至孔体积的2/3为止,并保证插入钢筋后周边有少许胶料溢出。(2)将加工合格的钢筋按顺时针方向缓慢旋进孔内,在规定的初凝时间内进行安装,使得植筋胶均匀地附着在钢筋的表面及缝隙中,植筋深度应扣除混凝土表面剥落层和出现裂缝层。(3)待规定的固化时间(夏季24h根据温度可缩短时间,秋冬季36h,根据温度可增加时间)过后方可进行后续施工。在安装套筒”L”型钢5主要工装及施工机具介绍 (1)环甑树青胶枪筋之前通知工程部对即将施工的
5、L型钢筋进行全部检查,不合格的坚决不能使用。质量标准:当采用直径12m的钢筋做植筋钢筋时,补强筋应沿横桥向布置,且弯折处起外露长度150mm,伸出梁面150E(仅直线段,曲线段应根据超高适当调整)当选用直径16E做植筋钢筋时,弯折处起外露长度150m,伸出梁面150mm。操作要点:植筋胶采用的是环氧树脂注入式植筋胶,该胶开始挤出去的一部分可能会混合不均匀,应挤出30ml左右后使用。补强筋安装后禁止旋转扭动,安装时应缓慢旋转插入,以保证钢筋锚固力合格。施工步骤四:养护及抗拔力检验在植筋胶固化期内严禁扰动钢筋。对植筋区域进行围护并派专人看守。以免碰撞对植筋质量造成影响。植筋应进行抗拔承载力现场检验
6、。质量标准:现场检验应按照混凝土结构后锚固技术规程(JGJ145-2013)附录A的方法进行,当采用直径12m的钢筋时,植入钢筋的抗拔力不小于40.7kN;当采用直径l&mi的钢筋时,植入钢筋的抗拔力不小于72.4kN,先将胶枪尾部的卡杆向上推起,按住卡杆后然后将推杆从前端插入,直到推杆完全插入胶枪中,装好后,用AB胶看准结合位对准胶枪接口,若安装不贴合容易导致使用途中胶溢出。装好胶枪后,即可开始使用。7.成品保护措施(1)钢筋植入后扶正,垂直于接(2)电锤(1)将工作方式旋钮拔至钻孔(不锤击)位置。(2)把钻头放到需钻孔的位置上,然后拔动开关触发器。轻推即可.注意事项:使用前一定要注意检查钻
7、头及电锤器身紧固螺钉,碳刷及接地线,以免发生意外。6.安全技术描窿CD施工现场临时供用电工程施工,修改调整完毕后,必须进行验收,合格后方可使用,特别是漏电保护器等关键装置;皂工巡视、维修工作期间,必须正确佩带和使用防护用品;隐患整改排除时必须2人及以上人员进行操作,做好监护工作;必须建立安全用电岗位责任制,施工现场电工必须持特殊工种有效证件,严禁无证违章操作。(2)施工人员戴好安全帽,高空作业系好安全带,带班人员要跟班作业,经常进行施工质量过程检查和安全提醒教育。(3)配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射.(4)施工操作必须严格按照操作规程进行,手持冲击钻时必
8、须穿绝缘鞋,戴绝绿手套。(5)清孔操作人员要由风镜和多层口罩,防止吹出的粉尘眯眼和进入口鼻。(6)注胶植筋时,要由手套进行操作,防止胶体粘染手和皮肤表面,如不慎触胶,可立即用丙酮溶液进行清洗.严禁污染混凝土去面。触面,采取保护措施。(2)在钢筋植入后粘结胶终凝前不得扰动。(3)植筋区域警戒区分不得有其它工种作业。(4)植筋粘结胶终凝后方可进行铜筋绑扎,施工时不得随意搬折或弯曲铜筋,确保植入钢筋质量。8.环保和职业康要求(1)清孔操作人员要戴风镜和多层口罩,防止吹出的静尘联眼和进人口鼻.施工叶要求做到工完场清,每天下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工.9.其他要求(1)植筋胶需从项目部物设部门正式签字认领已经过检睑、合格材料,严禁班组私自购买使用未经检验或不合格材料。(2)植筋抗拔力实验需实验监理见证,技术员在现场满足试睑条件时应及时通知实验室试验并清监理单位见证.(3)对于交底内容如有不明之处,请联系交底人。10.附图施工流程图解见下图班组名称参加人员【包括本工序全体作业人员】部门/单位姓名职务联系电话交底名称安九二标二分部桥梁段底座板施工技术交底rJ
