冲击钻施工方案9.29.docx

上传人:p** 文档编号:633774 上传时间:2023-12-15 格式:DOCX 页数:36 大小:302.23KB
下载 相关 举报
冲击钻施工方案9.29.docx_第1页
第1页 / 共36页
冲击钻施工方案9.29.docx_第2页
第2页 / 共36页
冲击钻施工方案9.29.docx_第3页
第3页 / 共36页
冲击钻施工方案9.29.docx_第4页
第4页 / 共36页
冲击钻施工方案9.29.docx_第5页
第5页 / 共36页
冲击钻施工方案9.29.docx_第6页
第6页 / 共36页
冲击钻施工方案9.29.docx_第7页
第7页 / 共36页
冲击钻施工方案9.29.docx_第8页
第8页 / 共36页
冲击钻施工方案9.29.docx_第9页
第9页 / 共36页
冲击钻施工方案9.29.docx_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冲击钻施工方案9.29.docx》由会员分享,可在线阅读,更多相关《冲击钻施工方案9.29.docx(36页珍藏版)》请在第壹文秘上搜索。

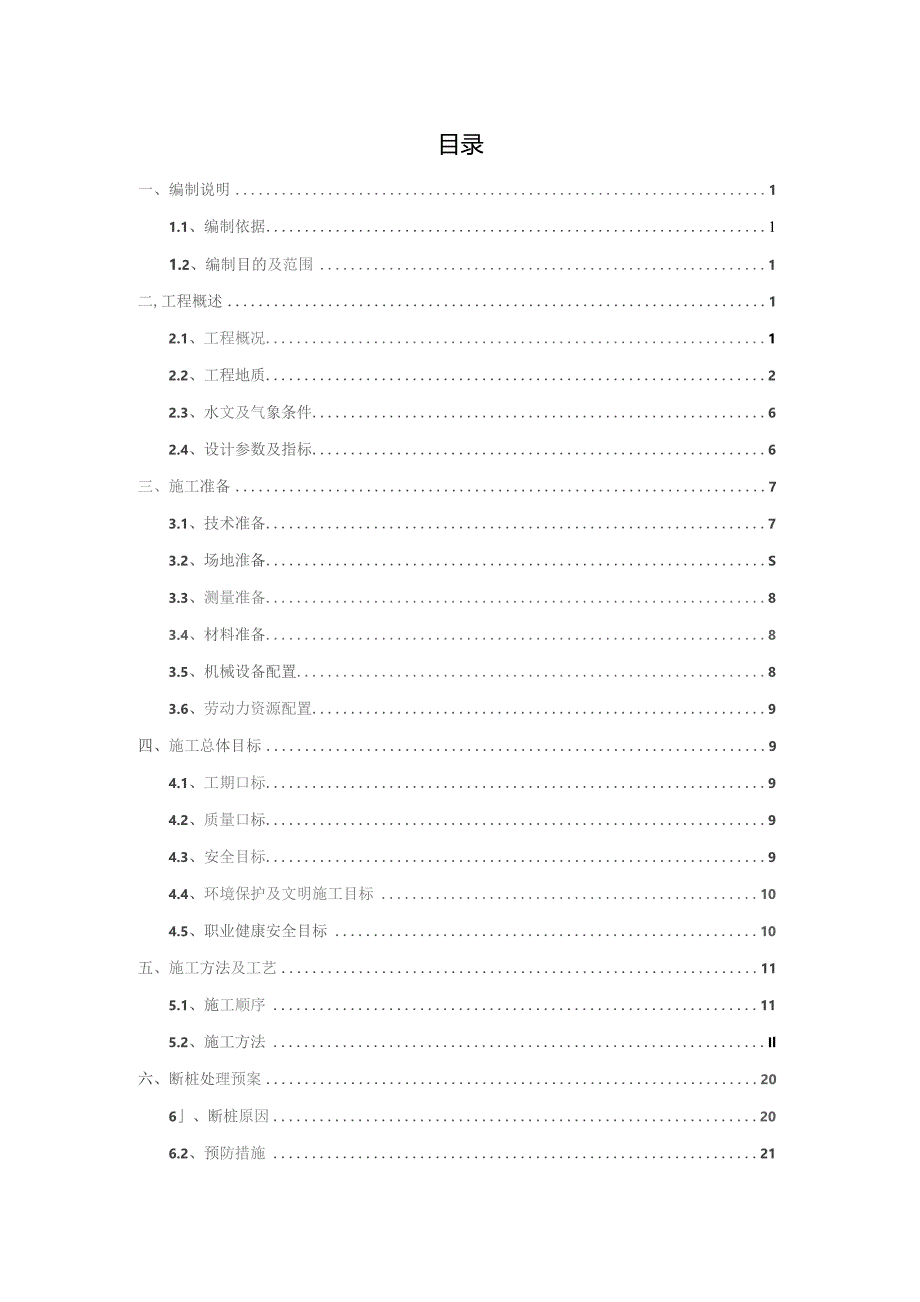

1、W中国中铁二局中国中铁深圳地铁11号线BT项目11307标松岗车辆段工程冲孔桩专项施工方案编制:复核:审核:中铁二局股份有限公司深圳地铁11号线BT项目经理部二。一三年九月目录一、编制说明11.1、编制依据11.2、编制目的及范围1二,工程概述12.1、工程概况12.2、工程地质22.3、水文及气象条件62.4、设计参数及指标6三、施工准备73.1、技术准备73.2、场地淮备S3.3、测量准备83.4、材料准备83.5、机械设备配置83.6、劳动力资源配置9四、施工总体目标94.1、工期口标94.2、质量口标94.3、安全目标94.4、环境保护及文明施工目标104.5、职业健康安全目标10五、

2、施工方法及工艺115.1、施工顺序115.2、施工方法Il六、断桩处理预案206、断桩原因206.2、预防措施216.3、处理断桩的几种方法22七、桩头整体破除法237.K施工技术原理237.2、施工方法237.3、工艺优点267.4、实例应用26八、质量保证措施28九、工期保证措施30十、安全文明施工保障措施31十一、附件32钻孔桩专项施工方案一、编制说明1.1、编制依据1、混凝土结构工程及验收规范2、钢筋焊接及验收规范3、建筑地基基础工程施工质量验收规范4、建筑桩基技术规范5、施工现场临时用电安全技术规范6、建筑施工安全检查标准7、混凝土结构施工图平面整体表示方法制图规则和构造详图(独立基

3、础、条形基础、筏型基础及桩基承台)(11G101-3)8、松岗车辆基础工程施工设计图纸1.2、编制目的及范围本方案用于指导深圳地铁11号线11307标松岗车辆段非咽喉区检修库7区基础工程施工。二、工程概述2.1、工程概况深圳市城市轨道交通11号线工程拟建松岗车辆段位于深圳市宝安区规划松福大道、朗碧路和东宝河之间的地块。我们项目施工车辆段中的非咽喉区,包括检修主厂房、运用库、运转维修综合楼。本工程为非咽喉区检修库7区,检修库7区上盖设运动场、绿化场地和停车场,基础设计为冲(钻)孔灌注桩。桩数统计:7区共有冲(钻)灌桩365根,其中80根桩基位置的确定涉及到相邻区域盖上荷载的取值,待上部建筑方案确

4、定后,再经复核确认,现阶段先不施工。2.2、工程地质本工程所在地区主要地貌为海冲积平原与冲洪积平原交互及局部残丘地貌。海冲积平原主要分布在场地东北侧,冲洪积平原地貌主要分布在场地西北侧靠近东宝河附近,残丘地貌主要分布在场地南侧局部。场地现已被人工填平,地面高程1.308.85m。场地多为居民区及工业厂房,道路两侧市政管线较多,埋深多为3m以内。地层岩性按地质年代和成因自上而下描述如下:1、第四系全新统人工堆积层(QF)I素填土:灰褐色,主要由粘性土组成,夹少量中细砂,局部夹有少量填石,稍湿,松散状。层厚0.505.60m,层底标高7.241.47mo2素填土:褐灰色,主要由砾砂组成,含少量石块

5、,粒径2-5cm,次棱角状,松散状态。层厚1.20-2.00m,层底标高0.831.74mo5素填土:灰褐色,主要为淤泥质土回填而成,含沙量15%左右,局部夹少量碎石,软塑状态。层厚L302.40m,层底标高-0.18O.62m2、第四系全新统海陆交互相沉积层(QJ)I淤泥:黑色,夹有少量贝壳,有臭味,饱和,软流塑状态。层厚1.804.OOm,板顶标高-0.911.94m,层底标高-2.71-0.46m。3淤泥质粉质粘土:灰黑色,含有机质,可见贝壳及耗壳,具腥臭味,饱和,软塑,局部可塑。层厚0.301.46m,板顶标高-4.211.57m,层底标高-14.940.22m。4含有机质砂:灰色、灰

6、黑色,饱和,松散,含有少量的有机质及贝壳,局部夹含有少量砂砾,层厚0.502.60m,板顶标高-8.981.09m,层底标高TL580.2InIO3、第四系全新统冲洪积层(Q1al+pl)I粘土:褐黄色、灰白色、褐红色,可塑硬塑,摇震无反应,干强度较高,局部含砂,层厚2.30730m,板顶标高-4.27-1.08m,层底标高-8.85-3.39mo4淤泥质粉质粘土:灰黑色,很湿饱和,软塑状,光滑,摇振反应慢,干强度高,韧性高。层厚2.803.80m,板顶标高-8.48-6.47m,层底标高Tl.79-9.57m。5含有机质砂:灰黑色,级配一般,约含20%粘土,饱和,松散状态,层厚5.20m,板

7、顶标高-6.92m,层底标高-12.12m。4,第四系上更新统冲洪积层(Q严N)8细砂:灰黄色、灰白色、褐红色,饱和,稍密,局部成中密状态,含较多粘性土,局部含中粗砂,层厚1.603.50m,板顶标高-15-163.97mi.粗砂:褐黄色、灰白色,饱和,稍密,局部成中密状态,含少量粘性土,局部含砾砂,层厚1.908.50m,板顶标高-4.79-3.39m,层底标高T3.21-6.69m。U砾砂:褐黄色、灰白色,饱和,稍密密实,含较多粘性土,局部含圆砾、卵石,层厚0.906.60m,板顶标高-9.38-3.85m,层底标高T4.59-7.04mo5、第四系上更新统冲洪积层(Q”M)i粘土:灰白等

8、色,软塑可塑,很湿,光滑,摇振反应无,干强度中等,韧性高,层厚0.704.40m,板顶标高-14.59-7.04m,层底标高T5.29-8.44mo4淤泥质粉质粘土:黑色,软塑状,切面光滑,摇振反应慢,干强度高,韧性高。层厚2.005.30m,板顶标高TO.55-6.93m,层底标高T3.74-10.73m。5含有机质砂:灰黑色,顶部夹有少量粘性土,级配一般,约含20%粘土,湿,松散状态。层厚2.70m,板顶标高-10.98m,层底标高T3.68mo8细砂:灰黑色,级配一般,顶部少量粘性土,主要成分为石英质,松散-稍密状,局部含中粗砂。层厚0.902.OOm,板顶标高-13.74-IL31m,

9、层底标高-15.34-12.59m粗砂:深灰、灰黑色,饱和,稍密,级配良好,成份为石英质,分选性差。该层局部分布,层厚0.7Om,板顶标高T4.58m,层底标高-15.28mU砾砂:灰白,褐黄等色,主要成分为石英质,含大量粘粒,饱和,稍密中密。层厚LoO13.20m,板顶标高-18.66-5.67m,层底标高-20.64-12.43m。(6)第四系残积层(Qel)2砂质粘性土:褐红、灰黄夹灰白等色,由下伏加里东期片麻状混合花岗岩残积而成,原岩结构可辨,可塑硬塑,刀切稍有光滑,无摇振反应,干强度中等,韧性高。层厚0.809.70m,板顶标高-20.640.74m震旦系变粒岩(Z)全风化岩(W4)

10、:褐黄、灰白色,原岩结构可辨认,裂隙发育,岩芯呈柱状,合金易钻进。揭露层厚0.60IL40m,板顶标高-22.03-1.76moT砂土状强风化岩(W3):褐黄、褐红、灰白褐黑色。原岩结构清晰可见,风化剧烈,裂隙发育。岩芯多呈坚硬土状,手搓呈砂土状,干钻困难,遇水易软化。揭露层厚1.0032.20m,板顶标高-29.99-4.86m,层顶埋深8,7033:30m。一2块状强风化岩(W3):褐黄、褐红、灰白色.原岩结构清晰,风化剧烈,裂隙发育。岩芯多呈碎块状,岩块块用手可折断,干钻困难,遇水易软化。揭露层厚2.102.50m,板顶标高-26.14T8.58m,层顶埋深22.5029.10m。中等风

11、化岩(W2):褐黄、灰黄色、裂隙发育,裂隙面普遍具铁染。岩芯多呈块状,少量短柱状。板顶标高-33.82-13.83m,层顶埋深16.6036.70mo微风化岩(W1):灰白色,裂隙稍发育,岩芯呈短柱状。板顶标高-36.12-29.64m,层顶埋深32.239.60mo2.3、水文及气象条件车辆段北侧紧邻松岗河,该河流属雨源性河流,与海水位水力联系紧密,有涨退潮现象,涨、落潮水位相差约23m,径流量随降水量的多少而变化。场地地下水经检测对钢筋混凝土结构中钢筋不具腐蚀性。地勘提供地下水位标高为0.8m。深圳市的气候属亚热带季风气候,热量丰富,日照时间长,雨量充沛。气候和降雨量随冬、夏季风的转换而变

12、化。每年59月为雨季,7、8月份台风多发。风向主要为东南风和东北风。2.4、设计参数及指标2.4、设计参数及指标2.4.1、建筑的设计使用年限:50年。2.4.2、建筑桩基础设计等级:甲级2.4.3、建筑抗震设防内别:丙类(标准设防类别)2.4.4、抗震设防烈度:7度设计基本地震加速度值O.Ig设计分组:第一组地震特征周期:035s2.4.5、场地类别:II类2.4.6、结构类型:框架结构抗震等级:二级2.4.7、桩基础环境类别:本工程桩基所处环境存在一般环境、氯盐环境、化学侵蚀环境。一般环境的作用等级:干湿交替段为I-C,其他为I-B。除冰盐等其他氯化物环境作用等级:干湿交替段为IV-E,长

13、期在水下或土中为IV-C。化学侵蚀环境等级:V-E。三、施工准备3.1、技术准备1,由总工程师带头组织技术人员对图纸进行自审,并参加监理单位组织的图纸会审。2、桩位编号、分部分项划分及质检资料表格报监理工程师审核。3、施工现场环境和邻近区域内的地上地下管线(高压线、管道、电缆)、地下构筑物、危险建筑、实际地质情况与设计上的部分差别等的调查资料,提前做好准备工作。确保不影响现场的施钻及其它工作。4、编制作业指导书,对作业人员进行技术培训。3.2、场地准备在钻机就位前对场地要平整夯实,保证场地有一定硬度以免钻机沉陷或倾斜。合理布置施工场地:保证冲击钻机及其它的施工机械安全就位与材料运输,钻渣的及时

14、外运。合理布置临时用水、用电设施、排渣等其它设施,全面满足施工工作的要求。3.3、测量准备依据经监理工程师批准并能满足工程需要的测量控制网,组织测量人员对桩位进行精确放样。3.4、材料准备按照施工设计图相关内容做好钢材、混凝土的准备工作,并按质量保证体系对合格材料供应方进行评价,签订长期的供货合同,保证物质材料按使用计划供应,满足正常施工需要。3.5、机械设备配置主要机械设备一览表编号设备名称型号数量进场时间1冲击钻机JK820台已进场2吊车QY252台2013-9-303装载机ZL503台2013-9-3084挖掘机小松PC-200LC-6E3台2013-9-305导管25020套2013-9-306钢筋切断机CQ401台2013-9-307钢筋调直机LSJ-5001台2013-9-308电焊机XB1-5001台2013-9-309滚焊机2台2013-9-3010钢筋徼粗机1台2013-9-3011直螺纹套丝机1台2013-9-303.6、劳动力资源配置为满足工期要求,每台冲击钻机安排5个人协同作业,共安排桩基施工作业人数100人。四、施工总体目标4.1、工期目标钻孔桩预计施工时间段为2013年10月1日2013年12月31日,工期92天。钻孔桩数量

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
