冬季箱梁蒸汽养生施工方案.docx

上传人:p** 文档编号:633788 上传时间:2023-12-15 格式:DOCX 页数:10 大小:55.04KB
下载 相关 举报
冬季箱梁蒸汽养生施工方案.docx_第1页
第1页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第2页
第2页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第3页
第3页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第4页
第4页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第5页
第5页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第6页
第6页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第7页
第7页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第8页
第8页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第9页
第9页 / 共10页
冬季箱梁蒸汽养生施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季箱梁蒸汽养生施工方案.docx》由会员分享,可在线阅读,更多相关《冬季箱梁蒸汽养生施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

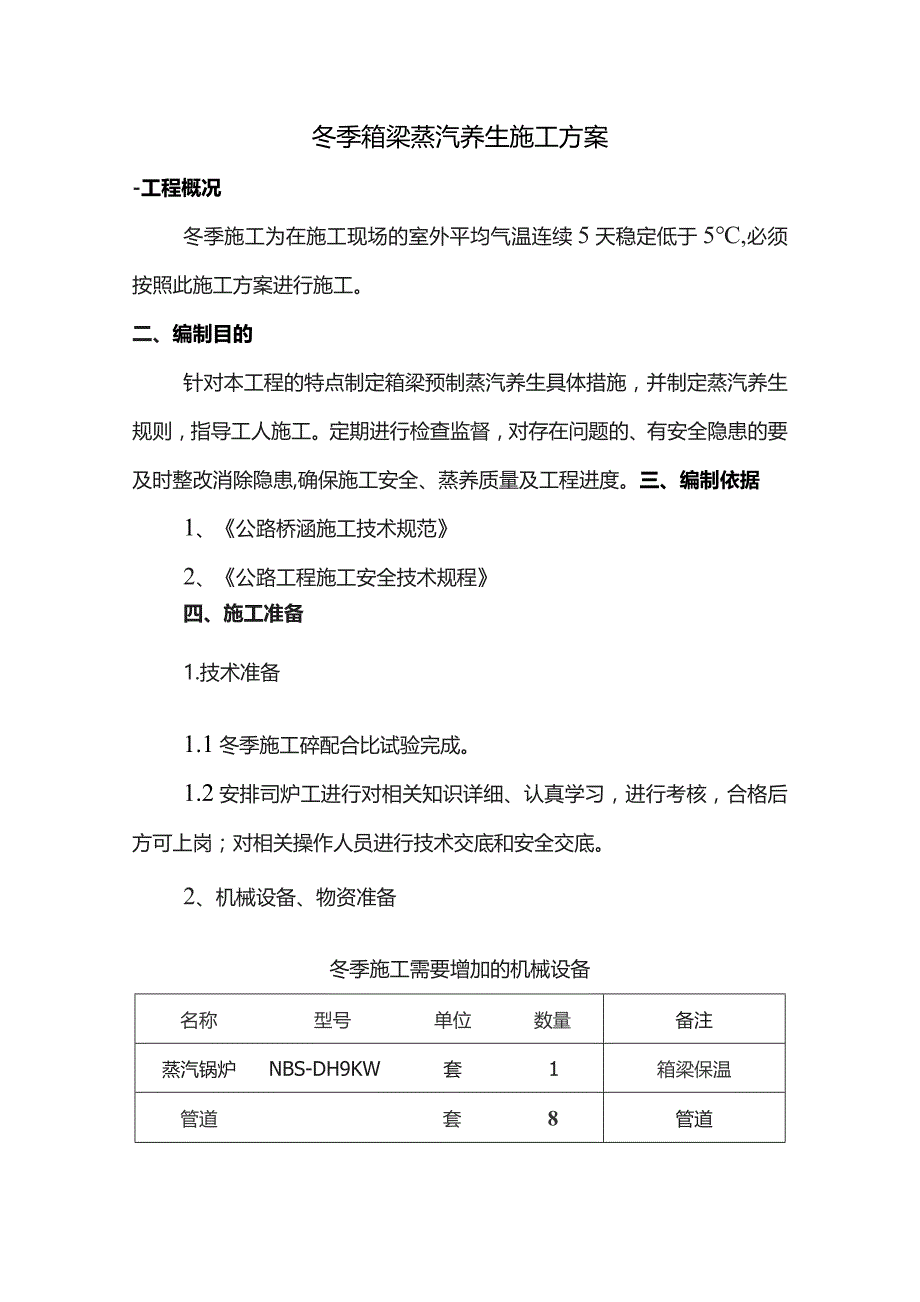

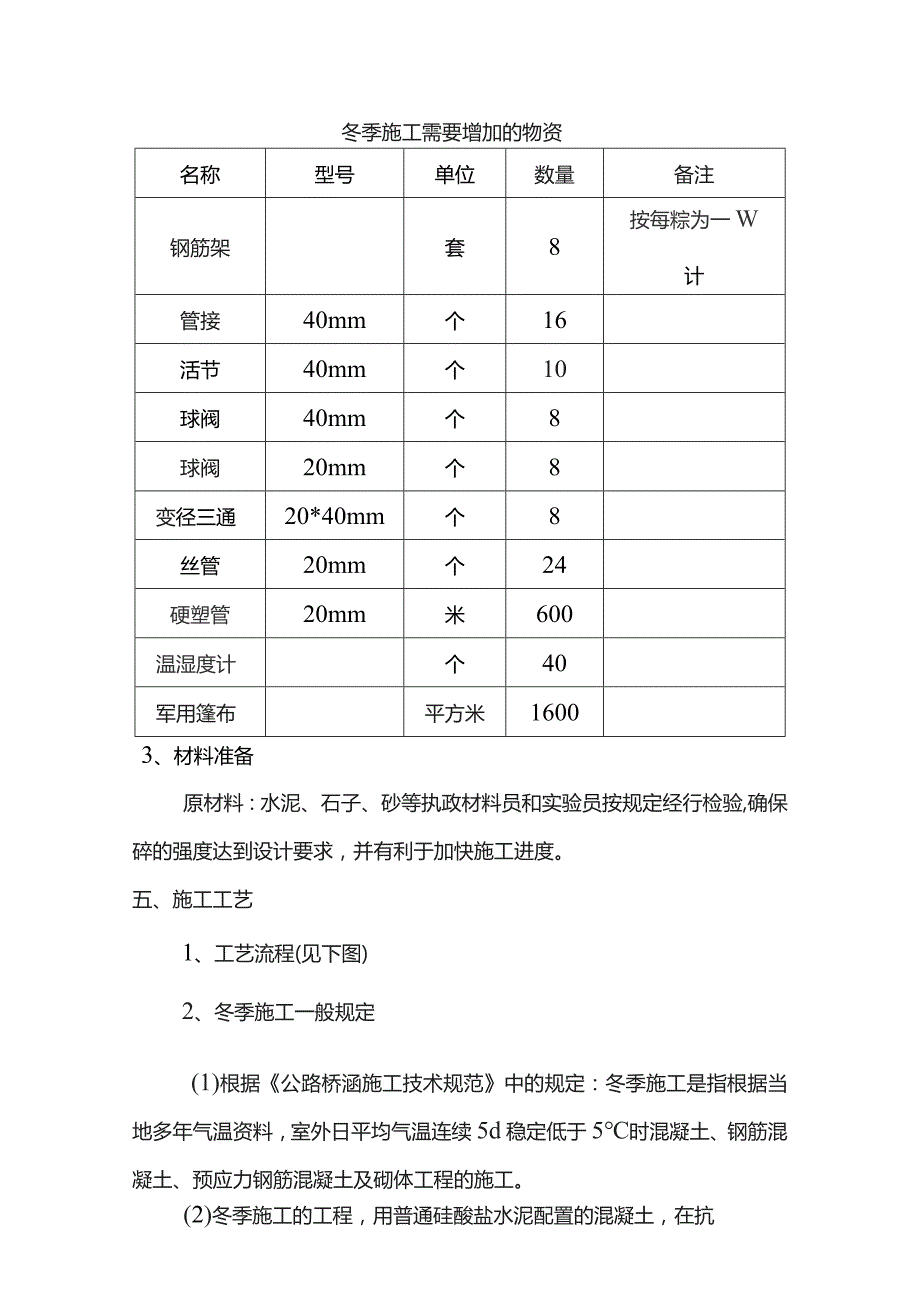

1、冬季箱梁蒸汽养生施工方案-工程概况冬季施工为在施工现场的室外平均气温连续5天稳定低于5,必须按照此施工方案进行施工。二、编制目的针对本工程的特点制定箱梁预制蒸汽养生具体措施,并制定蒸汽养生规则,指导工人施工。定期进行检查监督,对存在问题的、有安全隐患的要及时整改消除隐患,确保施工安全、蒸养质量及工程进度。三、编制依据1、公路桥涵施工技术规范2、公路工程施工安全技术规程四、施工准备1.技术准备1.1冬季施工碎配合比试验完成。1.2安排司炉工进行对相关知识详细、认真学习,进行考核,合格后方可上岗;对相关操作人员进行技术交底和安全交底。2、机械设备、物资准备冬季施工需要增加的机械设备名称型号单位数量

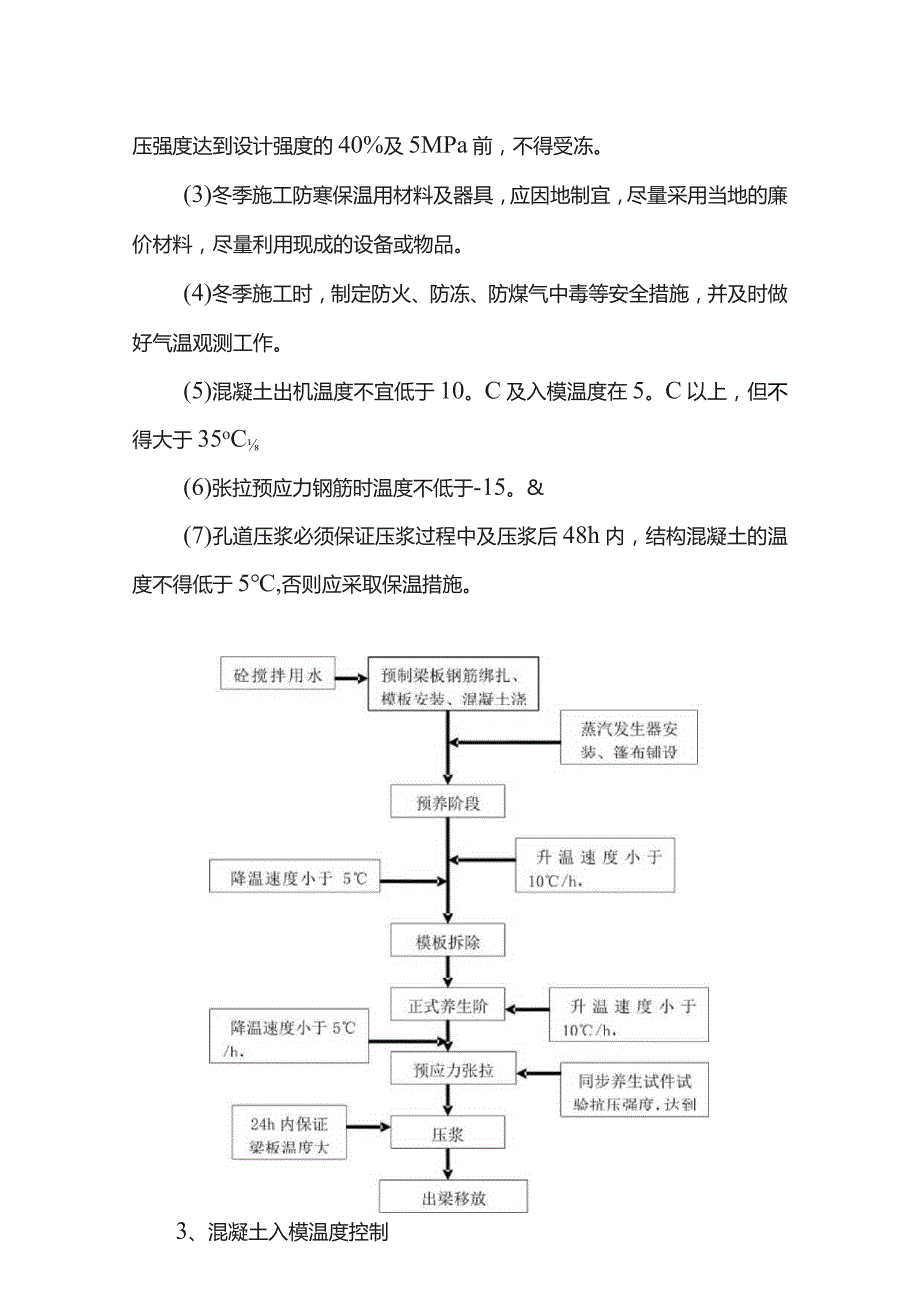

2、备注蒸汽锅炉NBS-DH9KW套1箱梁保温管道套8管道冬季施工需要增加的物资名称型号单位数量备注钢筋架套8按每粽为一W计管接40mm个16活节40mm个10球阀40mm个8球阀20mm个8变径三通20*40mm个8丝管20mm个24硬塑管20mm米600温湿度计个40军用篷布平方米16003、材料准备原材料:水泥、石子、砂等执政材料员和实验员按规定经行检验,确保碎的强度达到设计要求,并有利于加快施工进度。五、施工工艺1、工艺流程(见下图)2、冬季施工一般规定(1)根据公路桥涵施工技术规范中的规定:冬季施工是指根据当地多年气温资料,室外日平均气温连续5d稳定低于5时混凝土、钢筋混凝土、预应力钢筋

3、混凝土及砌体工程的施工。(2)冬季施工的工程,用普通硅酸盐水泥配置的混凝土,在抗压强度达到设计强度的40%及5MPa前,不得受冻。(3)冬季施工防寒保温用材料及器具,应因地制宜,尽量采用当地的廉价材料,尽量利用现成的设备或物品。(4)冬季施工时,制定防火、防冻、防煤气中毒等安全措施,并及时做好气温观测工作。(5)混凝土出机温度不宜低于10。C及入模温度在5。C以上,但不得大于35oC(6)张拉预应力钢筋时温度不低于-15。&(7)孔道压浆必须保证压浆过程中及压浆后48h内,结构混凝土的温度不得低于5,否则应采取保温措施。3、混凝土入模温度控制冬季施工期,混凝土的出机温度要求不得低于10,入模温

4、度不得低于5。3.1混凝土热工计算所以冬季施工期,将水加热到40,石子严格采用水洗料,混凝土入模温度达到施工规范要求。同时经试验发现,大气温度对混凝土温度影响较大,在大气温度4-10,水温15-25。C,混凝土入模温度即可达到8-120C0所以,混凝土浇筑时间应严格控制,尽量选在温度较高的09:00-15:00进行混凝土浇筑施工,解决水加热难以达到较高温度的问题。3.2硅搅拌运输控制要点(1)在混凝土中掺加防冻剂,C50磅的掺量为4.0%,对搅拌站主机采取挡风和保温措施,采用军用篷布对砂石料进行覆盖,避免石料结冰。(2)搅拌站蓄水池用保温材料覆盖并密封,热水采用大功率电热管加热,假如温度极低电

5、热管不能满足加热要求,可使用蒸汽锅炉加热热水,使用管道传送到蓄水池;混凝土搅拌时应将水和砂石料搅拌均匀后方可投入水泥,避免水泥和水直接接触。(3)当温度极低,需要对砂石料进行加热时,砂石料上料斗采用保温材料制作大棚进行封闭,棚内进行生火进行保温和升温。(4)为确保冬季施工混凝土的和易性和流动性,混凝土搅拌时间应不小于150s,但不宜大于180so(5)为提高混凝土的早期强度,混凝土的塌落度控制在90mm-110mm范围内,并掺配1.2%的高效减水剂。(6)混凝土运输车辆采取保温措施,罐体外加穿棉帆布,减少混凝土在运输、浇筑过程中的温度散失,保证混凝土的入模温度。4、混凝土养护4.1暖棚搭设用l

6、6钢筋焊接宽为160cm,高为180cm,间距100cm的钢筋架子,保证暖棚坚固;上覆盖帆布,接缝处搭接Im,并用土工布加盖搭接部位;帆布下边沿用钢管、钢筋等压紧,防止透风。4.2支管道、温度计布置每片梁板两侧各均匀布置两道蒸汽管道,支管道采用20mm硬塑管,管上打有小气孔;气孔每米一个,梁板后部可适当加密到80cm一个;暖棚采用通长搭设,保证温度均匀。温度计在梁体两侧对称布置,放于梁体腹板、底板、顶板的0L、1/4L、1/2L、3/4L、L处各1支,并应按一定的顺序编号,测量温度并检查温度是否均匀。温度计选用感应式温度计并标定。4.3升降温速度控制为防止梁体混凝土表面开裂,要求升、降温速度均

7、不大于IO0C/h,恒温不超过60。&蒸养过程分:预养、升温、恒温、降温四个阶段。蒸养过程中应严格控制升、降温速率及恒温温度,避免梁体内外温差过大或恒温温度过高而导致混凝土开裂和结构变形。1、预养阶段预养时间的长短由梁体混凝土强度决定。根据气温条件及浇筑每道梁混凝土所需的时间,预养时间一般控制在36h左右,混凝土强度达到6.08.0MPao预养时预养温度不得骤然升高,温升速率控制在10C/h以内,加热12h,达到2(TC,维持3-4ho预养阶段梁体混凝土特别是梁体顶面混凝土的保湿很重要,为此在混凝土浇注完毕、顶面混凝土抹面结束后,应立即对梁顶混凝土进行喷雾直到安好蒸养棚养护。该阶段作业程序如下

8、:(1)当混凝土浇筑完毕,检查和更换所在法兰处的海绵止水胶带,并检查阀门启闭是否灵活、有无异物堵塞;(2)调整好蒸汽喷射方向,避免因蒸汽直接喷射至钢模或梁体而使局部升温过快;(3)在指定位置安设感应式温度计并依次编号;(4)安装蒸养棚,支好钢筋马凳,封闭好与台座接触处的蓬布;(5)对所有阀门进行初步调整,以确保各个蒸汽出口汽量均匀;检直主管上各阀门与伸缩器有无异常;(6)蒸汽发生器压力为00.6MPa,缓慢开启主汽阀,待分汽缸内积水通过疏水管,然后逐渐开大阀门供汽;(7)每Ih进行一次温度观察并作好记录,严格控制升温速率和棚内温度。2、升温阶段将梁板模板、芯模拆除后,进入正式养护阶段。缓慢升温

9、、高湿低温,前2h升温速率控制在68/h,后12h放宽至10120Ch,避免温升过快引起混凝土细观结构的破坏,导致混凝土发生较大膨胀。最高温度不超过60oCo3、恒温阶段恒温温度严格控制在4550。C以内,保持梁体横断面及纵断面内上下内外的恒温温度基本一致,避免梁体内外、底板与顶板间的较大温差,降低局部热冲击对梁体混凝土的损害。恒温时间根据同期混凝土试件的试压强度确定,一般控制在1016h左右。当同期养生的混凝土试块强度达到设计强度的85%以上,就可开始降温。该阶段作业程序如下:(1)每h对蒸养棚内温度进行一次观察、记录。根据环境温度及升温情况,恒温温度控制在4550;(2)经常检查蒸养棚的密

10、闭性,防止漏汽;对供汽管道进行巡检,发现问题及时处理并作好记录;注意调整工况,保证恒温的温度及时间,以确保梁体混凝土强度达到规定值。4、降温阶段缓慢停汽,均匀降温,保持湿度。特别控制前2h的降温速率和降温结束时梁体表面温度与环境温度差不超标Q5。0。该阶段作业程序如下:(1)每Ih测温一次,把降温速率控制在10oCh以内,禁止过快降温。当梁体混凝土表面温度与环境温度之差15。&梁体温度5。C且稳定后才能揭去棚布、撤除蒸养棚;(2)降温开始时,由实验室发出通知单,调节主供汽阀和回汽阀;(3)当环境温度较高时,通过揭开小范围蓬布来控制降温;当环境温度较低时,通过控制供汽量进行调节。5、张拉压浆1、

11、张拉预应力钢绞线时的温度不低于-15。&2、钢绞线的张拉设备、仪表以及工作油液,应根据实际使用时的环境温度选用,并应在使用时的环境温度条件下经行配套校验。3、预应力张拉封锚完毕,将箱梁再次用暖棚覆盖供暖升温保温,当梁体温度达到压浆所需温度时,经行压浆。压浆拌和用水用蒸汽加热,加热水温应低于80oCo压浆过程中,即对箱梁进行升温保温,直至压浆48h后,视其同条件养护下净浆试件强度达到25MPa后即可降温拆除暖棚。降温速度每小时不大于IO0C6、温度测试混凝土冬季施工过程中,由试验室(负责搅拌站混凝土)和质检工程师(负责梁体温度测试)按时测量水、骨料,混凝土出罐、入模时的温度、测量环境温度以及混凝

12、土温度变化情况,尤其注意混凝土养生期的温度观测;压浆后的温度观测也可参照混凝土养生时候的温度观测进行。1、测温仪器外界气温和棚内气温均用温度计记录观测,混凝土出罐、入模时的温度和净浆温度都用普通温度计测试,箱梁内温度各观测点温度使用多个温度计测试。2、测温点设置每根箱梁设置15个测温点。分别设在梁体腹板、底板、顶板的OL、1/4L、1/2L、3/4L、L0要求各测试点温度接近。3、测温时间大棚内各观测点自混凝土浇筑完毕或压浆完毕时算起,每隔2小时测一次温度,外界温度在7时、12时、16时和24时共四个时间进行1己录。4、具体做法(1)对观测点进行编号,并编制测温点布置图以备查。(2)测温时,温

13、度计与外界气温隔离,避免冷空气影响,温度计在孔内停留时间在3min以上。(3)设专人负责测试温度工作,当发现温度发生异常变化时,及时采取措施。六、成品保护1、梁板混凝土强度在未达到模板拆除时的强度以前严禁拆除模板,尤其梁板端头模板和边板翼缘板模板要等梁板强度达到要求之后拆除。2、刚压完浆的箱梁,不许立即起吊,需等净浆达到50%强度后,方可移梁.3、梁板在起吊、下落过程中两侧加设方木,防止碰伤梁板。4、梁板存放最多存放两层,并且浇筑存梁底台,内加放钢架防止底台不均匀沉降,造成梁板倾倒。七、安全环保措施1、建立安全生产保证体系,对操作人员进行专业的技术培训,考核合格后安排上岗工作。2、在开工前对全

14、体相关人员经行安全技术交底。3、所有施工人员必须佩带安全帽,高空作业人员必须佩带安全带。4、在进行焊接、切割、起重、司炉工等特种作业时必须佩带安全防护装置。5、特种作业人员、特殊工种必须持证上岗,严禁非特种作业人员从事特种作业施工。6、特种作业施工必须保证安全生产距离。7、施工中严禁使用破损、老化电缆电线。严禁乱拉乱接施工用电。必须使用符合国家相关标准的电缆线、配电箱等接电设施由专业电工进行接电。8、施工中所用氧气、乙/分开摆放,保证安全距离。9、施工前检查各种施工机具安全性能,存在安全隐患的不得进行相应施工,直至修复无安全隐患方可使用。10、梁板施工区域严禁明火。11、张拉作业施工前在张拉端

15、设立防护装置,张拉作业人员进行张拉时必须站在梁端的侧面。12、进行净浆拌制时严禁人手碰触搅拌机。压浆人员须与净浆进出口保持一定距离。13、在进行移梁过程中,非施工人员禁止进入移梁区域,移梁整个过程必须要有专人指挥。14、锅炉房设置远离居住区、材料库、油库,锅炉房内设置灭火材料器械。八、环境保护措施施工中的污染源主要有粉尘、噪声、废弃物等,为控制和减少这些污染源产生公害的措施主要有:1、施工期间的粉尘主要来自施工车辆行驶引起的扬尘。施工场地便道每天洒水数次,保持其表面湿润很IJ可避免扬尘。2、施工产生的噪声具有不规则、不延续、高强度的特点,施工现场除车辆产生噪声外,还有施工机械产生的噪声,难以避免。3、施工过程产生的废弃物应按照监理工程师的指示集中堆放或及时清运,生活垃圾与环卫部门联系定期运至远离居民区的垃圾堆放点a4、在施工期间始终保持工地排水良好,修建临时水渠,以防施工废水、生活i

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
