《技术交底(模板).docx》由会员分享,可在线阅读,更多相关《技术交底(模板).docx(4页珍藏版)》请在第壹文秘上搜索。

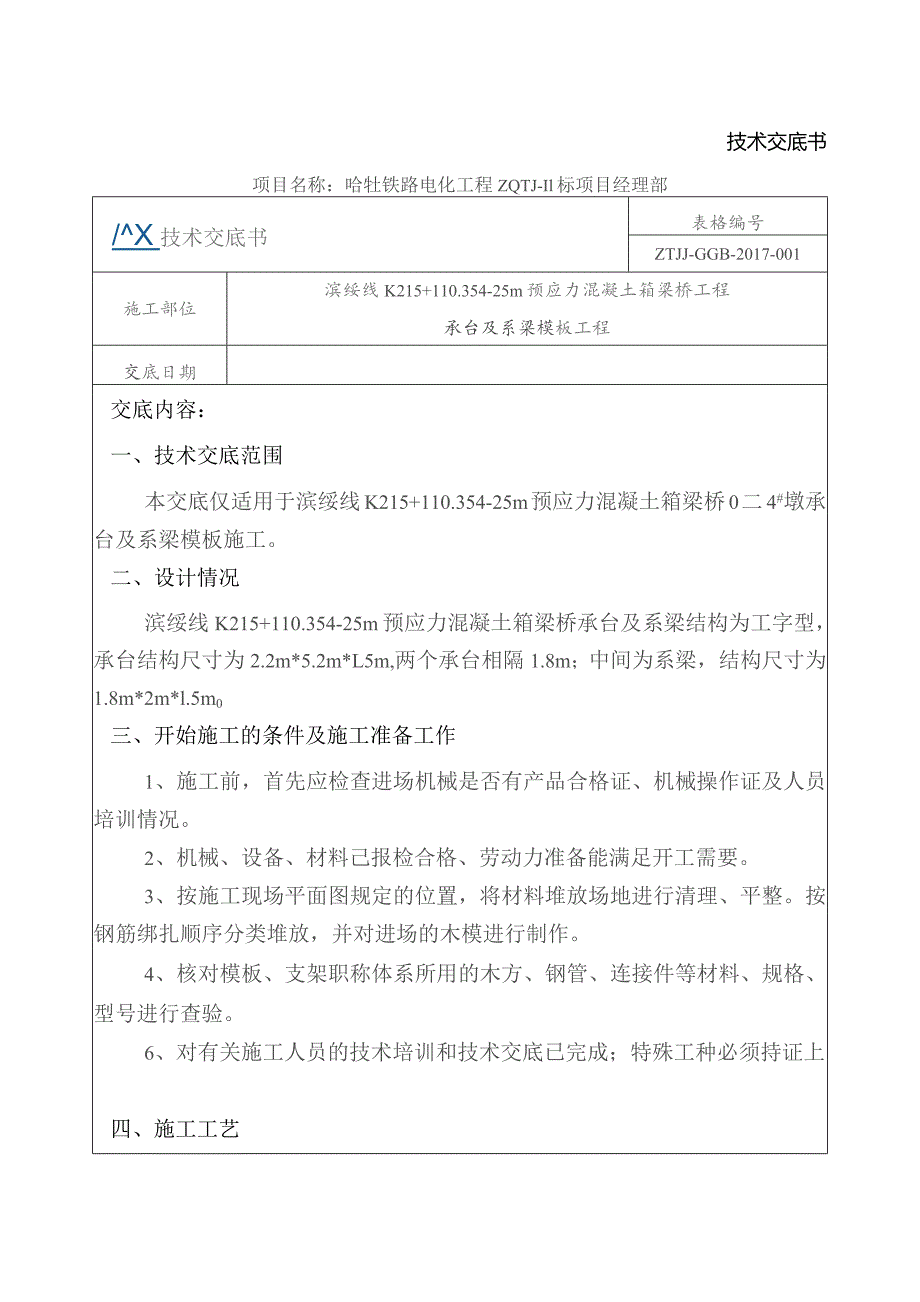

1、技术交底书项目名称:哈牡铁路电化工程ZQTJ-Il标项目经理部/X技术交底书表格编号ZTJJ-GGB-2017-001施工部位滨绥线K215+110.354-25m预应力混凝土箱梁桥工程承台及系梁模板工程交底日期交底内容:一、技术交底范围本交底仅适用于滨绥线K215+110.354-25m预应力混凝土箱梁桥0二4#墩承台及系梁模板施工。二、设计情况滨绥线K215+110.354-25m预应力混凝土箱梁桥承台及系梁结构为工字型,承台结构尺寸为2.2m*5.2m*L5m,两个承台相隔1.8m;中间为系梁,结构尺寸为1.8m*2m*l.5m0三、开始施工的条件及施工准备工作1、施工前,首先应检查进场

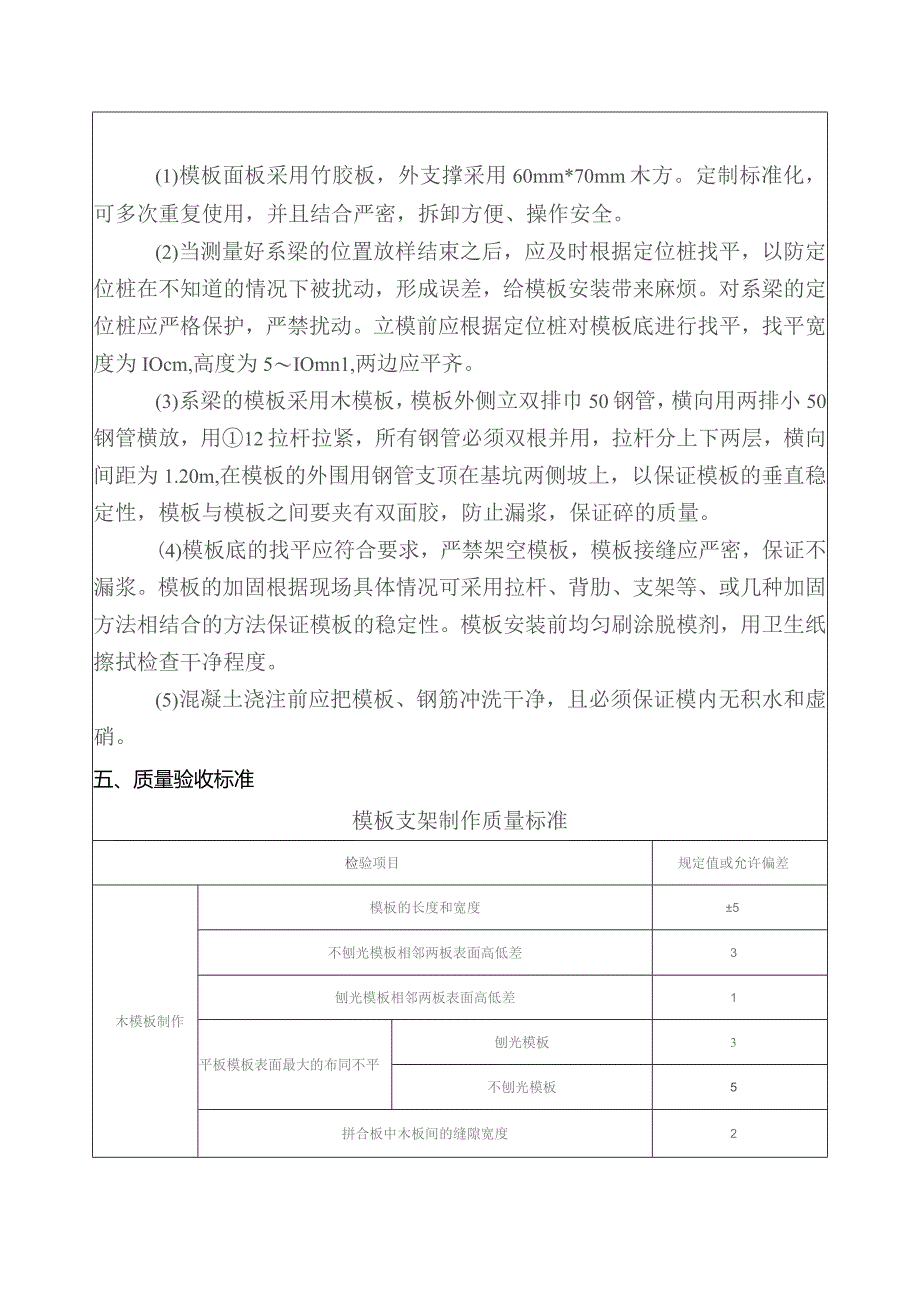

2、机械是否有产品合格证、机械操作证及人员培训情况。2、机械、设备、材料己报检合格、劳动力准备能满足开工需要。3、按施工现场平面图规定的位置,将材料堆放场地进行清理、平整。按钢筋绑扎顺序分类堆放,并对进场的木模进行制作。4、核对模板、支架职称体系所用的木方、钢管、连接件等材料、规格、型号进行查验。6、对有关施工人员的技术培训和技术交底已完成;特殊工种必须持证上四、施工工艺(1)模板面板采用竹胶板,外支撑采用60mm*70mm木方。定制标准化,可多次重复使用,并且结合严密,拆卸方便、操作安全。(2)当测量好系梁的位置放样结束之后,应及时根据定位桩找平,以防定位桩在不知道的情况下被扰动,形成误差,给模
3、板安装带来麻烦。对系梁的定位桩应严格保护,严禁扰动。立模前应根据定位桩对模板底进行找平,找平宽度为IOcm,高度为5IOmn1,两边应平齐。(3)系梁的模板采用木模板,模板外侧立双排巾50钢管,横向用两排小50钢管横放,用12拉杆拉紧,所有钢管必须双根并用,拉杆分上下两层,横向间距为1.20m,在模板的外围用钢管支顶在基坑两侧坡上,以保证模板的垂直稳定性,模板与模板之间要夹有双面胶,防止漏浆,保证碎的质量。(4)模板底的找平应符合要求,严禁架空模板,模板接缝应严密,保证不漏浆。模板的加固根据现场具体情况可采用拉杆、背肋、支架等、或几种加固方法相结合的方法保证模板的稳定性。模板安装前均匀刷涂脱模
4、剂,用卫生纸擦拭检查干净程度。(5)混凝土浇注前应把模板、钢筋冲洗干净,且必须保证模内无积水和虚硝。五、质量验收标准模板支架制作质量标准检验项目规定值或允许偏差木模板制作模板的长度和宽度5不刨光模板相邻两板表面高低差3刨光模板相邻两板表面高低差1平板模板表面最大的布同不平刨光模板3不刨光模板5拼合板中木板间的缝隙宽度2支架、拱架尺寸5禅槽嵌接紧密度2模板、支架安装质量标准检查项目规定值或允许偏差(mm)模板高程基础土15柱、梁10墩台10模板尺寸上部构造的所有构建+5,-0基础30撤台20轴线偏位基础15柱8梁10墩台10装配式构件支撑而高程+2,-5相邻两板表面高低差2模板表面平整5预留件中心线位置3预留孔洞中心线位置10预留孔洞截面内部尺寸土10,-0支架纵轴的平面位置跨度的1/1000或30六、安全、环保、文明施工等技术措施1、在基坑边设置防护栏,防止人员坠入坑中。2、进入施工现场的所有人员必须佩戴安全帽。3、施工机械、设备经常检修、保养,保持完好,机械、设备必须由考试合格并持有合格证的人员上岗。4、起吊模板时必须有专人指挥。起重机的吊臂下严禁站人。5、避免夜间进行模板施工,必要时要有充足的照明。七、其他应注意的问题请严格按此交底进行现场施工;施工过程中若遇不明白之处请及时与技术人员联系,以便及时解释补充交底人:复核人:接收人:
