土溪站工程标前调查.docx

上传人:p** 文档编号:634135 上传时间:2023-12-15 格式:DOCX 页数:8 大小:167.28KB
下载 相关 举报
土溪站工程标前调查.docx_第1页
第1页 / 共8页
土溪站工程标前调查.docx_第2页
第2页 / 共8页
土溪站工程标前调查.docx_第3页
第3页 / 共8页
土溪站工程标前调查.docx_第4页
第4页 / 共8页
土溪站工程标前调查.docx_第5页
第5页 / 共8页
土溪站工程标前调查.docx_第6页
第6页 / 共8页
土溪站工程标前调查.docx_第7页
第7页 / 共8页
土溪站工程标前调查.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《土溪站工程标前调查.docx》由会员分享,可在线阅读,更多相关《土溪站工程标前调查.docx(8页珍藏版)》请在第壹文秘上搜索。

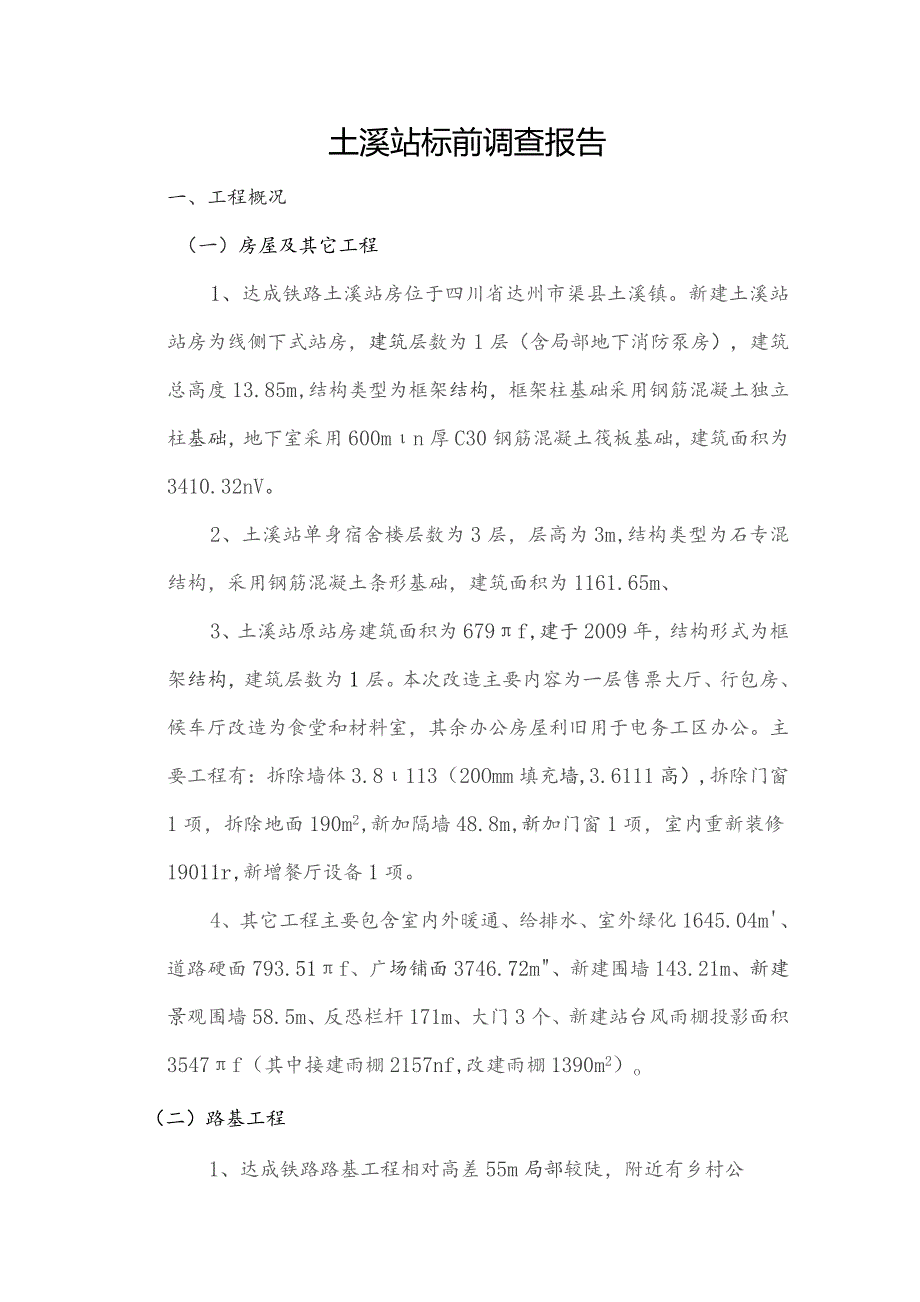

1、土溪站标前调查报告一、工程概况(一)房屋及其它工程1、达成铁路土溪站房位于四川省达州市渠县土溪镇。新建土溪站站房为线侧下式站房,建筑层数为1层(含局部地下消防泵房),建筑总高度13.85m,结构类型为框架结构,框架柱基础采用钢筋混凝土独立柱基础,地下室采用600mn厚C30钢筋混凝土筏板基础,建筑面积为3410.32nV。2、土溪站单身宿舍楼层数为3层,层高为3m,结构类型为石专混结构,采用钢筋混凝土条形基础,建筑面积为1161.65m、3、土溪站原站房建筑面积为679f,建于2009年,结构形式为框架结构,建筑层数为1层。本次改造主要内容为一层售票大厅、行包房、候车厅改造为食堂和材料室,其余

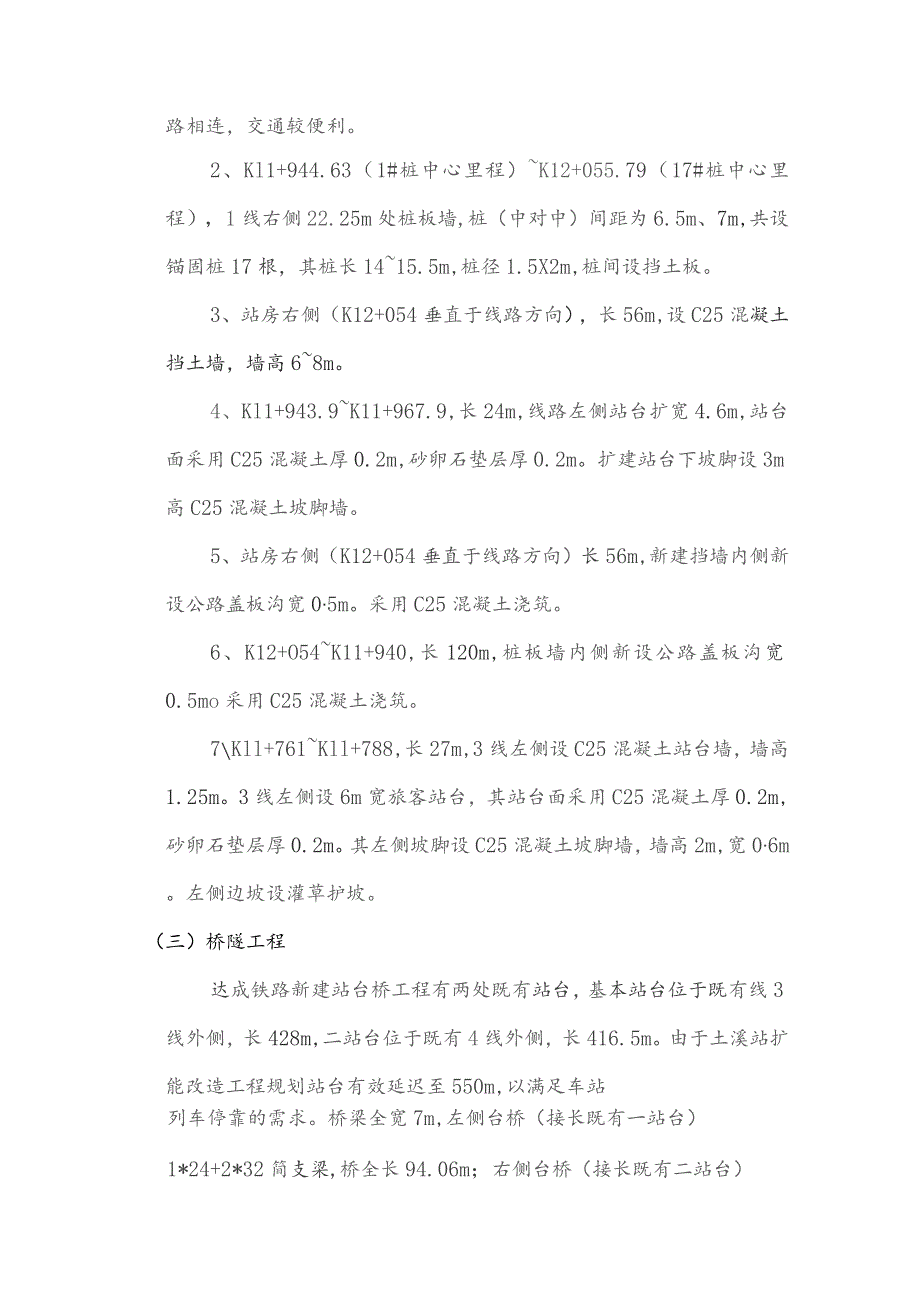

2、办公房屋利旧用于电务工区办公。主要工程有:拆除墙体3.8113(20Omm填充墙,3.6111高),拆除门窗1项,拆除地面190m2,新加隔墙48.8m,新加门窗1项,室内重新装修19011r,新增餐厅设备1项。4、其它工程主要包含室内外暖通、给排水、室外绿化1645.04m、道路硬面793.51f、广场铺面3746.72m、新建围墙143.21m、新建景观围墙58.5m、反恐栏杆171m、大门3个、新建站台风雨棚投影面积3547f(其中接建雨棚2157nf,改建雨棚1390m2)o(二)路基工程1、达成铁路路基工程相对高差55m局部较陡,附近有乡村公路相连,交通较便利。2、Kl1+944.6

3、3(1#桩中心里程)K12+055.79(17#桩中心里程),1线右侧22.25m处桩板墙,桩(中对中)间距为6.5m、7m,共设锚固桩17根,其桩长1415.5m,桩径1.5X2m,桩间设挡土板。3、站房右侧(K12+054垂直于线路方向),长56m,设C25混凝土挡土墙,墙高68m。4、Kl1+943.9K11+967.9,长24m,线路左侧站台扩宽4.6m,站台面采用C25混凝土厚0.2m,砂卵石垫层厚0.2m。扩建站台下坡脚设3m高C25混凝土坡脚墙。5、站房右侧(K12+054垂直于线路方向)长56m,新建挡墙内侧新设公路盖板沟宽05m。采用C25混凝土浇筑。6、K12+O54K11

4、+940,长120m,桩板墙内侧新设公路盖板沟宽0.5mo采用C25混凝土浇筑。7Kll+761Kll+788,长27m,3线左侧设C25混凝土站台墙,墙高1.25m。3线左侧设6m宽旅客站台,其站台面采用C25混凝土厚0.2m,砂卵石垫层厚0.2m。其左侧坡脚设C25混凝土坡脚墙,墙高2m,宽06m。左侧边坡设灌草护坡。(三)桥隧工程达成铁路新建站台桥工程有两处既有站台,基本站台位于既有线3线外侧,长428m,二站台位于既有4线外侧,长416.5m。由于土溪站扩能改造工程规划站台有效延迟至550m,以满足车站列车停靠的需求。桥梁全宽7m,左侧台桥(接长既有一站台)1*24+2*32简支梁,桥

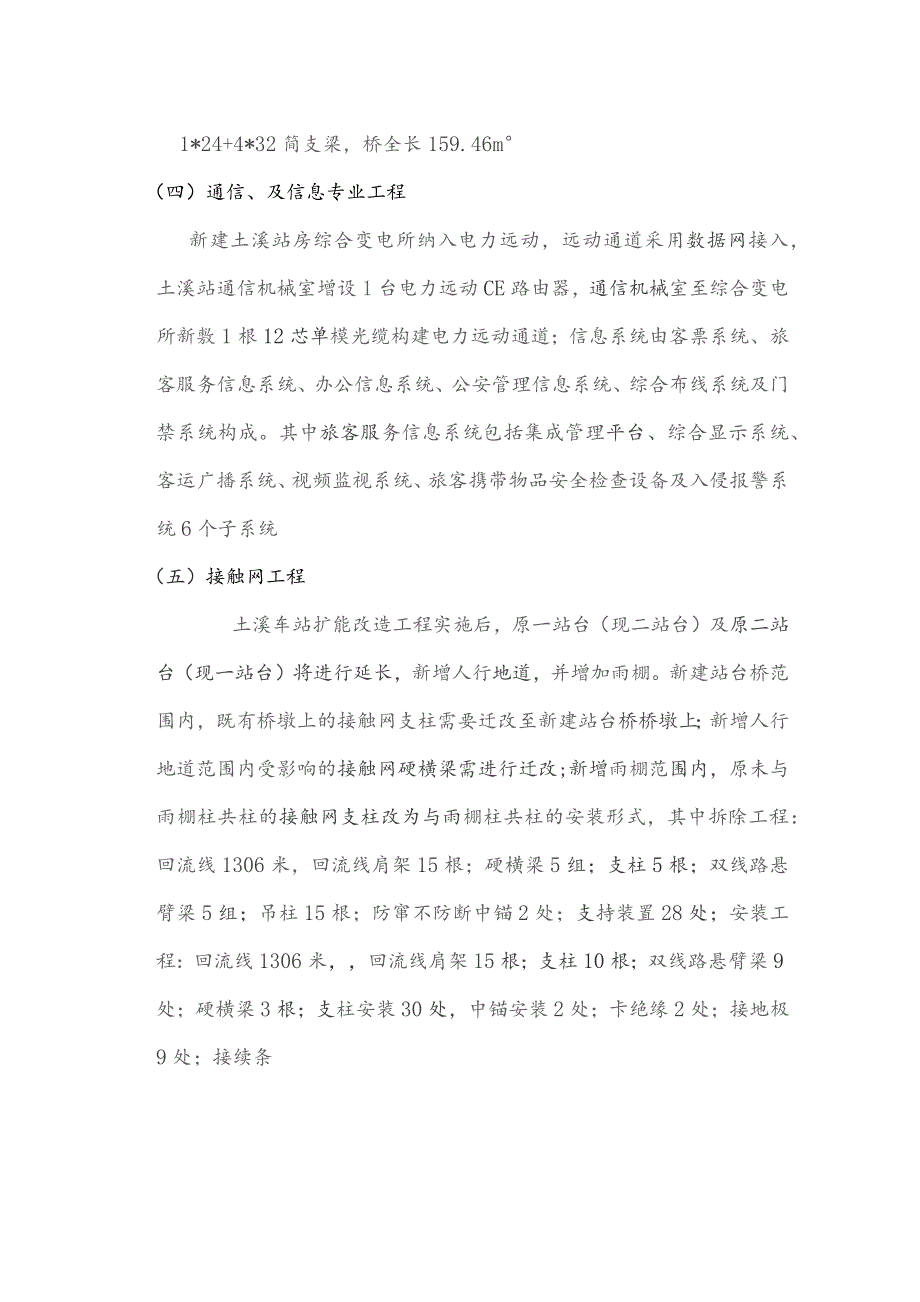

5、全长94.06m;右侧台桥(接长既有二站台)1*24+4*32简支梁,桥全长159.46m(四)通信、及信息专业工程新建土溪站房综合变电所纳入电力远动,远动通道采用数据网接入,土溪站通信机械室增设1台电力远动CE路由器,通信机械室至综合变电所新敷1根12芯单模光缆构建电力远动通道;信息系统由客票系统、旅客服务信息系统、办公信息系统、公安管理信息系统、综合布线系统及门禁系统构成。其中旅客服务信息系统包括集成管理平台、综合显示系统、客运广播系统、视频监视系统、旅客携带物品安全检查设备及入侵报警系统6个子系统(五)接触网工程土溪车站扩能改造工程实施后,原一站台(现二站台)及原二站台(现一站台)将进行

6、延长,新增人行地道,并增加雨棚。新建站台桥范围内,既有桥墩上的接触网支柱需要迁改至新建站台桥桥墩上;新增人行地道范围内受影响的接触网硬横梁需进行迁改;新增雨棚范围内,原未与雨棚柱共柱的接触网支柱改为与雨棚柱共柱的安装形式,其中拆除工程:回流线1306米,回流线肩架15根;硬横梁5组;支柱5根;双线路悬臂梁5组;吊柱15根;防窜不防断中锚2处;支持装置28处;安装工程:回流线1306米,回流线肩架15根;支柱10根;双线路悬臂梁9处;硬横梁3根;支柱安装30处,中锚安装2处;卡绝缘2处;接地极9处;接续条4处。二、各专业现场调查情况说明1、新建土溪站站房工程附近有公路相连,交通较便利。场坪范围内

7、有1处居民房屋未拆除,地方低压电缆线需迁改。(具当地老百姓了解此处有房屋8处地方政府未赔付协商妥当)新建土溪站单身宿舍楼附近有公路相连,交通较便利。场坪范围内有临时雨蓬未拆除,地方低压电缆线需迁改。2、达成铁路新建站台桥工程位于既有铁路桥两侧,施工前需仔细核实既有铁路桥尺寸、基础、以及两桥之间距离,简支梁2*24+6*32现浇混凝土搭设架体施工局部较陡,桥墩采用矩形墩,钻孔桩38根。站台接长段对应既有4线在位于缓和曲线上,施工时要保证梁体悬臂板不侵入既有线1.9m限界内。红色框内为成都测站台接长位置红色框内为新建接长站台桥位置,施工位置狭窄只有一条小便道红色框为施工区域,上有高压供电线路,架梁

8、时存在较大风险,需要停电,下方地方线缆较多需要改迁3、土溪站雨棚属于接触网和站台雨棚合架,旧雨棚拆除和新建工作涉及必须采用天窗点及接触网停电施工,存在高空作业和触电风险。且站台面上有电缆沟槽,施工时需对沟槽及沟槽内的光电缆进行保护。同时,新建雨棚柱墩基础涉及深基坑开挖作业,如要拆除或站台雨棚,需进行3、4道封锁硬隔离、施工。部分就雨棚钢结构拆除及安装时,由于地形限制,采用非正常安装,风险较高。4、新建站房部分涉及钢结构施工,需要局部采用吊装作业。站房施工时施工区域地下有光电缆,需和相关设备单位联系,做好保护。5、土溪站通信、及信息专业施工为既有站扩能改造,增加了后期施工的风险性,本次扩能改造新

9、设光电缆工程、设备安装配线等工程、涉及到既有设备信息调查和既有设备搬迁及设备利旧等,所有系统需接入路局既有系统及调试需要利用大量HI级施工实施,施工期间的不确定因素及风险性较大,因此施工调试期间需配置充分的技术力量,以充分的保证站改施工顺利。新增设备的加电上电,及在既有设备软件修改,要保证既有设备的安全运行,不受施工影响,因此,施工难度较大,稍有不慎,有可能造成通信网络中断,存在较大安全风险。因此,需要制定一套切实可行技术方案和管理上的应对措施,施工过程中的应急预案,并在具体实施的时候根据实际情况进行调整,保证该部分工程顺利施工,才能确保整体工程按时、按质、按量完工。6、质量控制风险、接长路基、桥墩台、地下通道的质量控制,应进行换填,分层夯实防止下沉,特别是路基一桥墩台、地下通道衔接处的密实度的控制;、地下通道防水质量控制,应严格进行防水层的施工,且通道两侧必须分层逐一夯实,确保不下沉,确保路基稳定;、封锁线路,轨道短接后对信号设备的稳定安全;、桥墩台、桥墩施工中的质量控制;、接触网过渡中的施工质量控制;、简支梁预制的质量控制和安装质量控制

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
