暗挖工程施工部署.docx

上传人:p** 文档编号:634258 上传时间:2023-12-15 格式:DOCX 页数:10 大小:49.33KB
下载 相关 举报
暗挖工程施工部署.docx_第1页
第1页 / 共10页
暗挖工程施工部署.docx_第2页
第2页 / 共10页
暗挖工程施工部署.docx_第3页
第3页 / 共10页
暗挖工程施工部署.docx_第4页
第4页 / 共10页
暗挖工程施工部署.docx_第5页
第5页 / 共10页
暗挖工程施工部署.docx_第6页
第6页 / 共10页
暗挖工程施工部署.docx_第7页
第7页 / 共10页
暗挖工程施工部署.docx_第8页
第8页 / 共10页
暗挖工程施工部署.docx_第9页
第9页 / 共10页
暗挖工程施工部署.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《暗挖工程施工部署.docx》由会员分享,可在线阅读,更多相关《暗挖工程施工部署.docx(10页珍藏版)》请在第壹文秘上搜索。

1、暗挖工程施工部署一、施工总体安排确保施工质量和进度,保护施工范围内管编口周边建筑物的安全。本工程工期将以施工技术以现场动态管理为盘出;工程质量以质量体系全面控制;安全以事故树和生物钟进行预测分析并进行控制。整个工程以精心组织、创优守约;统筹安排、文明施工;安全高效、确保工期为指导思想;1、总体施工流程施工流程:竖井围护结构T竖井开挖与支撑一通道水平围护结构一通道暗挖T主体结构等主要工序为主线,流水作业,同时兼顾交通、监测、管线保护组织施工。2、竖井围护结构施工方法钻孔灌注桩采用一台旋挖钻机成孔,水下灌注混凝土工艺。锁口圈梁采用现浇钢筋混凝土方式施工工艺。3、竖井开挖工序施工方法暗挖工作竖井采用

2、人工挖土,龙门架及卷扬机吊放材料及出土。桩间补平混凝土采用潮喷技术喷射混凝土。土方设临时堆土场,土方车夜间统一外运。4、暗挖通道超前支护施工方法暗挖水平围护超前小导管注浆施工采用风钻成孔,TSS注浆技术注浆.5、出入口通道暗挖及初期支护施工方法开挖采用CRD工法分步开挖,分4步开挖,开挖每循环进尺为0.5mo开挖后及时架设t冈格栅,挂网喷混凝土支护,尽早封闭成环,确保施工中的安全。施工依据新奥法的原理,严格遵循管超前、严注浆、短进尺、强支护、快封闭、勤量测的原则。网喷混凝土采用潮喷技术施工,分层喷射至设计厚度。施工方法详见出入口暗挖隧道施工方法图。6、主体结构施工主体结构采用顺筑法,满堂红脚手

3、架支护加固模板施工。先施作底板;后施作侧墙及顶板。二、临时设施1、施工用水施工用水量相对较少施工用水由供水管道以50供水管接入。水管通过城市道路时必须埋入路面以下500mm,并将破坏的道路立即恢复。2、施工用电电缆采用50mm2电缆。洞内照明采用36V低压电,确保施工O3、施工供风施工用风各工作区设置1台12m3电动空压机供风。空压机有专人操作,施工用风采用80钢管,各用风点设阀门,采用高压软管接出至各用风点。4、施工排水、排污处理根据文明施工需要,施工污水不得流出施工现场,污染周围环境,同时施工产生的污水必须经沉淀处理后方可排入城市下水道,不得回渗入施工场地下。根据工程石E水量大小,施工竖井

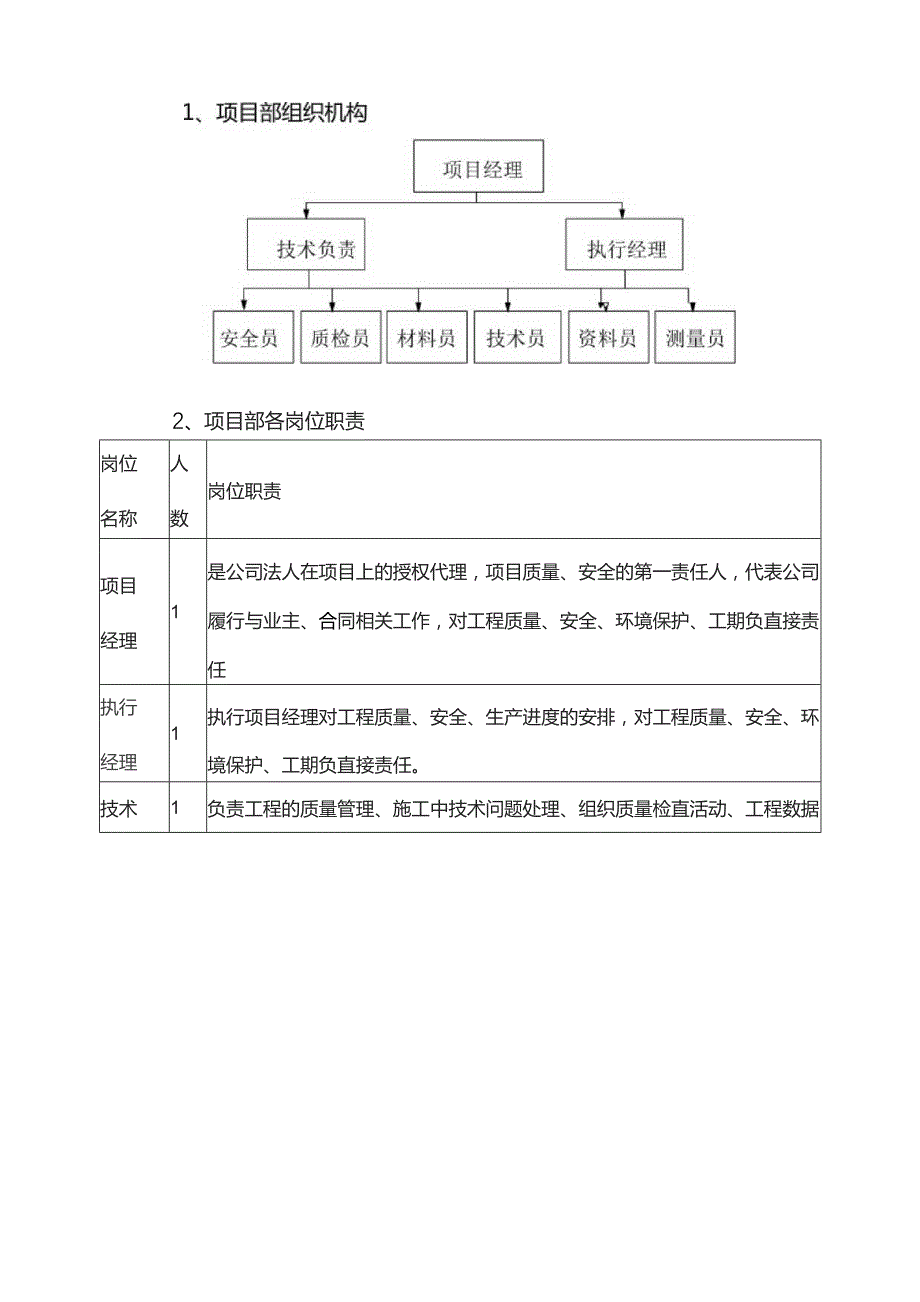

4、底部和出入口暗挖隧道洞口设集水坑集中沉淀、抽排至场地内设置的200200mm排水沟,排水沟采用明沟排水,经二次处理后排入城市下水道。土方采用夜间集中外运。土方外运必须加以掩盖,防止泥土污染城市道路。三、项目部组织机构和岗位责任制2、项目部各岗位职责岗位名称人数岗位职责项目经理1是公司法人在项目上的授权代理,项目质量、安全的第一责任人,代表公司履行与业主、合同相关工作,对工程质量、安全、环境保护、工期负直接责任执行经理1执行项目经理对工程质量、安全、生产进度的安排,对工程质量、安全、环境保护、工期负直接责任。技术1负责工程的质量管理、施工中技术问题处理、组织质量检直活动、工程数据负责的管理和工程

5、质量验收,对工程质量、安全、环境保护负技术责任。技术员6负责工程各工序的质量控制,落实各项技术处理措施。负责各项施工记录的收集、整理,协助项目技术负责人进行工程数据的整理和工程验收工作,对所负责的工程质量、环境保护工作负直接责任。质检员2具体负责工程技术交底和质量教育活动、工程施工质量的检查工作,对各工序施工质量、环境保护负主要责任。安全员2具体负责工程安全交底和安全教育活动、工程施工安全的检杳工作,对施工安全、环境保护负主要责任。测量员2负责工程定位、放线、位移等各项测量工作,对工程测量质量负直接责任。预算员1负责工程造价管理工作。材料员2协助项目经理制定材料采购计戈U,负责进出场材料验收、

6、标识和管理,对施工用材料质量、环境保护负直接责任。试验员1负责制定材料、试件取样、检验计划,统计试验结果工作,对材料、试件取样、保护、运输质量负直接责任。资料员1负责工程施工资料的编写、报审和收集汇总工作,对施工资料负直接责任。四、主要机具使用计划1.投入的施工机械设备用量名称设备名称型号财状态功率地下暗措工程土方开挖及清运反铲挖掘机PC-602台良好柴油翻斗车/4台良好柴油铲车302台良好柴油支护桩旋挖钻机R-4221台良好柴油汽车吊车25t1台良好柴油电焊机BX-5002台良好25KW喷射混凝土空气压缩机1.1/102台良好柴油搅浆机0.5m32台良好5KW喷射机/2台良好IOKW混凝土工

7、程混凝土地泵HBT/802台良好25KW混凝土振捣棒/2个良好5KW锚杆施工套管锚杆钻机SD-902台良好柴油注浆泵3D2-S1台良好IOKW搅浆机/1台良好5KW电焊机BX-5002台良好25KW钢筋工程电焊机BX-50020台良好38kW台切割机1台良好柴油动力钢筋切断机GQ402台良好7.5kW台钢筋弯曲机GW6-40B2台良好7.5kW台钢筋套丝机2台良好15kW台以上施工设备根据现场情况调整。2、工程投入的监视测量装置序号监视测量装置名称型号数量状态1全站仪GTS102N2台良好2水准仪DZS-3-14台良好3经纬仪TDJ-22台良好4钢卷尺5.0m20把良好5R50.0m5把良好6

8、试模15015015030组良好五、主要材料试验计划序号名称取样要求及数量取样时间1试块每班组抽样1组施工当天2水泥进场后每验收批随机抽样1组原材料进场3天内3钢筋进场后每验收批随机抽样1组原材料进场3天内4防水卷材进场后每验收批随机抽样1组原材料进场3天内5小导管进场后每验收批随机抽样1组原材料进场3天内六、劳动力安排计划及主要工种数量和级别序号施工工序岗位人员数量1土方开挖清运机械操作辅助工4电工4普工40合计482喷射混凝土机械操作工2电工2焊工8普工20合计323钢筋、混凝土机械操作工12电工6焊工10普工50合计784支护桩机械操作工2电工2焊工2普工20合计265锚杆施工机械操作工

9、4电工2焊工4普工10合计226防水施工技术工8普工12合计20本劳动力计划施工人数按工种不同、最高峰计算。七、项目风险辨识(一)工程特点根据本工程的特点,在施工过程中存在的潜在风险和重要环境因素,在施工过程中必须对潜在风险和重要环境因素加以识别并严格控制,以防止安全生产事故的发生。序号危险源活动点/工序/部位/状态1物体打击暗摺施工及机械维修2车辆碰触暗措及运输3机械伤害机械设备施工4高处坠落井口作业、机械维修5触电配电线路铺设、检修,用电设备使用、检修6火灾施工现场用电,电气焊作业,办公场所用电、用火7中毒食物中毒(二)控制措施1、进入施工现场的设备,项目部必须检查验收,按相关要求做好设备

10、验收记录,检验不合格的设备不准投入使用。2、项目部按时按量为现场人员配备劳动保护用品,作好相应的发放记录,并进行培训,保证施工人员正确使用和保养、检查劳动保护用品;监督检查供方劳动保护用品的配备及使用情况。3、施工现场人员上岗作业时,按岗位工作需要携带、佩戴相应的劳动保护用品,并仔细对劳动保护用品外观、使用期限等进行检查。管理人员监督检查施工人员劳动保护用品的使用,施工人员要互相督促,防止事故的发生。4、施工现场安全用电管理执行施工现场临时用电安全技术规范的要求。5、施工现场设置消防器材和设施,设置的消防器材和设施不得埋压、圈占或挪作它用。6、作业人员进入施工现场防尘棚等高粉尘场所操作佩戴符合

11、防尘要求的劳保用品。八、重要环境因素识别(一)环境因素根据本工程的特点,施工过程中存在的重要环境因素见表:序号危险源活动点/工序/部位/状态1能源消耗电的消耗2资源消耗水的消耗,钢筋、混凝土、水泥等消耗3噪声排放机械施工4固体废弃物排放危险固体废弃物,垃圾排放,包装袋等废弃(二)控制措施1、项目部通过加强施工现场管理和技术改造,减少浪费,提高能源与资源利用;通过技术、安全交底向供方传达公司的环境管理体系要求,督促其提高环保节能意识。2、为降低噪声排放,尽量选用噪声小的施工设备;对噪声高的设备采用搭设隔音棚措施,减少噪声对环境的影响;其他设备采用加强设备维修保养,减少因设备保养不当而引起设备噪声

12、增强;噪声排放点尽量远离敏感区域,尽量不连续作业或同时作业。4、采取现场洒水、覆盖等措施以降低粉尘;混凝土、水泥(砂)浆现场搅拌采取搭设防尘棚措施以减少粉尘对周边环境的影响。5、施工现场产生的生活垃圾、建筑垃圾等由项目部负责集中收集至总包单位J旨定位置,可回收固体废弃物由项目部负责联系废品回收公司回收;项目部收集施工现场的各类危险固体废弃物上交有关部门集中处理。九、项目劳动防护用品配备计划选择具有相应资质的供应商采购劳动防护用品,必须具有生产许可证、安全鉴定证书、产品合格证书和安全标志等材料。项目部监督检查设备、劳务等供方劳动防护用品的配备及使用情况,对必须佩戴劳动防护用品的岗位,不佩戴相应的劳动防护用品或佩戴不合格劳动防护用品不得上岗。主要劳动防护用品配备计划表:序号劳动防护用品名称数量状态备注1安全帽240个合格2绝缘鞋IOo双合格3绝缘手套100副合格4电焊帽IoO个合格5防尘口罩200个合格6防尘眼镜200副合格

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
