资源描述

《屋面SBS改性沥青防水施工技术方案.docx》由会员分享,可在线阅读,更多相关《屋面SBS改性沥青防水施工技术方案.docx(4页珍藏版)》请在第壹文秘上搜索。

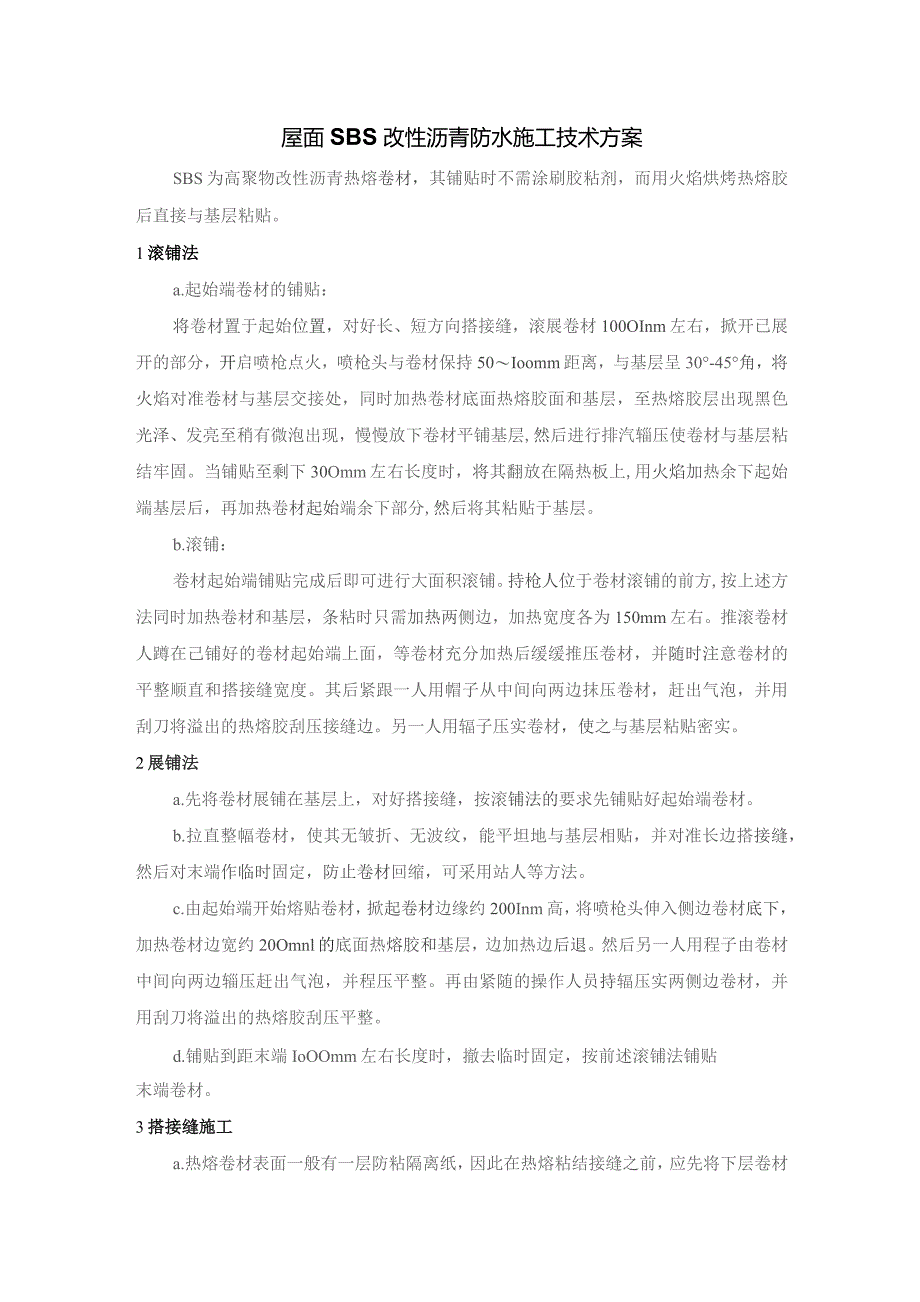

1、屋面SBS改性沥青防水施工技术方案SBS为高聚物改性沥青热熔卷材,其铺贴时不需涂刷胶粘剂,而用火焰烘烤热熔胶后直接与基层粘贴。1滚铺法a.起始端卷材的铺贴:将卷材置于起始位置,对好长、短方向搭接缝,滚展卷材100OInm左右,掀开已展开的部分,开启喷枪点火,喷枪头与卷材保持50Ioomm距离,与基层呈30-45角,将火焰对准卷材与基层交接处,同时加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽、发亮至稍有微泡出现,慢慢放下卷材平铺基层,然后进行排汽辎压使卷材与基层粘结牢固。当铺贴至剩下30Omm左右长度时,将其翻放在隔热板上,用火焰加热余下起始端基层后,再加热卷材起始端余下部分,然后将其粘贴

2、于基层。b.滚铺:卷材起始端铺贴完成后即可进行大面积滚铺。持枪人位于卷材滚铺的前方,按上述方法同时加热卷材和基层,条粘时只需加热两侧边,加热宽度各为150mm左右。推滚卷材人蹲在己铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接缝宽度。其后紧跟一人用帽子从中间向两边抹压卷材,赶出气泡,并用刮刀将溢出的热熔胶刮压接缝边。另一人用辐子压实卷材,使之与基层粘贴密实。2展铺法a.先将卷材展铺在基层上,对好搭接缝,按滚铺法的要求先铺贴好起始端卷材。b.拉直整幅卷材,使其无皱折、无波纹,能平坦地与基层相贴,并对准长边搭接缝,然后对末端作临时固定,防止卷材回缩,可采用站人等

3、方法。c.由起始端开始熔贴卷材,掀起卷材边缘约200Inm高,将喷枪头伸入侧边卷材底下,加热卷材边宽约20Omnl的底面热熔胶和基层,边加热边后退。然后另一人用程子由卷材中间向两边辎压赶出气泡,并程压平整。再由紧随的操作人员持辐压实两侧边卷材,并用刮刀将溢出的热熔胶刮压平整。d.铺贴到距末端IoOOmm左右长度时,撤去临时固定,按前述滚铺法铺贴末端卷材。3搭接缝施工a.热熔卷材表面一般有一层防粘隔离纸,因此在热熔粘结接缝之前,应先将下层卷材表面的隔离纸烧掉,以利搭接牢固严密。b.操作时,由持枪人手持烫板(隔火板)柄,将烫板沿搭接粉线后退,喷枪火焰随烫板移动,喷枪应离开卷材50IoOmn1,贴靠

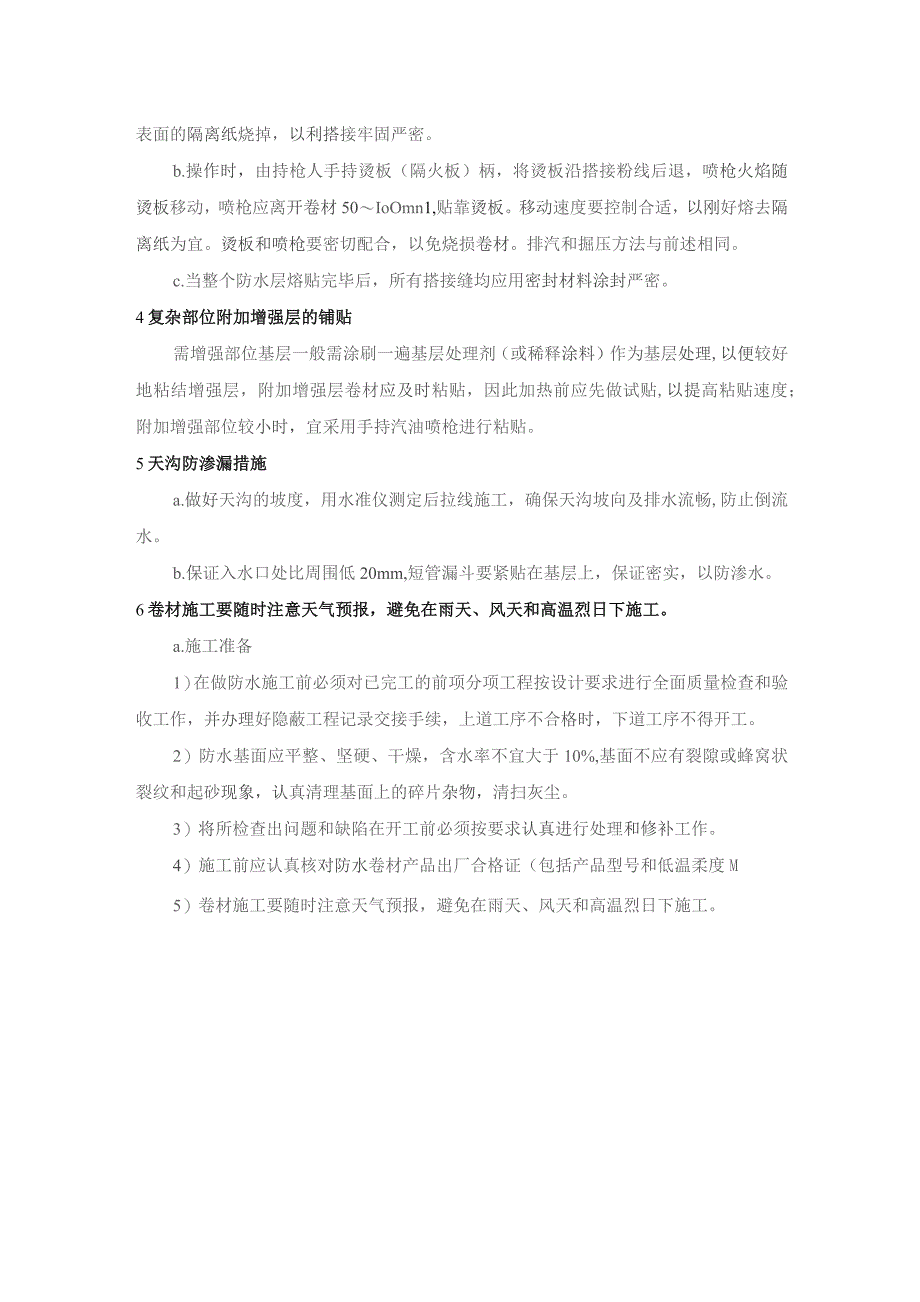

4、烫板。移动速度要控制合适,以刚好熔去隔离纸为宜。烫板和喷枪要密切配合,以免烧损卷材。排汽和掘压方法与前述相同。c.当整个防水层熔贴完毕后,所有搭接缝均应用密封材料涂封严密。4复杂部位附加增强层的铺贴需增强部位基层一般需涂刷一遍基层处理剂(或稀释涂料)作为基层处理,以便较好地粘结增强层,附加增强层卷材应及时粘贴,因此加热前应先做试贴,以提高粘贴速度;附加增强部位较小时,宜采用手持汽油喷枪进行粘贴。5天沟防渗漏措施a.做好天沟的坡度,用水准仪测定后拉线施工,确保天沟坡向及排水流畅,防止倒流水。b.保证入水口处比周围低20mm,短管漏斗要紧贴在基层上,保证密实,以防渗水。6卷材施工要随时注意天气预报

5、,避免在雨天、风天和高温烈日下施工。a.施工准备1)在做防水施工前必须对已完工的前项分项工程按设计要求进行全面质量检查和验收工作,并办理好隐蔽工程记录交接手续,上道工序不合格时,下道工序不得开工。2)防水基面应平整、坚硬、干燥,含水率不宜大于10%,基面不应有裂隙或蜂窝状裂纹和起砂现象,认真清理基面上的碎片杂物,清扫灰尘。3)将所检查出问题和缺陷在开工前必须按要求认真进行处理和修补工作。4)施工前应认真核对防水卷材产品出厂合格证(包括产品型号和低温柔度M5)卷材施工要随时注意天气预报,避免在雨天、风天和高温烈日下施工。为保证施工质量,在+5+35C气温下施工。b.保温层施工方法1)隔气层验收合

6、格后,立即进行保温层施工。由于保温层要发挥保温效果,为防止施工过程中破坏保温层使保温性能下降,因此要求保温层施工作业人员只能穿平底鞋施工。2)工艺流程:主要施工方法;检查验收3)聚乙烯板直接铺设在隔气层上,板块应铺平垫稳,为防止保温板移位,使用粘结剂将相邻的保温板固定。保温层验收合格之后,开始施工防水层。c.屋面防水施工方法干燥 ,清理屋面板清扫干净找平层分格缝设置泥浆平施L水砂找层工养护 、干慢分格缝 嵌填覆 Il乙烯 胶泥刷基层处理剂一道面层清理干净阴阳角、 水落口、出屋面管 道、屋面 设施下部 等部位铺 设附加防 水层形加防保层变处铺水护防水卷材施工1)施工步骤为:2)施工顺序按先高后低

7、、先远后近”的原则进行。3)找平层施工拉坡度排水线,做好标准坍饼,立好分格缝条(木条必须浸湿),按规定配合比计量搅拌砂浆,随拌随用,3h内用完。一个分格仓内的砂浆必须一次铺完,用长刮尺刮平,人工拍实,收水后压实抹平。在基层与突出屋面结构的连接处及基层的转角处均做成圆弧,半径不得小于20mm。本工程采用高分子防水卷材。4)施工前对近期天气情况进行了解,保证施工过程中避免雨水天气的干扰。施工前对验收合格的基层进行全面清扫干净,做到施工部位不存有泥、砂、油污等影响卷材与基层粘接强度的杂物、污物。对施工部位涂刷基层处理剂(如聚氨酯底胶),要求使用长把滚刷将须施工的基层全部涂刷处理剂,局部不易滚刷的部位

8、由人工进行刷涂,涂刷完成后保证基层不露白底。下道工序必须在底胶完全干燥后再进行施工。5)卷材施工前先对基层的干燥程度进行简易检测,将1Itf卷材平坦地干铺在找平层上,静置34小时后掀开检查覆盖部位与卷材面是否有水印,如无即可铺设。首先对阴阳角、水落口、出屋面管道、屋面设施下部等特殊部位加铺一道附加层。屋面卷材的粘贴从流水坡度的下坡口开始,弹出标准线,使卷材的长向与流水坡度方向垂直。粘贴卷材前,先将其铺展在干净的基层上,用长把滚刷蘸专用粘结剂在卷材上涂刷;同时对基层采用同样的粘结剂进行刷涂。使用前待卷材和基层的粘结剂晾至基本干燥后(以不粘手为宜),才能进行铺贴。6)铺贴卷材时,将卷材的一端粘贴固定在预定的部位,再沿弹出的标准线向前铺展卷材,隔一米左右对标准线进行调整,对线铺贴。铺贴过程中最好能逐步对粘结上的卷材进行压实处理,彻底排除卷材与基层之间的空气,铺完一卷后对完成粘结的卷材进行检查,不得有空鼓、起泡等现象。铺贴防水卷材时,必须自然铺贴,绝不允许人工用力将拉力施加于卷材的任何方向上。7)搭接完成后,卷材间接缝口用专用密封材料进行封边处理,要求接缝口封边后必须严密、均匀,不得露出底色且宽度不得小于Iomn1。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
