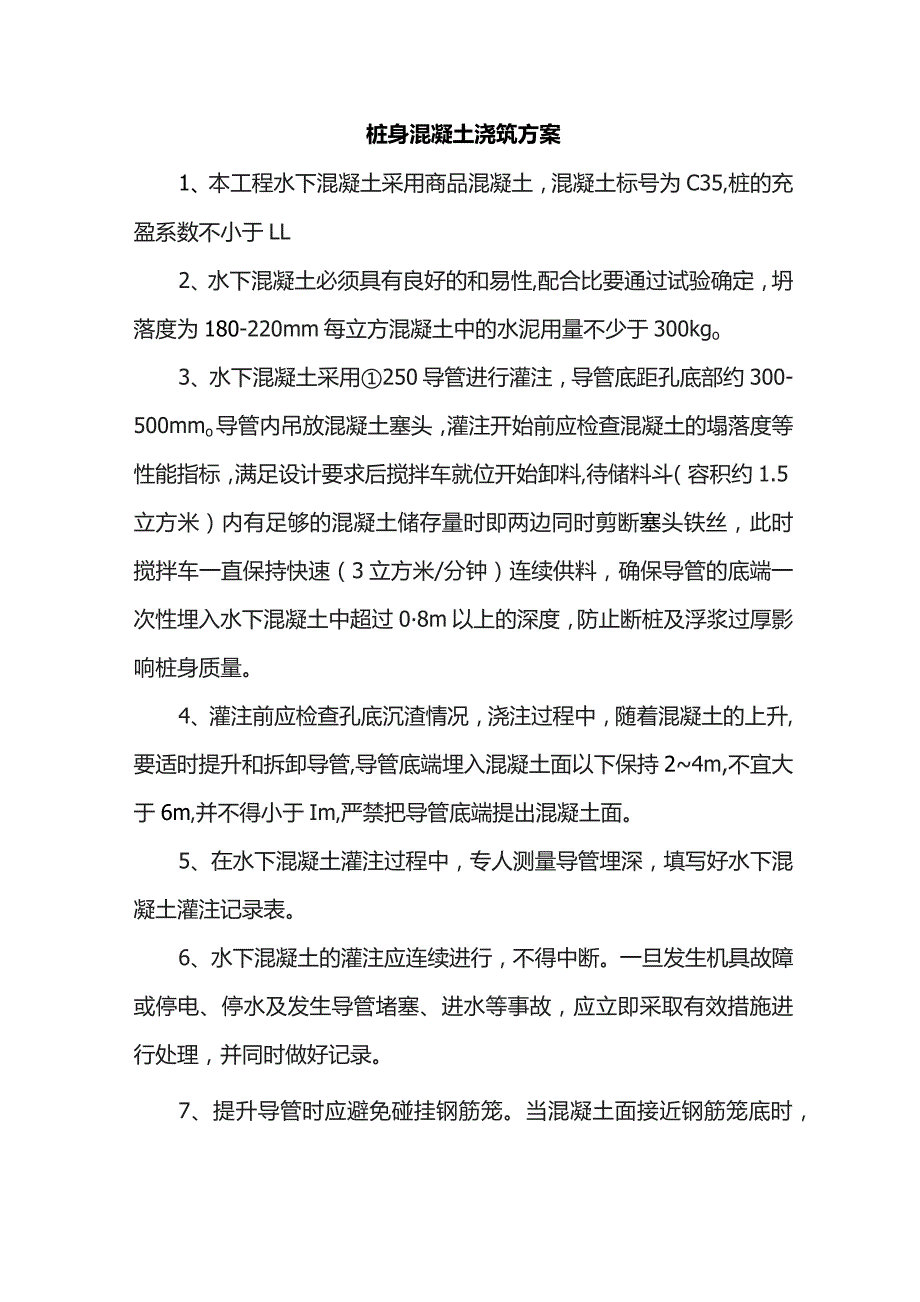

1、桩身混凝土浇筑方案1、本工程水下混凝土采用商品混凝土,混凝土标号为C35,桩的充盈系数不小于LL2、水下混凝土必须具有良好的和易性,配合比要通过试验确定,坍落度为180-220mm每立方混凝土中的水泥用量不少于300kgo3、水下混凝土采用250导管进行灌注,导管底距孔底部约300-500mmo导管内吊放混凝土塞头,灌注开始前应检查混凝土的塌落度等性能指标,满足设计要求后搅拌车就位开始卸料,待储料斗(容积约1.5立方米)内有足够的混凝土储存量时即两边同时剪断塞头铁丝,此时搅拌车一直保持快速(3立方米/分钟)连续供料,确保导管的底端一次性埋入水下混凝土中超过08m以上的深度,防止断桩及浮浆过厚影

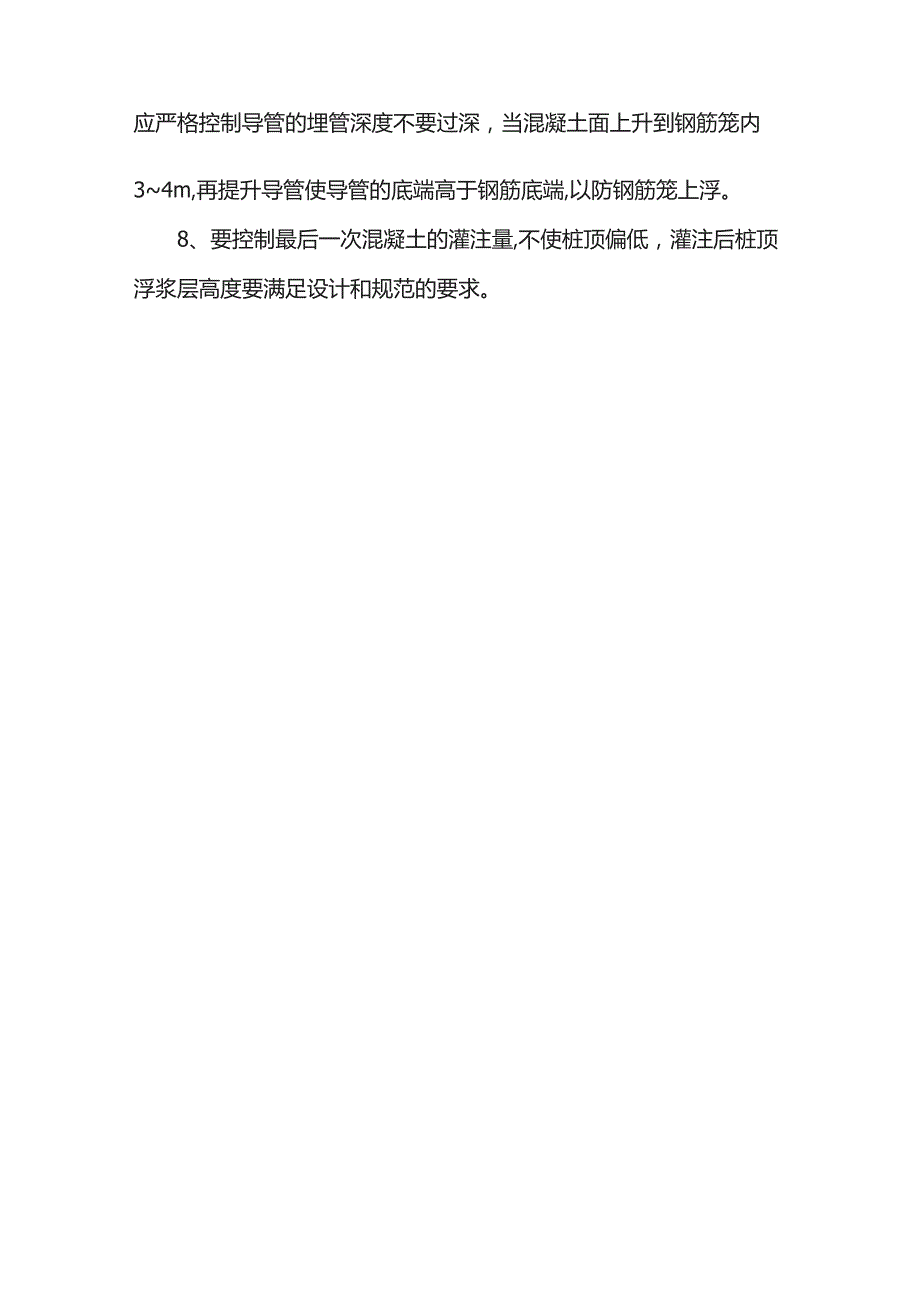

2、响桩身质量。4、灌注前应检查孔底沉渣情况,浇注过程中,随着混凝土的上升,要适时提升和拆卸导管,导管底端埋入混凝土面以下保持24m,不宜大于6m,并不得小于Im,严禁把导管底端提出混凝土面。5、在水下混凝土灌注过程中,专人测量导管埋深,填写好水下混凝土灌注记录表。6、水下混凝土的灌注应连续进行,不得中断。一旦发生机具故障或停电、停水及发生导管堵塞、进水等事故,应立即采取有效措施进行处理,并同时做好记录。7、提升导管时应避免碰挂钢筋笼。当混凝土面接近钢筋笼底时,应严格控制导管的埋管深度不要过深,当混凝土面上升到钢筋笼内34m,再提升导管使导管的底端高于钢筋底端,以防钢筋笼上浮。8、要控制最后一次混凝土的灌注量,不使桩顶偏低,灌注后桩顶浮浆层高度要满足设计和规范的要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
