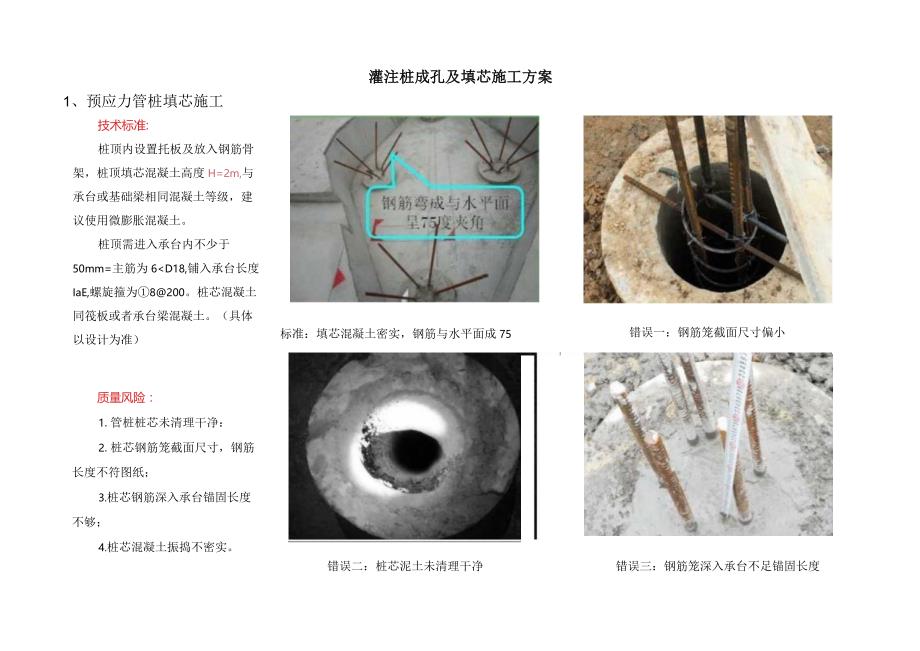

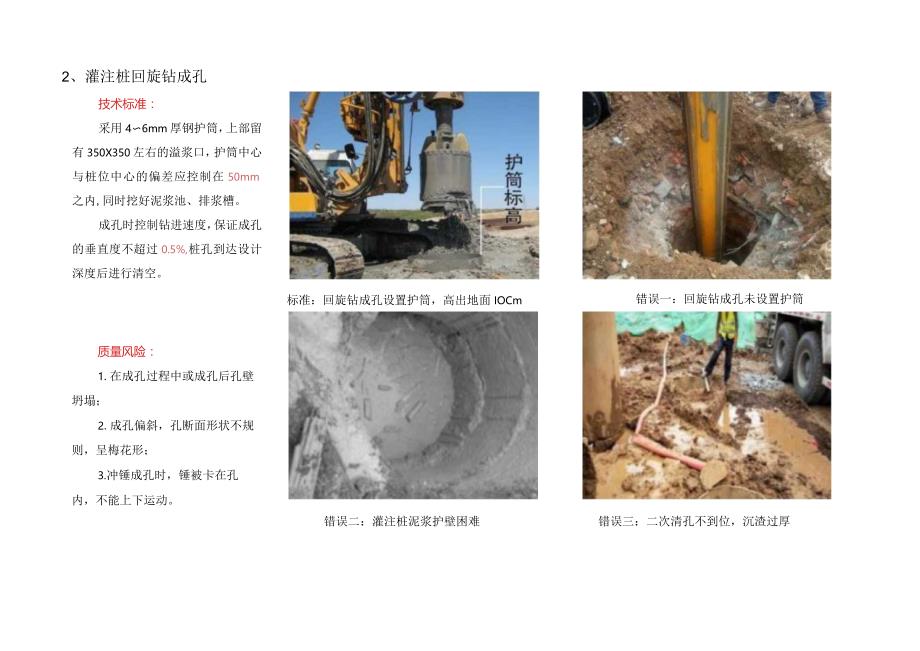

灌注桩成孔及填芯施工方案1、预应力管桩填芯施工技术标准:桩顶内设置托板及放入钢筋骨架,桩顶填芯混凝土高度H=2m,与承台或基础梁相同混凝土等级,建议使用微膨胀混凝土。桩顶需进入承台内不少于50mm=主筋为6D18,铺入承台长度IaE,螺旋箍为8200。桩芯混凝土同筏板或者承台梁混凝土。(具体以设计为准)标准:填芯混凝土密实,钢筋与水平面成75错误一:钢筋笼截面尺寸偏小质量风险:1.管桩桩芯未清理干净:2.桩芯钢筋笼截面尺寸,钢筋长度不符图纸;3.桩芯钢筋深入承台锚固长度不够;4.桩芯混凝土振捣不密实。错误三:钢筋笼深入承台不足锚固长度错误二:桩芯泥土未清理干净2、灌注桩回旋钻成孔技术标准:采用46mm厚钢护筒,上部留有350X350左右的溢浆口,护筒中心与桩位中心的偏差应控制在50mm之内,同时挖好泥浆池、排浆槽。成孔时控制钻进速度,保证成孔的垂直度不超过0.5%,桩孔到达设计深度后进行清空。标准:回旋钻成孔设置护筒,高出地面IOCm错误一:回旋钻成孔未设置护筒质量风险:1.在成孔过程中或成孔后孔壁坍塌;2.成孔偏斜,孔断面形状不规则,呈梅花形;3.冲锤成孔时,锤被卡在孔内,不能上下运动。错误二:灌注桩泥浆护壁困难错误三:二次清孔不到位,沉渣过厚

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 生活休闲 > 美容塑身

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
