资源描述

《施工小结(桥面附属RPC盖板).docx》由会员分享,可在线阅读,更多相关《施工小结(桥面附属RPC盖板).docx(6页珍藏版)》请在第壹文秘上搜索。

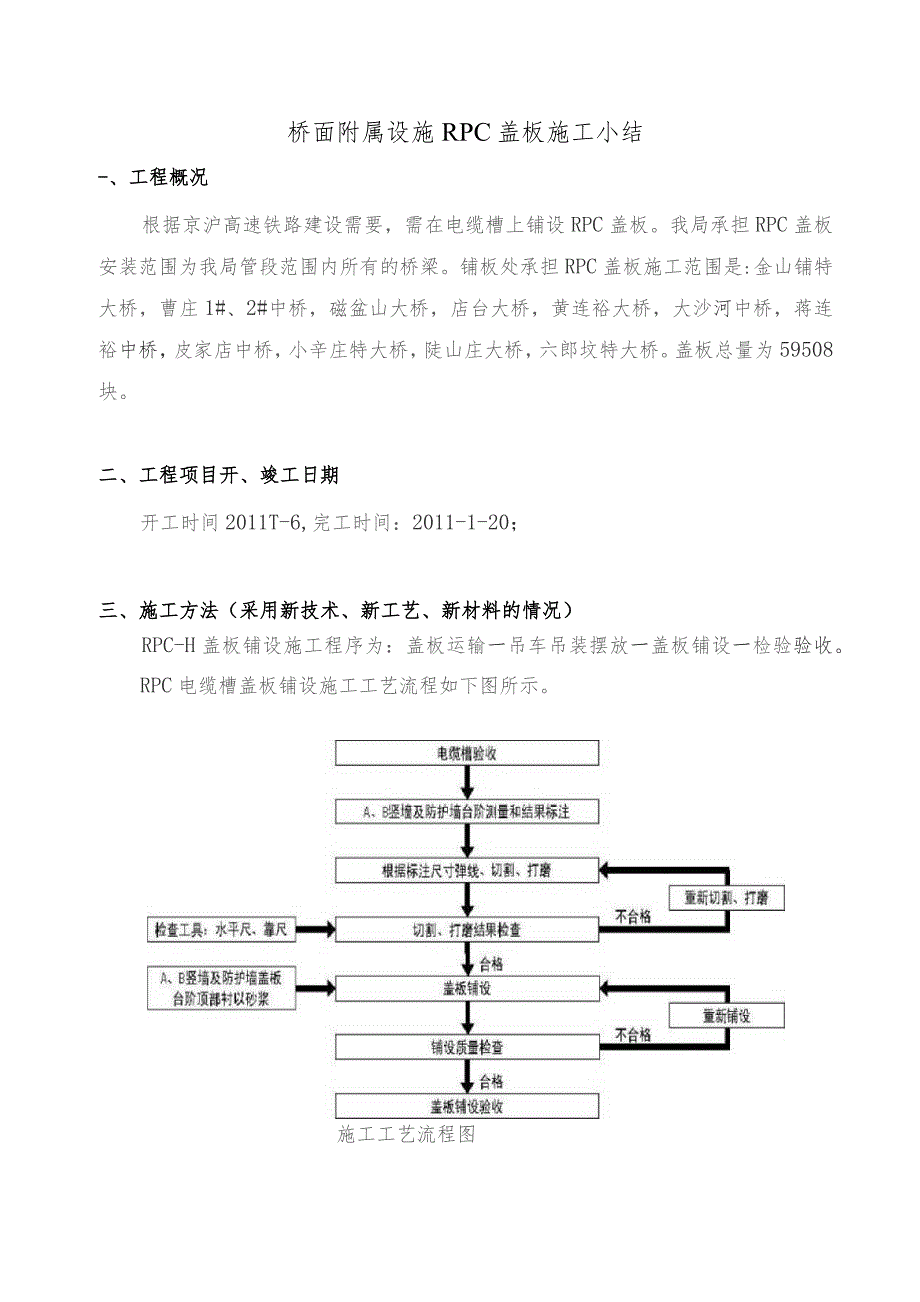

1、桥面附属设施RPC盖板施工小结-、工程概况根据京沪高速铁路建设需要,需在电缆槽上铺设RPC盖板。我局承担RPC盖板安装范围为我局管段范围内所有的桥梁。铺板处承担RPC盖板施工范围是:金山铺特大桥,曹庄1#、2#中桥,磁盆山大桥,店台大桥,黄连裕大桥,大沙河中桥,蒋连裕中桥,皮家店中桥,小辛庄特大桥,陡山庄大桥,六郎坟特大桥。盖板总量为59508块。二、工程项目开、竣工日期开工时间2011T-6,完工时间:2011-1-20;三、施工方法(采用新技术、新工艺、新材料的情况)RPC-H盖板铺设施工程序为:盖板运输一吊车吊装摆放一盖板铺设一检验验收。RPC电缆槽盖板铺设施工工艺流程如下图所示。施工工

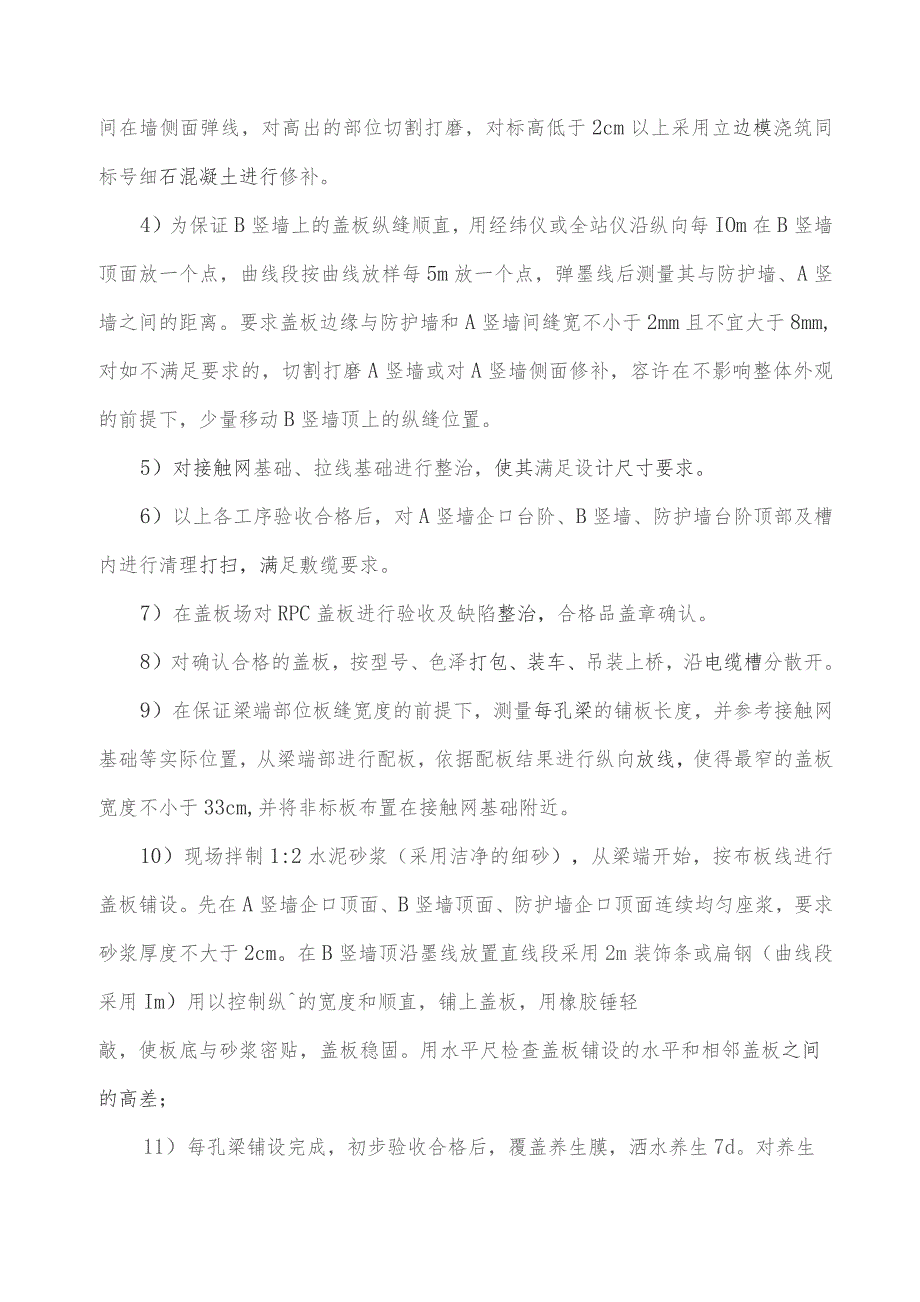

2、艺流程图3.1RPC-H盖板运输本段盖板由水电十四局统一预制,自行运输,运输车辆采用30T运输车,运输过程中需遵循以下原则:1)装车前需对盖板外观质量进行检查,对缺陷掉角及蜂窝严重的盖板,不得装车。2)根据盖板的大小合理摆放,尽可能多运输。3)盖板底层需采用方木垫平,避免由于垫放不平损坏盖板。4)盖板间采用木条隔开。5)盖板堆放高度不能超过车箱平板。6)装车完成后采用绳子将盖板固定。7)运输过程中尽量避免突然起步及刹车,避免运输过程中剧烈晃动而损坏。3.2吊装摆放盖板进行吊装作业时,必须采用吊架吊装摆放,在吊装摆放过程中必须采用小方木垫平,轻吊轻放,避免盖板在摆放过程中碰撞损坏。3.3盖板铺设

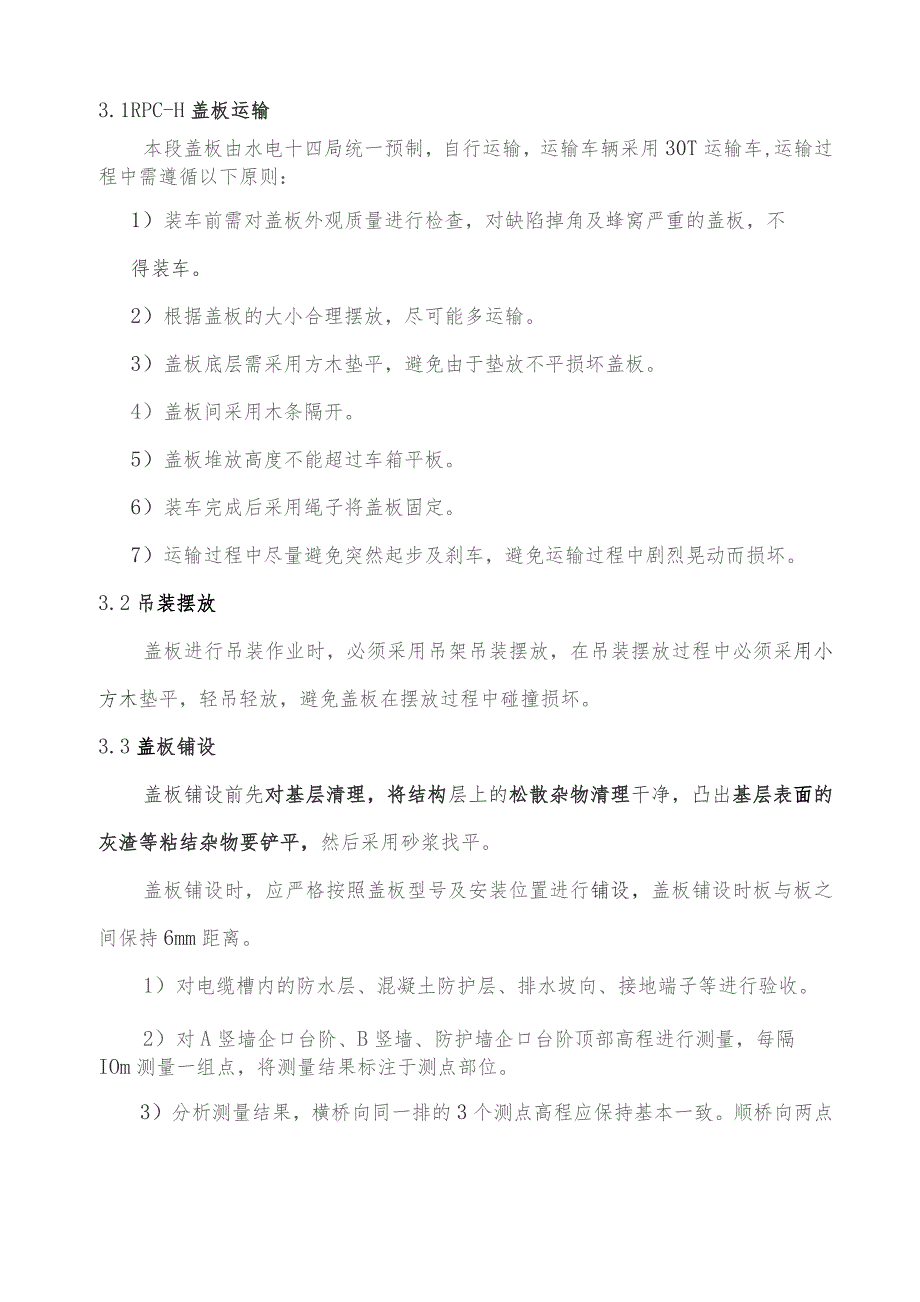

3、盖板铺设前先对基层清理,将结构层上的松散杂物清理干净,凸出基层表面的灰渣等粘结杂物要铲平,然后采用砂浆找平。盖板铺设时,应严格按照盖板型号及安装位置进行铺设,盖板铺设时板与板之间保持6mm距离。1)对电缆槽内的防水层、混凝土防护层、排水坡向、接地端子等进行验收。2)对A竖墙企口台阶、B竖墙、防护墙企口台阶顶部高程进行测量,每隔IOm测量一组点,将测量结果标注于测点部位。3)分析测量结果,横桥向同一排的3个测点高程应保持基本一致。顺桥向两点间在墙侧面弹线,对高出的部位切割打磨,对标高低于2cm以上采用立边模浇筑同标号细石混凝土进行修补。4)为保证B竖墙上的盖板纵缝顺直,用经纬仪或全站仪沿纵向每I

4、Om在B竖墙顶面放一个点,曲线段按曲线放样每5m放一个点,弹墨线后测量其与防护墙、A竖墙之间的距离。要求盖板边缘与防护墙和A竖墙间缝宽不小于2mm且不宜大于8mm,对如不满足要求的,切割打磨A竖墙或对A竖墙侧面修补,容许在不影响整体外观的前提下,少量移动B竖墙顶上的纵缝位置。5)对接触网基础、拉线基础进行整治,使其满足设计尺寸要求。6)以上各工序验收合格后,对A竖墙企口台阶、B竖墙、防护墙台阶顶部及槽内进行清理打扫,满足敷缆要求。7)在盖板场对RPC盖板进行验收及缺陷整治,合格品盖章确认。8)对确认合格的盖板,按型号、色泽打包、装车、吊装上桥,沿电缆槽分散开。9)在保证梁端部位板缝宽度的前提下

5、,测量每孔梁的铺板长度,并参考接触网基础等实际位置,从梁端部进行配板,依据配板结果进行纵向放线,使得最窄的盖板宽度不小于33cm,并将非标板布置在接触网基础附近。10)现场拌制1:2水泥砂浆(采用洁净的细砂),从梁端开始,按布板线进行盖板铺设。先在A竖墙企口顶面、B竖墙顶面、防护墙企口顶面连续均匀座浆,要求砂浆厚度不大于2cm。在B竖墙顶沿墨线放置直线段采用2m装饰条或扁钢(曲线段采用Im)用以控制纵的宽度和顺直,铺上盖板,用橡胶锤轻敲,使板底与砂浆密贴,盖板稳固。用水平尺检查盖板铺设的水平和相邻盖板之间的高差;11)每孔梁铺设完成,初步验收合格后,覆盖养生膜,洒水养生7d。对养生区段进行标识

6、,养生期间禁止人员踩踏盖板。12)对盖板铺设质量进一步验收确认,对板面进行清理。使其满足验收要求。13)在后续施工过程中,加强盖板的成品保护。四、施工组织和使用施工机具情况4.1人力资源配置每个工作面的人力资源配置:人力资源配置表序号工种人数工作内容1队长1现场负责、协调2技术员2测量、放线3质检员1质量控制检查4工人4电缆槽卫生清理、拌制砂浆、养生5工人6问题部位切割打磨修补处理6工人4散板7工人4盖板铺设8安全员1安全防护4.2物设工装配置每个工作面机具配置工装器具配置表:序号器具名称单位数量备注1若帚把1卫生清扫2铁锹把1卫生清扫3手持切割机台1问题部位补充切割4角磨机台1问题部位补充打

7、磨5水准仪台1配脚架、塔尺一套6经纬仪(全站仪)台1放线7墨斗副1弹线8导轨切割机台1切板9汽油发电机台1切割机电源10泥斗个8盛放砂浆11小铲把4铲砂浆12橡胶锤个4调整盖板13线绳副4拉线14水平尺把6检查15塞尺个1检查16检查尺(3m)把2检查17装饰条或扁钢个6板缝控制18防护服套每人一套防护19红黄旗面4防护20对讲机台4防护21口哨把2防护五、施工过程中未遇到重大问题施工过程中未遇到重大问题。六、变更设计的原因、情况、次数施工过程中无变更设计。七、施工过程中的病害情况施工过程中无病害情况。八、施工所采用的建筑材料情况桥面附属设施电风、声屏障施工中所采用的建筑材料完全符合设计及规范要求(包括水泥砂浆等),详见各种材料的材质证明和试验报告。九、工程质量情况及今后维修使用中注意事项本工程已经完成单位工程验收,实体质量和主要功能符合设计及规范要求。

展开阅读全文
