监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx

上传人:p** 文档编号:635367 上传时间:2023-12-15 格式:DOCX 页数:11 大小:34.78KB
下载 相关 举报
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第1页
第1页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第2页
第2页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第3页
第3页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第4页
第4页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第5页
第5页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第6页
第6页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第7页
第7页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第8页
第8页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第9页
第9页 / 共11页
监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx》由会员分享,可在线阅读,更多相关《监理交底记录表(郎园站C出入口模板支架监理实施细则)2023.04.docx(11页珍藏版)》请在第壹文秘上搜索。

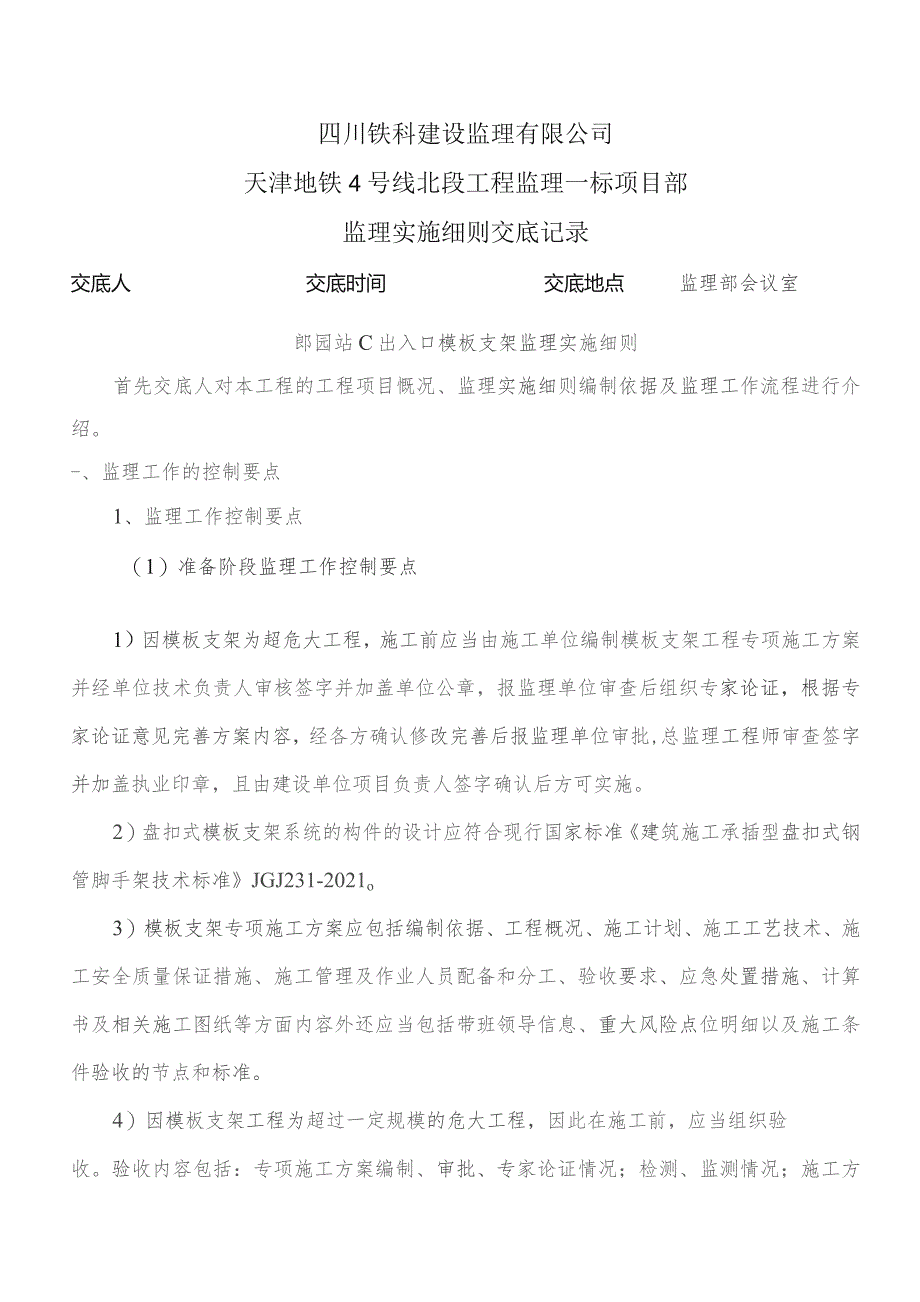

1、四川铁科建设监理有限公司天津地铁4号线北段工程监理一标项目部监理实施细则交底记录交底人交底时间交底地点监理部会议室郎园站C出入口模板支架监理实施细则首先交底人对本工程的工程项目慨况、监理实施细则编制依据及监理工作流程进行介绍。-、监理工作的控制要点1、监理工作控制要点(1)准备阶段监理工作控制要点1)因模板支架为超危大工程,施工前应当由施工单位编制模板支架工程专项施工方案并经单位技术负责人审核签字并加盖单位公章,报监理单位审查后组织专家论证,根据专家论证意见完善方案内容,经各方确认修改完善后报监理单位审批,总监理工程师审查签字并加盖执业印章,且由建设单位项目负责人签字确认后方可实施。2)盘扣式

2、模板支架系统的构件的设计应符合现行国家标准建筑施工承插型盘扣式钢管脚手架技术标准JGJ231-2021o3)模板支架专项施工方案应包括编制依据、工程概况、施工计划、施工工艺技术、施工安全质量保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施、计算书及相关施工图纸等方面内容外还应当包括带班领导信息、重大风险点位明细以及施工条件验收的节点和标准。4)因模板支架工程为超过一定规模的危大工程,因此在施工前,应当组织验收。验收内容包括:专项施工方案编制、审批、专家论证情况;检测、监测情况;施工方案安全技术交底情况;应急预案和救援物资储备情况;安全防护和安全警示标志及重大风险部位公示牌情况;周

3、边环境现状评估及保护情况;施工机械使用前验收情况;视频监控情况;领导带班、项目管理人员和劳动力组织情况等。(2)施工过程阶段监理控制要点1)施工单位应明确模板支架施工现场安全责任人,负责施工过程的安全管理工作,施工单位负责人和监理单位项目负责人应当进行现场带班,并做好带班记录存档备查。2)施工单位应当严格按照专项施工方案组织施工,不得擅自修改专项施工方案。因规划调整、设计变更等原因确需调整的,修改后的专项施工方案应当重新审核和论证。3)模板支架搭设场地应平整、坚实,并应有排水措施。4)模板支架安装完毕,经分段或整体自检合格,报监理工程师验收合格后方能进行钢筋安装。5)架体搭设施工现场应搭设工作

4、梯,作业人员不得从支撑系统爬上爬下,每一个流水施工段端头处,应设置安全防护栏杆,防止人员坠落。6)模板支架搭设、拆除和混凝土浇筑期间,无关人员不得进入支模底下,模板支架搭设期间施工单位专职安全生产管理人员和监理人员应当进行现场旁站。7)混凝土浇筑时,施工单位应派专职测量人员、安全员观察及监测模板及其支架体系的变形情况,发现异常现象时应立即暂停施工,迅速疏散人员,待排除险情并经施工单位安全责任人检查,报监理工程师同意后方可复工。8)监理工程师对模板支架专项施工方案的实施和各安全措施的落实情况进行检查,发现问题应及时发出监理工程师通知,通知施工单位限期整改;施工单位整改完毕后,将整改情况书面报送监

5、理部复查。9)在模板支架搭设施工期间,定期参加由建设、勘察、设计、施工、监理、监测等有关单位召开的危大工程例会,协调解决有关事项,检查落实各方人员到岗情况。10)对出现下列情况之一者,监理工程师应责令施工单位停工整改,复检合格后方可继续施工:施工单位未编制模板支架专项施工方案或按照未经审批的技术方案进行施工。模板支架施工存在重大安全隐患,可能造成质量事故或已经造成质量事故。2、架体搭设控制要点(1)模板支架搭设在基础混凝土底板上基面平整、坚实,并应设置排水措施。(2)进场架体材料规格型号必须与施工方案中拟投入一致。承插型盘扣式钢管脚手架构配件进场后应对其外观尺寸、产品标识、产品质量合格证、形式

6、检验报告、产品主要技术参数及产品使用说明书进行检查,不合格产品不得使用。(3)严格按照建筑施工承插型盘扣式钢管脚手架安全技术标准JGJ/T231-2021等国家现行规范、标准及模板支架专项施工方案搭设,连接杆件应牢固稳定。(4)搭设支架前应进行定位放线,可调底托应放置在定位线上,并保持水平。若需铺设垫板,垫板应平整、无翘曲,不得采用已开裂的木垫板。(5)模板支架搭设应根据立杆位置先放置可调底托,应按先立杆后水平杆再斜杆的顺序搭设,形成基本的架体单元,应以此扩展搭设成整体脚手架体系。(6)立杆和扫地杆架设:根据支模架立杆的设计位置放线后,即可架设立杆。立杆顶部设置可调托撑,支撑架可调底座丝杆插人

7、立杆长度不得小于150InnI丝杆外露长度不宜大于300mm,作为扫地杆的最底层水平杆中心线距离可调底座的底板不应大于550mmo支撑架可调托撑伸出顶层水平杆或双槽托梁中心线的悬臂长度不应超过650mm,且丝杆外露长度不应超过400mm,可调托撑插入立杆或双槽托梁长度不得小于150mm。(7)水平杆及斜杆插销安装完成后,应使用锤击方法抽查插销,连续下沉量不应大于3mo(8)支架上下楼梯架设:在每段架体施工时,架设梯步,供施工人员上下使用。楼梯底部、顶部均要与满堂支架牢固连接。(9)本工程盘扣架体区域结构净空尺寸不同,施工方案中需根据各不同高度,进行盘扣式架体立杆竖向组合设计,绘出立杆组合图,各

8、剖面图中应标注扫地杆距支承面的尺寸、步距组合尺寸、立杆伸出顶层水平杆(含可调托撑)至支撑点的悬臂尺寸,相邻立杆接头位置应错开布置,因立杆相邻立杆接头位置不在同一标高需作调整。(10)为保证架体整体稳固,搭设过程进行侧墙回顶。纵向间距为两跨(2400mm3000mm),步距150Omm,采用扣件与架体进行固定,钢管长度大于两跨,顶托前采用40X8Omm方木进行与侧墙连接。(11)模板支撑架的拆除应符合下列规定:1)混凝土结构工程施工质量验收规范、混凝土结构工程施工规范中混凝土强度的规定,拆除前应填写模板支架拆除申请单;2)架体拆除应按先装后拆、后装先拆的原则进行,应从顶层开始、逐层向下拆除。不得

9、上下同时作业,不得抛掷。3)当分段或分立面拆除时,应确定分界处的技术处理方案,分段后架体应稳定。3、模板安装的控制要点(1)进场模板材料表面应平整,具有良好的耐磨性和硬度;同时其外观、规格和尺寸应符合国家现行有关标准的规定和施工方案要求。(2)竖向模板安装时,应在安装基层面上测量放线,并应采取保证模板位置准确的定位措施。对竖向模板及支架,安装时应有临时稳定措施。安装位于高空的模板时,应有可靠的防倾覆措施。应根据混凝土一次浇筑高度和浇筑速度,采取合理的竖向模板抗侧移、抗浮和抗倾覆措施。(3)对跨度大于4m的梁、板,其模板起拱高度宜为梁、板跨度的1/100031000o(4)模板安装应保证混凝土结

10、构构件各部分形状、尺寸和相对位置准确,并应防止漏浆。(5)模板安装必须保证位置准确无误,模板拼缝严密,支撑系统牢固可靠,不发生变形和位移;模板与混凝土接触面应清理干净并涂刷脱模剂,脱模剂不得污染钢筋和混凝土接槎处。模板安装完成后,应将模板内杂物清除干净。(6)现浇结构模板安装允许偏差及检验方法项目允许偏差mm检验方法轴线位置5尺量底模上表面标高5水准仪或拉线、尺量模板内部尺基础+10尺量寸墙、梁土5尺量楼梯相邻踏步高差L5尺量柱、墙垂直层高26m8经纬仪和拉线、尺量度层高V610经纬仪和拉线、尺量相邻模板表面高差2尺量表面平整度52m靠尺和塞尺量测(7)预留孔洞模板的尺寸应按照设计文件及方案要

11、求进行安装,其允许偏差应符合下表:预留孔洞的安装允许偏差项目允许偏差mm预埋管、预埋孔、预埋板中心线位置3预留洞中心线位置10尺寸+10,0注:检查中心线位置时,延纵、横两个方向量测,并取其中偏差最大值。4、模板支架拆除控制要点(1)模板支撑架拆除应在板面施工完成后,并符合现行国家标准混凝土结构工程施工质量验收规范中混凝土强度的有关规定,方可进行模板支架拆除。模板拆除结构跨度及硅强度要求表结构类型结构跨度(m)按设计的跳强度标准值的百分比计(%)板2502,W8758100梁8758100(2)模板支撑架的拆除应按照专项方案施工,在专人指挥下,统一进行。(3)拆除前应对施工人员进行安全技术交底

12、、培训及安全教育,架子工须持证上岗O(4)拆除模板支架前,将脚手架上的材料、杂物等清楚干净。(5)支架拆除应按照后搭先拆、先搭后拆的原则进行。应从顶层开始、逐层向下拆除,不得上下同时作业,不应抛掷。拆除件堆放整齐,严禁随意丢弃。(6)支撑架拆除顺序顶托松口模板拆除一顶托拆除斜杆(剪刀撑)一横杆一立杆-*底托(7)拆模时,操作人员应站在安全处,以免发生安全事故。待该片、段模全部拆除后,再将模板、配件、支架等运出堆放。(8)高处拆除模板时,应符合有关高空作业规定。严禁使用大锤。(9)拆模如遇中途停歇,应将已拆松、悬空、浮吊的模板或支架进行临时支撑牢固或相互连接稳固。对活动部件必须一次拆除。5、防止

13、模板支架失稳的控制措施(1)浇筑梁板碎前,应检查支撑体系中各种紧固件的紧固程度;(2)浇筑梁板柱时,应专人看护,并由专职测量人员进行模板支架监测,发现紧固件滑动或杆件变形异常时,及时用千斤顶把滑移部位顶回原位,加固变形杆件,防止质量事故和连续下沉造成意外坍塌。6、模板支架搭设和拆除的安全技术要求(1)安装安全技术要求:1)应遵守高处作业安全技术规范有关规定。2)架子作业时,必须戴安全帽、系安全带、穿工作鞋,搭设中应统一指挥,严禁在脚手架搭设过程中嘻戏打闹,材料工具不能随意乱抛乱扔,吊运材料工具的下方不得站人。3)冬季雨雪后施工注意防滑,对架体进行经常检查,凡遇大风或停止一段时间再使用脚手架时,

14、必须对脚手架进行全面检查,如发现连接部分有松动,立杆、大横杆、小横杆、顶撑有左右上下位移、铁丝解除、脚手板扣件脱落、跷头等现象应及时加固处理。4)高支模高空临边要有足够的操作平台和安全防护,避免材料、机具过于集中堆放。(2)拆除安全技术要求:1)同条件养护试块经过试验,确认校强度已达到拆模强度时,方可拆除,以防倒塌事故。2)拆模要严格遵守从上而下的原则,先拆除非承重模板,后拆除承重模板,不得上下同时拆除作业。3)高处、复杂结构模板的拆除,要有专人指挥和可靠的拆除措施,严禁非操作人员靠近作业区,拆下模板应集中吊运,不得向下抛掷。4)结构上有预留洞时,拆除后要立即做好安全防护。二、监理工作的方法及

15、措施1、监理工作方法(1)巡视、检查、旁站依据模板支架施工特点以及危大工程安全管理办法,根据现场模板支架施工进度情况,监理部对模板支架采取专项巡视检查、周检查(包含)、月检查(包含)。对模板支架搭设及混凝土浇筑过程进行全程旁站,旁站前监理人员应对施工作业人员的配置、机械设备数量及运行状态、劳动保护用品的配备、材料的性能及外观质量、施工工艺及流程、人员安全技术培训教育、施工区域警戒情况等进行核查,旁站过程中监理人员应督促施工单位严格按照国家现行规范、标准要求及施工方案进行施工,对施工中存在的问题及时要求施工单位进行整改,并将旁站时间、内容、存在的问题及处理措施、处理情况等详细记录清楚。(2)严格检查验收因模板支架为超危大工程,按照天津市房屋建筑和市政基础设施工程危险性较大的分部分项安全管理办法模板支架搭设施工前,应由施工单位自检、监理单位复检、建设单位组织验收的程序对模板支架施工进行条件验收。验收内容包括:专项施工方案编制、审批、专家论证情况;检测、监测情况;施工方案安全技术交底情况;应急预案和救援物资储备情况;安全防护和安全

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
