监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx

上传人:p** 文档编号:635369 上传时间:2023-12-15 格式:DOCX 页数:8 大小:27.69KB
下载 相关 举报
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第1页
第1页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第2页
第2页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第3页
第3页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第4页
第4页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第5页
第5页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第6页
第6页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第7页
第7页 / 共8页
监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx》由会员分享,可在线阅读,更多相关《监理交底记录表(土建1标盾构端头加固监理实施细则)2021.9.docx(8页珍藏版)》请在第壹文秘上搜索。

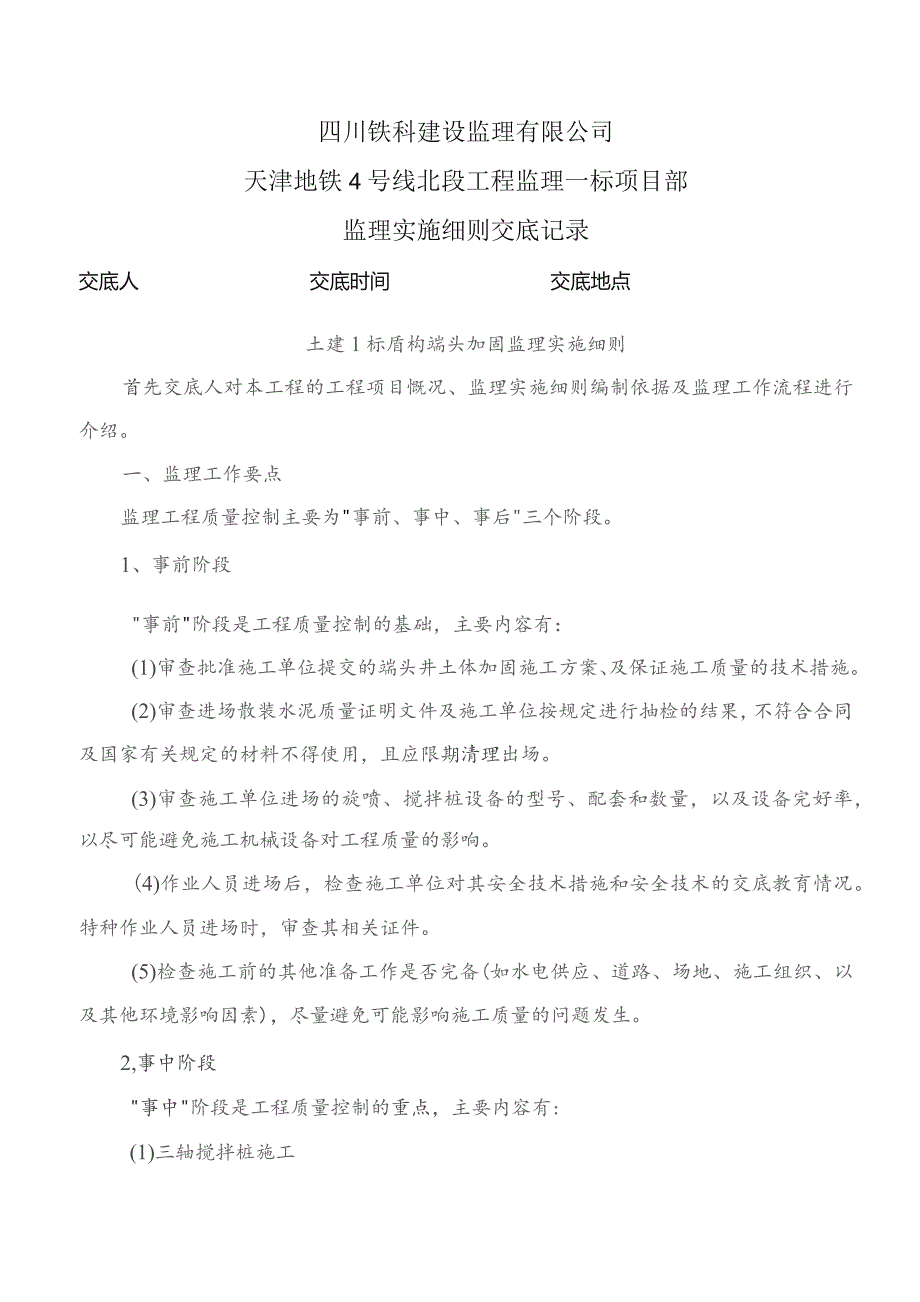

1、四川铁科建设监理有限公司天津地铁4号线北段工程监理一标项目部监理实施细则交底记录交底人交底时间交底地点土建1标盾构端头加固监理实施细则首先交底人对本工程的工程项目慨况、监理实施细则编制依据及监理工作流程进行介绍。一、监理工作要点监理工程质量控制主要为事前、事中、事后三个阶段。1、事前阶段事前阶段是工程质量控制的基础,主要内容有:(1)审查批准施工单位提交的端头井土体加固施工方案、及保证施工质量的技术措施。(2)审查进场散装水泥质量证明文件及施工单位按规定进行抽检的结果,不符合合同及国家有关规定的材料不得使用,且应限期清理出场。(3)审查施工单位进场的旋喷、搅拌桩设备的型号、配套和数量,以及设备

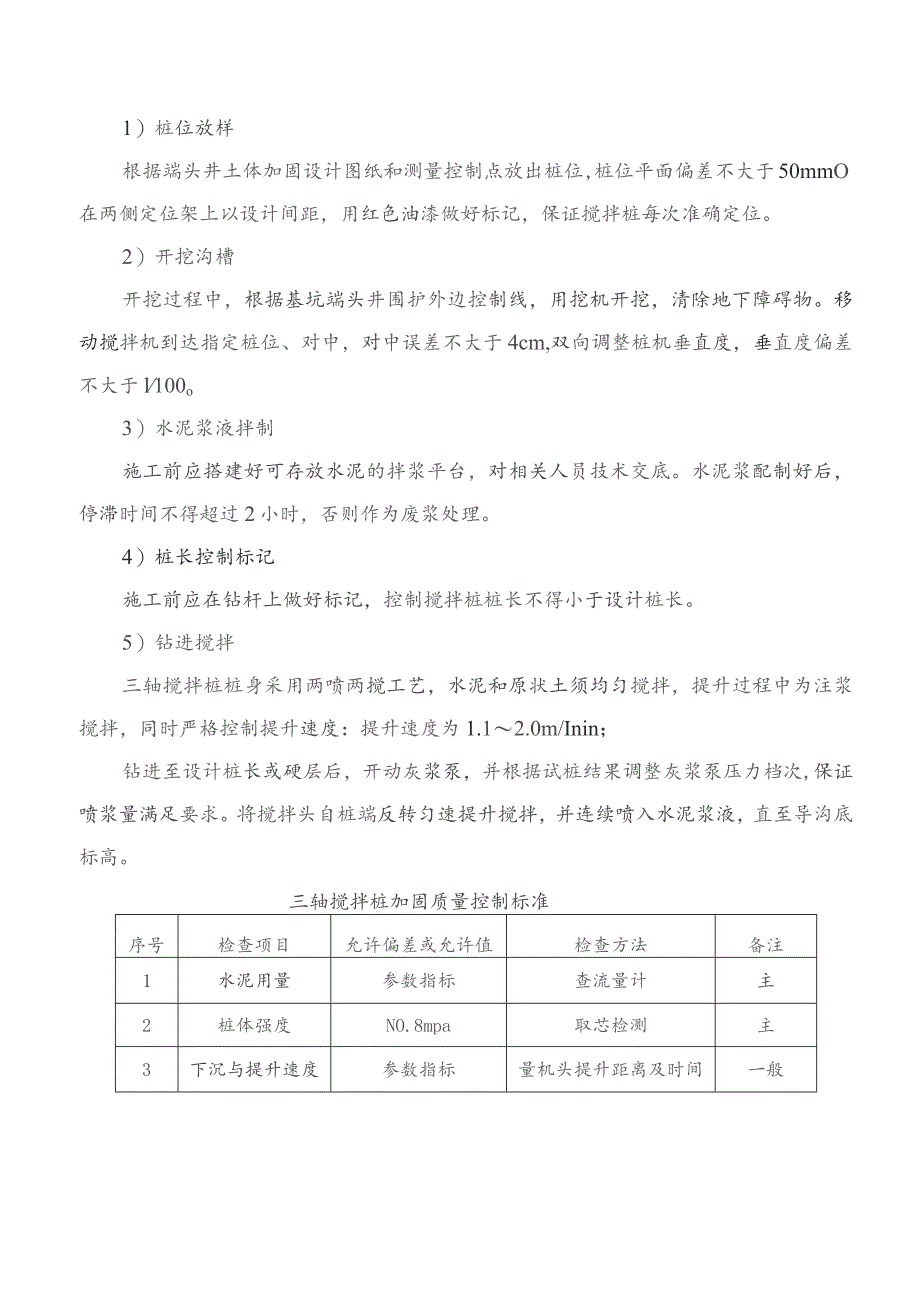

2、完好率,以尽可能避免施工机械设备对工程质量的影响。(4)作业人员进场后,检查施工单位对其安全技术措施和安全技术的交底教育情况。特种作业人员进场时,审查其相关证件。(5)检查施工前的其他准备工作是否完备(如水电供应、道路、场地、施工组织、以及其他环境影响因素),尽量避免可能影响施工质量的问题发生。2,事中阶段事中阶段是工程质量控制的重点,主要内容有:(1)三轴搅拌桩施工1)桩位放样根据端头井土体加固设计图纸和测量控制点放出桩位,桩位平面偏差不大于50mmO在两侧定位架上以设计间距,用红色油漆做好标记,保证搅拌桩每次准确定位。2)开挖沟槽开挖过程中,根据基坑端头井围护外边控制线,用挖机开挖,清除地

3、下障碍物。移动搅拌机到达指定桩位、对中,对中误差不大于4cm,双向调整桩机垂直度,垂直度偏差不大于l100o3)水泥浆液拌制施工前应搭建好可存放水泥的拌浆平台,对相关人员技术交底。水泥浆配制好后,停滞时间不得超过2小时,否则作为废浆处理。4)桩长控制标记施工前应在钻杆上做好标记,控制搅拌桩桩长不得小于设计桩长。5)钻进搅拌三轴搅拌桩桩身采用两喷两搅工艺,水泥和原状土须均匀搅拌,提升过程中为注浆搅拌,同时严格控制提升速度:提升速度为1.12.0m/Inin;钻进至设计桩长或硬层后,开动灰浆泵,并根据试桩结果调整灰浆泵压力档次,保证喷浆量满足要求。将搅拌头自桩端反转匀速提升搅拌,并连续喷入水泥浆液

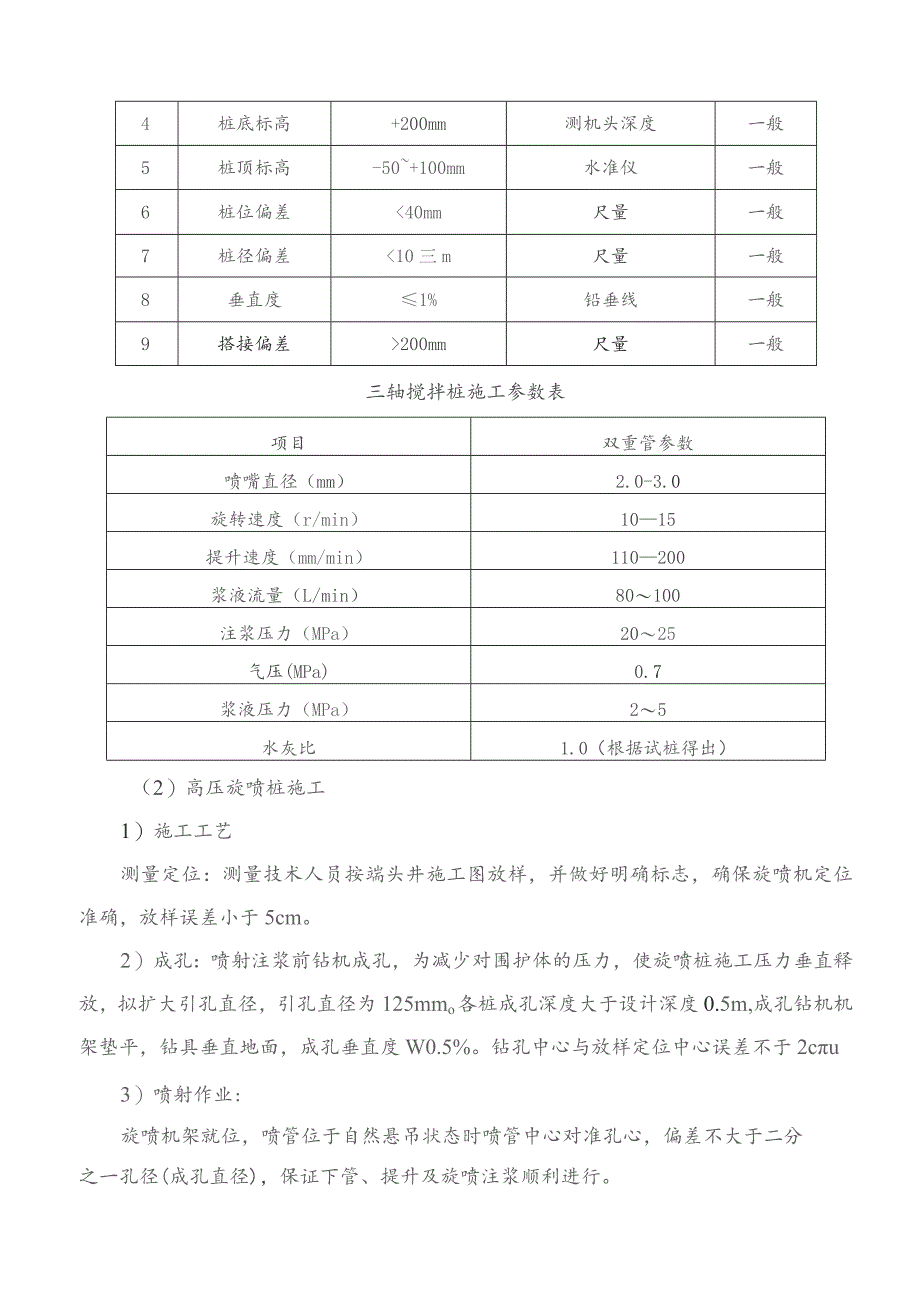

4、,直至导沟底标高。三轴搅拌桩加固质量控制标准序号检查项目允许偏差或允许值检查方法备注1水泥用量参数指标查流量计主2桩体强度NO.8mpa取芯检测主3下沉与提升速度参数指标量机头提升距离及时间一般4桩底标高+200mm测机头深度一般5桩顶标高-50+100mm水准仪一般6桩位偏差40mm尺量一般7桩径偏差200mm尺量一般三轴搅拌桩施工参数表项目双重管参数喷嘴直径(mm)2.0-3.0旋转速度(r/min)1015提升速度(mm/min)110200浆液流量(L/min)80100注浆压力(MPa)2025气压(MPa)0.7浆液压力(MPa)25水灰比1.0(根据试桩得出)(2)高压旋喷桩施工

5、1)施工工艺测量定位:测量技术人员按端头井施工图放样,并做好明确标志,确保旋喷机定位准确,放样误差小于5cm。2)成孔:喷射注浆前钻机成孔,为减少对围护体的压力,使旋喷桩施工压力垂直释放,拟扩大引孔直径,引孔直径为125mmo各桩成孔深度大于设计深度0.5m,成孔钻机机架垫平,钻具垂直地面,成孔垂直度W0.5%。钻孔中心与放样定位中心误差不于2cu3)喷射作业:旋喷机架就位,喷管位于自然悬吊状态时喷管中心对准孔心,偏差不大于二分之一孔径(成孔直径),保证下管、提升及旋喷注浆顺利进行。下管前先检查喷嘴及喷浆口是否完好畅通,并作喷水和喷浆试验,直至管路通畅方可下喷管。喷管下至超设计深度IOCm时,

6、开始拌送水泥浆,接通水泥浆管、高压气管,开动高压泵、泥浆泵、空压机和钻机进行旋转喷射,并用仪表控制压力、流量和风量,当分别达到预定数值时开始提升。喷注中如上节喷管要卸除,下节喷管继续作业时,必须待下部喷管高出井口装置20Cln以上方可停止喷浆;喷注中若遇到故障等特殊情况时,喷管须下降20Cm才能开始继续喷注,以保证旋喷加固体的竖向连续性。将钻机安置在现场精确测设的孔位上,使钻头对准孔位中心。钻机安装定位要准确、水平、稳固。为保证钻孔达到设计要求的垂直度,钻机就位后须作水平校正,使其钻杆轴线垂直对准钻孔中心位置。钻杆垂直度VlK钻孔位置与设计孔位偏差不得大于20mmo喷射注浆管插入预定深度后,由

7、下至上同时喷射高压浆及低压空气。注浆时随时检查浆液初凝时间、浆液流量、浆液压力、旋转提升速度及空气压力、空气流量等参数是否符合设计及规范要求,并随时做好记录。旋喷过程中发生设备故障时,应停止提升和旋喷以防止桩体中断。故障修复后应将旋喷机钻杆下沉至停浆点一下NIln处再旋喷提升。施工完毕后,冲洗干净注浆管等机具设备,管内机内不得残存水泥浆。将钻机等机具设备移至新孔位。3,事后阶段事后阶段是工程质量控制的最后阶段,主要内容有:(1)审查施工单位对施工质量自检成果,手续是否齐全,标准是否统一、数据是否有误,对有疑点部位进行复检或补检。(2)根据规定做好桩体强度抽芯检验经加固的土体保证良好的均质性、自

8、立性,实桩桩体28无侧限抗压强度21.OMpa,渗透系数10cm/s。(3)在端头井土体加固施工过程中使用的材料应符合国家和天津地方标准,对资料进行收集、整理、编目、汇总装订,提供原始记录供有关部门检查,核定。竣工后按规定归档。二、监理工作的方法和措施1、监理工作的方法(1)现场巡视:整个施工过程中监理人员对搅拌桩及旋喷桩施工过程进行质量、进度、安全文明、材料进场等工程信息的收集;对旋喷桩工程施工过程质量情况进行详细掌握,并始终处于受控状态。(2)监理旁站:对端头井土体加固提升速度、下沉速度、旋转速度、注浆压力、水泥浆比重旁站和验收,并填写相关表式;出现异常情况尚需详细记录在当日值班监理日记上

9、,并及时通知有关单位进行处理;(3)监理验收:对进场水泥材料实行进场报验并见证取样复试,对端头土体搅拌及注浆工序填写工序检查验收记录。(4)平行检验:项目监理机构实施的平行检验必须是在承包单位对进场水泥自检合格的基础上进行,按照5%要求,采取平行检验,对建设工程实施监理。(5)监理指令:根据存在问题的性质合理采用现场口头通知、监理工作联系单、监理工程师通知单、经业主同意的停工令等,必要时召开现场专题会议。2、监理质量控制的措施(1)组织措施:建立健全监理组织,完善职责分工及有关质量监理制度,落实质量控制的责任。材料设备供应阶段,选择业主指定目录的生产供应厂家,并对进场水泥进行复试。明确施工流程

10、控制要点。根据施工情况组织例会或专题会,分析处理施工中存在的质量问题等。(2)技术措施:通过端头土体加固图纸会审和设计交底明确施工目的,对有疑问的部位释疑。严格要求施工单位按审批完成的端头土体加固方案进行施工,检查施工单位是否对作业人员完成安全技术交底,对监理人员进行端头土体加固监理细则交底。(3)经济措施:通过核实端头加固的工程量、计量和签发支付证书措施进行经济控制,对加固施工质量不合格者拒付工程款。(4)合同措施:严格控制计量和变更,按照合同规定的质量要求严格质检和验收。3、常见质量问题及预防措施(1)喷浆阻塞1)原因分析水泥受潮结块制浆池滤网破损以及清渣不及时2)预防和处理措施改善现场临

11、时仓库的防雨防潮条件加强设备器具的检查及维修保养工作,定期更换易损件。(2)喷浆不足1)原因分析输浆管有弯折、外压或漏浆情况输浆管道过长,沿程压力损失增大2)预防和处理措施及时检查、理顺管道,清除外压,发现漏浆点应进行补漏,严重时可停机换管。制浆池尺量布置靠近桩位,以缩短送浆管道。当场地条件不具备时,可适当调增泵送压力。(3)施工冷缝处理盾构端头土体加固施工过程中一旦出现意外情况导致施工冷缝的产生必须采取在冷健处搅拌桩外侧补搅素桩,以此确保将来盾构始发接收时不出现大量渗水现象。三、安全文明施工及职业环境健康监理工作1、督促施工单位做好基础工作,加强预控。审核施工组织设计及施工总体平面布置图,督

12、促施工单位建立、健全施工安全管理体系,健全安全生产责任制和安全技术措施设立专职安全部门和专职安全员,安全责任层层分解,落实到人,安全监管人员必须持证上岗。2、对施工单位的安全生产责任制、安全生产保证体系进行检查审核,并督促其建立完善。对施工单位在施工过程中制定的各项安全描述措施进行检查、审核,并对其具体的实施情况进行监理。3、依照安全生产的法规、规定、标准及监理合同要求,督促协调施工单位从管理入手,全面在施工中执行各种规范,对可能发生的事故,采取预防措施,实施施工全过程的安全生产。及时制止和纠正各种违章作业,及时发现各种隐患,督促其整改。对其重大隐患和问题有权责令施工单位停工整改。4,对施工单

13、位施工机械设备的数量、性能、检修证及特种工种作业人员操作证等进行审核、监督,确保机械设备的正常运转,消除不安全隐患。5、审查施工单位提交的施工现场平面布置;督促施工单位定期或不定期检查用电,机械设备,临边防护、消防安全等。6,每日巡视,并作好安全监理日记,每周对施工现场的安全用电、运用明火、防护设施、消防器材的设置、设备安装、防火、防事故措施的落实情况进行一次综合性的检查。每月书面向建设单位工程项目管理组反馈安全监理情况,重大信息及时汇报。7,检查施工单位特殊工种的上岗操作证。6级风以上严禁高空作业,有关设备或设施应装设防雷装置,以防雷击。8、检查督促施工单位按规定做好施工区域与非施工区域之间分隔、路拦的设置。9、检查本工地的排水设施,督促封堵排水管道的申报手续,以及检查督促对公用。10、管线的保护措施和其它应急设施(包括防污设施)的落实。11、检查督促施工单位保持施工沿线居民的出入口和道路的畅通、整洁,凡在施工道路的交叉口要按规定设置交通标志牌,夜间设示警灯,防止事故发生。12、检查督促施工单位按规定落实各类材料的堆放,做到整齐有序,不侵占道路。13,检查督促施工单位在施工中防止渣土洒落,泥浆废水流溢,严格控制噪声。14、工程竣工后,检查督促施工单位在规定期限内完成现场的清场工作。被交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
