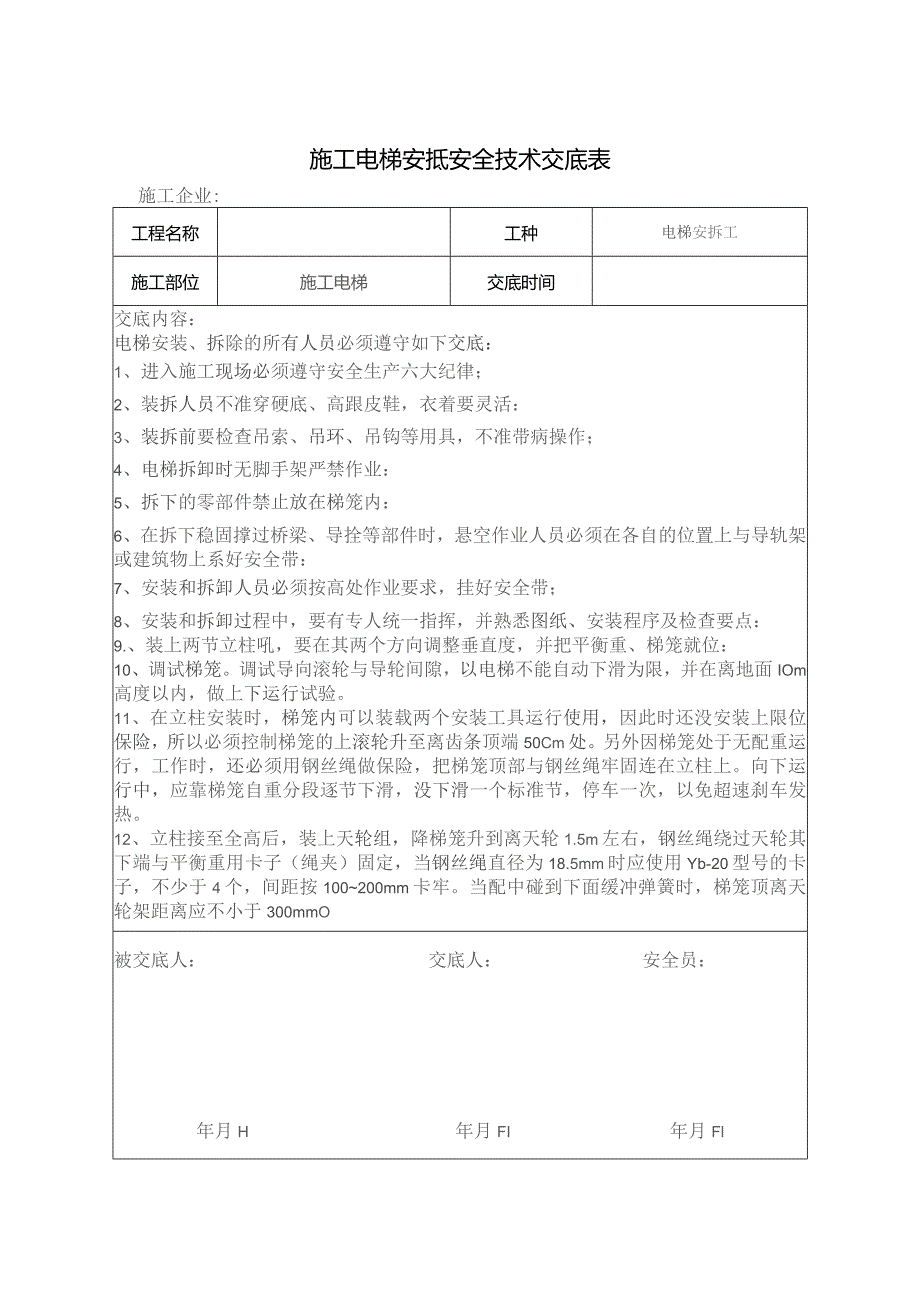

1、施工电梯安抵安全技术交底表施工企业:工程名称工种电梯安拆工施工部位施工电梯交底时间交底内容:电梯安装、拆除的所有人员必须遵守如下交底:1、进入施工现场必须遵守安全生产六大纪律;2、装拆人员不准穿硬底、高跟皮鞋,衣着要灵活:3、装拆前要检查吊索、吊环、吊钩等用具,不准带病操作;4、电梯拆卸时无脚手架严禁作业:5、拆下的零部件禁止放在梯笼内:6、在拆下稳固撑过桥梁、导拴等部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带:7、安装和拆卸人员必须按高处作业要求,挂好安全带;8、安装和拆卸过程中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点:9.、装上两节立柱吼,要在其两个方向调整
2、垂直度,并把平衡重、梯笼就位:10、调试梯笼。调试导向滚轮与导轮间隙,以电梯不能自动下滑为限,并在离地面IOm高度以内,做上下运行试验。11、在立柱安装时,梯笼内可以装载两个安装工具运行使用,因此时还没安装上限位保险,所以必须控制梯笼的上滚轮升至离齿条顶端50Cm处。另外因梯笼处于无配重运行,工作时,还必须用钢丝绳做保险,把梯笼顶部与钢丝绳牢固连在立柱上。向下运行中,应靠梯笼自重分段逐节下滑,没下滑一个标准节,停车一次,以免超速刹车发热。12、立柱接至全高后,装上天轮组,降梯笼升到离天轮1.5m左右,钢丝绳绕过天轮其下端与平衡重用卡子(绳夹)固定,当钢丝绳直径为18.5mm时应使用Yb-20型
3、号的卡子,不少于4个,间距按100200mm卡牢。当配中碰到下面缓冲弹簧时,梯笼顶离天轮架距离应不小于300mmO被交底人:交底人:安全员:年月H年月FI年月Fl施工电梯安抵安全技术交底表施工企业:工程名称工种电梯安拆工施工部位施工电梯交底时间交底内容:13,安装完毕进行整机运行调试,荷载试验按照建筑机械技术试验规程进行,合格后方能投入使用。14、在拆除平衡重之前,必须对升降机及附壁杆制动器的间隙、主传动机运行进行检查,确认正常后,方可拆除。15、梯笼升至柱顶使平衡铁落地,然后再点动慢慢上升50Cm左右,梯笼不发生下滑即可开始按顺序拆除。16、先把平衡铁拆下放平,拆下钢丝绳和天轮组。17,把梯笼开至柱顶处拆除立柱标准节。此时梯笼处于无平衡重运行,应按照第6条中的措施进行。没拆除两个标准节,随之把附壁支撑同时拆下,拆下的部件装入梯笼时,其吊重不能超载。因无配重,电梯负荷时间太长会产生过热,这给安装和拆除工作带来了一定危险(此时因无平衡重载重量应折减)。18、安装拆卸附壁杆,以及各层通道架设铺板时,梯笼应随之停置在作业层的高度,不得在拆除过程中同时上下运行。19、未取得安拆告知书不得进行施工电梯的安装拆除工作被交底人:交底人:安全员:年月H年月FI年月Fl
