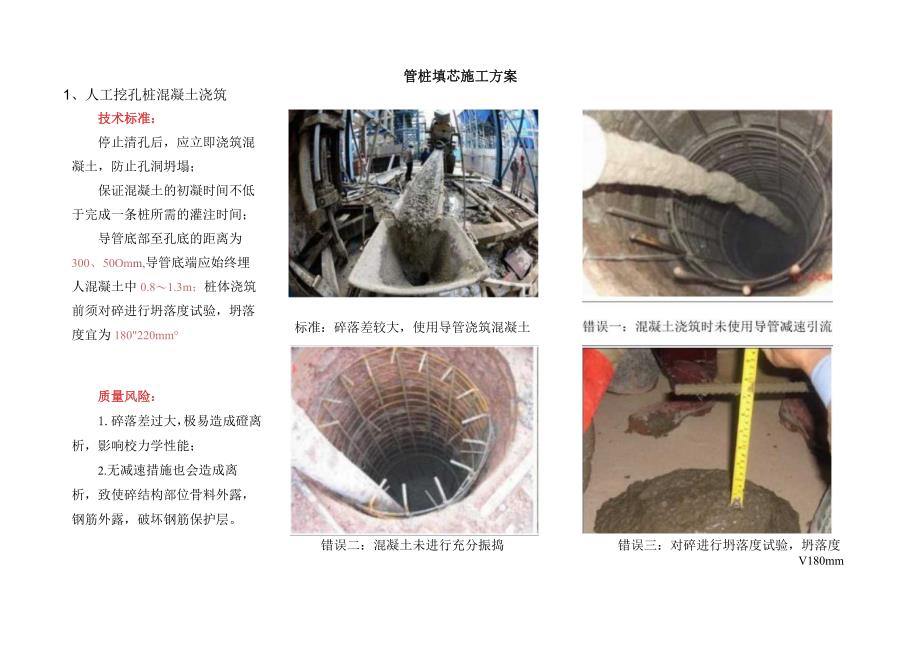

管桩填芯施工方案标准:碎落差较大,使用导管浇筑混凝土1、人工挖孔桩混凝土浇筑技术标准:停止清孔后,应立即浇筑混凝土,防止孔洞坍塌;保证混凝土的初凝时间不低于完成一条桩所需的灌注时间;导管底部至孔底的距离为300、50Omm,导管底端应始终埋人混凝土中0.81.3m;桩体浇筑前须对碎进行坍落度试验,坍落度宜为180220mm质量风险:1.碎落差过大,极易造成磴离析,影响校力学性能;2.无减速措施也会造成离析,致使碎结构部位骨料外露,钢筋外露,破坏钢筋保护层。错误二:混凝土未进行充分振捣错误三:对碎进行坍落度试验,坍落度V180mm技术标准:桩顶内设置托板及放入钢筋骨架,桩顶填芯混凝土高度H=2m,与承台或基础梁相同混凝土等级,建议使用微膨胀混凝土。桩顶需进入承台内不少于50mo主筋为618,锚入承台长度IaE,螺旋箍为8200。桩芯混凝土同筏板或者承台梁混凝土。(具体以设计为准)标准:填芯混凝土密实,钢筋与水平面成75错误一:钢筋笼截面尺寸偏小质量风险:1.管桩桩芯未清理干净;2.桩芯钢筋笼截而尺寸,钢筋长度不符图纸;3.桩芯钢筋深入承台锚固长度不够;4.桩芯混凝土振捣不密实。错误二:桩芯泥土未清理干净错误三:钢筋笼深入承台不足锚固长度
