消防系统调试、验收方案.docx

上传人:p** 文档编号:636354 上传时间:2023-12-15 格式:DOCX 页数:4 大小:15.53KB
下载 相关 举报
消防系统调试、验收方案.docx_第1页
第1页 / 共4页
消防系统调试、验收方案.docx_第2页
第2页 / 共4页
消防系统调试、验收方案.docx_第3页
第3页 / 共4页
消防系统调试、验收方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《消防系统调试、验收方案.docx》由会员分享,可在线阅读,更多相关《消防系统调试、验收方案.docx(4页珍藏版)》请在第壹文秘上搜索。

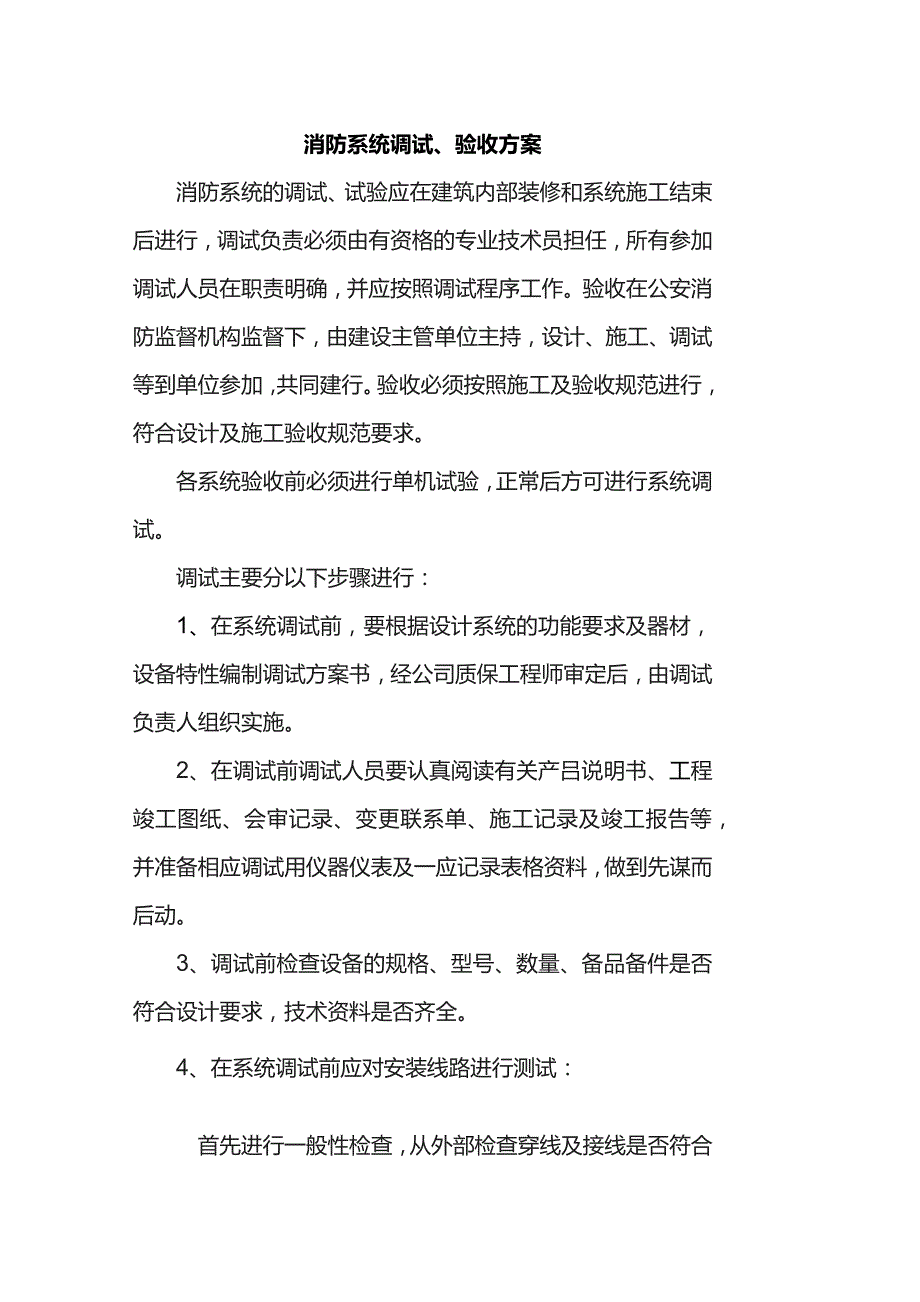

1、消防系统调试、验收方案消防系统的调试、试验应在建筑内部装修和系统施工结束后进行,调试负责必须由有资格的专业技术员担任,所有参加调试人员在职责明确,并应按照调试程序工作。验收在公安消防监督机构监督下,由建设主管单位主持,设计、施工、调试等到单位参加,共同建行。验收必须按照施工及验收规范进行,符合设计及施工验收规范要求。各系统验收前必须进行单机试验,正常后方可进行系统调试。调试主要分以下步骤进行:1、在系统调试前,要根据设计系统的功能要求及器材,设备特性编制调试方案书,经公司质保工程师审定后,由调试负责人组织实施。2、在调试前调试人员要认真阅读有关产吕说明书、工程竣工图纸、会审记录、变更联系单、施

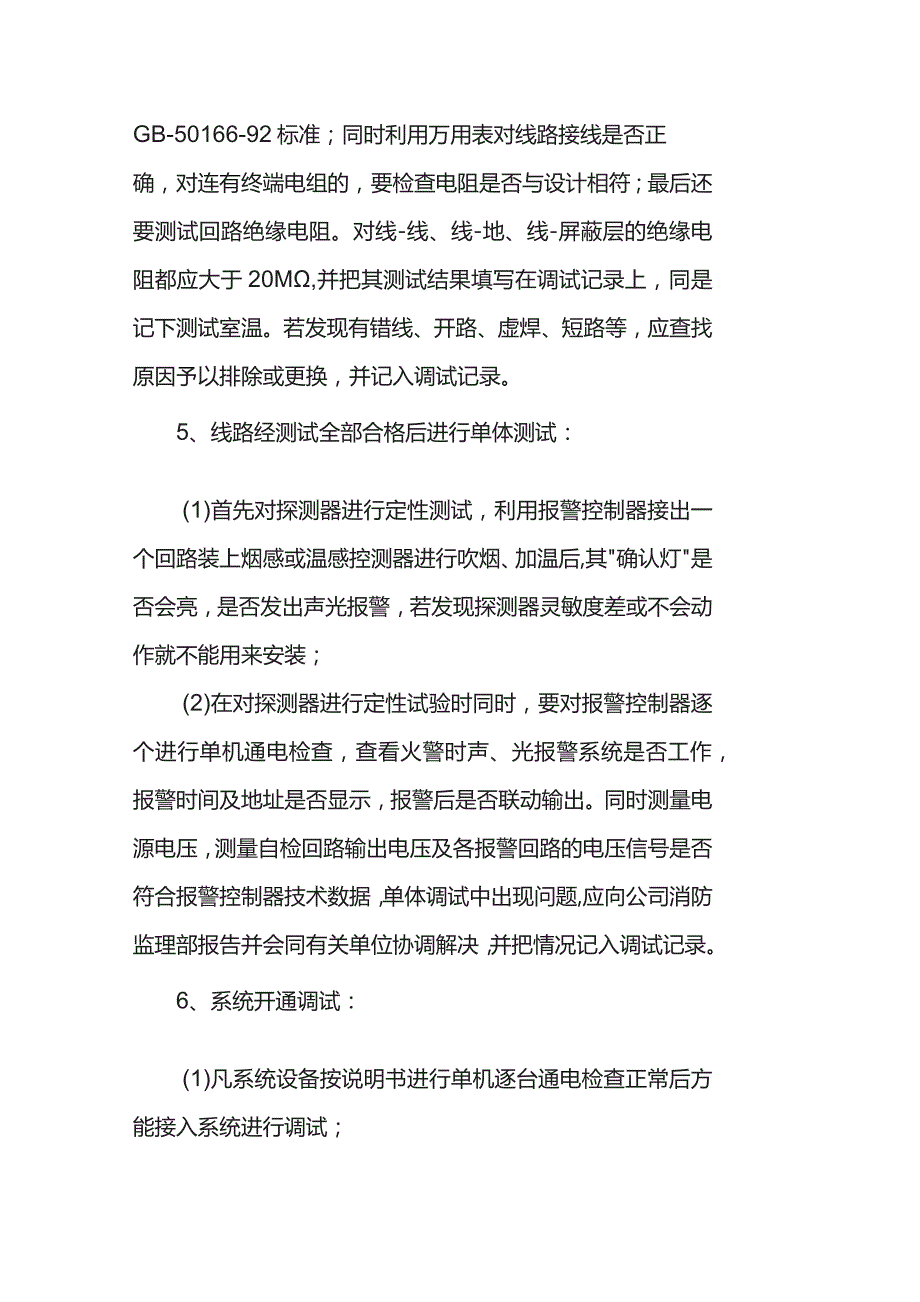

2、工记录及竣工报告等,并准备相应调试用仪器仪表及一应记录表格资料,做到先谋而后动。3、调试前检查设备的规格、型号、数量、备品备件是否符合设计要求,技术资料是否齐全。4、在系统调试前应对安装线路进行测试:首先进行一般性检查,从外部检查穿线及接线是否符合GB-50166-92标准;同时利用万用表对线路接线是否正确,对连有终端电组的,要检查电阻是否与设计相符;最后还要测试回路绝缘电阻。对线-线、线-地、线-屏蔽层的绝缘电阻都应大于20M,并把其测试结果填写在调试记录上,同是记下测试室温。若发现有错线、开路、虚焊、短路等,应查找原因予以排除或更换,并记入调试记录。5、线路经测试全部合格后进行单体测试:(

3、1)首先对探测器进行定性测试,利用报警控制器接出一个回路装上烟感或温感控测器进行吹烟、加温后,其确认灯是否会亮,是否发出声光报警,若发现探测器灵敏度差或不会动作就不能用来安装;(2)在对探测器进行定性试验时同时,要对报警控制器逐个进行单机通电检查,查看火警时声、光报警系统是否工作,报警时间及地址是否显示,报警后是否联动输出。同时测量电源电压,测量自检回路输出电压及各报警回路的电压信号是否符合报警控制器技术数据,单体调试中出现问题,应向公司消防监理部报告并会同有关单位协调解决,并把情况记入调试记录。6、系统开通调试:(1)凡系统设备按说明书进行单机逐台通电检查正常后方能接入系统进行调试;(2)系

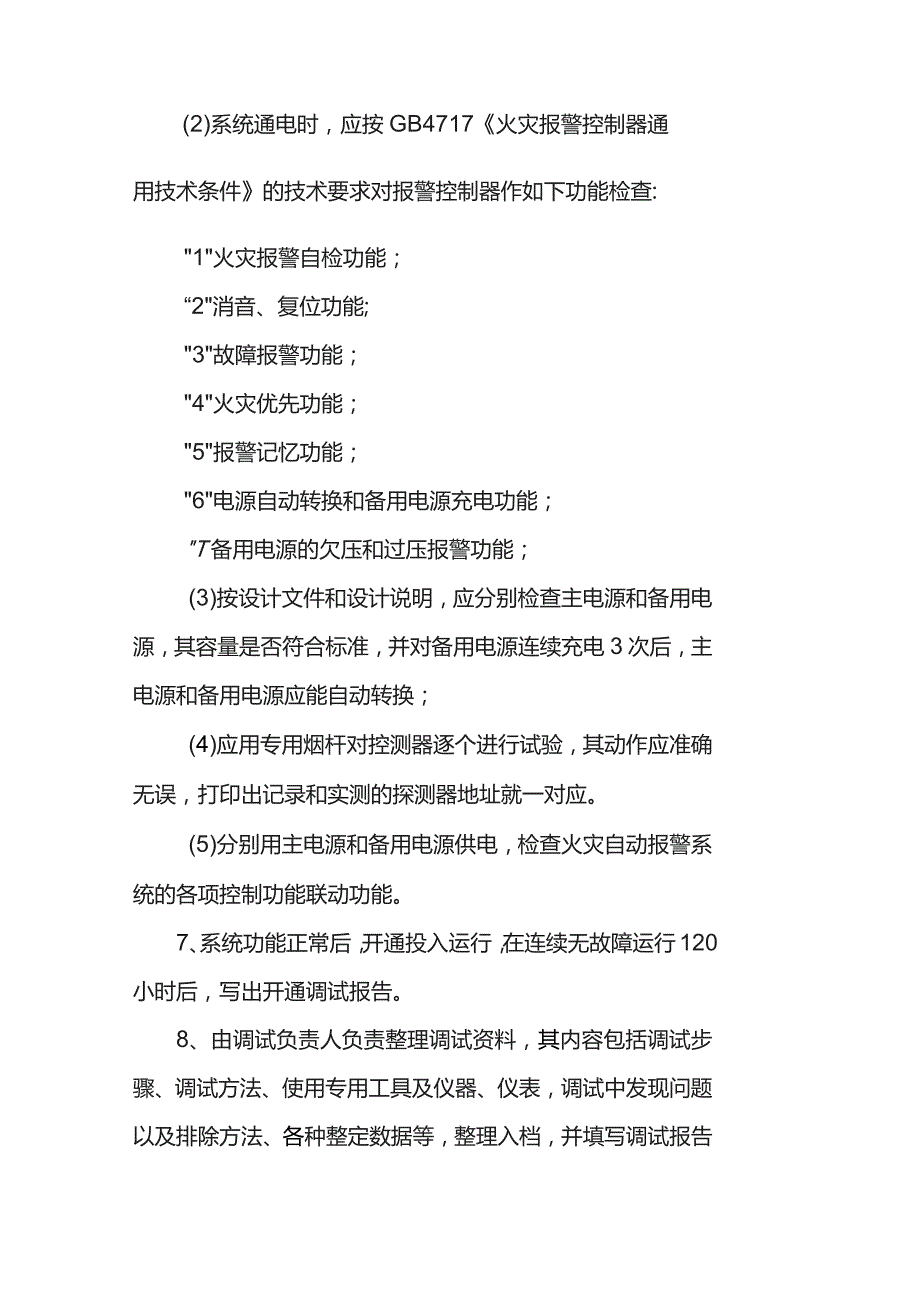

4、统通电时,应按GB4717火灾报警控制器通用技术条件的技术要求对报警控制器作如下功能检查:1火灾报警自检功能;“2消音、复位功能;3故障报警功能;4火灾优先功能;5报警记忆功能;6电源自动转换和备用电源充电功能;T备用电源的欠压和过压报警功能;(3)按设计文件和设计说明,应分别检查主电源和备用电源,其容量是否符合标准,并对备用电源连续充电3次后,主电源和备用电源应能自动转换;(4)应用专用烟杆对控测器逐个进行试验,其动作应准确无误,打印出记录和实测的探测器地址就一对应。(5)分别用主电源和备用电源供电,检查火灾自动报警系统的各项控制功能联动功能。7、系统功能正常后,开通投入运行,在连续无故障运行120小时后,写出开通调试报告。8、由调试负责人负责整理调试资料,其内容包括调试步骤、调试方法、使用专用工具及仪器、仪表,调试中发现问题以及排除方法、各种整定数据等,整理入档,并填写调试报告上报公司,由公司质保工程师签注结论性意见后,并加盖章、单位公章。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
