路基冬季施工方案.docx

上传人:p** 文档编号:636378 上传时间:2023-12-15 格式:DOCX 页数:2 大小:14.47KB
下载 相关 举报
路基冬季施工方案.docx_第1页
第1页 / 共2页
路基冬季施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《路基冬季施工方案.docx》由会员分享,可在线阅读,更多相关《路基冬季施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

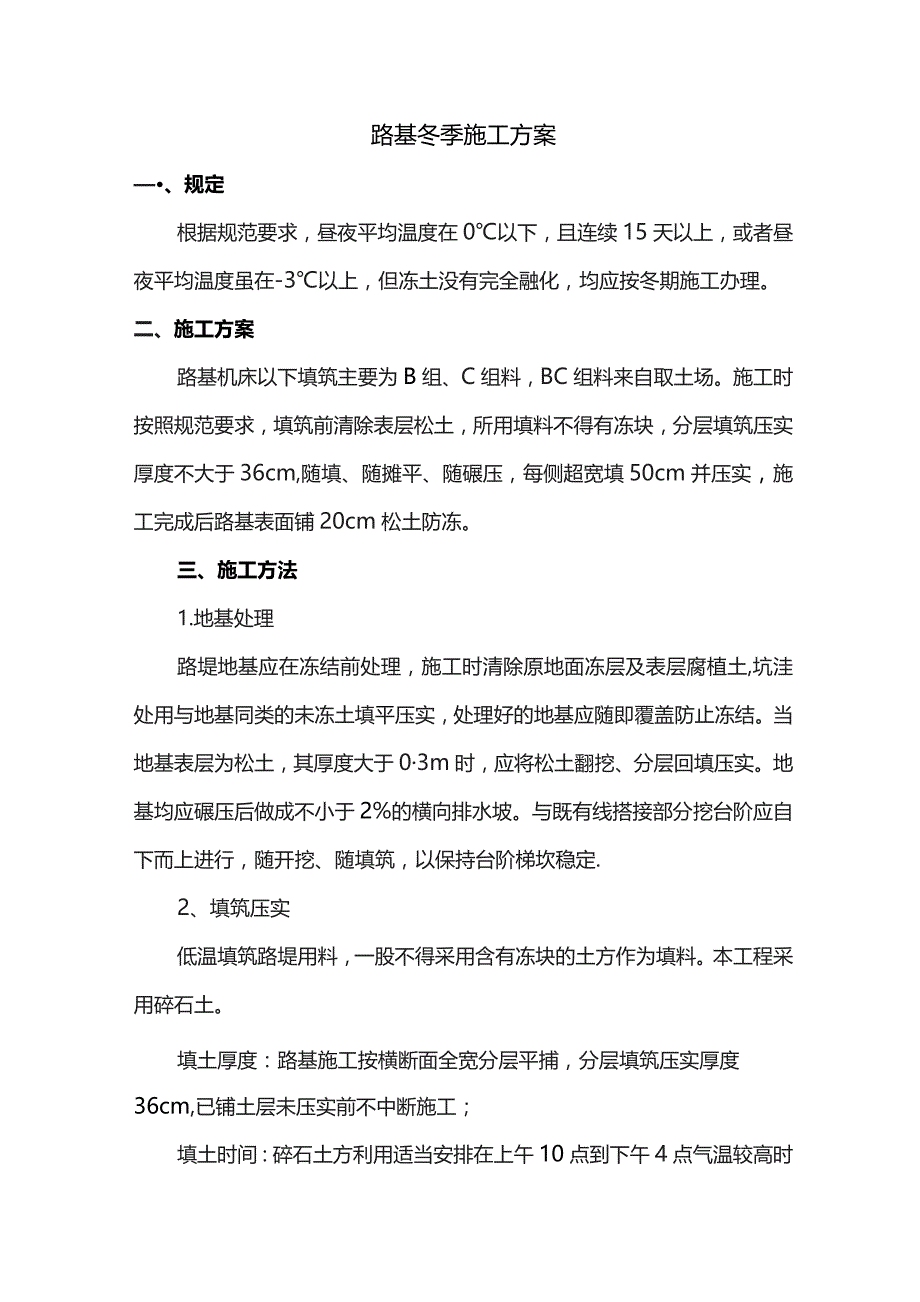

1、路基冬季施工方案、规定根据规范要求,昼夜平均温度在0以下,且连续15天以上,或者昼夜平均温度虽在-3以上,但冻土没有完全融化,均应按冬期施工办理。二、施工方案路基机床以下填筑主要为B组、C组料,BC组料来自取土场。施工时按照规范要求,填筑前清除表层松土,所用填料不得有冻块,分层填筑压实厚度不大于36cm,随填、随摊平、随碾压,每侧超宽填50cm并压实,施工完成后路基表面铺20cm松土防冻。三、施工方法1.地基处理路堤地基应在冻结前处理,施工时清除原地面冻层及表层腐植土,坑洼处用与地基同类的未冻土填平压实,处理好的地基应随即覆盖防止冻结。当地基表层为松土,其厚度大于03m时,应将松土翻挖、分层回

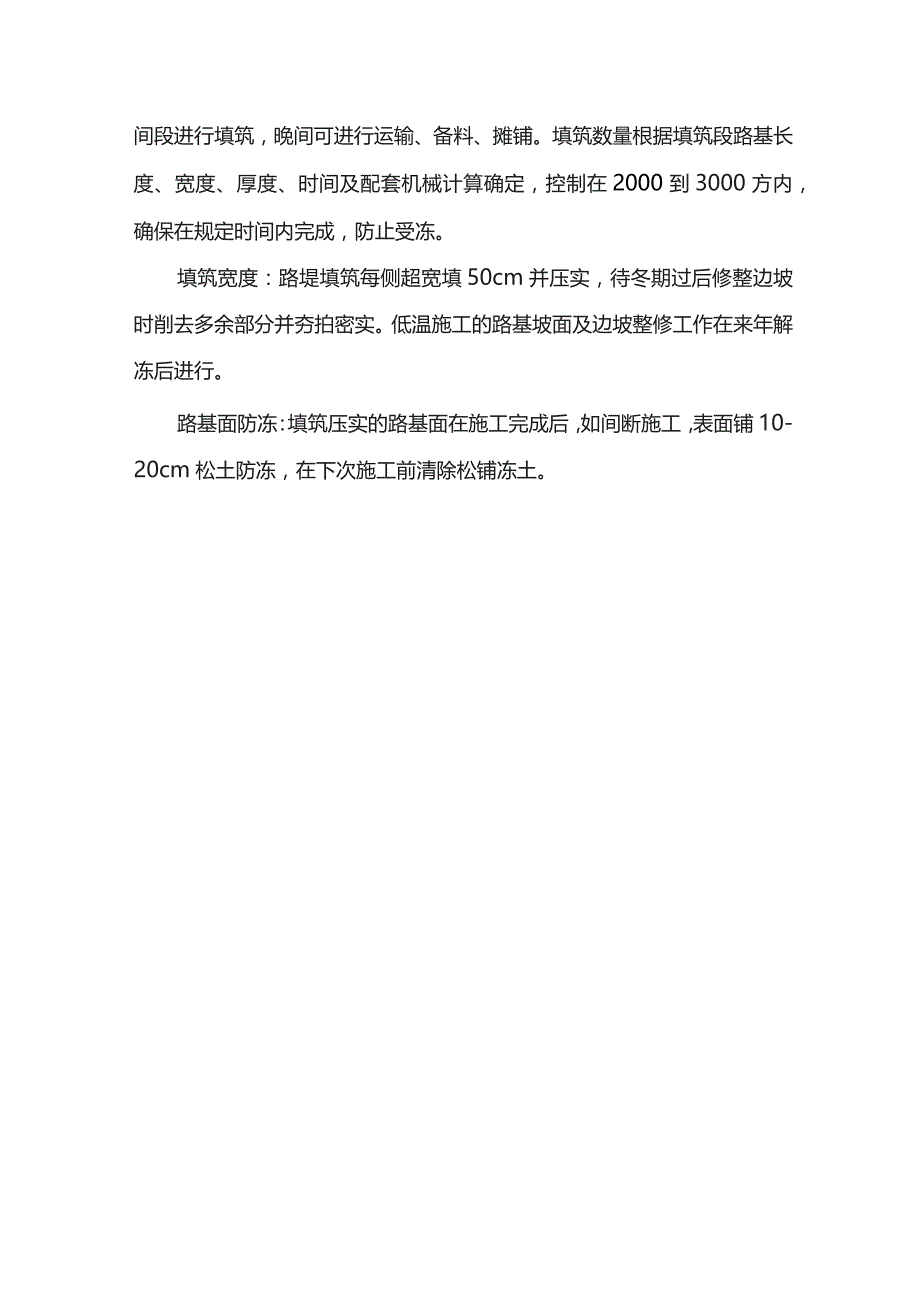

2、填压实。地基均应碾压后做成不小于2%的横向排水坡。与既有线搭接部分挖台阶应自下而上进行,随开挖、随填筑,以保持台阶梯坎稳定.2、填筑压实低温填筑路堤用料,一股不得采用含有冻块的土方作为填料。本工程采用碎石土。填土厚度:路基施工按横断面全宽分层平捕,分层填筑压实厚度36cm,已铺土层未压实前不中断施工;填土时间:碎石土方利用适当安排在上午10点到下午4点气温较高时间段进行填筑,晚间可进行运输、备料、摊铺。填筑数量根据填筑段路基长度、宽度、厚度、时间及配套机械计算确定,控制在2000到3000方内,确保在规定时间内完成,防止受冻。填筑宽度:路堤填筑每侧超宽填50cm并压实,待冬期过后修整边坡时削去多余部分并夯拍密实。低温施工的路基坡面及边坡整修工作在来年解冻后进行。路基面防冻:填筑压实的路基面在施工完成后,如间断施工,表面铺10-20cm松土防冻,在下次施工前清除松铺冻土。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
