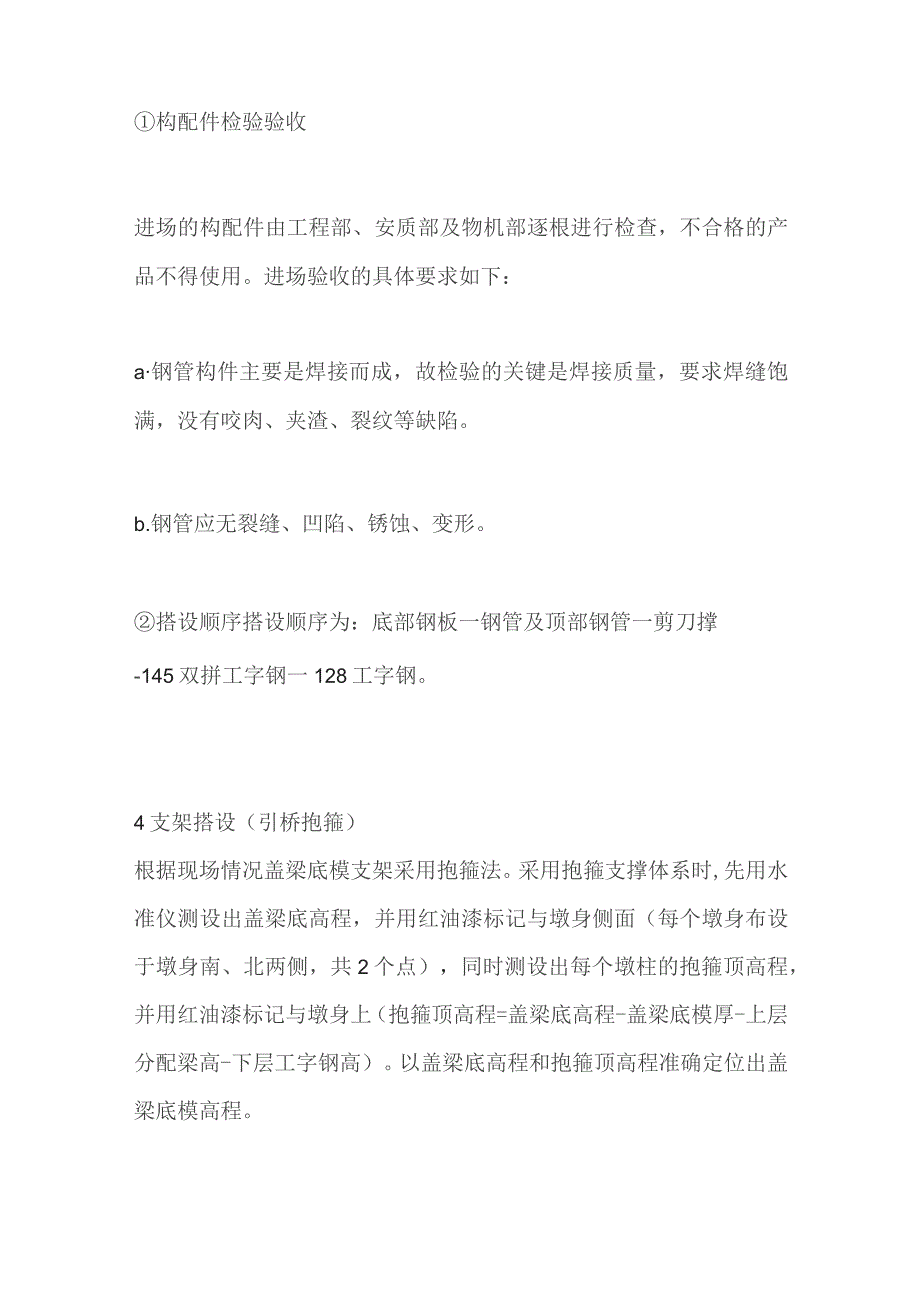

1、混凝土盖梁施工步骤1技术交底由项目部工程技术部负责,根据不同盖梁特性对参与施工的管理人员、作业工人进行安全技术交底,交底至作业层的范围覆盖班组长、钢筋工、模板工、混凝土工、电焊工等。组织施工人员对施工现场进行深入的调查和研究,采用合理的施工组织方法,使盖梁施工保持连续、均衡、有节奏地进行。2测量放线墩柱施工结束,检验合格后,用水准仪测出设计墩柱顶面高程位置(即盖梁底),根据该高程,对墩柱顶进行凿毛处理。凿毛处理完成后,用全站仪在墩柱顶面放出墩柱中心坐标,用于控制盖梁模板安全位置。盖梁底模模板安装后,用全站仪放出四角坐标用于检测模板安装的准确性。3支架搭设(主墩盖梁钢管支架)撑体系为钢管支撑,采

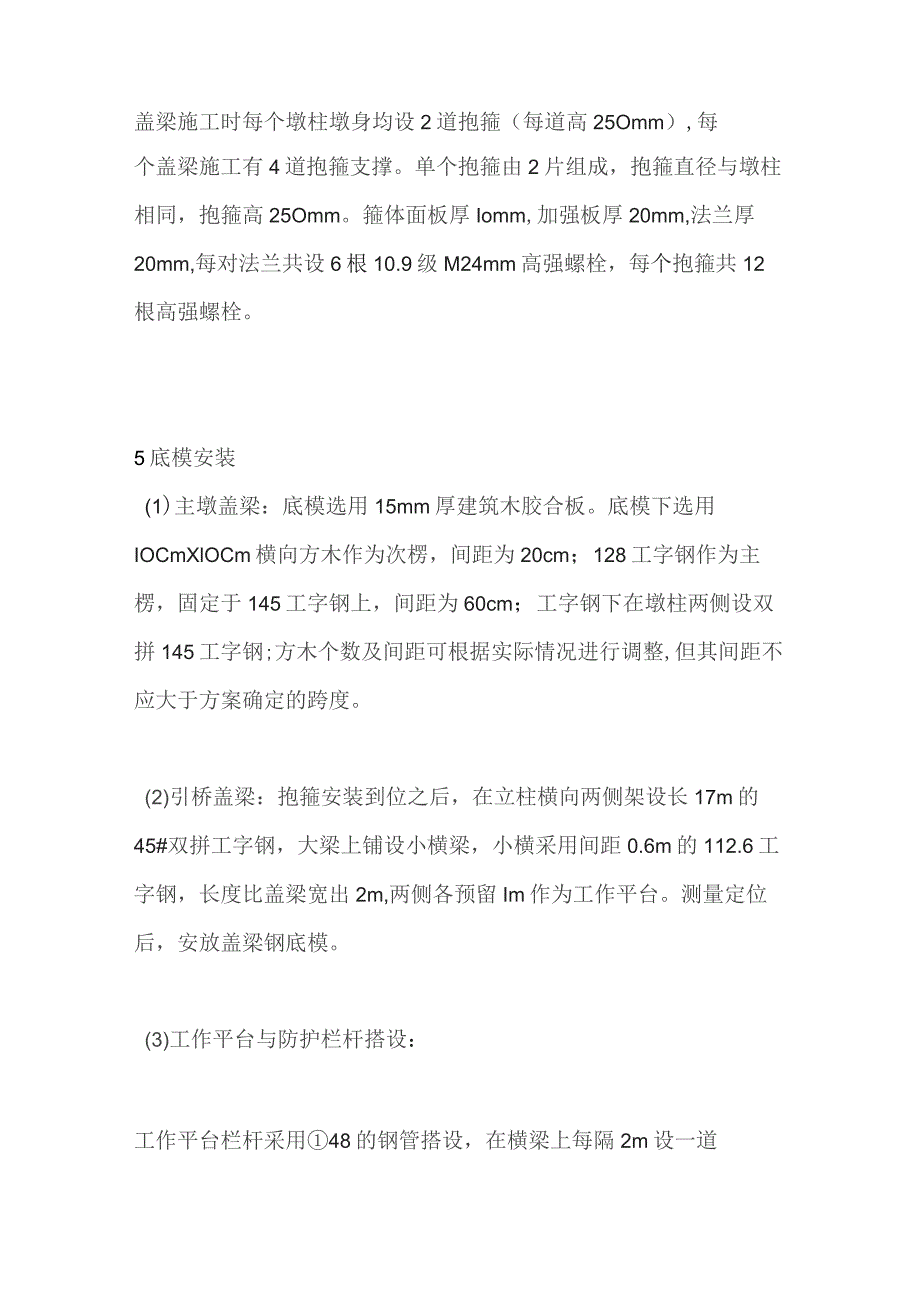

2、用12根D370钢管,壁厚7mm;钢管底部及顶部设50X50X1.6Cm钢板,底部钢板采用MI4膨胀螺丝与承台固定;每个墩柱两侧钢管之间采用槽钢或工字钢连接。构配件检验验收进场的构配件由工程部、安质部及物机部逐根进行检查,不合格的产品不得使用。进场验收的具体要求如下:a钢管构件主要是焊接而成,故检验的关键是焊接质量,要求焊缝饱满,没有咬肉、夹渣、裂纹等缺陷。b.钢管应无裂缝、凹陷、锈蚀、变形。搭设顺序搭设顺序为:底部钢板一钢管及顶部钢管一剪刀撑-145双拼工字钢一128工字钢。4支架搭设(引桥抱箍)根据现场情况盖梁底模支架采用抱箍法。采用抱箍支撑体系时,先用水准仪测设出盖梁底高程,并用红油漆标

3、记与墩身侧面(每个墩身布设于墩身南、北两侧,共2个点),同时测设出每个墩柱的抱箍顶高程,并用红油漆标记与墩身上(抱箍顶高程=盖梁底高程-盖梁底模厚-上层分配梁高-下层工字钢高)。以盖梁底高程和抱箍顶高程准确定位出盖梁底模高程。盖梁施工时每个墩柱墩身均设2道抱箍(每道高25Omm),每个盖梁施工有4道抱箍支撑。单个抱箍由2片组成,抱箍直径与墩柱相同,抱箍高25Omm。箍体面板厚Iomm,加强板厚20mm,法兰厚20mm,每对法兰共设6根10.9级M24mm高强螺栓,每个抱箍共12根高强螺栓。5底模安装(1)主墩盖梁:底模选用15mm厚建筑木胶合板。底模下选用IOCmXlOCm横向方木作为次楞,间

4、距为20cm;128工字钢作为主楞,固定于145工字钢上,间距为60cm;工字钢下在墩柱两侧设双拼145工字钢;方木个数及间距可根据实际情况进行调整,但其间距不应大于方案确定的跨度。(2)引桥盖梁:抱箍安装到位之后,在立柱横向两侧架设长17m的45#双拼工字钢,大梁上铺设小横梁,小横采用间距0.6m的112.6工字钢,长度比盖梁宽出2m,两侧各预留Im作为工作平台。测量定位后,安放盖梁钢底模。(3)工作平台与防护栏杆搭设:工作平台栏杆采用48的钢管搭设,在横梁上每隔2m设一道1.2m高的钢管立柱,竖向间隔05m设一道钢管立柱,钢管之间采用扣件连接。立柱与横梁的连接采用在横梁上设02m高的支座,

5、钢管与支座之间采用插销连接。弓I桥6爬梯安装墩柱高度4m上下通道采用钢管爬梯,墩柱高度N4m上下通道采用T6O爬梯,独立的T60塔架爬梯顺桥向在墩柱一侧布置,T60塔架爬梯与盖梁距离120cm,以预留盖梁工作平台。T60塔架爬梯的结构采用Q345材质;T60塔架爬梯的截面尺寸为13002500mmoT60塔架的搭设应随同施工进度进行搭设,T60塔架立杆设置在垫木上(板厚5cm,板长?IooCm)或浇筑混凝土平台。搭设好的支架经专职安全员验收合格后,方可投入使用。7支架预压为确保梁体质量和线型,支架的设计和制造质量,并准确掌握现浇梁施工过程中支架各工况下的实际挠度、刚度和稳定性,支架使用前在现场

6、做静载预压试验,通过加载来分析、验证支架及其附属结构的弹性变形,消除其非弹性变形,检验支架的安全性,计算施工荷载作用下的弹性变形,以确保梁体线型满足设计要求。预压在底板铺设完成后进行,预压前先铺设一层篷布或地板革,以防止损伤底模表面。预压总荷载为梁体重量L2倍+施工荷载重量,预压材料选用委托加工的预制混凝土块(0.950.952m、0.5X0.453m)8钢筋制作与安装(1)钢筋的加工制作采用机械配合人工的方法在钢筋加工场集中制作,然后用机动车运输到指定现场。钢筋原材进场要通过试验,合格后方能投入使用。钢筋焊接时试验室要按规范要求的频率进行抽检。主筋连接采用机械连接,一侧采用全丝,另一侧采用半

7、丝,加工成型好的钢筋要按规格、长度堆放整齐,并要下垫上盖,注意防雨、防锈。钢筋加工成型后,集体运至施工现场安装。(2)为方便施工,加快进度,确保施工安全,盖梁钢筋骨架在地面拼装,然后用吊车进行整体吊装;待钢筋骨架安装就位,侧模安装完毕后预埋支座垫石与挡块钢筋。安装钢筋骨架时,应保证其在模板中的正确位置,不得倾斜、扭曲,也不得改变保护层的规定厚度。9盖梁侧模安装(1)盖梁侧模采用大面积钢模,面板厚6mm,肋板截面高IOcm,在肋板外设214背带。在侧模外侧设间距为0.8m的14竖带,在竖带上下各设一条16的对拉螺杆,加强钢模整体性,在竖带外设中48的钢管斜撑,支撑在横梁上。(2)墩台帽模板采用1

8、.5Cm厚竹胶板,竖向采用9cmX4cm方木作为次楞30Cm,横向采用483.5mm双钢管作为主楞60Cm,设14的对拉螺杆60Cm,采用双螺帽。10混凝土浇筑凝土由混凝土拌和站集中拌制,用混凝土输送泵将碎送入模内,盖梁按梁的斜向分段、水平分层地连续浇筑。上层和下层前后浇筑距离不小于l5m,层厚不超过50cm。盖梁或墩台帽连续一次性浇筑完成,盖梁顶的支座垫石与挡块单独浇筑浇筑。施工过程中,随时检查结构支架、模板情况,防止漏浆、胀模,试验人员现场检测混凝土坍落度等性能,不合格的混凝土严禁用于盖梁浇筑,浇筑过程中混凝土严禁加水。11养护与拆模盖梁及墩台帽碎强度终凝后开始洒水养护,保持碎湿润即可,夏冬季施工时,用土工布覆盖,达到保湿保温的效果。当碎强度达到2.5MPa后方可拆除侧模,拆模时不得损伤碎表面。当碎强度达到90%时(一般需5-7天),方可拆除底模和支架,用作下一盖梁及墩台帽的施工。

展开阅读全文
