《迎牌山隧道进口超前地质预报成果技术交底DK179+235~265.docx》由会员分享,可在线阅读,更多相关《迎牌山隧道进口超前地质预报成果技术交底DK179+235~265.docx(3页珍藏版)》请在第壹文秘上搜索。

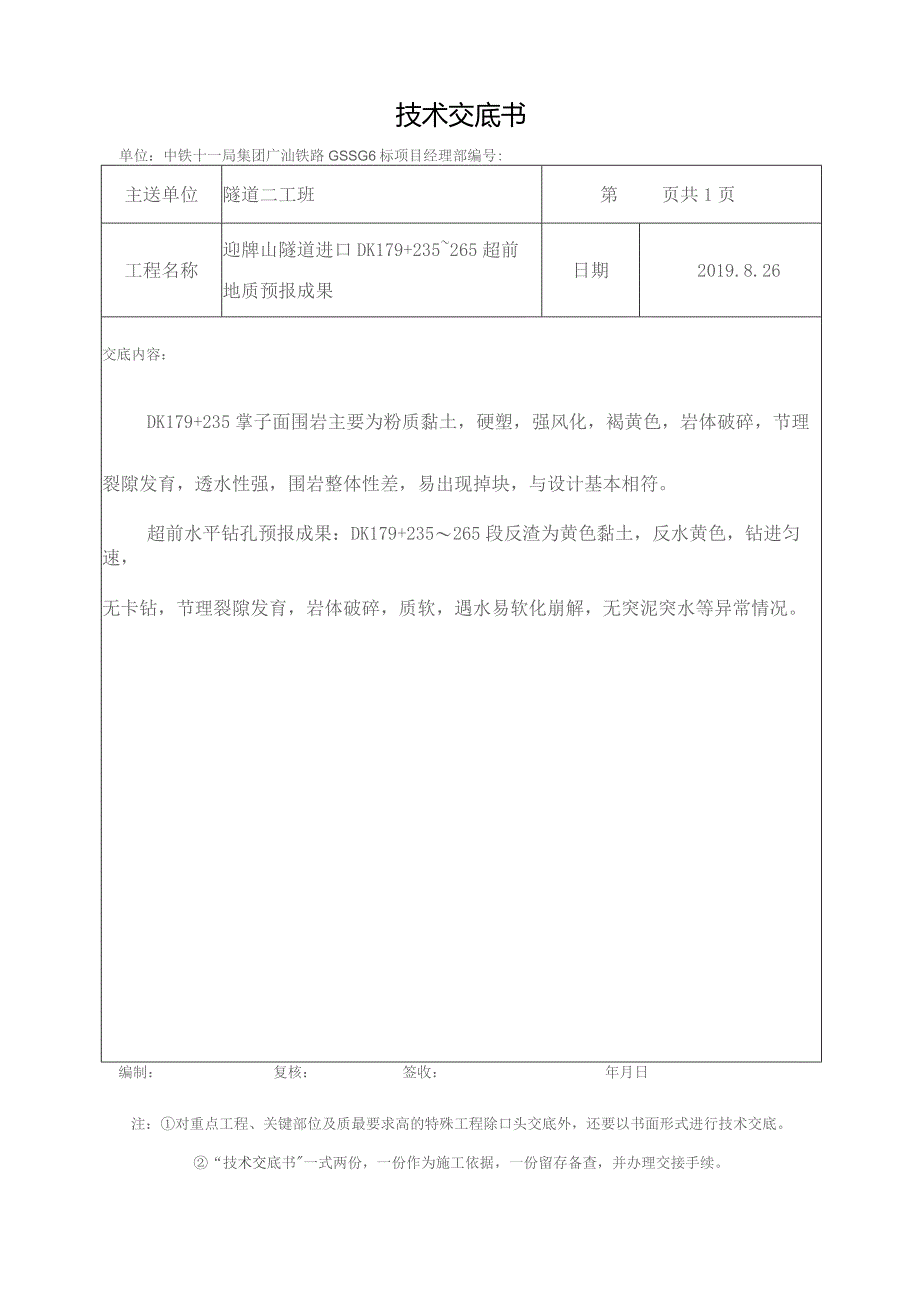

新建广州(新塘)至汕尾铁路站前工程GSSG6标段(DK179+206DK181+170)中国铁建迎牌山隧道进口DK179+235265超前地质预报成果技术交底编制:复核:签收:中铁十一局集团有限公司广汕铁路GSSG6标项目经理部二0一九年八月技术交底书单位:中铁十一局集团广汕铁路GSSG6标项目经理部编号:主送单位隧道二工班第页共1页工程名称迎牌山隧道进口DK179+235265超前地质预报成果日期2019.8.26交底内容:DK179+235掌子面围岩主要为粉质黏土,硬塑,强风化,褐黄色,岩体破碎,节理裂隙发育,透水性强,围岩整体性差,易出现掉块,与设计基本相符。超前水平钻孔预报成果:DK179+235265段反渣为黄色黏土,反水黄色,钻进匀速,无卡钻,节理裂隙发育,岩体破碎,质软,遇水易软化崩解,无突泥突水等异常情况。编制:复核:签收:年月日注:对重点工程、关键部位及质最要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。“技术交底书一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
