《迎牌山进口Vc锚杆制作与安装.docx》由会员分享,可在线阅读,更多相关《迎牌山进口Vc锚杆制作与安装.docx(6页珍藏版)》请在第壹文秘上搜索。

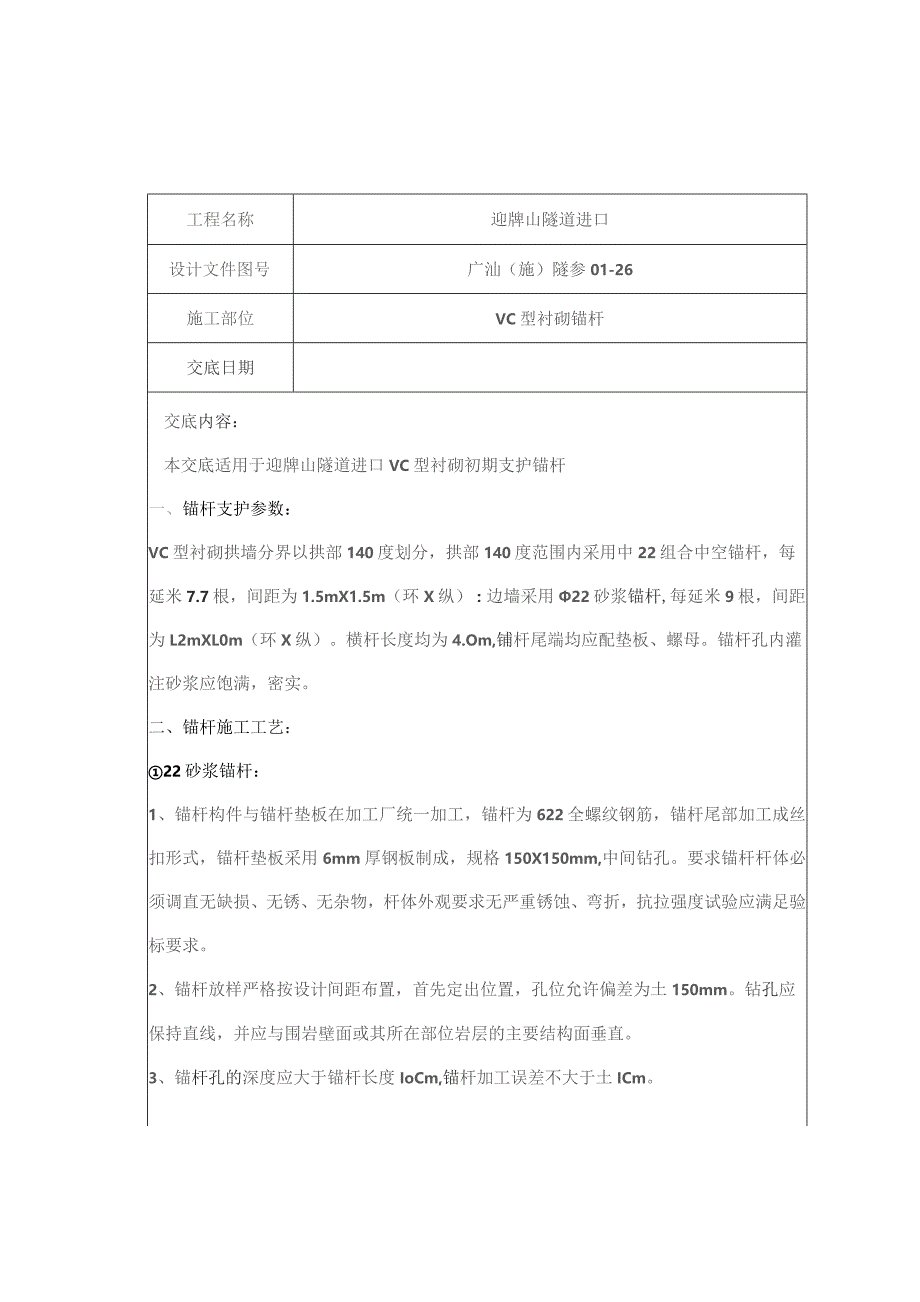

1、工程名称迎牌山隧道进口设计文件图号广汕(施)隧参01-26施工部位VC型衬砌锚杆交底日期交底内容:本交底适用于迎牌山隧道进口VC型衬砌初期支护锚杆一、锚杆支护参数:VC型衬砌拱墙分界以拱部140度划分,拱部140度范围内采用中22组合中空锚杆,每延米7.7根,间距为1.5mX1.5m(环X纵):边墙采用22砂浆锚杆,每延米9根,间距为L2mXL0m(环X纵)。横杆长度均为4.Om,铺杆尾端均应配垫板、螺母。锚杆孔内灌注砂浆应饱满,密实。二、锚杆施工工艺:22砂浆锚杆:1、锚杆构件与锚杆垫板在加工厂统一加工,锚杆为622全螺纹钢筋,锚杆尾部加工成丝扣形式,锚杆垫板采用6mm厚钢板制成,规格150

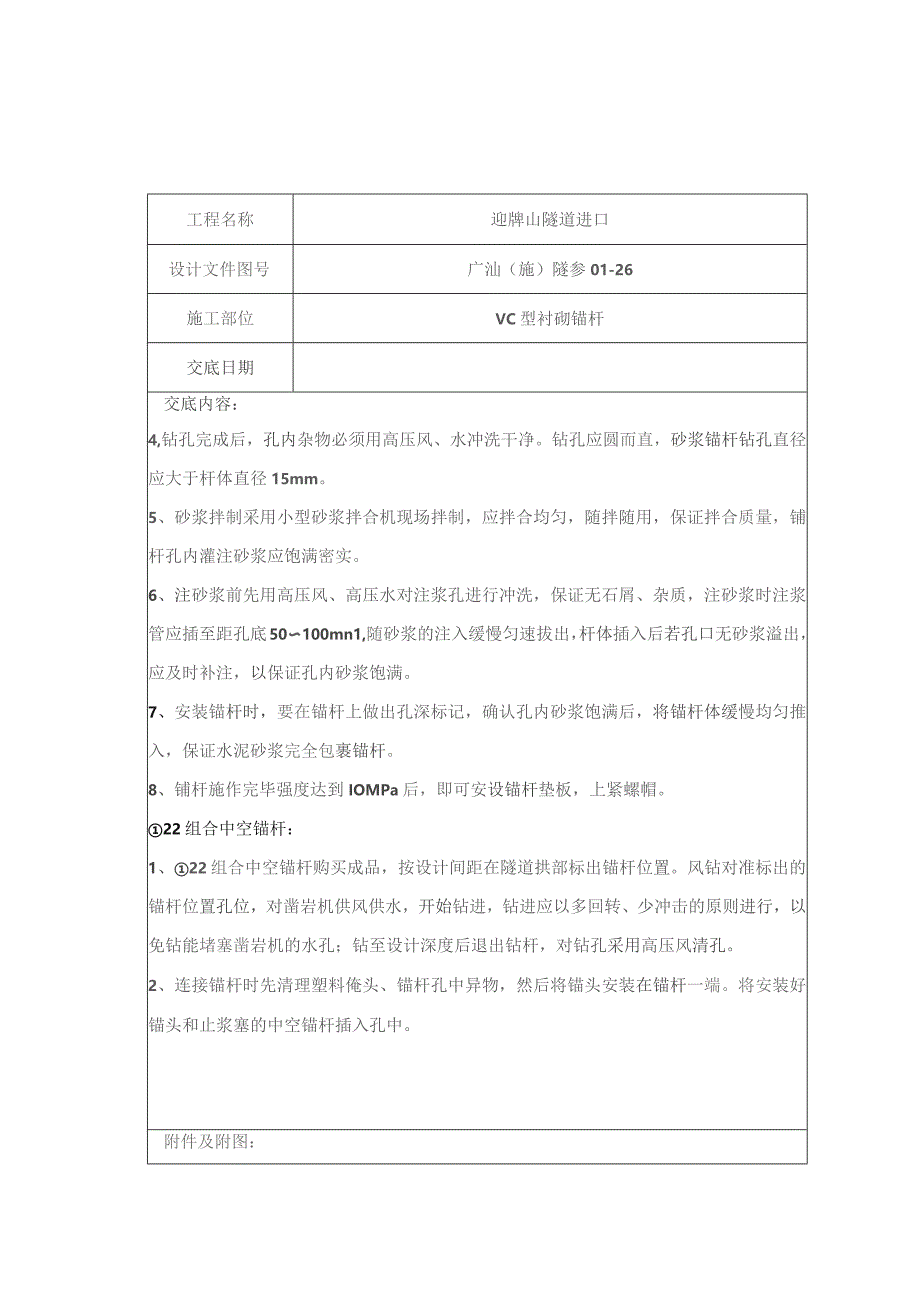

2、X150mm,中间钻孔。要求锚杆杆体必须调直无缺损、无锈、无杂物,杆体外观要求无严重锈蚀、弯折,抗拉强度试验应满足验标要求。2、锚杆放样严格按设计间距布置,首先定出位置,孔位允许偏差为土150mm。钻孔应保持直线,并应与围岩壁面或其所在部位岩层的主要结构面垂直。3、锚杆孔的深度应大于锚杆长度IoCm,锚杆加工误差不大于土ICm。附件及附图:工程名称迎牌山隧道进口设计文件图号广汕(施)隧参01-26施工部位VC型衬砌锚杆交底日期交底内容:4,钻孔完成后,孔内杂物必须用高压风、水冲洗干净。钻孔应圆而直,砂浆锚杆钻孔直径应大于杆体直径15mm。5、砂浆拌制采用小型砂浆拌合机现场拌制,应拌合均匀,随拌
3、随用,保证拌合质量,铺杆孔内灌注砂浆应饱满密实。6、注砂浆前先用高压风、高压水对注浆孔进行冲洗,保证无石屑、杂质,注砂浆时注浆管应插至距孔底50100mn1,随砂浆的注入缓慢匀速拔出,杆体插入后若孔口无砂浆溢出,应及时补注,以保证孔内砂浆饱满。7、安装锚杆时,要在锚杆上做出孔深标记,确认孔内砂浆饱满后,将锚杆体缓慢均匀推入,保证水泥砂浆完全包裹锚杆。8、铺杆施作完毕强度达到IOMPa后,即可安设锚杆垫板,上紧螺帽。22组合中空锚杆:1、22组合中空锚杆购买成品,按设计间距在隧道拱部标出锚杆位置。风钻对准标出的锚杆位置孔位,对凿岩机供风供水,开始钻进,钻进应以多回转、少冲击的原则进行,以免钻能堵
4、塞凿岩机的水孔;钻至设计深度后退出钻杆,对钻孔采用高压风清孔。2、连接锚杆时先清理塑料俺头、锚杆孔中异物,然后将锚头安装在锚杆一端。将安装好锚头和止浆塞的中空锚杆插入孔中。附件及附图:工程名称迎牌山隧道进口设计文件图号广汕(施)隧参01-26施工部位VC型衬砌锚杆交底日期交底内容:3,为了保证注浆不停顿地进行,注浆前应认真检查注浆机的状况,是否良好,配件是否备齐;制浆的原材料是否备齐,质量是否合格等。采用水泥浆液,配合比由现场实验确定。注浆按以下程序进行:迅速将锚杆、注浆管及注浆泵用快速接头连接好;开动注浆泵注浆,直至浆液从止浆塞上的排气孔溢出或压力表达到设计压力值为止。应注意,每根锚杆必须一
5、气呵成:一根锚杆完成后,应迅速卸下注浆软管和锚杆接头,清洗后移至下一根锚杆使用。若停泵时间较长,则在下根锚杆注浆前要放掉注浆管内残留的灰浆;注浆过程中,每次移位前应及时清洗快速接头,以保证注浆连续进行。4、锚杆施作完毕强度达到IOMPa后,即可安设锚杆垫板,上螺帽。三、锚杆施工标准与注意事项:1、锚杆安设后不得随意敲击,其端部3天内不得悬挂重物。2、锚杆材料、类型、规格、质量以及性能要符合设计和规范要求。3、孔位淮确,孔位允许偏差为150三,孔径保持直线,孔深大于锚杆长度K)Cm,锚杆插入长度不得小于设计长度的95%,且应位于孔的中心,锚杆垫板应与基面紧贴。4、锚杆安装的数量应符合设计要求,锚
6、杆孔内灌注砂浆应饱满密实。5、要按规范规定进行铺杆抗拔力试验,对铺杆拉拔力达不到设计要求的,要分析原因,并进行补打锚杆。6、进洞施工人员必须都佩戴安全帽。附件及附图:工程名称设计文件图号广汕(施)隧参01-26施工部位VC型衬砌锚杆交底口期交底内容:施.准备原材也检验TI初喷混凝上面上标注孔位:锚杆加工、砂浆制备钻孔技术交底书交底单位:广汕铁路GSSG6标项目经理部一工区编号:第4页共5页迎牌山隧道进口清孔孔中压砂浆插入锚杆体固定锚杆体、待强安装垫板C结束二)砂浆锚杆施工工艺流程图附件及附图:工程名称迎牌山隧道进口设计文件图号广汕(施)隧参01-26施工部位VC型衬砌锚杆交底口期交底内容:组中锚合空杆原材料检验确定浆液配比连接注浆管.注紫组装中空棒1.推气管.止浆塞中空错i杆施工工艺流程图附件及附图:
