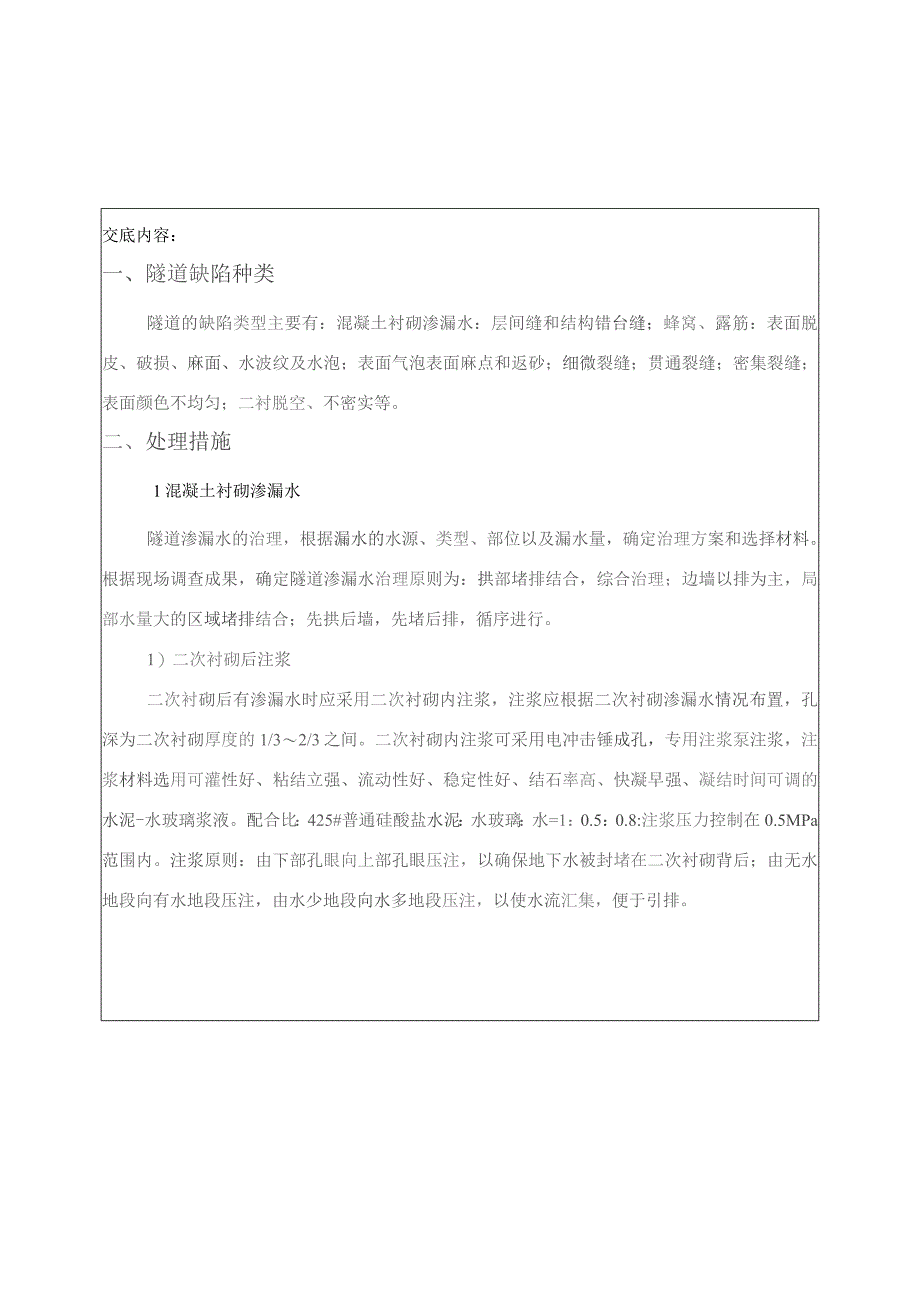

1、主送单位隧道三工班第1页共5页交底名称隧道缺陷修补交底日期2015年05月20日交底内容:一、隧道缺陷种类隧道的缺陷类型主要有:混凝土衬砌渗漏水:层间缝和结构错台缝;蜂窝、露筋:表面脱皮、破损、麻面、水波纹及水泡;表面气泡表面麻点和返砂;细微裂缝;贯通裂缝;密集裂缝;表面颜色不均匀;二衬脱空、不密实等。二、处理措施1混凝土衬砌渗漏水隧道渗漏水的治理,根据漏水的水源、类型、部位以及漏水量,确定治理方案和选择材料。根据现场调查成果,确定隧道渗漏水治理原则为:拱部堵排结合,综合治理;边墙以排为主,局部水量大的区域堵排结合;先拱后墙,先堵后排,循序进行。1)二次衬砌后注浆二次衬砌后有渗漏水时应采用二次

2、衬砌内注浆,注浆应根据二次衬砌渗漏水情况布置,孔深为二次衬砌厚度的1/32/3之间。二次衬砌内注浆可采用电冲击锤成孔,专用注浆泵注浆,注浆材料选用可灌性好、粘结立强、流动性好、稳定性好、结石率高、快凝早强、凝结时间可调的水泥-水玻璃浆液。配合比:425#普通硅酸盐水泥:水玻璃:水=1:0.5:0.8:注浆压力控制在0.5MPa范围内。注浆原则:由下部孔眼向上部孔眼压注,以确保地下水被封堵在二次衬砌背后;由无水地段向有水地段压注,由水少地段向水多地段压注,以使水流汇集,便于引排。技术交底书ZT1102JL13-05单位:I三团郁艮公司武客专超联一标段项目辎嘟编号:DYSG-I-15-05-20主

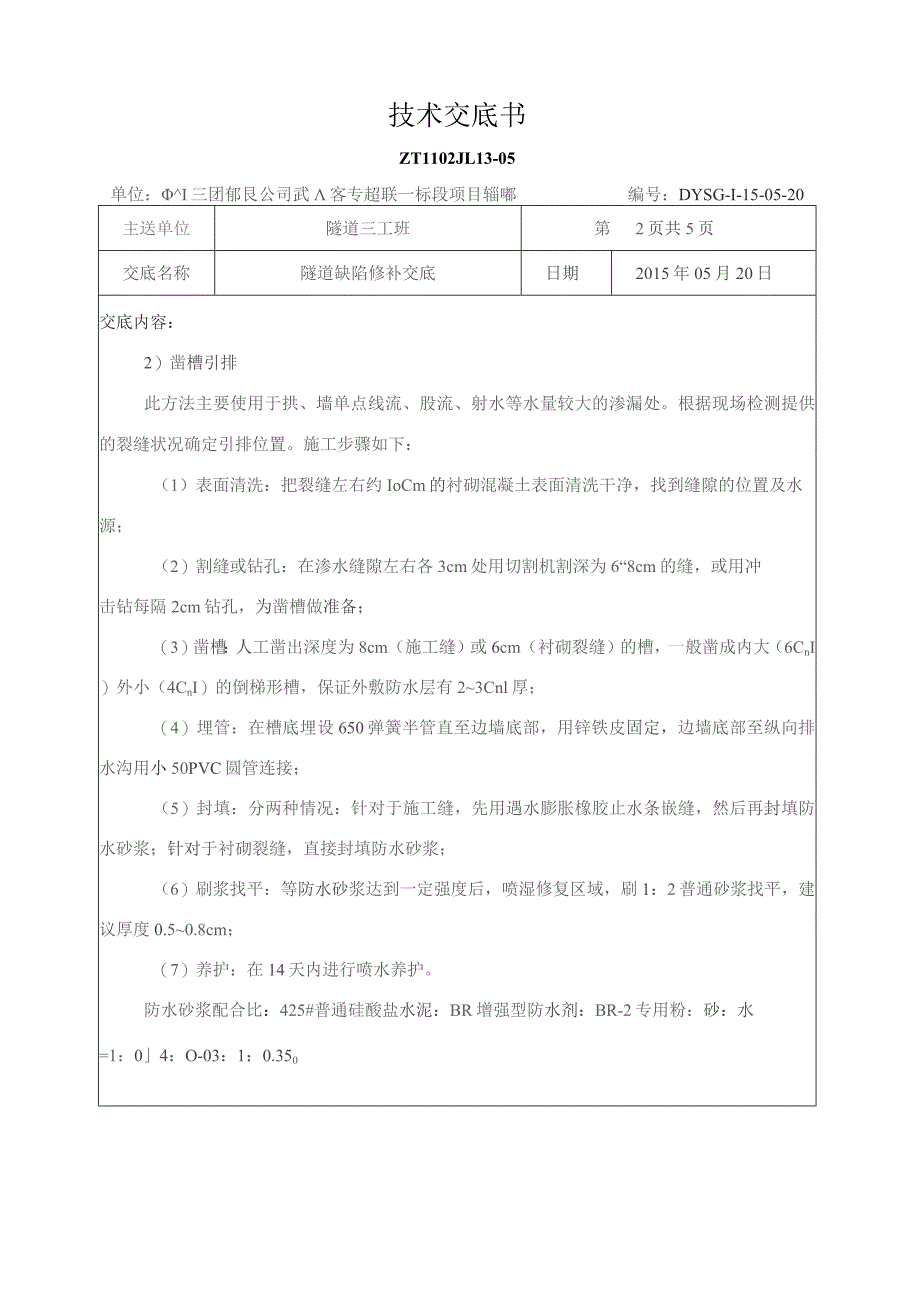

3、送单位隧道三工班第2页共5页交底名称隧道缺陷修补交底日期2015年05月20日交底内容:2)凿槽引排此方法主要使用于拱、墙单点线流、股流、射水等水量较大的渗漏处。根据现场检测提供的裂缝状况确定引排位置。施工步骤如下:(1)表面清洗:把裂缝左右约IoCm的衬砌混凝土表面清洗干净,找到缝隙的位置及水源;(2)割缝或钻孔:在渗水缝隙左右各3cm处用切割机割深为6“8cm的缝,或用冲击钻每隔2cm钻孔,为凿槽做准备;(3)凿槽:人工凿出深度为8cm(施工缝)或6cm(衬砌裂缝)的槽,一般凿成内大(6CnI)外小(4CnI)的倒梯形槽,保证外敷防水层有23Cnl厚;(4)埋管:在槽底埋设650弹簧半管直

4、至边墙底部,用锌铁皮固定,边墙底部至纵向排水沟用小50PVC圆管连接;(5)封填:分两种情况:针对于施工缝,先用遇水膨胀橡胶止水条嵌缝,然后再封填防水砂浆;针对于衬砌裂缝,直接封填防水砂浆;(6)刷浆找平:等防水砂浆达到一定强度后,喷湿修复区域,刷1:2普通砂浆找平,建议厚度0.50.8cm;(7)养护:在14天内进行喷水养护。防水砂浆配合比:425#普通硅酸盐水泥:BR增强型防水剂:BR-2专用粉:砂:水=1:04:O-03:1:0.350主送单位隧道三工班第3页共5页交底名称隧道缺陷修补交底日期2015年05月20日交底内容:2层间缝和结构缝错台层间缝和结构缝错台挂帘的处理首先将突出的混凝

5、土凿除,预留约5mm厚度,然后对预留的部位作打磨处理。磨除坡度:平行方向1/30;垂直方向1/20o磨除后与成型混凝土平顺连接,打磨过的部位混凝土表面用同级配混凝土原浆调色。模板印痕及模板变形造成的凹凸面的处理采用打磨的方式进行处理。对于模板拼缝不严、漏浆形成的砂线,深度小于5nun的,将砂线内污垢清除填补同级配的砂浆;深度大于或等于5mm,视其深度凿槽,凿槽深度不小于2cm,分层锤填同级砂浆修补,表面做调色处理。模板变形造成的凹面也按上述原则处理。3蜂窝将缺陷部位松散混凝土凿除,凿成方型或圆形,四周垂直状,凿至密实混凝土(凿挖时如钢筋出露,凿至钢筋底面以下5cm)凿挖深度在6Cm以内,采用分

6、层锤填砂浆。凿挖深度大于或等于6cm的蜂窝缺陷,采用比原混凝土标号高一级的级配混凝土分层修补,表面用施工配合比混凝土原浆调色。4表面脱皮、破损、麻面、水波纹及水泡1)缺陷深度小于5mm的,主要采用打磨的方式处理,打磨时注意与四周成型混凝土平顺过渡连接,磨平后表面用混凝土原浆调色。2)缺陷深度大于或等于5mm的,标定缺陷范围,凿成四边形或多边形等规则面,凿至坚实基面,深度以最深凹处为标准,最深凹处的凿除厚度不小于5mm,然后采用比原混凝土标号高一级的级配混凝土砂浆修补。主送单位隧道三工班第4页共5页交底名称隧道缺陷修补交底日期2015年05月20日交底内容:3)为了获得可以接受混凝表面颜色,经现

7、场对比试验,把白水泥与灰色普通水泥按一定比例混合一起使用,使用筛除了未见颗粒的细砂,砂浆中掺用奖合物(以如环氧树月旨、白乳胶等),并采用砂浆或光滑的石板抹面,以使混凝土达到光滑的表面。或采用原配合比混凝土浆液调色抹平。5表面气泡表面气泡处理采用与混凝土同品种、同标号、同配比的水泥、外加剂配制后,对混凝土构件表面所产生的细微气泡进行填补,会起到色泽一致、强度等级相同的效果。在二村刚拆模时进行填抹,这样胶结粉料会吸收混凝土内部多余水份或是利用给混凝土养护的水份来进行自身水化、固化反应,从而基本达到混凝土原设计的强度。对较大缺陷的气泡修补,经施工单位、监理单位、业主验收同意后。用混凝土原浆进行修补。

8、单个水气泡的处理用小钢钻掏孔,清除孔周杂物和松散混凝土,直径大于5mm的用砂浆填补,直径在小于5三的用同级配的混凝土原浆填补。6表面麻点和返砂在二衬混凝土表面出现麻点和返砂部位,用钢丝刷子刷除后再用清水冲洗,把附在混凝土表面的泥皮、尘土或浮砂等杂物刷洗干净,尤其是麻点内杂物必须清洗干净.面层返砂时,可用纤维刷清扫,或用纤维刷沾水刷洗。对二衬混凝土表面由于模板块间形成的错台进行打磨,使之平整光滑。主送单位隧道三工班第5页共5页交底名称隧道缺陷修补交底日期2015年05月20日交底内容:用粘结胶与水泥按一定比例拌制成水泥素浆(或加入适当的砂子配制成水泥砂浆)修补表面缺陷,调配比例视混凝土表面麻点、凹陷和返砂程度而定,一般采用1:78调配。在施工中为了保证修补颜色与原混凝土颜色一致,采用同标号白水泥进行调色,修补时应使混凝土表面平整,补料干硬后用细砂纸进行打磨。对混凝土表面缺陷较严重的采用分层多次进行修补。7.二村脱空、不密实二衬脱空、不密实处理,根据第三方或者自检报告,标注里程、部位,进行注浆处理;注浆之前先根据部位大小,确定注浆孔个数及深度,注浆孔钻眼过程中必须控制孔深,保证穿透二衬混凝土但不损坏防水板,注浆过程中必须控制终压力,不小于IMPae
