综合楼冬季施工方案.docx

上传人:p** 文档编号:636896 上传时间:2023-12-15 格式:DOCX 页数:10 大小:27.62KB
下载 相关 举报
综合楼冬季施工方案.docx_第1页
第1页 / 共10页
综合楼冬季施工方案.docx_第2页
第2页 / 共10页
综合楼冬季施工方案.docx_第3页
第3页 / 共10页
综合楼冬季施工方案.docx_第4页
第4页 / 共10页
综合楼冬季施工方案.docx_第5页
第5页 / 共10页
综合楼冬季施工方案.docx_第6页
第6页 / 共10页
综合楼冬季施工方案.docx_第7页
第7页 / 共10页
综合楼冬季施工方案.docx_第8页
第8页 / 共10页
综合楼冬季施工方案.docx_第9页
第9页 / 共10页
综合楼冬季施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《综合楼冬季施工方案.docx》由会员分享,可在线阅读,更多相关《综合楼冬季施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

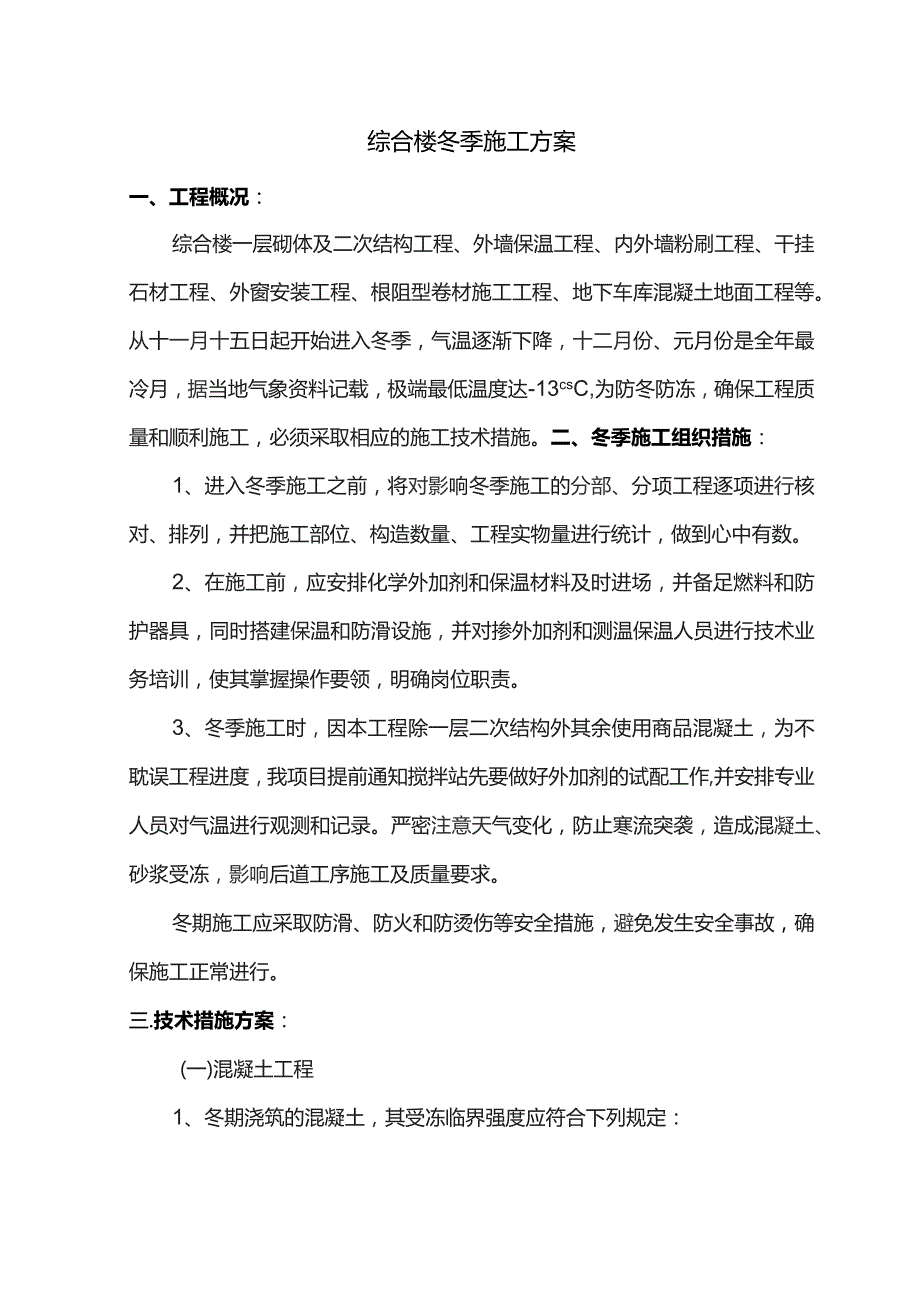

1、综合楼冬季施工方案一、工程概况:综合楼一层砌体及二次结构工程、外墙保温工程、内外墙粉刷工程、干挂石材工程、外窗安装工程、根阻型卷材施工工程、地下车库混凝土地面工程等。从十一月十五日起开始进入冬季,气温逐渐下降,十二月份、元月份是全年最冷月,据当地气象资料记载,极端最低温度达-13csC,为防冬防冻,确保工程质量和顺利施工,必须采取相应的施工技术措施。二、冬季施工组织措施:1、进入冬季施工之前,将对影响冬季施工的分部、分项工程逐项进行核对、排列,并把施工部位、构造数量、工程实物量进行统计,做到心中有数。2、在施工前,应安排化学外加剂和保温材料及时进场,并备足燃料和防护器具,同时搭建保温和防滑设施

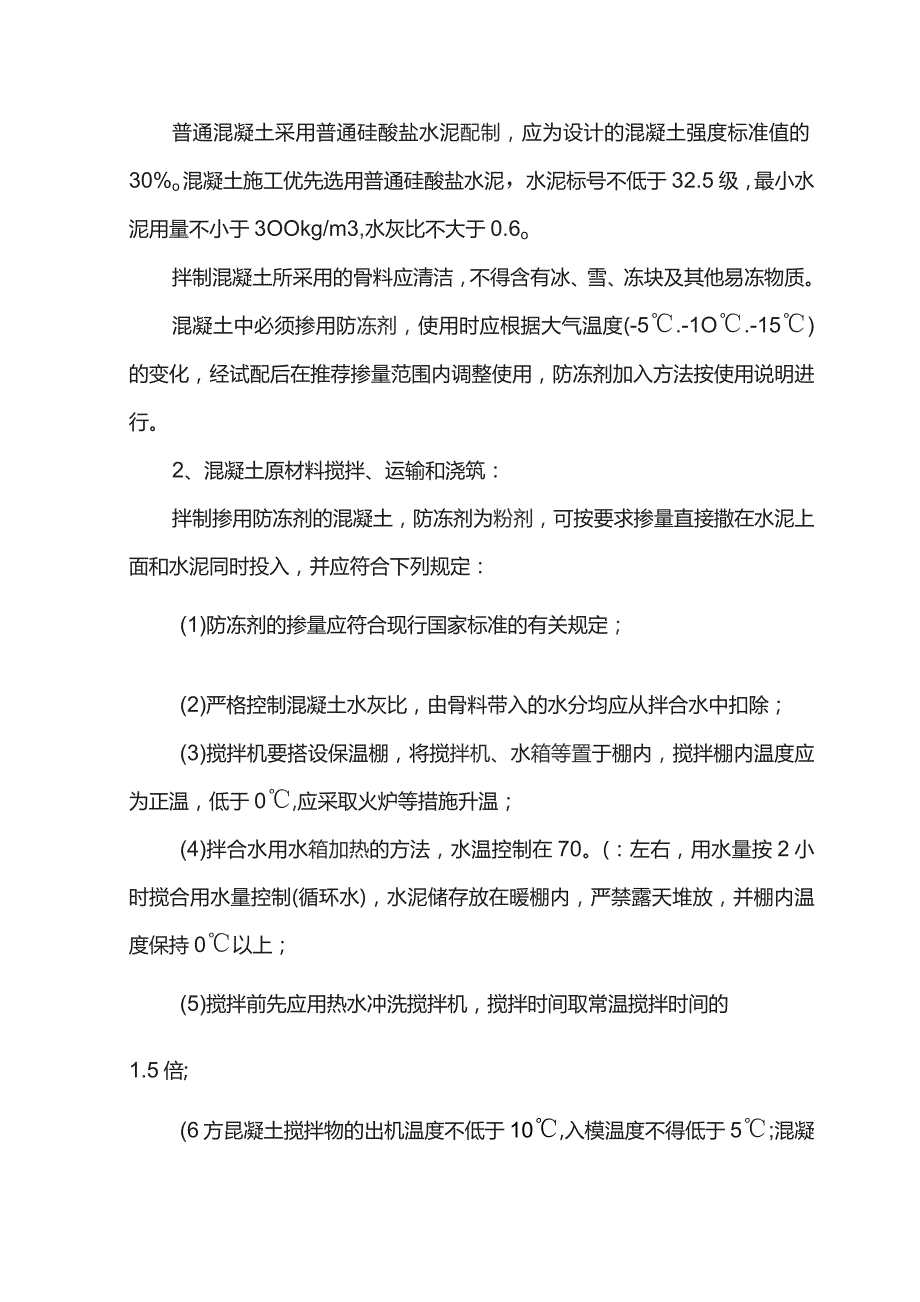

2、,并对掺外加剂和测温保温人员进行技术业务培训,使其掌握操作要领,明确岗位职责。3、冬季施工时,因本工程除一层二次结构外其余使用商品混凝土,为不耽误工程进度,我项目提前通知搅拌站先要做好外加剂的试配工作,并安排专业人员对气温进行观测和记录。严密注意天气变化,防止寒流突袭,造成混凝土、砂浆受冻,影响后道工序施工及质量要求。冬期施工应采取防滑、防火和防烫伤等安全措施,避免发生安全事故,确保施工正常进行。三.技术措施方案:(一)混凝土工程1、冬期浇筑的混凝土,其受冻临界强度应符合下列规定:普通混凝土采用普通硅酸盐水泥配制,应为设计的混凝土强度标准值的30%o混凝土施工优先选用普通硅酸盐水泥,水泥标号不

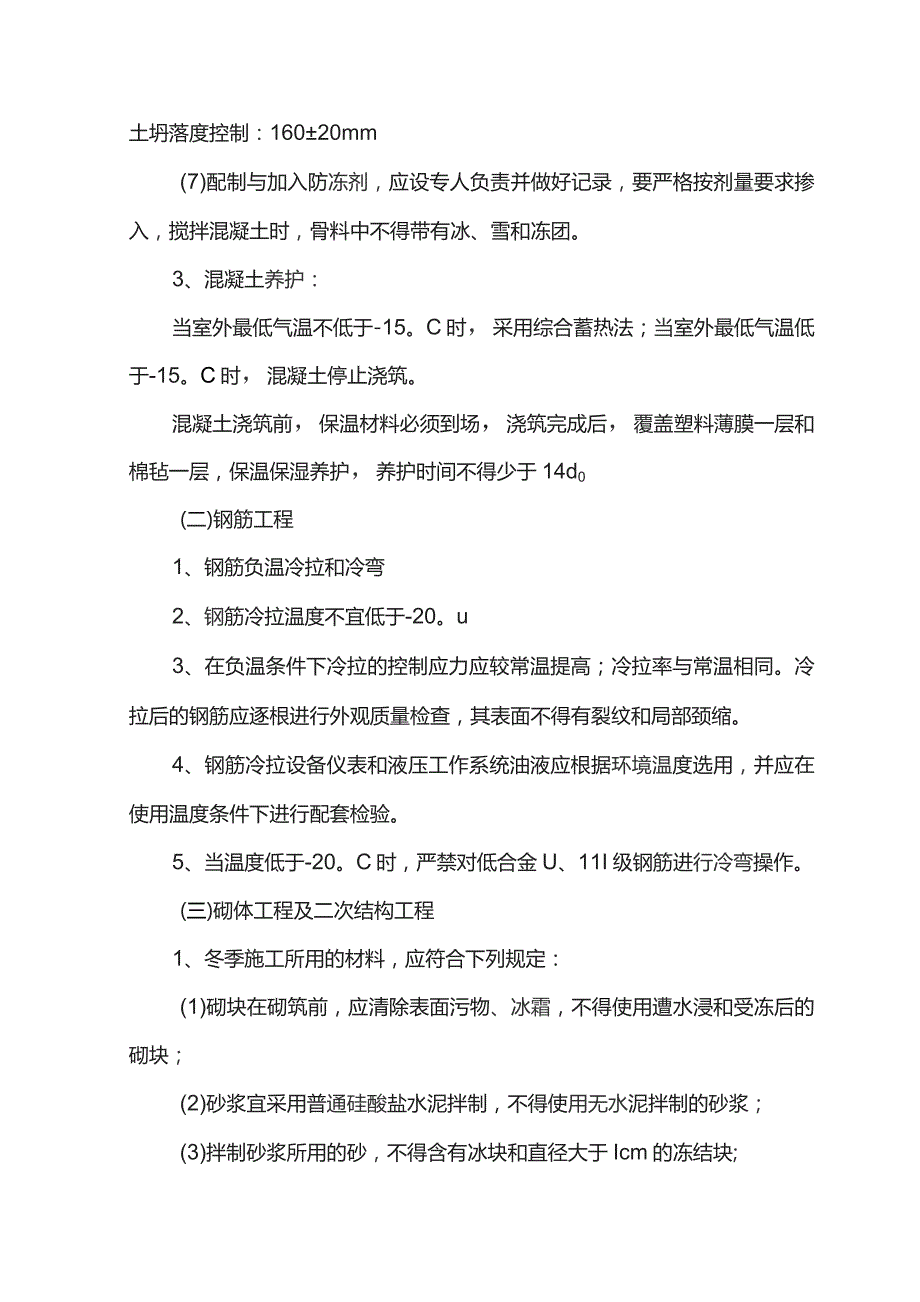

3、低于32.5级,最小水泥用量不小于3OOkg/m3,水灰比不大于0.6o拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻物质。混凝土中必须掺用防冻剂,使用时应根据大气温度(-5.-1O.-15)的变化,经试配后在推荐掺量范围内调整使用,防冻剂加入方法按使用说明进行。2、混凝土原材料搅拌、运输和浇筑:拌制掺用防冻剂的混凝土,防冻剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入,并应符合下列规定:(1)防冻剂的掺量应符合现行国家标准的有关规定;(2)严格控制混凝土水灰比,由骨料带入的水分均应从拌合水中扣除;(3)搅拌机要搭设保温棚,将搅拌机、水箱等置于棚内,搅拌棚内温度应为正温,低

4、于0,应采取火炉等措施升温;(4)拌合水用水箱加热的方法,水温控制在70。(:左右,用水量按2小时搅合用水量控制(循环水),水泥储存放在暖棚内,严禁露天堆放,并棚内温度保持0以上;(5)搅拌前先应用热水冲洗搅拌机,搅拌时间取常温搅拌时间的1.5倍;(6方昆凝土搅拌物的出机温度不低于10,入模温度不得低于5;混凝土坍落度控制:16020mm(7)配制与加入防冻剂,应设专人负责并做好记录,要严格按剂量要求掺入,搅拌混凝土时,骨料中不得带有冰、雪和冻团。3、混凝土养护:当室外最低气温不低于-15。C时,采用综合蓄热法;当室外最低气温低于-15。C时,混凝土停止浇筑。混凝土浇筑前,保温材料必须到场,浇

5、筑完成后,覆盖塑料薄膜一层和棉毡一层,保温保湿养护,养护时间不得少于14d0(二)钢筋工程1、钢筋负温冷拉和冷弯2、钢筋冷拉温度不宜低于-20。u3、在负温条件下冷拉的控制应力应较常温提高;冷拉率与常温相同。冷拉后的钢筋应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。4、钢筋冷拉设备仪表和液压工作系统油液应根据环境温度选用,并应在使用温度条件下进行配套检验。5、当温度低于-20。C时,严禁对低合金U、11I级钢筋进行冷弯操作。(三)砌体工程及二次结构工程1、冬季施工所用的材料,应符合下列规定:(1)砌块在砌筑前,应清除表面污物、冰霜,不得使用遭水浸和受冻后的砌块;(2)砂浆宜采用普通硅酸盐

6、水泥拌制,不得使用无水泥拌制的砂浆;(3)拌制砂浆所用的砂,不得含有冰块和直径大于Icm的冻结块;(4胖合砂浆时水的温度不得超过80。C砂的温度不得超过40。&2、砌块在正温条件下砌筑时,应适当浇水湿润;在负温条件下砌筑时,如浇水确有困难,则必须适当增大砂浆的稠度。3、砌体、砂浆中的防冻剂应有合格证和复试报告。4、冬季施工中,每日砌筑后,就及时在砌筑表面覆盖一层棉毡(至少养护7d),砌筑表面不得残留砂浆。在继续砌筑前,应扫净砌筑表面。5、冬季砌筑工程应进行质量控制,在施工日记中除应按常规要求外,尚应记录室外空气温度、砌筑时砂浆温度、外加剂掺量以及其他有关资料。6、砂浆试块的留置除应按常温规定要

7、求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28天的砂浆强度。7、砂浆使用时的温度不应低于5oCo当日最低气温等于或低于-15时,对砌筑承重砌体的砂浆标号应按常温施工时提高1级。8、本工程砌体主要为加气混凝土砌块,内配6.5钢筋,施工方法主要为掺热水搅拌砂浆砌筑法,应按三一砌砖法施工,灰缝控制在8mm12mm之间,砂浆饱满度不低于80%o9、本工程二次结构植筋采用的植筋型锚固树脂胶,可在负温下(-10)施工,承载快、粘结力大、抗疲劳、耐老化(50年1抗震动。10、构造柱及圈梁模板支设时保证模板表面干净光滑,如有积雪结冰应清扫干净。二次结构混凝土浇筑过后应及时

8、覆盖棉毡养护(至少7d)圈梁、柱模板当佐达到L2N/mm2后,可使侧模轻轻脱离仁后,再合上继续养护到拆模。过梁底模应留支撑,在上部砌体砌筑完毕并不少于20天后方可拆除。(四)外墙保温工程1、建筑外墙保温工程冬季施工最低温度不应低于-5。C2、发泡陶瓷保温板及聚合物粘接砂浆应干燥保存,不得受潮。3、聚合物粘接砂浆拌合温度应大于5l一次拌合应在Ih内使用完毕。本工程外墙保温工程大面积已施工完毕,仅剩余一层外墙未施工,故拌合粘接砂浆应尽量在上午9点以后温度为正温时进行,如遇负温必须掺入防冻剂,使用时应根据大气温度(-5.-10.-15)的变化,经试配后在范围内调整使用,防冻剂加入方法按使用说明进行。

9、(五)内外墙粉刷工程1、进行室内抹灰前,应将门口和窗口封好,门口和窗口的边缘及外墙脚手眼或孔洞等亦应堵好,施工洞口、运料口及楼梯间等处应封闭保nn/2、砂浆应在搅拌棚中集中搅拌,并应在运输中保温,要随用随拌,防止砂浆冻结。砂浆室内抹灰的环境温度不应低于503、室内抹灰工程结束后,在7d以内,应保持室内温度不低于5oCo抹灰层可采取加温措施加速干燥。当采用热空气加温时,应注意通风排除湿气。4、室外抹灰需采用冷作法施工时,砂浆内必须掺入防冻剂。防冻剂使用时应根据大气温度(-5.-10oCs-15)的变化,经试配后在推荐掺量范围内调整使用,防冻剂加入方法按使用说明进行。5、抹灰基层表面当有冰、霜、雪

10、时可采用与抹灰砂浆同浓度的防冻剂溶液冲刷,并应清除表面的尘土。(六)干挂石材工程1、对于石材幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低的温度,将影响耐候胶的固化质量。因此应避免在温度较低的夜间、早晨和傍晚进行注胶,需要选择中午(11:00至15:00)的时间进行。2、注胶时应由项目工程师委托专职质检人员,对粘接材料的表面进行检查后,方可进行注胶工序。质检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出现问题立即返工。3、干挂石材骨架工程冬施要求:(1)骨架在负温度下安装钢时,要注意温度变化引起的钢结构外形尺寸的偏差。如骨架在常温下制作在负温下安装时,要采取措施调整偏差

11、(I(2)严格按照焊接技术规范中有关焊口预热的规定进行,对焊条采取保温处理,施工前在保温箱内存放,施工中有专门的保温桶存放,来保证焊接质量。(3)避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。(4)雪后,吊篮和施工作业面上的积雪要清理干净,再行作业。(七)外窗安装工程1、外窗材料进场后应放置于室内干燥处。2、外窗上墙安装,尤其是玻璃压条的装配,应在5。C以上的环境下进行。在装配玻璃压条时,如果环境温度较低,制作保温箱,将玻璃压条用小电热毯裹住恒温一段时间后再进行装配。应使用低温条件下仍有柔软度的优质密封胶条。劣质胶条低温下会变硬,完全失去弹性,对玻璃装配有很大影响。3、玻璃压条装配时,如

12、有卡阻,应核对尺寸、规格、胶条质量等方面,不得强敲到位,造成玻璃的损坏。4、由于春季再进行北立面外墙真石漆施工,故所有外窗框安装完毕后不打密封胶,待真石漆施工完毕后再打胶封闭,避开冬季施工。(八)根阻型防水卷材工程1.聚乙烯丙纶防水卷材及聚合物水泥胶结料进场后要放置于干燥处,尤其聚合物水泥胶结粉不能受潮。2、粘接施工前如基层有结冰应将结冰清理干净,如基层过于干燥,应向基层稍微洒水增加湿度,保证粘接层养护需要水份。3、根阻型防水卷材施工的环境气温不宜低于-5,在雨、雪天、五级风及以上时不得施工。4、聚合物水泥胶结料拌合温度应大于5,一次拌合应在Ih内使用完毕。如遇负温必须掺入防冻剂,使用时应根据

13、大气温度(-5.-IO0Cs-15)的变化,经试配后在推荐掺量范围内调整使用,防冻剂加入方法按使用说明进行。5、由于聚合物水泥胶结料仅有l3mm厚,故粘贴好聚乙烯丙纶防水卷材后应立即使用一层棉毡覆盖保温,并养护不少于7d四.至期施工安全措施:1、冬期施工中,各种操作架要采取防滑的安全防护,在砂浆搅拌区采取防水和防烫伤的安全措施,避免发生安全事故,确保施工正常进行。2、工人禁止使用电热毯、煤气炉等危险物品。3、加强机械检查,安全用电,防止漏电、触电事故。4、下雪、下雨尽量不安排在吊篮上作业,如因工程需要必须施工,则应采取防滑措施,并系好安全带。5、拆移吊篮时,应在天气晴朗较好的时间,不得在大风、

14、下雨、下雪的时间内进行。6、冬季施工中,应在上班操作前,除掉机械上、吊篮和作业区内的积雪、冰霜。7、施工现场所用易燃、易爆物品,如乙焕、氧气、汽油,应有专门储藏仓库并且远离火源,有明显标志如严禁烟火字样。8、施工现场设置吸烟室,周围不准有易燃、易爆物品。9、施工现场放置消防器材处,应设置明显标志,夜间设红色警示灯,消防器材须垫高放置,周围3米内不准放置件可物品。10、施工现场发生火情时,应先切断电源线,再使用砂土,二氧化碳或干粉灭火器灭火,不得用水及泡沫灭火器进行灭火,以防发生触电事故。11、焊工每日作业完毕或离开现场时,必须确认用火已经熄灭,周围已无隐患,电闸已经拉下,门已锁好后,方可离开。

15、12、焊、割作业不准与油漆、喷漆、木料加工等易燃、易爆作业同时上下交叉作业。13、高处焊接下方应设专人监护,中间应有防护隔板。14、进入施工现场作业区,特别是易燃易爆物周围,严禁吸烟。五、文明施工组织措施1、进入施工现场所有工作人员必须佩带工作卡。2、施工现场道路保持畅通、平坦、整洁、无散落物。3、施工现场设置排水系统,保持排水畅通,不积水。严禁泥浆、污水、废水外流或堵塞下水管道。4、施工现场在门卫室旁设置吸烟处,作业区禁止随意吸烟。5、积极美化施工现场环境6、建筑材料、构件、料具按施工现场总平面布置图堆放,布置合理。7、建筑材料、构配件及其他料具等必须做到安全、整齐堆放,不得超高。堆料分站别类,悬挂标牌,标牌由公司统一制作,标明名称、品种、规格数量等。8、建立材料收发管理制度,仓库、工具间材料堆放整齐,易燃易爆品分类堆放,专人负责,确保安全。9、施工现场保洁落实到人,做到工完料尽场地清,车辆进出场有防泥带出措施。建筑垃圾及时清运,临时存放现场的,集中整齐堆放到指定点。不用施工机具和设备及时出场。10、施工现场根据作业需要设置职工宿舍和办公用房。办公房、宿舍采用砖砌简易房,搭设层数为一层。结构安全,设施完好。11、宿舍建立有室长卫生管理制度,且和宿舍人员名单一起上墙。宿舍内设置统一钢床,室内保持

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
