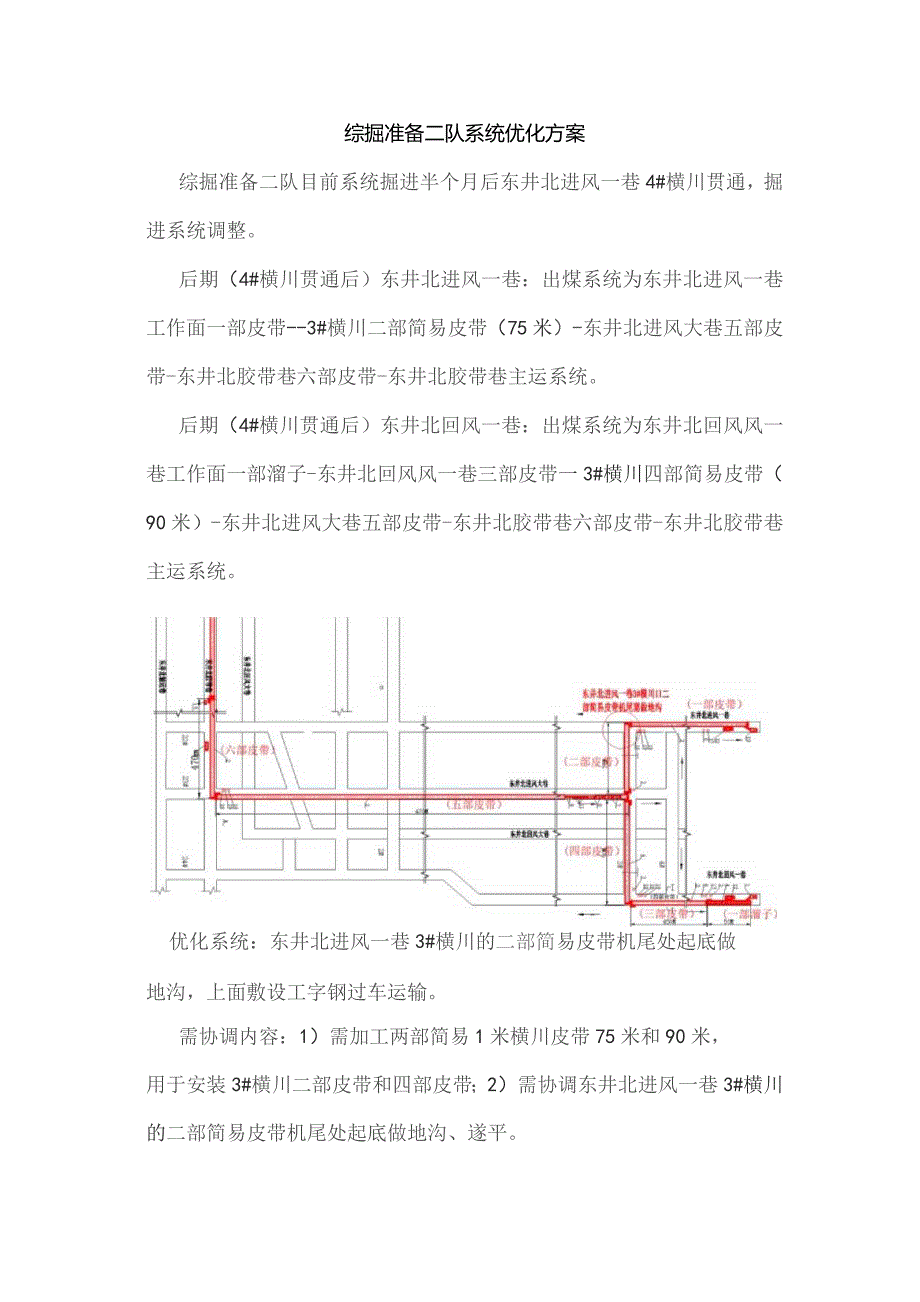

综掘准备二队系统优化方案综掘准备二队目前系统掘进半个月后东井北进风一巷4#横川贯通,掘进系统调整。后期(4#横川贯通后)东井北进风一巷:出煤系统为东井北进风一巷工作面一部皮带-3#横川二部简易皮带(75米)-东井北进风大巷五部皮带-东井北胶带巷六部皮带-东井北胶带巷主运系统。后期(4#横川贯通后)东井北回风一巷:出煤系统为东井北回风风一巷工作面一部溜子-东井北回风风一巷三部皮带一3#横川四部简易皮带(90米)-东井北进风大巷五部皮带-东井北胶带巷六部皮带-东井北胶带巷主运系统。优化系统:东井北进风一巷3#横川的二部简易皮带机尾处起底做地沟,上面敷设工字钢过车运输。需协调内容:1)需加工两部简易1米横川皮带75米和90米,用于安装3#横川二部皮带和四部皮带;2)需协调东井北进风一巷3#横川的二部简易皮带机尾处起底做地沟、遂平。
