《重庆轨道交通4号线二期检查表土建4标(2019.12.18).docx》由会员分享,可在线阅读,更多相关《重庆轨道交通4号线二期检查表土建4标(2019.12.18).docx(4页珍藏版)》请在第壹文秘上搜索。

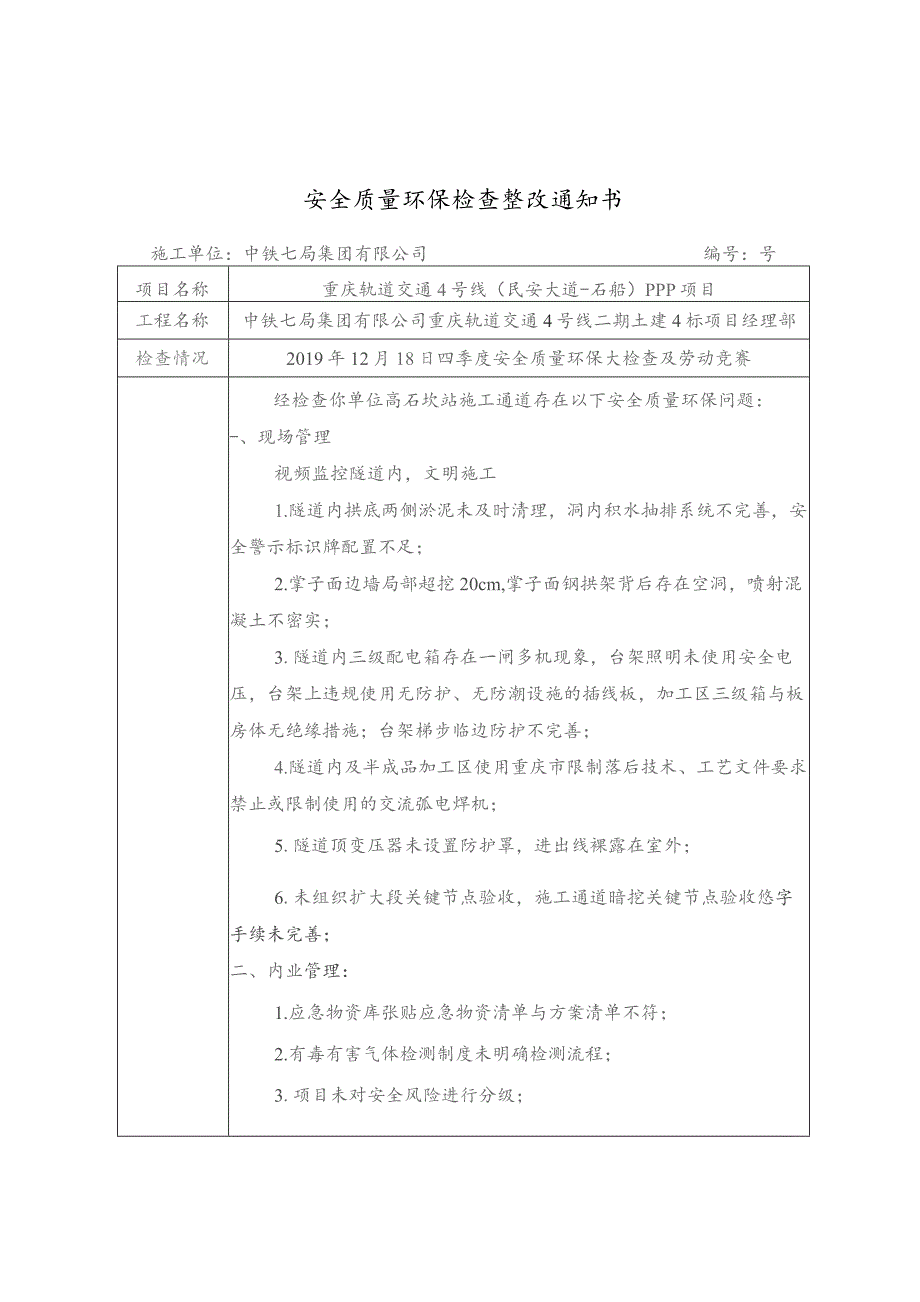

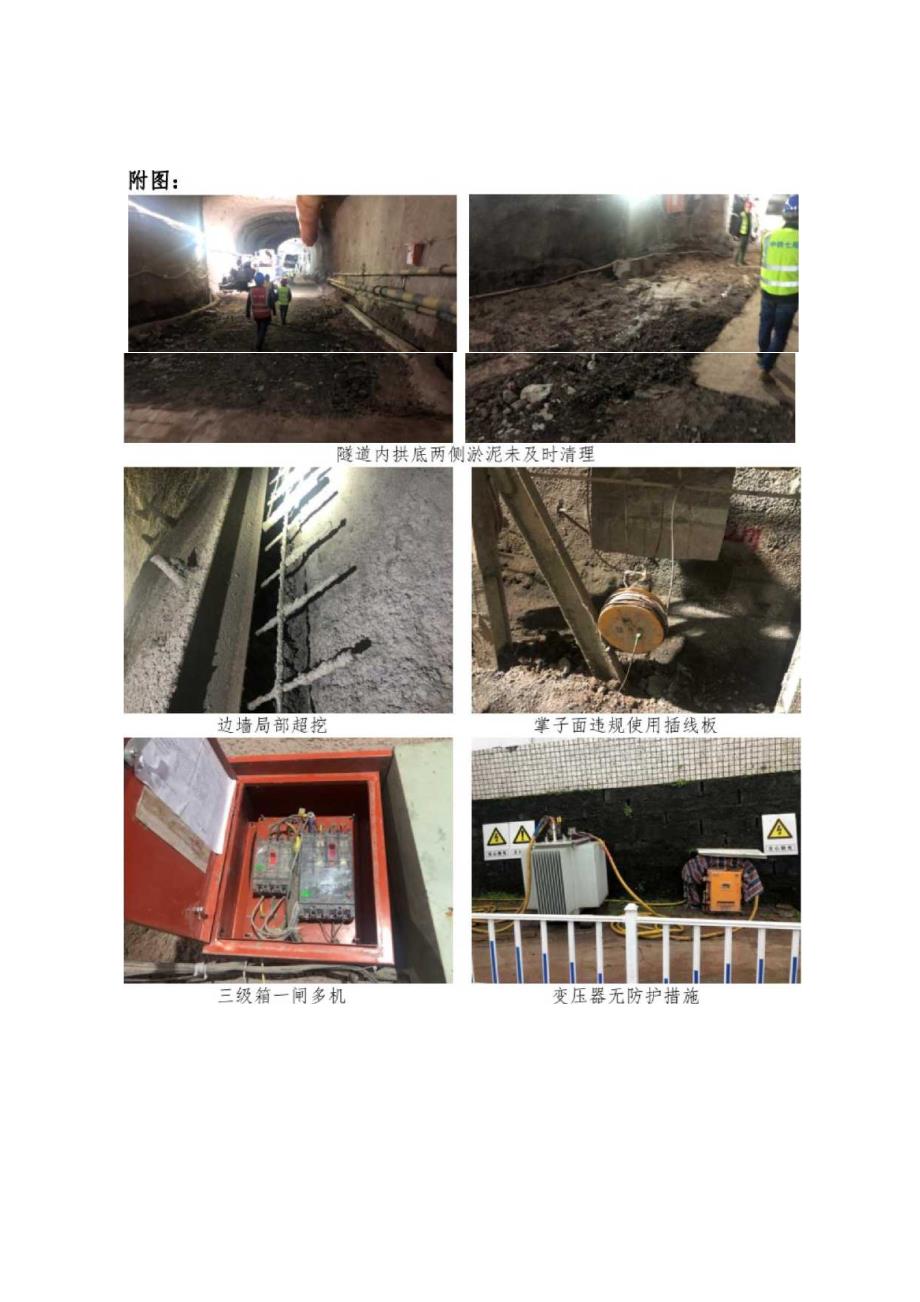

1、安全质量环保检查整改通知书施工单位:中铁七局集团有限公司编号:号项目名称重庆轨道交通4号线(民安大道-石船)PPP项目工程名称中铁七局集团有限公司重庆轨道交通4号线二期土建4标项目经理部检查情况2019年12月18日四季度安全质量环保大检查及劳动竞赛经检查你单位高石坎站施工通道存在以下安全质量环保问题:-、现场管理视频监控隧道内,文明施工1.隧道内拱底两侧淤泥未及时清理,洞内积水抽排系统不完善,安全警示标识牌配置不足;2.掌子面边墙局部超挖20cm,掌子面钢拱架背后存在空洞,喷射混凝土不密实;3.隧道内三级配电箱存在一闸多机现象,台架照明未使用安全电压,台架上违规使用无防护、无防潮设施的插线板
2、,加工区三级箱与板房体无绝缘措施;台架梯步临边防护不完善;4.隧道内及半成品加工区使用重庆市限制落后技术、工艺文件要求禁止或限制使用的交流弧电焊机;5.隧道顶变压器未设置防护罩,进出线裸露在室外;6.未组织扩大段关键节点验收,施工通道暗挖关键节点验收悠字手续未完善;二、内业管理:1.应急物资库张贴应急物资清单与方案清单不符;2.有毒有害气体检测制度未明确检测流程;3.项目未对安全风险进行分级;4.汽车吊司机张卫华、曾兆红、尹亮、乔波,电焊工牛永榜未持特种作业操作证书;5.履约项目经理无领导带班记录;6.班前安全活动记录签字不完善;7.定期周、月安全检查资料不完善;8.施工现场无消防设施验收资料;9.重大危险源控制措施中未明确具体责任人;10.未编制现场处置方案;11.作业人员未进行体检。整改要求:以上问题立即整改,合格后7天内将整改情况书面回复。被检查单位项目经理2019年12月18日检查单位重庆轨道四号线建设运营有限公司检查人员2019年12月18日注:本表一式2份,被检查单位、检查单位各1份。初支平整度差三级配电箱与板房体无绝缘措施
