钢柱与砼施工措施.docx

上传人:p** 文档编号:637449 上传时间:2023-12-15 格式:DOCX 页数:1 大小:36.43KB
下载 相关 举报
钢柱与砼施工措施.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢柱与砼施工措施.docx》由会员分享,可在线阅读,更多相关《钢柱与砼施工措施.docx(1页珍藏版)》请在第壹文秘上搜索。

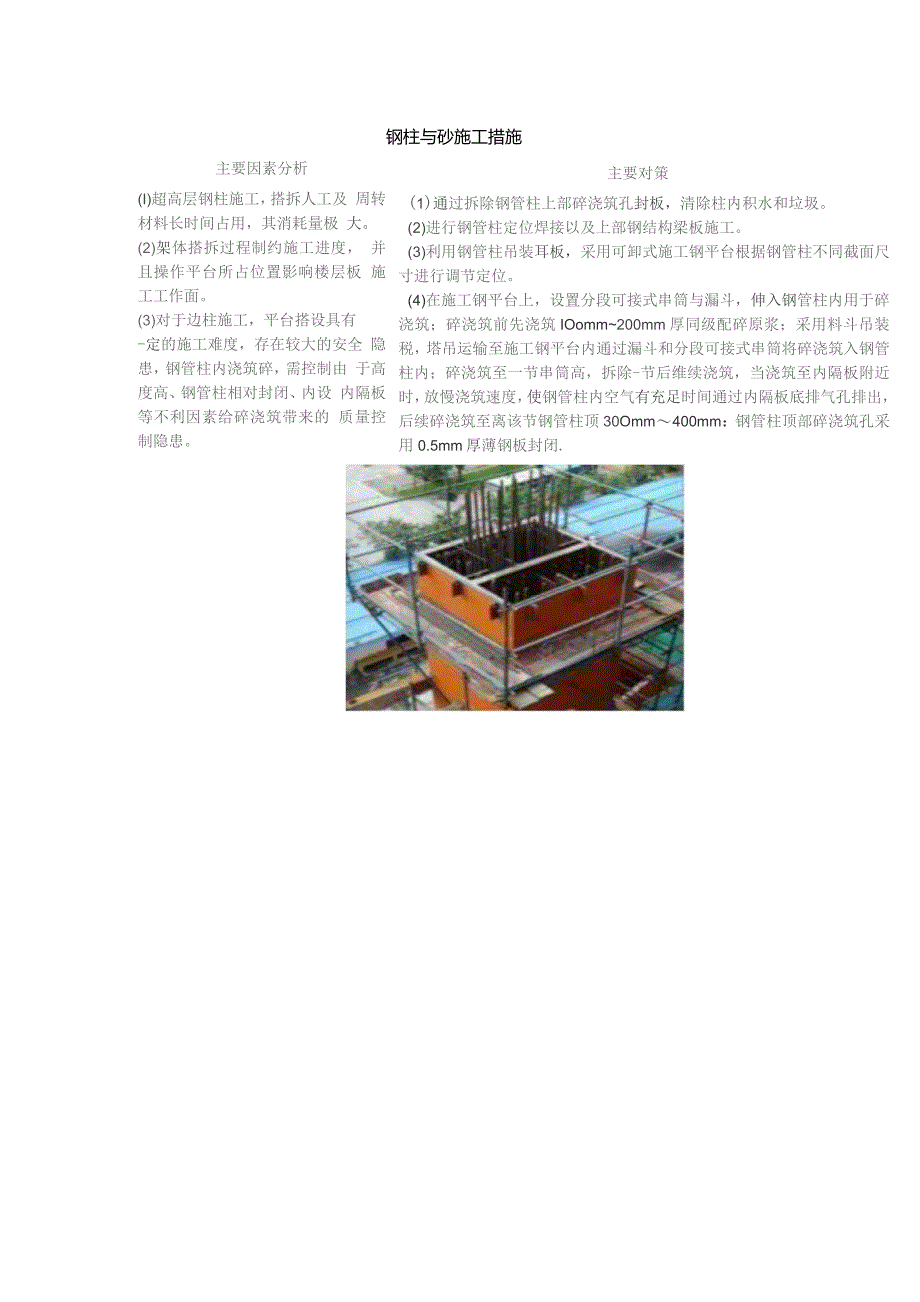

主要因素分析(I)超高层钢柱施工,搭拆人工及 周转材料长时间占用,其消耗量极 大。(2)架体搭拆过程制约施工进度, 并且操作平台所占位置影响楼层板 施工工作面。(3)对于边柱施工,平台搭设具有-定的施工难度,存在较大的安全 隐患,钢管柱内浇筑碎,需控制由 于高度高、钢管柱相对封闭、内设 内隔板等不利因素给碎浇筑带来的 质量控制隐患。钢柱与砂施工措施主要对策(1)通过拆除钢管柱上部碎浇筑孔封板,清除柱内积水和垃圾。(2)进行钢管柱定位焊接以及上部钢结构梁板施工。(3)利用钢管柱吊装耳板,采用可卸式施工钢平台根据钢管柱不同截面尺寸进行调节定位。(4)在施工钢平台上,设置分段可接式串筒与漏斗,伸入钢管柱内用于碎浇筑;碎浇筑前先浇筑IOomm200mm厚同级配碎原浆;采用料斗吊装税,塔吊运输至施工钢平台内通过漏斗和分段可接式串筒将碎浇筑入钢管柱内;碎浇筑至一节串筒高,拆除-节后维续浇筑,当浇筑至内隔板附近时,放慢浇筑速度,使钢管柱内空气有充足时间通过内隔板底排气孔排出,后续碎浇筑至离该节钢管柱顶30Omm400mm:钢管柱顶部碎浇筑孔采用0.5mm厚薄钢板封闭.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
