《防水工程施工方案.docx》由会员分享,可在线阅读,更多相关《防水工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

1、防水工程施工方案一、防水混凝土施工方案以混凝土自身的密实性而具有一定防水能力的钢筋混凝土结构形式称之为混凝土结构自防水。本工程主要在地下室底板、地下室外墙、地下室顶板等部位采用现浇抗渗混凝土,保证结构自防水,与建筑柔性防水共同构成二道防线,以保证地下室的防水、防潮,满足建筑使用的要求。本工程地下防水采用结构自防水与SBS卷材防水结合的方式。本工程地下室结构,环境温度发生变化时,构件会受温度应力产生裂缝,而为缓解裂缝的产生,施工中应以控制混凝土裂缝及后浇带的处理做为防水工程的重点控制内容,以确保地下室的防水效果。防水混凝土工程质量的优劣不仅取决于混凝土材质本身及其配合比,而且施工过程中的搅拌、运

2、输、浇灌、振捣及养护等都将对混凝土质量有很大影响。因此,施工时必须对上述各个环节严加控制,采取严密措施,以免造成渗漏水的隐患。1、防止混凝土裂缝的措施及控制要点序号防止钢筋混凝土裂缝的措施控制要点1严格控制混凝土的配合比。控制混凝土搅拌站的配合比。2按设计要求在混凝土中掺加膨胀剂,补偿混凝土的收缩。掺入外加剂,并控制用量。3原材料选用水化热较低的和安定性较好的矿渣硅酸盐水泥,降低水泥的水化热:在混凝土拌合物中掺加适量的粉煤灰,以减少水泥用量,改善混凝土和易性。降低水化热,掺入粉煤灰并控制用量。4底板后浇带处用密孔钢丝网封堵。在浇筑后浇带混凝土时,混凝土提高一个等级浇筑并在混凝土中掺加膨胀剂,可
3、使混凝土产生微膨胀压力抵消混凝土的干缩,温差等产生的拉应力,使混凝土结构不出现裂缝。后浇带部位增强5安排专人加强自防水混凝土结构的养护,楼板必须浇水覆盖塑料薄膜养护,养护时间不少于14天。混凝土养护措施及时间严格控制。2、防水混凝土施工要点序号部位施工要点序号部位施工要点1底板1)混凝土浇筑期间应作好基坑自身的防水工作,严防地表水流入基坑造成积水,影响混凝土的正常硬化,导致防水混凝上强度及抗渗性的降低。2)钢筋不得用铁丝或铁钉固定在模板上,采用细石混凝土或砂浆块做垫块,并确保钢筋保护层的厚度,不允许出现负误差。3)混凝土运输过程中,要防止产生离析和坍落度、含气量损失及漏浆现象。严禁向混凝土内直
4、接加水以获取较大的混凝土坍落度。4)底板浇筑时,除后浇带位置,应连续浇筑。5)混凝土浇筑12小时内即开始浇水养护,养护时间不少于14天。6)混凝土基础底板下设IoOnm厚C20素混凝土垫层,每边宽出基础边IoOnIn1。2外墙1)外墙模板要求表面平整,拼缝严密,吸湿性小,支撑牢固。2)防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得接触模板.3)固定模板用的穿墙螺栓采用工具式螺栓,光圆螺杆中部应加焊止水环。4)拆模后应采取加强防水措施将留卜的凹槽封堵密实。3施工缝1)墙体水平施工缝留在高出基础底板、楼板表面,不小于300mm,墙体有预留孔时,施工缝距孔边缘不应小于300r三。4后浇带1)施工后
5、浇带的封闭:伸缩后浇带应在其两侧混凝土龄期达到45天后再封闭,同时选择施工期间内温度较低时段进行封闭。2)封闭后浇带应采用比两侧混凝土强度等级高一级的补偿收缩混凝土。5穿堵管1)穿墙管止水环与主管或翼环与套管应连续满焊。2)穿墙管处防水层施工前,应将套管内表面清理干净。3)套管内的管道安装完毕后,应在两管间嵌入内衬填料,端部用密封材料填缝。柔性穿墙时,穿墙内侧应用法兰压紧。4)穿墙管外侧防水层应铺设严密,不留接茬:增铺附加层时,应按设计要求施工。管与管的间距应大于300mm。5)采用遇水膨胀止水圈的穿墙管,管径宜小于50mm,止水圈应用胶粘剂满粘固定于管上,并应涂缓胀剂。、防水卷材施工方案1、

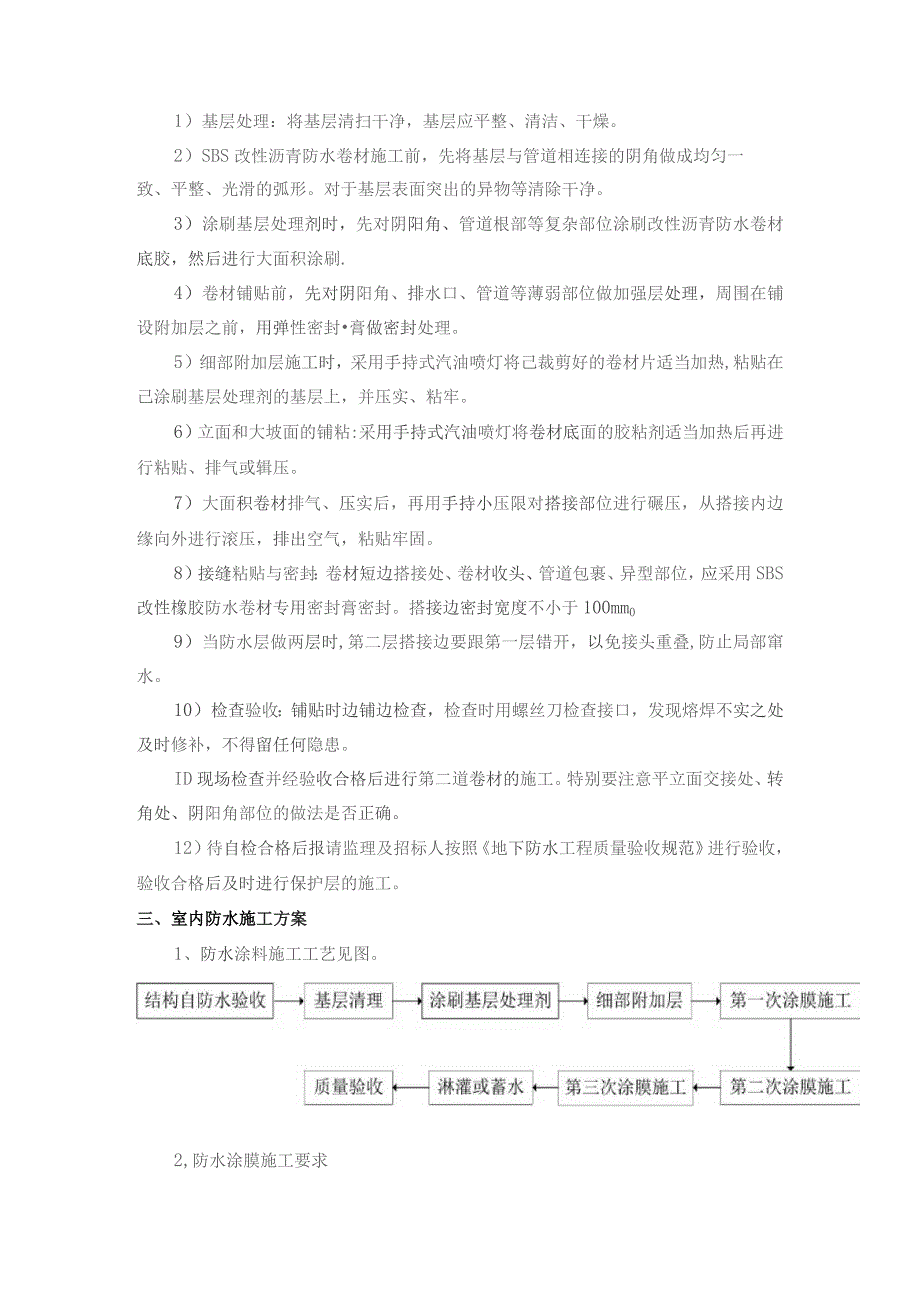

6、防水卷材施工工艺流程见图1)基层处理:将基层清扫干净,基层应平整、清洁、干燥。2)SBS改性沥青防水卷材施工前,先将基层与管道相连接的阴角做成均匀一致、平整、光滑的弧形。对于基层表面突出的异物等清除干净。3)涂刷基层处理剂时,先对阴阳角、管道根部等复杂部位涂刷改性沥青防水卷材底胶,然后进行大面积涂刷.4)卷材铺贴前,先对阴阳角、排水口、管道等薄弱部位做加强层处理,周围在铺设附加层之前,用弹性密封膏做密封处理。5)细部附加层施工时,采用手持式汽油喷灯将己裁剪好的卷材片适当加热,粘贴在己涂刷基层处理剂的基层上,并压实、粘牢。6)立面和大坡面的铺粘:采用手持式汽油喷灯将卷材底面的胶粘剂适当加热后再进
7、行粘贴、排气或辑压。7)大面积卷材排气、压实后,再用手持小压限对搭接部位进行碾压,从搭接内边缘向外进行滚压,排出空气,粘贴牢固。8)接缝粘贴与密封:卷材短边搭接处、卷材收头、管道包裹、异型部位,应采用SBS改性橡胶防水卷材专用密封膏密封。搭接边密封宽度不小于100mm09)当防水层做两层时,第二层搭接边要跟第一层错开,以免接头重叠,防止局部窜水。10)检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患。ID现场检查并经验收合格后进行第二道卷材的施工。特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。12)待自检合格后报请监理及招标人按照地下防水
8、工程质量验收规范进行验收,验收合格后及时进行保护层的施工。三、室内防水施工方案1、防水涂料施工工艺见图。2,防水涂膜施工要求1)施工前,将涂刷部位的浮渣、灰尘、油污清理干净,并用清水冲净。施工前基面充分平整、牢固、干净,凹凸不平处及裂缝必须用水泥砂浆抹平。2)使用适量稀释剂稀释调配好涂料,薄涂一层(0.2mm0.3Inln厚)对基层进行预处理涂刷时各处均涂刷到位,确保涂层均匀。3)分三层涂刮,第二层涂刷在第一层初凝并呈湿润状态时进行,每层按垂直方向涂覆。4)每遍涂刷时,交替改变涂层的涂刷方向,同层涂料的先后搭接宽度为30mm,50mm5)卫生间、家政间、厨房、开水间、水暖管井、有水的设备机房等
9、楼地面防水工程采用1.5mm厚单组份聚氨酯防水涂料,防水涂料防水遇墙面淋浴区上翻1800mm,洗漱台上翻1200mm,其他位置上翻至楼面以上300mm。6)有排水需要的楼地面应向地漏或排水沟找?%坡,防止积水外溢。管道穿过防水层时必须用防水套管,套管高于楼面完成面50mm以上,周围用密封膏嵌实,表面水泥砂浆抹平。四、地下室顶板防水卷材施工方案1、地下室顶板为覆土卷材铺贴工艺流程如图2、地下室顶板卷材铺贴施工方法:D基层处理:将基层清扫干净,基层应平整、清洁、干燥。2)涂刷基层处理剂:用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度
10、(一般以不粘手为准)方可施行热熔施工,以避免失火。3)一般细部附加增强处理;用专用附加层卷材及标准预制件在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在己涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。4)弹线:在己处理好并干燥的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长短边均为IoOmn1),将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。5)施工防水卷材:卷材由中间往两端推滚卷材进行熔粘铺贴,将起始端卷材粘牢后,持火焰加热器
11、对着待铺的整卷卷材,使喷嘴距卷材及基层加热处0.30.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序。6)接缝处理。用喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽58mm的匀质沥青条I)7)检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场专业工程师、质量工程师必须跟班检查,检查并经验收合格后进行第二道卷材的施工。特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。8)待自检合格后报请监理及建设方按照地下防水工程质量验收规范进行验收,验收合格后及时进行保护层的施工。
