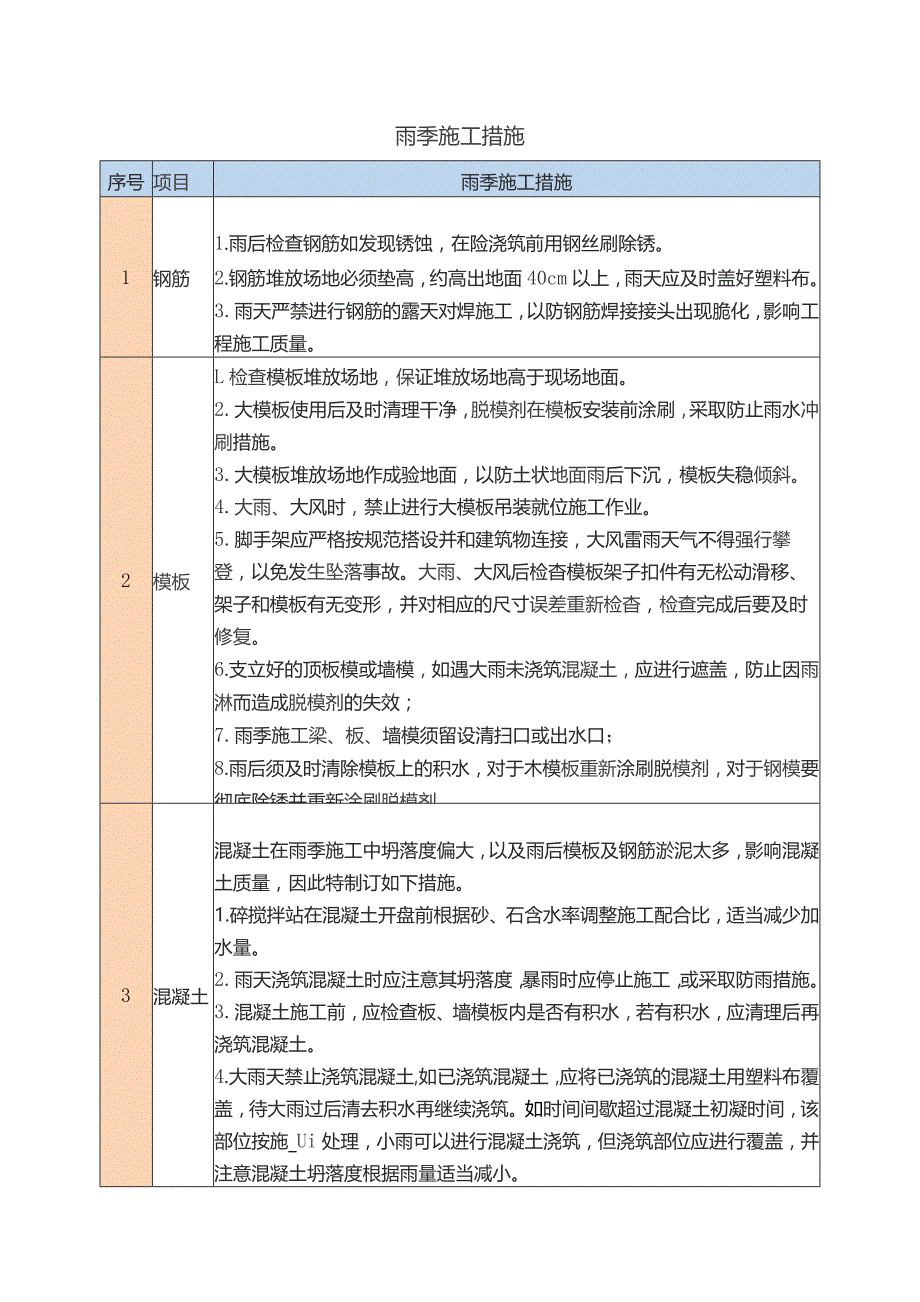

《雨季施工措施.docx》由会员分享,可在线阅读,更多相关《雨季施工措施.docx(3页珍藏版)》请在第壹文秘上搜索。
1、雨季施工措施序号项目雨季施工措施1钢筋1.雨后检查钢筋如发现锈蚀,在险浇筑前用钢丝刷除锈。2.钢筋堆放场地必须垫高,约高出地面40cm以上,雨天应及时盖好塑料布。3.雨天严禁进行钢筋的露天对焊施工,以防钢筋焊接接头出现脆化,影响工程施工质量。2模板L检查模板堆放场地,保证堆放场地高于现场地面。2.大模板使用后及时清理干净,脱模剂在模板安装前涂刷,采取防止雨水冲刷措施。3.大模板堆放场地作成验地面,以防土状地面雨后下沉,模板失稳倾斜。4.大雨、大风时,禁止进行大模板吊装就位施工作业。5.脚手架应严格按规范搭设并和建筑物连接,大风雷雨天气不得强行攀登,以免发生坠落事故。大雨、大风后检杳模板架子扣件
2、有无松动滑移、架子和模板有无变形,并对相应的尺寸误差重新检杳,检查完成后要及时修复。6.支立好的顶板模或墙模,如遇大雨未浇筑混凝土,应进行遮盖,防止因雨淋而造成脱模剂的失效;7.雨季施工梁、板、墙模须留设清扫口或出水口;8.雨后须及时清除模板上的积水,对于木模板重新涂刷脱模剂,对于钢模要彻底除锈并重新涂刷脱模剂。3混凝土混凝土在雨季施工中坍落度偏大,以及雨后模板及钢筋淤泥太多,影响混凝土质量,因此特制订如下措施。1.碎搅拌站在混凝土开盘前根据砂、石含水率调整施工配合比,适当减少加水量。2.雨天浇筑混凝土时应注意其坍落度,暴雨时应停止施工,或采取防雨措施。3.混凝土施工前,应检查板、墙模板内是否

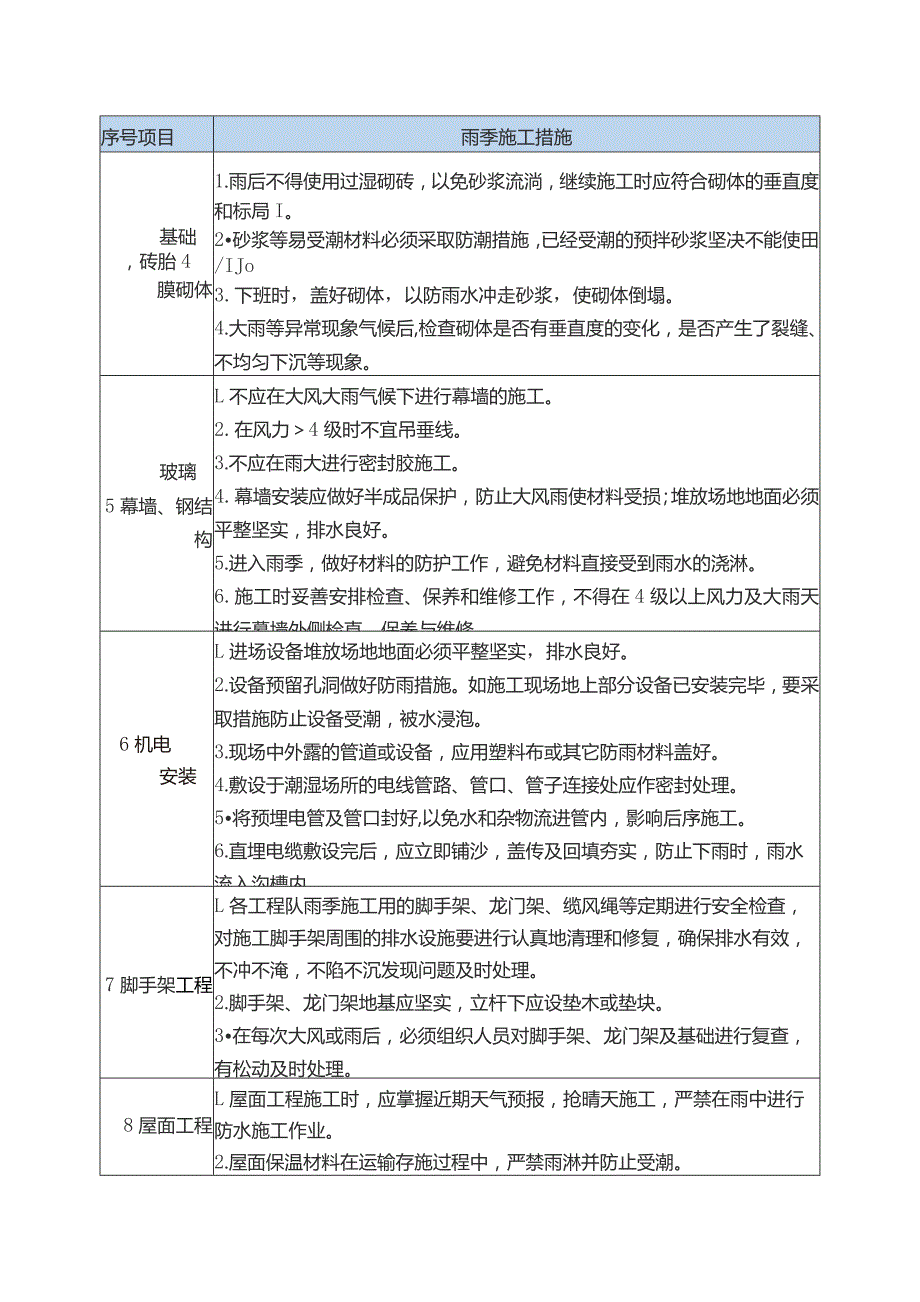

3、有积水,若有积水,应清理后再浇筑混凝土。4.大雨天禁止浇筑混凝土,如已浇筑混凝土,应将已浇筑的混凝土用塑料布覆盖,待大雨过后清去积水再继续浇筑。如时间间歇超过混凝土初凝时间,该部位按施_Ui处理,小雨可以进行混凝土浇筑,但浇筑部位应进行覆盖,并注意混凝土坍落度根据雨量适当减小。序号项目雨季施工措施基础,砖胎4膜砌体1.雨后不得使用过湿砌砖,以免砂浆流淌,继续施工时应符合砌体的垂直度和标局I。2砂浆等易受潮材料必须采取防潮措施,已经受潮的预拌砂浆坚决不能使田/IJo3.下班时,盖好砌体,以防雨水冲走砂浆,使砌体倒塌。4.大雨等异常现象气候后,检查砌体是否有垂直度的变化,是否产生了裂缝、不均匀下沉

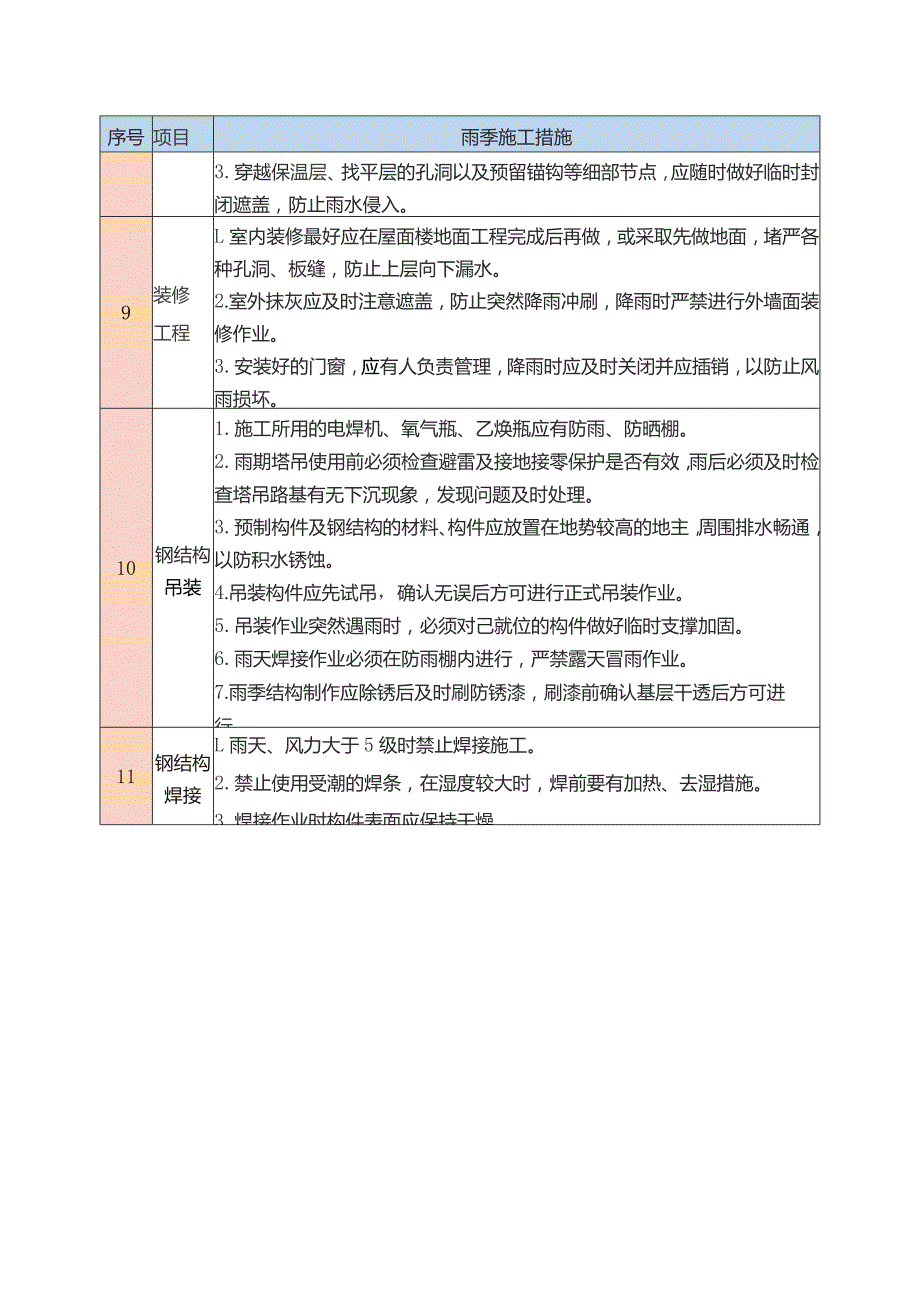

4、等现象。玻璃5幕墙、钢结构L不应在大风大雨气候下进行幕墙的施工。2.在风力4级时不宜吊垂线。3.不应在雨大进行密封胶施工。4.幕墙安装应做好半成品保护,防止大风雨使材料受损;堆放场地地面必须平整坚实,排水良好。5.进入雨季,做好材料的防护工作,避免材料直接受到雨水的浇淋。6.施工时妥善安排检查、保养和维修工作,不得在4级以上风力及大雨天进行幕墙外侧检直、保养与维修。6机电安装L进场设备堆放场地地面必须平整坚实,排水良好。2.设备预留孔洞做好防雨措施。如施工现场地上部分设备已安装完毕,要采取措施防止设备受潮,被水浸泡。3.现场中外露的管道或设备,应用塑料布或其它防雨材料盖好。4.敷设于潮湿场所的
5、电线管路、管口、管子连接处应作密封处理。5将预埋电管及管口封好,以免水和杂物流进管内,影响后序施工。6.直埋电缆敷设完后,应立即铺沙,盖传及回填夯实,防止下雨时,雨水流入沟槽内。7脚手架工程L各工程队雨季施工用的脚手架、龙门架、缆风绳等定期进行安全检查,对施工脚手架周围的排水设施要进行认真地清理和修复,确保排水有效,不冲不淹,不陷不沉发现问题及时处理。2.脚手架、龙门架地基应坚实,立杆下应设垫木或垫块。3在每次大风或雨后,必须组织人员对脚手架、龙门架及基础进行复查,有松动及时处理。8屋面工程L屋面工程施工时,应掌握近期天气预报,抢晴天施工,严禁在雨中进行防水施工作业。2.屋面保温材料在运输存施
6、过程中,严禁雨淋并防止受潮。序号项目雨季施工措施3.穿越保温层、找平层的孔洞以及预留锚钩等细部节点,应随时做好临时封闭遮盖,防止雨水侵入。9装修工程L室内装修最好应在屋面楼地面工程完成后再做,或采取先做地面,堵严各种孔洞、板缝,防止上层向下漏水。2.室外抹灰应及时注意遮盖,防止突然降雨冲刷,降雨时严禁进行外墙面装修作业。3.安装好的门窗,应有人负责管理,降雨时应及时关闭并应插销,以防止风雨损坏。10钢结构吊装1.施工所用的电焊机、氧气瓶、乙焕瓶应有防雨、防晒棚。2.雨期塔吊使用前必须检查避雷及接地接零保护是否有效,雨后必须及时检查塔吊路基有无下沉现象,发现问题及时处理。3.预制构件及钢结构的材料、构件应放置在地势较高的地主,周围排水畅通,以防积水锈蚀。4.吊装构件应先试吊,确认无误后方可进行正式吊装作业。5.吊装作业突然遇雨时,必须对己就位的构件做好临时支撑加固。6.雨天焊接作业必须在防雨棚内进行,严禁露天冒雨作业。7.雨季结构制作应除锈后及时刷防锈漆,刷漆前确认基层干透后方可进行。11钢结构焊接L雨天、风力大于5级时禁止焊接施工。2.禁止使用受潮的焊条,在湿度较大时,焊前要有加热、去湿措施。3.焊接作业时构件表面应保持干燥。
