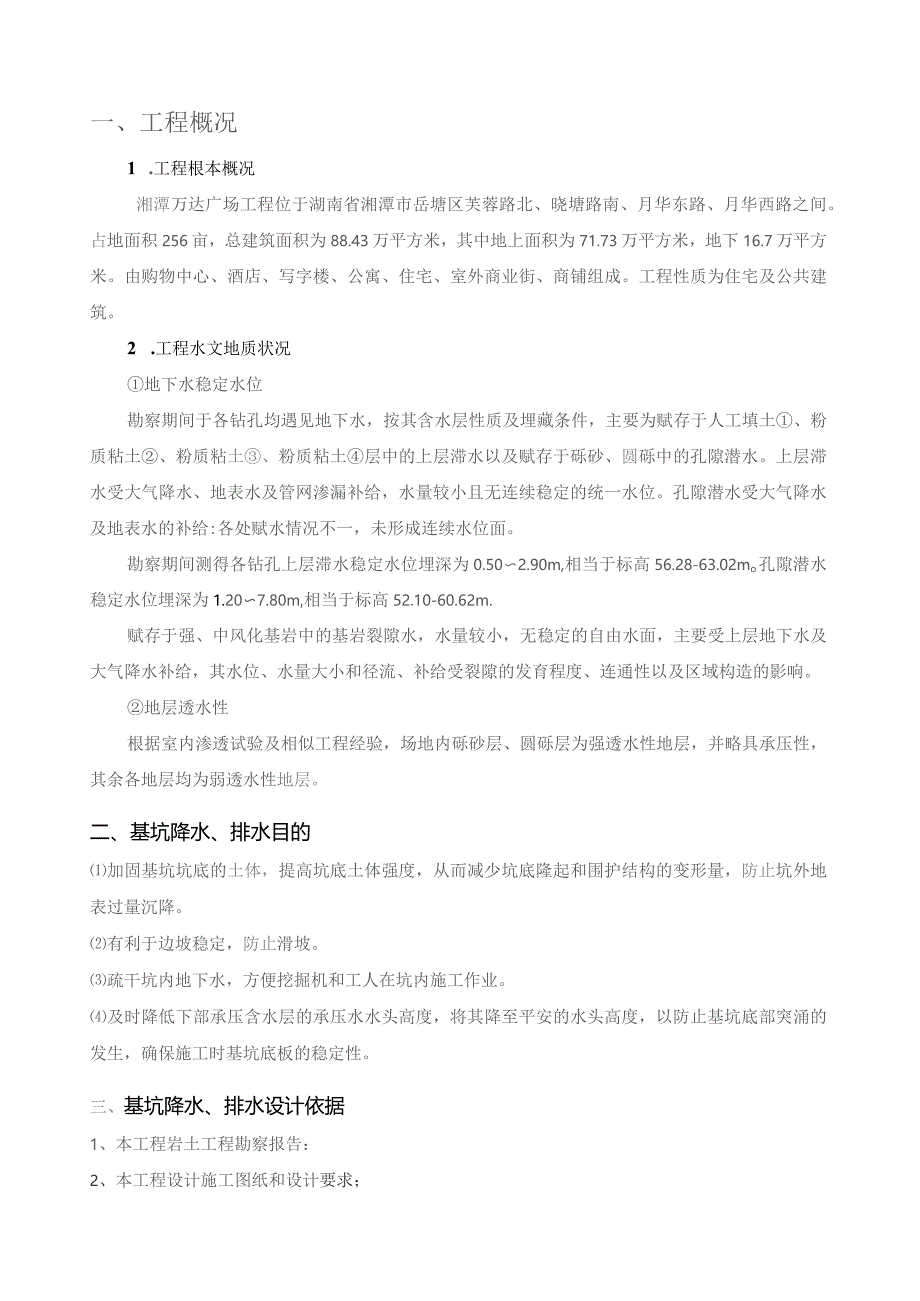

1、湘潭万达广场工程B区基坑降水、排水专项施工方案(方案编号:CSCEC2B-XTWD-029中国建筑第二工程局湘潭万达广场总承包工程部二0一四年三月目录一、工程概况3二、基坑降水、排水目的3三、基坑降、排水设计依据3四、降水设计方案4五、现场采取的降水、排水措施错误!未定义书签。六、周边环境变形监测方案14七、基具设备方案错误!未定义书签。八、质量保证措施错误!未定义书签。九、平安文明施工错误!未定义书签。一、工程概况1 .工程根本概况湘潭万达广场工程位于湖南省湘潭市岳塘区芙蓉路北、晓塘路南、月华东路、月华西路之间。占地面积256亩,总建筑面积为88.43万平方米,其中地上面积为71.73万平方

2、米,地下16.7万平方米。由购物中心、酒店、写字楼、公寓、住宅、室外商业街、商铺组成。工程性质为住宅及公共建筑。2 .工程水文地质状况地下水稳定水位勘察期间于各钻孔均遇见地下水,按其含水层性质及埋藏条件,主要为赋存于人工填土、粉质粘土、粉质粘土、粉质粘土层中的上层滞水以及赋存于砾砂、圆砾中的孔隙潜水。上层滞水受大气降水、地表水及管网渗漏补给,水量较小且无连续稳定的统一水位。孔隙潜水受大气降水及地表水的补给:各处赋水情况不一,未形成连续水位面。勘察期间测得各钻孔上层滞水稳定水位埋深为0.502.90m,相当于标高56.28-63.02mo孔隙潜水稳定水位埋深为1.207.80m,相当于标高52.

3、10-60.62m.赋存于强、中风化基岩中的基岩裂隙水,水量较小,无稳定的自由水面,主要受上层地下水及大气降水补给,其水位、水量大小和径流、补给受裂隙的发育程度、连通性以及区域构造的影响。地层透水性根据室内渗透试验及相似工程经验,场地内砾砂层、圆砾层为强透水性地层,并略具承压性,其余各地层均为弱透水性地层。二、基坑降水、排水目的加固基坑坑底的土体,提高坑底土体强度,从而减少坑底隆起和围护结构的变形量,防止坑外地表过量沉降。有利于边坡稳定,防止滑坡。疏干坑内地下水,方便挖掘机和工人在坑内施工作业。及时降低下部承压含水层的承压水水头高度,将其降至平安的水头高度,以防止基坑底部突涌的发生,确保施工时

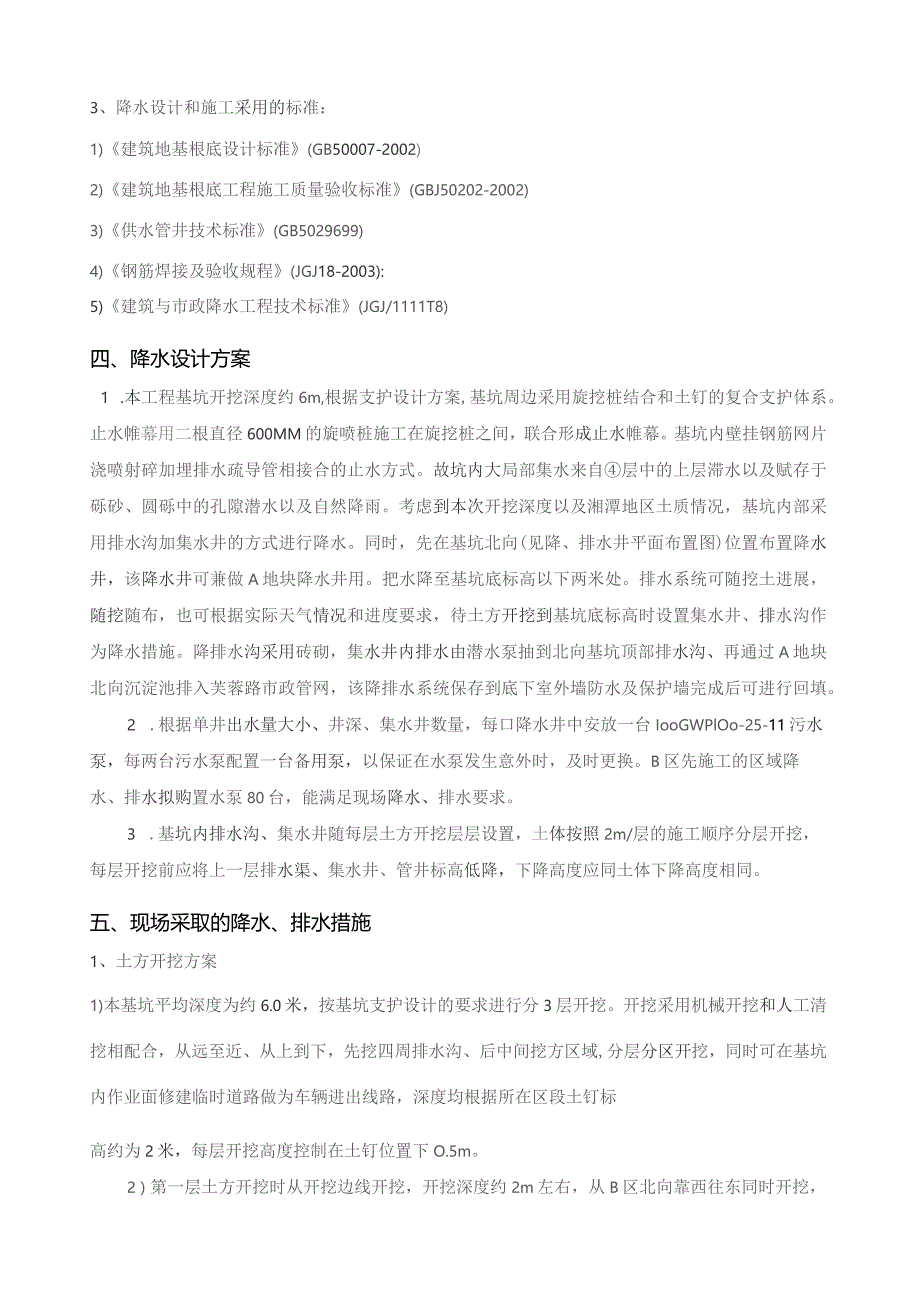

4、基坑底板的稳定性。三、基坑降水、排水设计依据1、本工程岩土工程勘察报告:2、本工程设计施工图纸和设计要求;3、降水设计和施工采用的标准:1)建筑地基根底设计标准(GB50007-2002)2)建筑地基根底工程施工质量验收标准(GBJ50202-2002)3)供水管井技术标准(GB5029699)4)钢筋焊接及验收规程(JGJ18-2003):5)建筑与市政降水工程技术标准(JGJ/1111T8)四、降水设计方案1 .本工程基坑开挖深度约6m,根据支护设计方案,基坑周边采用旋挖桩结合和土钉的复合支护体系。止水帷幕用二根直径600MM的旋喷桩施工在旋挖桩之间,联合形成止水帷幕。基坑内壁挂钢筋网片浇

5、喷射碎加埋排水疏导管相接合的止水方式。故坑内大局部集水来自层中的上层滞水以及赋存于砾砂、圆砾中的孔隙潜水以及自然降雨。考虑到本次开挖深度以及湘潭地区土质情况,基坑内部采用排水沟加集水井的方式进行降水。同时,先在基坑北向(见降、排水井平面布置图)位置布置降水井,该降水井可兼做A地块降水井用。把水降至基坑底标高以下两米处。排水系统可随挖土进展,随挖随布,也可根据实际天气情况和进度要求,待土方开挖到基坑底标高时设置集水井、排水沟作为降水措施。降排水沟采用砖砌,集水井内排水由潜水泵抽到北向基坑顶部排水沟、再通过A地块北向沉淀池排入芙蓉路市政管网,该降排水系统保存到底下室外墙防水及保护墙完成后可进行回填

6、。2 .根据单井出水量大小、井深、集水井数量,每口降水井中安放一台IooGWPlOo-25-11污水泵,每两台污水泵配置一台备用泵,以保证在水泵发生意外时,及时更换。B区先施工的区域降水、排水拟购置水泵80台,能满足现场降水、排水要求。3 .基坑内排水沟、集水井随每层土方开挖层层设置,土体按照2m/层的施工顺序分层开挖,每层开挖前应将上一层排水渠、集水井、管井标高低降,下降高度应同土体下降高度相同。五、现场采取的降水、排水措施1、土方开挖方案1)本基坑平均深度为约6.0米,按基坑支护设计的要求进行分3层开挖。开挖采用机械开挖和人工清挖相配合,从远至近、从上到下,先挖四周排水沟、后中间挖方区域,

7、分层分区开挖,同时可在基坑内作业面修建临时道路做为车辆进出线路,深度均根据所在区段土钉标高约为2米,每层开挖高度控制在土钉位置下O.5m。2)第一层土方开挖时从开挖边线开挖,开挖深度约2m左右,从B区北向靠西往东同时开挖,渣土车分别从各自出入口进出。3)第二层土方开挖时从冠梁内侧沿支护桩垂直开挖,开挖深度约2左右(根据土钉高度),可从西往东同时开挖,渣土车分别从各自出入口进出。4)第三层的土方,由西往东开挖,渣土车从各自出入口进出场地。待上层锚杆和护壁完成后挖除靠边线的土方并进行修坡。2、基坑环线排水沟设置1)本工程土方开挖分阶段排水,按照设计图纸要求沿支护桩内侧环线通长设置排水沟,排水沟截面

8、尺寸3OO*3OOmm,沿排水沟纵向每隔30米设置lm*lm*lm集水井一个,平面图如下:2)排水沟做法排水沟施工前先采用挖机将支护桩以内1.5米范围内土方开挖至排水沟底标高以下100mm,浇筑C15混凝土垫层100mm厚。排水沟两侧采用240砖墙砌筑,内侧采用1:2.5水泥砂浆抹面,具体做法见下列图:3)降水井做法施工前,先在降水井位置采用旋挖机垂直旋挖成孔,成孔直径60Omn1,深度为基坑底标高以下六米。再沿孔内吊放钢管,至基坑底标以下六米。钢制虑水管管径为6200mm,壁厚8mm,各管段间采用焊接连接。在吊放钢管前,在钢管下端1.5米范围内梅花形30X30,均匀开设H6mm孔洞作为地下水

9、进水口。吊装完成后,采用碎石料对钢管下端1.5米范围内进行回填,其余区段采用砂砾虑料回填。集水井设计尺寸为lm*lm*lm,底部先浇筑C15混凝土垫层IOomIn厚。集水井四周采用240砖墙砌筑,内侧采用MlO水泥砂浆抹面,具体做法见下列图:3、基坑内部排水沟设置D根据工程施工需要,基坑内部集水井按照纵横30m设置一个,集水井尺寸为lm*lm*lm,集水井做法同基坑环线集水井做法,排水坡向由南向中点作为排水沟放坡起点,向东西两个方向按2放坡。2)基坑内排水沟根据集水井位置纵横设置,排水沟采用挖机施工,沟底深度为当前土层开挖面以下3.5米,随土方分层开挖,排水沟逐层挖深。排水沟两侧采用小型挖机修

10、坡,并对两侧护壁采用挖机拍压密实,坡度控制在1:1左右,沟底宽度1米,排水沟大样如下:4、基坑上部按照设计要求设置排水沟、集水井。、在距离基坑放坡边线750处,设置300X300排水沟,将基坑外的水集中在集水沟及端头的集水井(沉砂池)内,用管子就近接入市政管网或者用泵将水抽走,远离基坑。、排水沟底面为100mm厚C15素混凝土垫层,沟内用1:2.5水泥砂浆向两端的(东西两侧因为长度太长,在中间也设置集水井,间距不超过100m,位置详见平面图)集水井找坡。坡度根据与集水井的距离远近按照05%现进行设置,保证排水沟内最浅处不小于300mmO、排水沟中每隔20m设置一个集水井,集水井截面尺寸为100

11、01000,深度100Ommo集水井底面为Ioomm厚C15素混凝土垫层,四周池壁(24Omm厚)同排水沟一样采用页岩标准病进行砌筑,外表用1:2.5水泥砂浆进行抹灰IOmm厚度。、排水沟靠基坑的一侧做防护栏杆(刷红白相间油漆)一排(立杆间距160Omn1,上面设置三排通长水平杆),防护栏杆埋入地面以下40Onlm锚固,露出地面高度约150Omm,上面满挂密目平安网。排水沟靠护栏侧排水沟壁砖墙高出地面150mm,起到挡水坎的作用。5、基坑降水、排水临电设置基坑内水泵用电根据现场已有配电箱就近连接,用电过程中应注意按标准操作。现场电线、电缆均应绝缘良好;现场用电设备均应安装保护接地,电线接拆必须

12、由专业电工负责,基坑内电线电缆必须穿管敷设。定期对施工现场的各类设备、器材的配备、性能状态、防护装置、电缆的布设、架空及电器的二级漏电保护进行检查。电气应设三级控制两级保护(总闸箱、分配箱、开关箱、在分配箱、开关箱配匹配的触电保护器),闸箱标准化,线路标准化,有电工巡视及检测记录。井底抽水时,原那么上应在挖孔作业人员上到地面后再合闸抽水,严禁带电作业。孔内抽水用电设备应采用一机一闸一保险;电缆应采用潜水电机用防水橡皮护套电缆,不得有接头,且应架空敷设,不得承受外力,还应有防磨损、防潮、防断等保护措施。末级电箱应装有可靠的漏电和接零保护:漏电保护器的动作电流的动作时间应选用控制范围匹配的型号。六

13、、周边环境变形监测方案房屋的沉降、倾斜,道路、地下管线的沉降、位移;支护结构的变形,土体的位移;渗透流量的大小,渗透量的大小,水位的上下等等都是监测的内容。对周边房屋的沉降观测,初步确定为每一天进行一次,待土方开挖全部完成以后每2天观测一次。待基坑回填完成以后不再观测。观测范围是周围50m以内的建筑物。对道路、地下管线的观测初步确定为每5天进行一次,待土方开挖全部完成以后每10天观测卜次。待基坑回填完成以后不再观测。主要是沿河路的观测。对支护结构的观测每天进行两次,并一直坚持到土方回填以前。对土体渗透的观测每天进行四次,一直坚持到根底混凝土浇筑完成。七、机具设备方案序号设备名称规格型号数量备注

14、1潜水泵上元牌4KW50备用20台2潜水泵乐威牌4KW503潜水泵全能4KW504污水泵505水管150mm管径5000m6铁锹200把7沙袋500个八、质量保证措施1 .降排水施工前按城市建设有关规定需提前到相关部门办理市政排水排污手续。2 .水泵配备足量,除满足排水要求外,应有备用水泵。3 .现场施工人员随时掌握排水沟状况,如有堵塞,及时进行疏通。4 .对降水运行的水泵应做好运行日记,发现异常,及时更换组织维修。5 .水泵外设滤水笼,保证水泵畅通,确保排水效率。6 .加强过程检查,防止突发事故对排水工作造成影响。7 .保证降水期间抽水连续作业,防止突然性停电造成水位上升而影响降排水效果,降

15、排水施工现场需配有备用电源(如:发电机、二路供电),并配有自动切换装置。8 .当遇到暴雨天气时应加大排水力度,增加水泵,保证坑内集水能及时有效的排除。9 .做好设备的维护工作,专门指定专人24小时执勤,水泵等出现问题可第一时间进行维修。九、平安文明施工1 .进场必须佩戴平安帽,出示相关证件。2 .完善基坑临边防护:基坑边设置防护栏,悬挂平安警示标语。3 .施工管理人员及特殊工种施工人员必须持证上岗,严禁无证操作。4 .做好用于井内抽排水的潜水泵等用电线路的检查、保护工作,防止漏电、触电现象的发生。5 .对作业班组严格管理,大型机械作业半径内严禁站人6 .及时对坑内淤泥进行清理.,确保大型机械作业平安。7 .非本人操作的机械设备未经许可,不准动用。8整个支护施工过程中各工种施工人员必须按平安操作规程进行文明施工,并与设计人员保持联系,及时共同处理各种疑难问题。9 .定期对施工现场作业人员进行平安教肓,定期对施工现场进行检查,发出指令、要求、批评及表扬;坚持班前平安活动制度,签定平安责任书。10贯彻三级教育,开工前进行全员平安作业标准教育,施工有对班组进行平安技术交底,针对

展开阅读全文
