塔吊拆除施工方案.docx

上传人:p** 文档编号:641780 上传时间:2024-01-02 格式:DOCX 页数:8 大小:28.78KB
下载 相关 举报
塔吊拆除施工方案.docx_第1页
第1页 / 共8页
塔吊拆除施工方案.docx_第2页
第2页 / 共8页
塔吊拆除施工方案.docx_第3页
第3页 / 共8页
塔吊拆除施工方案.docx_第4页
第4页 / 共8页
塔吊拆除施工方案.docx_第5页
第5页 / 共8页
塔吊拆除施工方案.docx_第6页
第6页 / 共8页
塔吊拆除施工方案.docx_第7页
第7页 / 共8页
塔吊拆除施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《塔吊拆除施工方案.docx》由会员分享,可在线阅读,更多相关《塔吊拆除施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

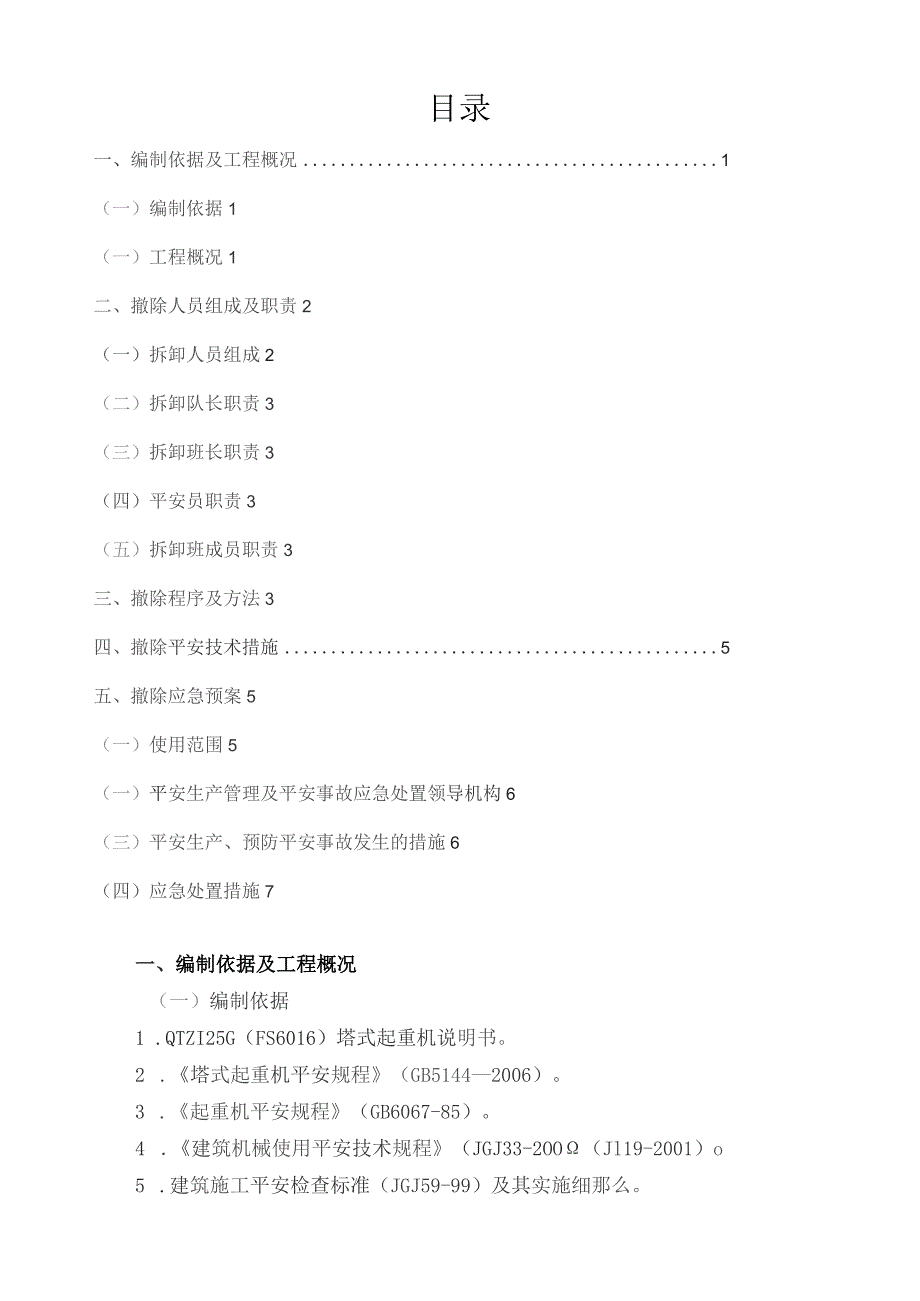

1、目录一、编制依据及工程概况1(一)编制依据1(一)工程概况1二、撤除人员组成及职责2(一)拆卸人员组成2(二)拆卸队长职责3(三)拆卸班长职责3(四)平安员职责3(五)拆卸班成员职责3三、撤除程序及方法3四、撤除平安技术措施5五、撤除应急预案5(一)使用范围5(一)平安生产管理及平安事故应急处置领导机构6(三)平安生产、预防平安事故发生的措施6(四)应急处置措施7一、编制依据及工程概况(一)编制依据1 .QTZI25G(FS6016)塔式起重机说明书。2 .塔式起重机平安规程(GB51442006)。3 .起重机平安规程(GB6067-85)。4 .建筑机械使用平安技术规程(JGJ33-2OO

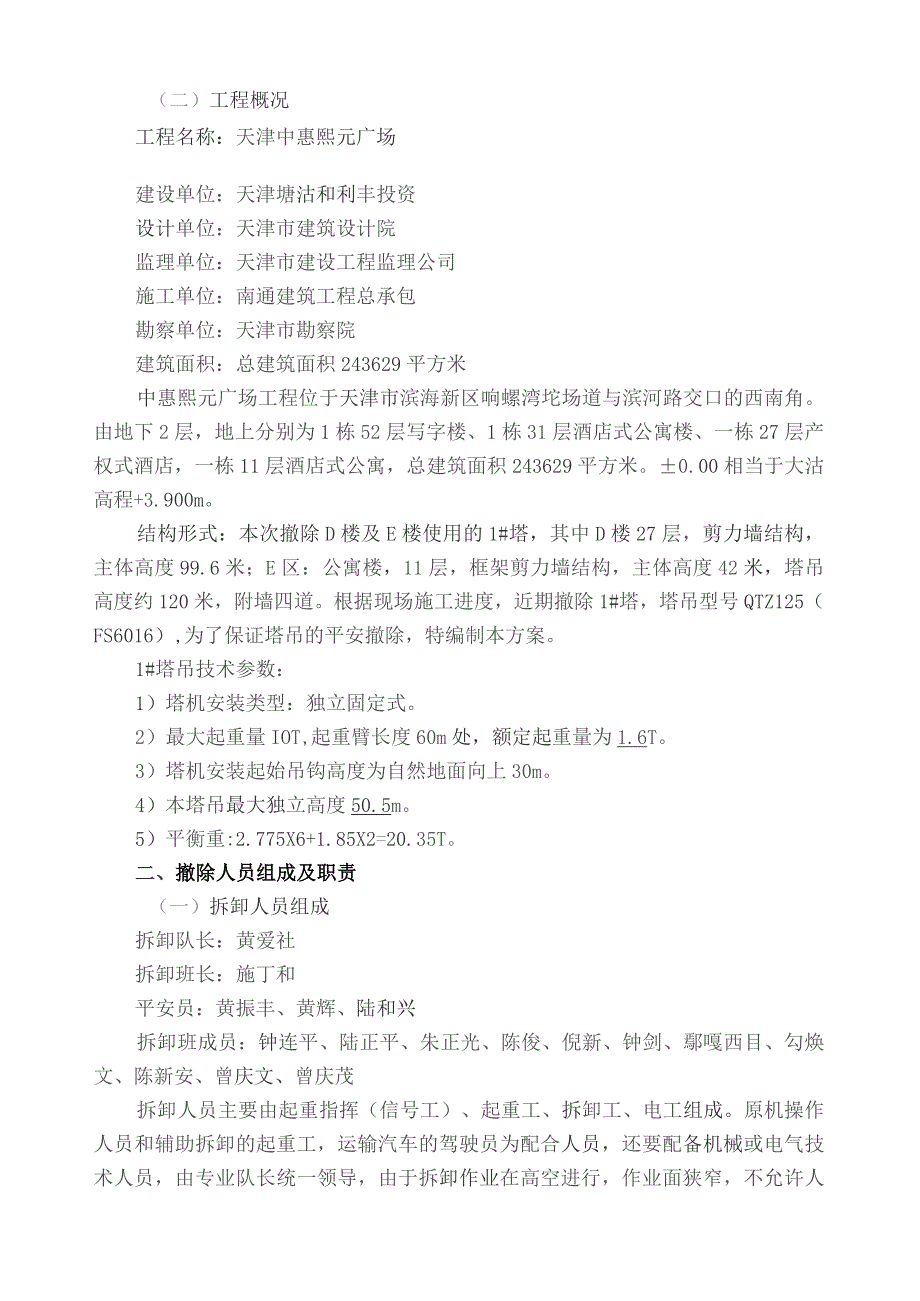

2、(Jl19-2001)o5 .建筑施工平安检查标准(JGJ59-99)及其实施细那么。(二)工程概况工程名称:天津中惠熙元广场建设单位:天津塘沽和利丰投资设计单位:天津市建筑设计院监理单位:天津市建设工程监理公司施工单位:南通建筑工程总承包勘察单位:天津市勘察院建筑面积:总建筑面积243629平方米中惠熙元广场工程位于天津市滨海新区响螺湾坨场道与滨河路交口的西南角。由地下2层,地上分别为1栋52层写字楼、1栋31层酒店式公寓楼、一栋27层产权式酒店,一栋11层酒店式公寓,总建筑面积243629平方米。0.00相当于大沽高程+3.900m。结构形式:本次撤除D楼及E楼使用的1#塔,其中D楼27层

3、,剪力墙结构,主体高度99.6米;E区:公寓楼,11层,框架剪力墙结构,主体高度42米,塔吊高度约120米,附墙四道。根据现场施工进度,近期撤除1#塔,塔吊型号QTZ125(FS6016),为了保证塔吊的平安撤除,特编制本方案。1#塔吊技术参数:1)塔机安装类型:独立固定式。2)最大起重量IOT,起重臂长度60m处,额定起重量为1.6T。3)塔机安装起始吊钩高度为自然地面向上30m。4)本塔吊最大独立高度50.5m。5)平衡重:2.775X6+1.85X2=20.35T。二、撤除人员组成及职责(一)拆卸人员组成拆卸队长:黄爱社拆卸班长:施丁和平安员:黄振丰、黄辉、陆和兴拆卸班成员:钟连平、陆正

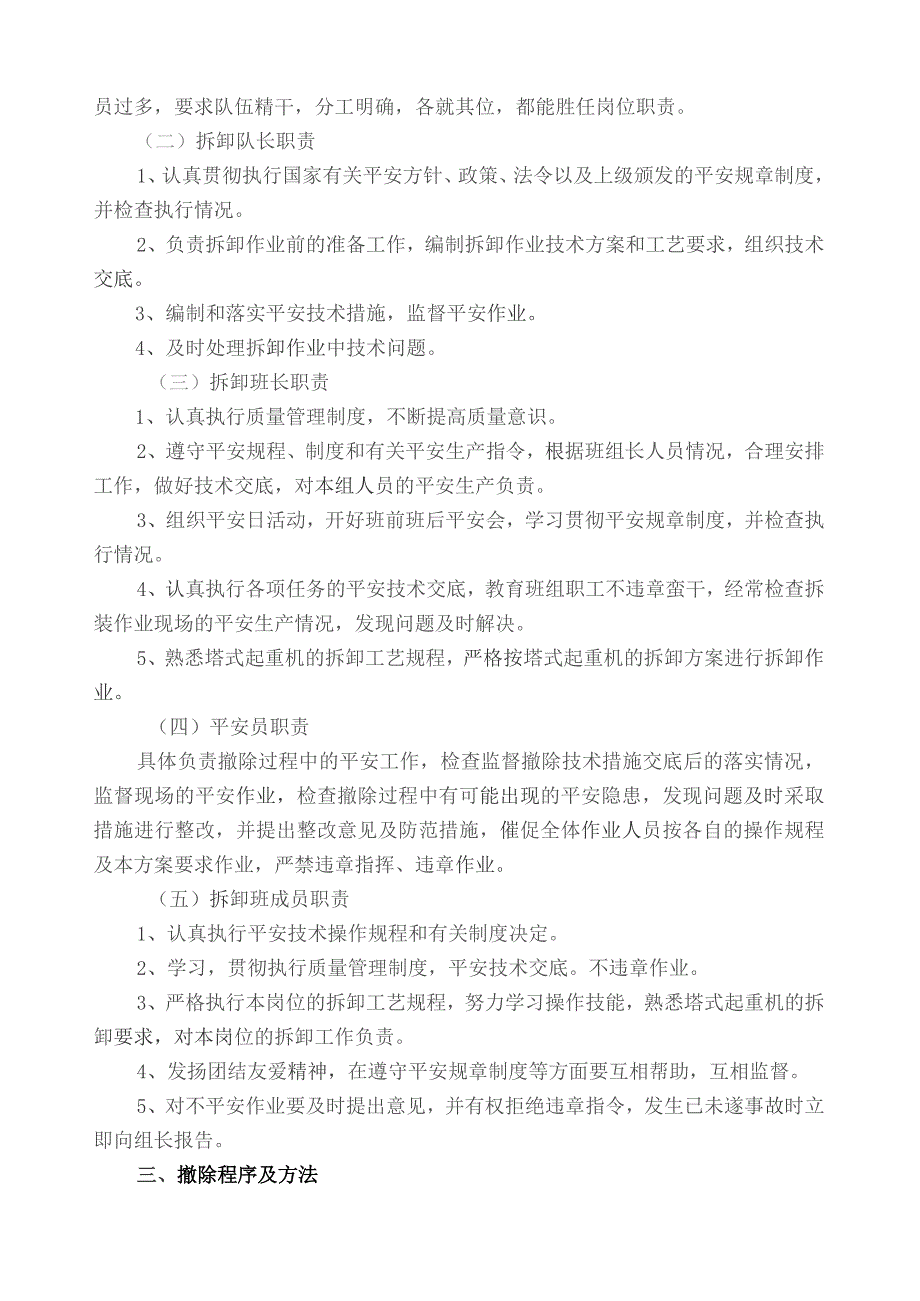

4、平、朱正光、陈俊、倪新、钟剑、鄢嘎西目、勾焕文、陈新安、曾庆文、曾庆茂拆卸人员主要由起重指挥(信号工)、起重工、拆卸工、电工组成。原机操作人员和辅助拆卸的起重工,运输汽车的驾驶员为配合人员,还要配备机械或电气技术人员,由专业队长统一领导,由于拆卸作业在高空进行,作业面狭窄,不允许人员过多,要求队伍精干,分工明确,各就其位,都能胜任岗位职责。(二)拆卸队长职责1、认真贯彻执行国家有关平安方针、政策、法令以及上级颁发的平安规章制度,并检查执行情况。2、负责拆卸作业前的准备工作,编制拆卸作业技术方案和工艺要求,组织技术交底。3、编制和落实平安技术措施,监督平安作业。4、及时处理拆卸作业中技术问题。(

5、三)拆卸班长职责1、认真执行质量管理制度,不断提高质量意识。2、遵守平安规程、制度和有关平安生产指令,根据班组长人员情况,合理安排工作,做好技术交底,对本组人员的平安生产负责。3、组织平安日活动,开好班前班后平安会,学习贯彻平安规章制度,并检查执行情况。4、认真执行各项任务的平安技术交底,教育班组职工不违章蛮干,经常检查拆装作业现场的平安生产情况,发现问题及时解决。5、熟悉塔式起重机的拆卸工艺规程,严格按塔式起重机的拆卸方案进行拆卸作业。(四)平安员职责具体负责撤除过程中的平安工作,检查监督撤除技术措施交底后的落实情况,监督现场的平安作业,检查撤除过程中有可能出现的平安隐患,发现问题及时采取措

6、施进行整改,并提出整改意见及防范措施,催促全体作业人员按各自的操作规程及本方案要求作业,严禁违章指挥、违章作业。(五)拆卸班成员职责1、认真执行平安技术操作规程和有关制度决定。2、学习,贯彻执行质量管理制度,平安技术交底。不违章作业。3、严格执行本岗位的拆卸工艺规程,努力学习操作技能,熟悉塔式起重机的拆卸要求,对本岗位的拆卸工作负责。4、发扬团结友爱精神,在遵守平安规章制度等方面要互相帮助,互相监督。5、对不平安作业要及时提出意见,并有权拒绝违章指令,发生已未遂事故时立即向组长报告。三、撤除程序及方法(一)该塔机高约地面以上120米,有四道附着,先降标准节,将起重臂转至与D楼平行的方向,将变幅

7、小车行至适宜位置并予以制动,松开最上节螺栓然后顶升,使下面节定位销与上节脱开后,向外推标准节,注意每个滚轮处要求有一人,推时注意四个轮不得有任何一轮从滚道上滑下来,走偏时必须撬正,推出后搬开大角后收油缸降套架,当大角落过踏步时,搬平大角直至落至下面踏步上,收油缸使扁担与踏步脱开搬出后,空顶油缸落入下一踏步上,继续顶升,搬开大角后收缸降套架,使回转局部与标准节对正落下,每角上好一条螺栓带好母,跑回小车用短绳吊起标准节,取下四个滚轮,向外跑车将节平稳落于地上,重复此过程至拆完至最上道附着。拆最塔吊附着,用长绳两根吊起重臂侧长附着杆吊好打出销子,吊下。(二)将50吨吊车支于塔身西侧,便于吊车拆卸其它

8、部件使用,和短绳具,将平衡量(最大重量为2.775t)取下直接装于运输车上,取平衡重时一块平衡重量(2.775t)。平衡重集中清点后妥善保存。(三)拆卸起重臂1 .首先拆主钩钢丝绳,将吊钩落于地面上,由两人一起到重臂头部,配合拆下钢丝绳(用麻绳绑扎钢丝绳顶端将其缓慢放下)起主卷扬,使剩下绳长足以吊起重臂拉杆为宜。2 .因场地小,先将起重臂前部十米取下,拆下变幅绳,将前绳盘好捆于变幅处。支好25吨吊车,取下时吊点要先正确且跨度要适当大一些,人员在高空作业时必须穿防滑鞋佩带平安带,打销子时防止销子、工具掉下。3 .将主钢丝绳绕过塔顶轮与拉杆轮绕好后锁至起升绳固定点。4 .拆拉杆:25吨汽车吊用短绳

9、吊起起重臂,50吨汽车吊用短绳吊起重臂,25吨吊车起升使起重臂抬至一定角度,起升绳使扇形板与塔顶连接锁不受力为止,打出销子,缓慢平衡地放起升绳使拉杆平放于起重臂上,并用铅丝捆扎牢固,25吨车落钩至起重臂水平,50吨车起钩至吊绳受力后再起升一点,打起重臂根部销子,后将起重臂缓慢放于地面上。此步骤两吊车必须协调配合,由专人统一指挥。四)拆平衡臂50t车吊将最后一块平衡重卸下,用专用钢丝绳吊好平衡臂,系好缆绳(作地面拆后控制用),起升至一定角度,打拉杆销后,在平衡臂放至水平情况下,打根部销轴,专人操作缆绳控制平衡臂平衡下放于运输车上。(五)拆塔顶、架驶室及回转用短粗绳在塔顶处挂好,打出套架销轴、松开

10、连接螺栓,起升吊下放于地面。(六)拆根底节用一副钢丝绳吊底下的标准节及根底节,松开标螺栓后起吊立放于地面。(七)拆卸套架平台放倒套架装于车上,拆散起重臂装于车上。(八)清点小件螺栓、电缆、大钩、钢丝绳等清点完毕集中转移至新工地。四、撤除平安技术措施由于本施工塔吊高度达120米,安装了四道附着,故在撤除时要更加注意平安。首先,全体撤除人员在撤除本塔吊以前要详细了解拆过程中要做到以下各项平安制度。(一)全体工作人中员进入施工现场必须正确戴好平安帽,两米以政高空作业必须系好平安带。(二)撤除塔吊所使需的工具、索具在工作前要进行全面检查,其是否平安有效,否那么必须进行更换。(三)撤除过程中要设专职平安

11、员及吊装指挥,撤除工作统一指挥。(四)撤除过程中要做好平安防护工作,在塔吊回转范围内设立警戒区,并派专人监控。(五)参加塔吊拆卸人员,必须经劳动部门专业培训,经考试合格后持证上岗。参加作业人员上岗前要进行身体检查,如有身体不适或高血压者不得上岗。(六)塔吊拆卸过程中,如发现故障,必须立即停止作业,进行检查,排除故障后再进行作业.(七)塔吊在作业时,严禁作业区有人停留和行人,严禁其他工种在肩下交叉作业。(八)5级以上大风、雨雪天气严禁塔吊撤除作业。五、撤除应急预案(一)使用范围据塔机的拆卸作业特点,容易发生平安事故隐患或环节有:塔机拆卸过程中的高空坠落、触电、机械伤害、塔机装拆时因各种原因失去平

12、衡导致倾斜或倒塌等,特制定此预案。(二)平安生产管理及平安事故应急处置领导机构1、为了加强平安生产工作的领导,提高处置重大平安事故的工作效率,增强应急抢险过程中的协调和管理力度,决定成立平安事故应急救援小组,小组成员如F:组长:蔡春吉、沈金祥副组长:黄爱社、黄振丰成员:施丁和、陆和兴、黄辉、黄建平、徐放、冯其胜、徐卫祥、钟连平、陆正平、朱正光、陈俊、倪新、钟剑、鄢嘎西目、勾焕文、陈新安、曾庆文、曾庆茂U平安生产领导小组职责:1.1.1 负责部署平安生产管理工作;1.1.2 负责制定平安生产管理制度;1.1.3 负责重大平安事故的抢险指挥、事故原因调查和蔼后处理;1.2平安生产领导小组成员的工作

13、分工:1.2.1 蔡春吉、沈金祥:负责领导、指挥平安生产管理工作和重大平安事故的抢险工作。1.2.2 黄爱社、黄振丰:协助组长提高工程部的平安生产管理水平,组织制定平安生产管理制度,安排部署平安生产日常管理事务,负责重大平安事故的现场抢险指挥及安抚善后工作。负责牵头制定事故抢险方案,指导现场抢救小组开展工作。1.2.3 陆和兴:负责催促、检查平安生产日常工作,负责组织重大平安事故的现场抢险;落实抢险所需资金、物资等。1.2.4 黄辉:负责落实抢险运输车辆,收集和保管现场的各种证据、信息。负责班组人员的平安教育,贯彻落实上级部门关于平安作业的各项规定。在塔机安拆过程中出现险情时,负责组织现场人员

14、开展自救工作,并同时向平安生产领导小组报告。125徐卫祥:配合落实抢险所需物资、设备、器材。并根据抢险需要,调用各班组人员。1.2.6 黄建平:组织各生产作业班组贯彻落实关于平安生产的各项方针、制度及措施。在生产现场发生平安事故时,负责组织现场人员立即开展自救工作,并同时向平安生产领导小组报告。(三)平安生产、预防平安事故发生的措施1工程技术措施:根据生产作业要求及设备、器材的使用情况,每月组织人员对生产设备进行一次例行检查,以排除设备平安隐患,使其处于良好的可用状态和使用状态。2保障措施:要求所有操作人员必须持证上岗,凡不具备规定素质和资质的人员一律不准上岗作业。3教育措施:定期通过培训学习

15、、班前教育等方式,使广阔职工掌握平安方面应有的知识和操作技能,提高生产作业人员和管理人员的平安意识,作到不违章作业、不违章指挥。4管理措施:平安生产领导小组要根据工程特点,不断完善平安生产管理制度,并确保这些制度在生产、作业过程中予以贯彻落实。(四)现场应急处置措施1高处坠落、物体打击救援措施:为急救人员留出通道,使其可以最快到达伤员处。1.3高空坠落不仅产生外伤,可能还产生内伤,因此不可急速移动或摇动伤员身体。1.4 应多人平托伤员身体,缓慢将其放置于平坦的地面上。1.5 发现伤员呼吸障碍,应立即进行口对口的人工呼吸。1.6 发现出血现象,应迅速采取止血措施,可在伤口附近绑扎,但应每半小时松开一次,防止组织坏死。动脉出血应用指压大腿根部股动脉止血。2塔机撤除遇险应急处置措施:2.1 突遇停电应急处置措施:塔机升降或降塔拆卸标准节过程中,当爬升套架被顶空突遇停电时,应立即采用预先准备好的两块楔铁将回转机构输出小齿轮与回转支承大齿轮之间的两侧侧隙牢固楔住,防止此时因重臂旋转而导致塔机套以上部份结构失去平衡,进而导致塔机倾斜或坍塌。2.2 突遇阵风应急处置措施:按照塔机使用说明书的要求,风力超过4级时严禁升(降)塔作业。假设塔机在升塔或降塔作业过程中爬

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
