基坑支护冬季施工方案.docx

上传人:p** 文档编号:641813 上传时间:2024-01-02 格式:DOCX 页数:13 大小:44.33KB
下载 相关 举报
基坑支护冬季施工方案.docx_第1页
第1页 / 共13页
基坑支护冬季施工方案.docx_第2页
第2页 / 共13页
基坑支护冬季施工方案.docx_第3页
第3页 / 共13页
基坑支护冬季施工方案.docx_第4页
第4页 / 共13页
基坑支护冬季施工方案.docx_第5页
第5页 / 共13页
基坑支护冬季施工方案.docx_第6页
第6页 / 共13页
基坑支护冬季施工方案.docx_第7页
第7页 / 共13页
基坑支护冬季施工方案.docx_第8页
第8页 / 共13页
基坑支护冬季施工方案.docx_第9页
第9页 / 共13页
基坑支护冬季施工方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑支护冬季施工方案.docx》由会员分享,可在线阅读,更多相关《基坑支护冬季施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

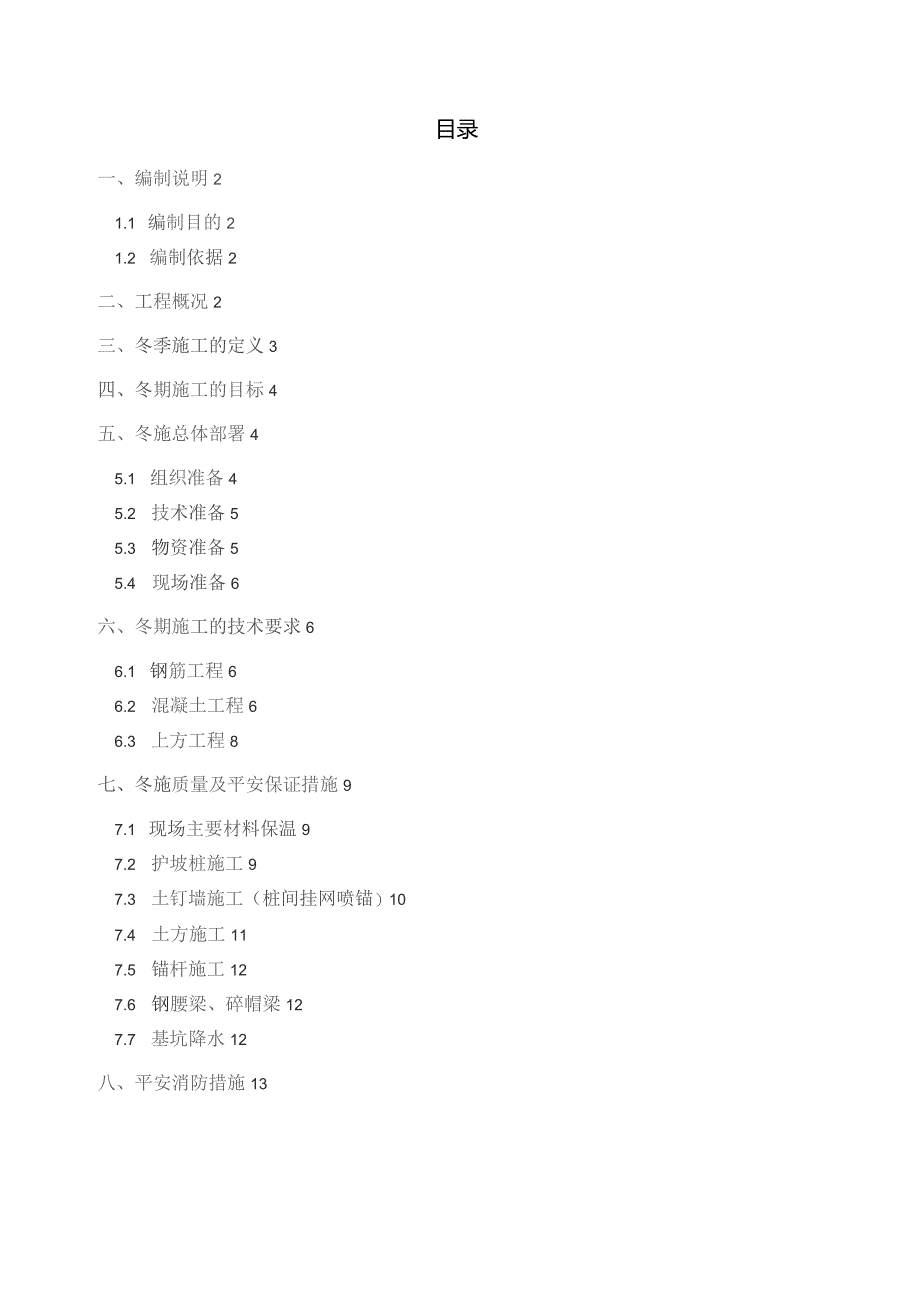

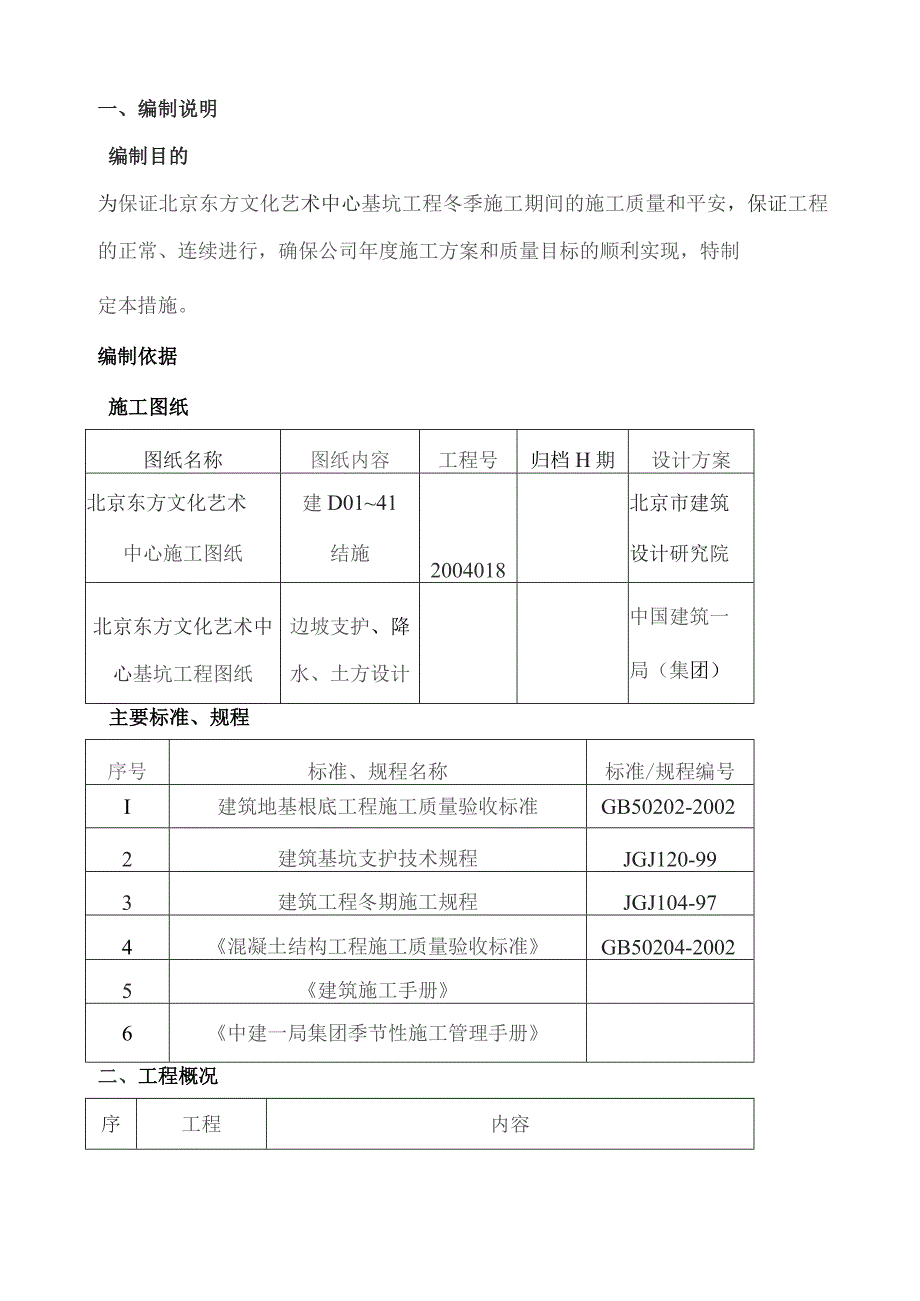

1、目录一、编制说明21.1 编制目的21.2 编制依据2二、工程概况2三、冬季施工的定义3四、冬期施工的目标4五、冬施总体部署45.1 组织准备45.2 技术准备55.3 物资准备55.4 现场准备6六、冬期施工的技术要求66.1 钢筋工程66.2 混凝土工程66.3 上方工程8七、冬施质量及平安保证措施97.1 现场主要材料保温97.2 护坡桩施工97.3 土钉墙施工(桩间挂网喷锚)107.4 土方施工117.5 锚杆施工127.6 钢腰梁、碎帽梁127.7 基坑降水12八、平安消防措施13一、编制说明编制目的为保证北京东方文化艺术中心基坑工程冬季施工期间的施工质量和平安,保证工程的正常、连续

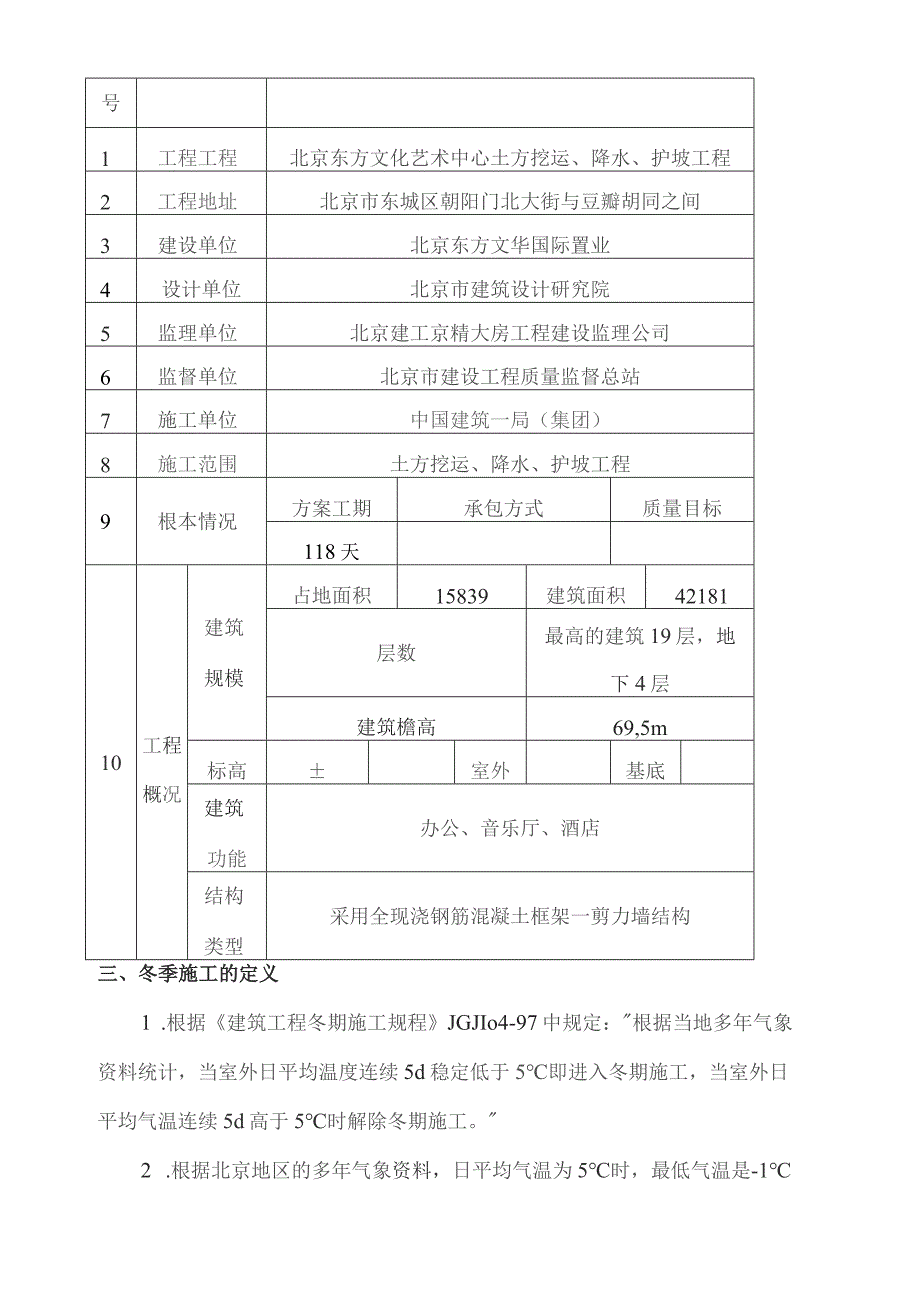

2、进行,确保公司年度施工方案和质量目标的顺利实现,特制定本措施。编制依据施工图纸图纸名称图纸内容工程号归档H期设计方案北京东方文化艺术中心施工图纸建D0141结施2004018北京市建筑设计研究院北京东方文化艺术中心基坑工程图纸边坡支护、降水、土方设计中国建筑一局(集团)主要标准、规程序号标准、规程名称标准/规程编号I建筑地基根底工程施工质量验收标准GB50202-20022建筑基坑支护技术规程JGJ120-993建筑工程冬期施工规程JGJ104-974混凝土结构工程施工质量验收标准GB50204-20025建筑施工手册6中建一局集团季节性施工管理手册二、工程概况序工程内容号1工程工程北京东方文

3、化艺术中心土方挖运、降水、护坡工程2工程地址北京市东城区朝阳门北大街与豆瓣胡同之间3建设单位北京东方文华国际置业4设计单位北京市建筑设计研究院5监理单位北京建工京精大房工程建设监理公司6监督单位北京市建设工程质量监督总站7施工单位中国建筑一局(集团)8施工范围土方挖运、降水、护坡工程9根本情况方案工期承包方式质量目标118天10工程概况建筑规模占地面积15839建筑面积42181层数最高的建筑19层,地下4层建筑檐高69,5m标高室外基底建筑功能办公、音乐厅、酒店结构类型采用全现浇钢筋混凝土框架一剪力墙结构三、冬季施工的定义1 .根据建筑工程冬期施工规程JGJIo4-97中规定:根据当地多年气

4、象资料统计,当室外日平均温度连续5d稳定低于5即进入冬期施工,当室外日平均气温连续5d高于5时解除冬期施工。2 .根据北京地区的多年气象资料,日平均气温为5时,最低气温是-1左右,可以把北京的冬期施工定在11月15日至来年3月15日。3 .冬季施工按温度情况分为三个阶段:a) 2005年11月15日至2005年12月15日,为初冬阶段;b) 2005年12月16日至2006年2月5日,为严冬阶段;c) 2(X)6年2月6日至2006年3月15日,为冬末阶段。四、冬期施工的目标1 .保证冬期连续施工,完成生产方案,确保工程各工程标顺利实现。2 .确保冬期施工期间的工程质量,保证施工成品不受损坏,

5、保证混凝土、砂浆不出现冻害等质量事故。3 .保证冬期施工期间的施工和消防平安,杜绝重大隐患,不发生人身伤亡等重大事故。4 .搞好职工生活设施和办公用房设施,做到不漏雪,不进风,不断热,不结冰,保证工程正常施工。五、冬施总体部署5.1 组织准备为了确保冬期施工的顺利进行,应充分重视。1 .首先全体职工要从思想上树立冬季施工意识,特别是初冬与冬末,克服不冻不动的被动现象;2 .成立以工程经理为第一负责人的施工现场冬期施工领导小组,成员主要由工程、技术、质量、材料等人员组成。组织机构见下列图:副组长 任东志组长:王宪章副组长冬施领m桑思宇口卜:工程经理:负责组织冬施准备落实及冬施实施情况的检查,并负

6、责监督检查冬施期间的质量平安措施落实情况。技术部:负责冬施技术措施的编制、审核工作,并负责监督检查冬施各项技术措施的准备及落实。物资部:负责冬施材料的组织工作;工程部:负责实施冬施消防保卫措施的落实工作;3 .进入冬期施工前,对掺外加剂人员、测温保温人员、应专门组织技术业务培训,学习本工程范围内的有关知识,明确职责,经考试合格后,方准上岗工作24 .冬期施工期间,应密切注意和掌握天气预报和寒潮、大风警报,以便及时采取防护措施。5.2 技术准备1 .冬季施工前制定技术措施,结合工程特点进度情况编制好冬期施工技术措施,针对本工程特点制定冬季施工重点分项工程的技术措施,并下发到施工人员手中,并报公司

7、技术部备案。2 .在每分项工程施工前组织全体人员学习冬施技术措施,并进行详细的技术交底。5.3 物资准备1 .公司物资部和工程经理部要根据各工程冬施技术措施的要求,落实保温材料、设备、器具、早强剂、防冻剂等购置和供给工作。采购保温材料、早强剂、防冻剂前,工程技术负责人必须对产品的相关资料和实物进行审核,严防假冒伪劣产品以次充好。2 .对于商品混凝土搅拌站选用的混凝土外加剂,经理部要在冬施之前索要资料,按照有关规定报送监理,通过之前方可使用。5.4现场准备1 .根据实物工程量提前组织测温计等有关机具、防冻剂、早强剂和保温材料进场。2 .计算变压器容量,接通电源。3 .现场埋置地下的供水管的深度不

8、应小于80cm,水龙头要用砖围砌,内填锯末保温。4 .做好冬期施工混凝土掺外加剂的试配试验工作,提出施工配合比。5 作好现场的食堂、宿舍、办公用房的取暖方案,并加以落实,保证现场各项工作的顺利进行。6.冬施期间,钻机、喷锚机、空压机、锚杆机等设备的防冻保温工作按动力机械系统冬施措施贯彻执行,平安、保卫和消防工作按照平安保卫部门的有关文件执行。六、冬期施工的技术要求6.1 钢筋工程1 .钢筋在运输和加工过程中要防止撞击和刻痕。2 .当雪天、风速超过(3级风)时进行焊接作业,应采取遮蔽措施,焊后为冷却的接头不得碰到冰雪。在负温下施工时,对气源设备应采取保温防冻措施;当温度低于-15C时,应对接头采

9、取预热和保温缓冷措施。混凝土工程1.施工方法优先选用综合蓄热法,确保满足以下要求:1)混凝土进场温度不得低于10。2)选用硅酸盐、普通硅酸盐水泥,标号不低于P.O32.5水泥。水泥不得直接加热。3)选用防冻剂要根据预报最低温度,按混凝土外加剂应用技术标准GBJll9-88有关规定执行。4)水、砂子、石子原材料加热。根据热工计算书,首先考虑水加热,如仍不能满足要求,再考虑砂、石加热。加热温度不得超过标准要求。水泥品种及标号拌和水(。C)骨料rc525号普通硅酸盐水泥、矿渣硅酸盐水泥SO602525号硅酸盐水泥、普通硅酸盐水泥60402.外加剂外加剂掺量要严格按大气最低温度掺加,应充分考虑到混凝土

10、到达受冻临界强度的气温变化。当室外最低气温不低于-15时,混凝土受冻临界强度不得小于4Nmm2;当室外最低气温不低于-30时,混凝土受冻临界强度不得小于5Nmm2必须使用低碱外加剂,每立方米混凝土因掺用外加剂参加的碱量不得超过1千克,不得使用含有尿素的外加剂,掺外加剂的计量要准确。3 .养护和测温1)混凝土及模板的保温覆盖厚度应根据热工计算确定。为防止水分散失,混凝土外表要铺一层塑料薄膜,在塑料薄膜上覆盖阻燃草袋。2)在负温条件下,严禁浇水养护。混凝土浇筑后在外露外表必须覆盖一层塑料布,并进行保温。掺加防冻剂的混凝土强度到达受冻临界强度以前,每2小时测温一次;到达临界强度以后,每6小时测温一次

11、;混凝土的出罐温度检测应每工作台不少于4次。测温人员要认真负责,作好浇筑之后混凝土的温度记录,发现异常情况,要及时报送经理部技术人员,便于采取措施。3)测温孔应设在有代表性的结构部位和温度变化大、易冷却的部位,孔深为10-15cm,也可为板厚的1/2或墙厚的1/2,测温孔平时要堵塞。测温时,测温表应采取与外界气温隔离措施,并留在孔内不得少于3分钟。4 .试块留置除标准强度试块外,至少应增加两组与结构同条件养护的试块,一组用于临界强度的检验,一组用于转入常温养护28天强度的测试。同条件试块与结构同时拆模,置于铁笼子中放置于结构相应楼层部位。6.2 土方工程1 .根底土方开挖完毕后,应及时进行垫层

12、施工并加以覆盖保护,防止地基土受冻。如开挖过程中停工,要合理设置停工位置,越冬时应对基底保温维护。2 .回填土施工前,要对基坑底部进行清理,去除积雪和其它杂物,办理隐检手续前方可进行。3 .室外回填尽量采用不含冻块的土,如含有冻块,其粒径不得大于15cm,含量不得超过15%,且应均匀分布。必要时,要进行过筛处理。4 .每层回填厚度应比常温施工时减少20-25%,采用打夯机回填时,控制在20Omm以内。每层回填之后,要及时用草袋覆盖,防止回填土受冻。5 .回填高度要考虑预留沉降量。6 .室外回填要在初冬前完成,否那么要对基层进行覆盖防止受冻。对于室外道路的施工,要在初冬即作出安排,划出施工作业的

13、步骤和范围,统筹作好现场的道路施工和现场平面布置,保证道路施工的正常施工.七、冬施质量及平安保证措施加强冬施组织领导和冬施管理工作,落实责任制,建立冬施质量体系。工程经理部要设置专人收看当天或近期天气预报,根据气温变化采取对策,保证冬施顺利进行。各分项工程的冬施质量及平安保证措施如下:7.1 现场主要材料保温1 .水泥要放置在水泥平台上,水泥台用100XlOOmm的方木铺设,方木间距300mm,方木上铺设一层油毡后塑料布。水泥堆上覆盖一层塑料布,塑料布上覆盖草帘被保温。2 .砂石料分别堆放在砖砌方池内,砂石中间用砖墙隔开,不得混放。砂石料堆上覆盖一层塑料布,塑料布上覆盖草帘被保温。3 .钢筋、

14、型钢等钢材分类放置,并用方木支垫,不得直接堆放在地面上,雨雪天气及时用塑料布覆盖。4 .外加剂应放置在库房内,严格按产品说明书要求对方保管。7.2 护坡桩施工1 .钻机在钻进冻土时应加大钻杆对土层的压力,并防止摆动和偏位;2 .搅拌水泥用降水井井内的水,水温不得低于I(TC,水泥浆要边搅拌边用,以防受冻;3 .每根桩的水泥浆要测量一次温度并做好记录,使进入桩孔内的混凝土温度不低于5C;当入孔水泥浆温度低于5C时,要对水进行加温,水温不得大于80C,不得对水泥直接加温。4 .本工程由于护坡桩桩身混凝土在地下,不存在受冻的问题,但桩头局部由于距地面较进,为确保桩头不受冻,在成桩的同时及时用土(成桩时带出的孔内土)或保温草帘被覆盖桩头。5 .不得将带有冻块的石料投入孔内,不得向石料堆上洒水,雪天用塑料布等物品及时覆盖石料。6 .冲洗注浆管路后,要将管路内的水放干。7 .钢筋笼加工1)钢筋可以在负温条件,其环境温度不宜低于-20C。同时应有防雪挡风措施。焊后的接头,严禁立刻碰到冰雪。2)钢筋负温手工电弧焊的焊接参数要严格参照现行相关标准;3)为防止接头热影响区的温度剃度突然增大,进行帮条电弧焊或搭接电弧焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时,先从中间向上运弧,再从下端向中间运弧。以使接头端部的钢筋到达一定的预热效果。在以后各层焊缝的焊接时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
