大体积底板砼施工方案.docx

上传人:p** 文档编号:642079 上传时间:2024-01-02 格式:DOCX 页数:12 大小:47.88KB
下载 相关 举报
大体积底板砼施工方案.docx_第1页
第1页 / 共12页
大体积底板砼施工方案.docx_第2页
第2页 / 共12页
大体积底板砼施工方案.docx_第3页
第3页 / 共12页
大体积底板砼施工方案.docx_第4页
第4页 / 共12页
大体积底板砼施工方案.docx_第5页
第5页 / 共12页
大体积底板砼施工方案.docx_第6页
第6页 / 共12页
大体积底板砼施工方案.docx_第7页
第7页 / 共12页
大体积底板砼施工方案.docx_第8页
第8页 / 共12页
大体积底板砼施工方案.docx_第9页
第9页 / 共12页
大体积底板砼施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大体积底板砼施工方案.docx》由会员分享,可在线阅读,更多相关《大体积底板砼施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

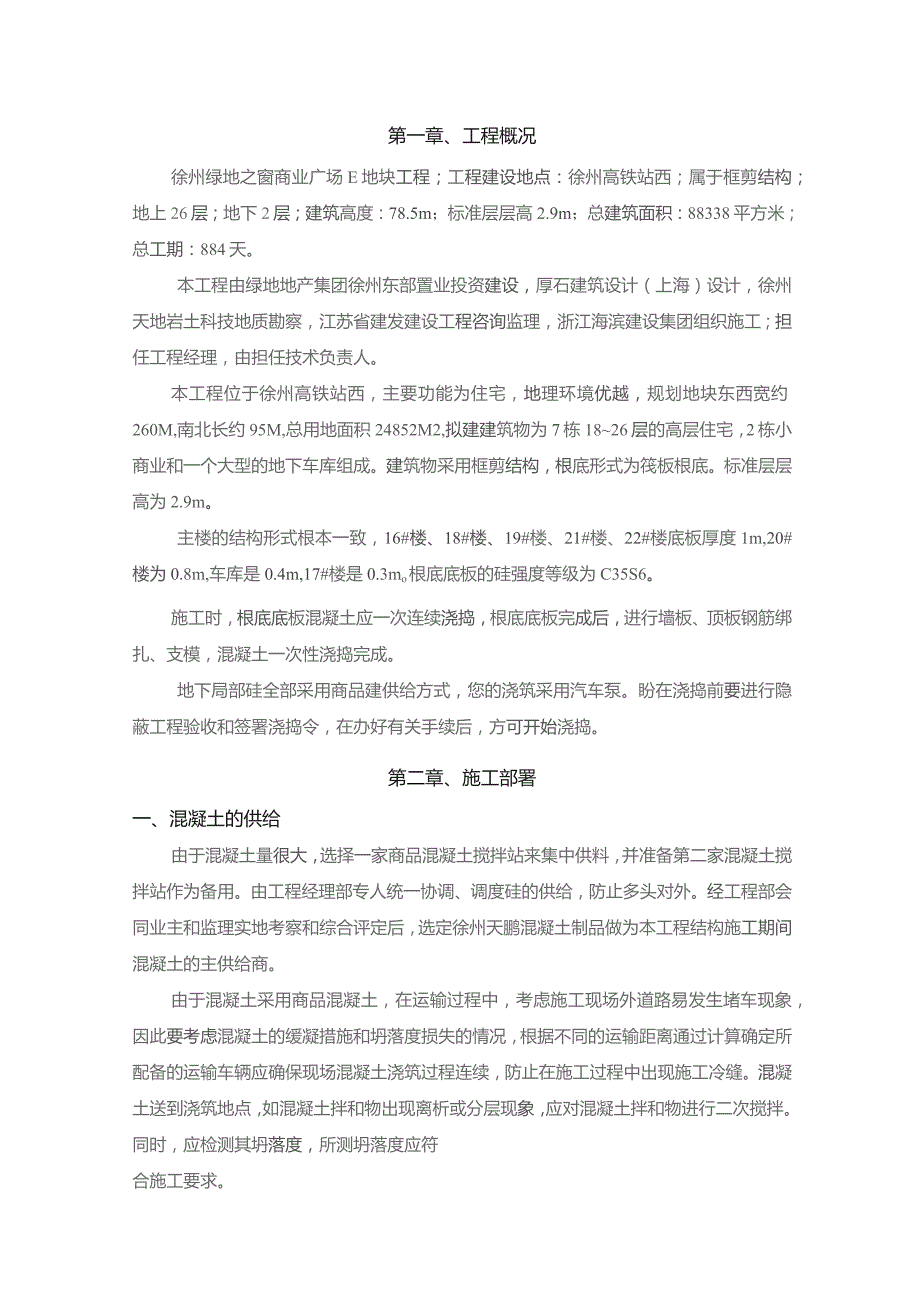

1、目录第一章、工程概况1第二章、施工部署1第三章、底板混凝土裂纹控制措施7第四章、质量标准及要求8第五章、平安生产与文明施工10第一章、工程概况徐州绿地之窗商业广场E地块工程;工程建设地点:徐州高铁站西;属于框剪结构;地上26层;地下2层;建筑高度:78.5m;标准层层高2.9m;总建筑面积:88338平方米;总工期:884天。本工程由绿地地产集团徐州东部置业投资建设,厚石建筑设计(上海)设计,徐州天地岩土科技地质勘察,江苏省建发建设工程咨询监理,浙江海滨建设集团组织施工;担任工程经理,由担任技术负责人。本工程位于徐州高铁站西,主要功能为住宅,地理环境优越,规划地块东西宽约260M,南北长约95

2、M,总用地面积24852M2,拟建建筑物为7栋1826层的高层住宅,2栋小商业和一个大型的地下车库组成。建筑物采用框剪结构,根底形式为筏板根底。标准层层高为2.9m。主楼的结构形式根本一致,16#楼、18#楼、19#楼、21#楼、22#楼底板厚度1m,20#楼为0.8m,车库是0.4m,17#楼是0.3mo根底底板的硅强度等级为C35S6。施工时,根底底板混凝土应一次连续浇捣,根底底板完成后,进行墙板、顶板钢筋绑扎、支模,混凝土一次性浇捣完成。地下局部硅全部采用商品建供给方式,您的浇筑采用汽车泵。盼在浇捣前要进行隐蔽工程验收和签署浇捣令,在办好有关手续后,方可开始浇捣。第二章、施工部署一、混凝

3、土的供给由于混凝土量很大,选择一家商品混凝土搅拌站来集中供料,并准备第二家混凝土搅拌站作为备用。由工程经理部专人统一协调、调度硅的供给,防止多头对外。经工程部会同业主和监理实地考察和综合评定后,选定徐州天鹏混凝土制品做为本工程结构施工期间混凝土的主供给商。由于混凝土采用商品混凝土,在运输过程中,考虑施工现场外道路易发生堵车现象,因此要考虑混凝土的缓凝措施和坍落度损失的情况,根据不同的运输距离通过计算确定所配备的运输车辆应确保现场混凝土浇筑过程连续,防止在施工过程中出现施工冷缝。混凝土送到浇筑地点,如混凝土拌和物出现离析或分层现象,应对混凝土拌和物进行二次搅拌。同时,应检测其坍落度,所测坍落度应

4、符合施工要求。二、砂设备和机具的投入1 .混凝土泵的平均泵送量Ql的计算根据有关经验公式,跄输送泵的平均输出量Ql的计算如下:Q=XaX&Ql-硅泵的平均输出量(m3/h);-配管系数,0.8-0.9;e作业效率,0.50.70本工程采用的建泵的平均输送能力为60m3h,a=0.85,e取0.7。.Ql=600.850.735m3h。2 .混凝土泵的布置主楼根底底板施工时,主楼南面布置1台汽车泵,西面布置1台汽车泵共同打设,浇筑方向从西侧向东侧进行,以浇筑1700m3混凝土计算,总共浇筑时间为24小时,根据现场实际情况,浇筑时间可能会延长,需办理夜间施工证,已确保混凝土可以连续浇捣。3 .混凝

5、土运输车辆的配置每台混凝土泵所需配备的混凝土搅拌运输车辆数:式中N:混凝土罐车台数(台);Q1:每台混凝土泵的实际平均输出量(m3/h);S:混凝土搅拌运输车平均行驶速度(km/h);1.:混凝土搅拌运输车往返距离km);Tl:每台混凝土搅拌运输车总计停歇时间(min)。35,60x17x2仆(+40)所以N=60x625=M台校机械设备投入见下表:序号机械名称规格、型号单位数量备注1混凝土汽车泵60m7h台22混凝土运输车8m35辆17准备3辆机动3振捣棒50根6另准备3根备用4插入式振动机台3另准备2台备用三、劳动力组织底板混凝土的浇筑必须各方面协调统一方可顺利施工。现场设总调度长一名,混

6、凝土浇筑前由总调先进行各方面协调、联络和布置,施工时由总调进行总指挥处理各种关系。现场将派专人指挥车辆出入,保证施工的有序进行。各混凝土搅拌站专人负责与现场联络并及时汇报搅拌站的情况,同时根据现场情况,协调混凝土的搅拌和运输速度。本工程底板杜浇筑时劳动力安排见下表:序号工种每组人数共计人数备注1混凝土工28包括下料、平仓、振捣2木工13看模3钢筋工12混凝土浇筑时看筋4测量工12控制标高和核对尺寸5养护14养护6指挥12指挥车辆7试验工12作碎试块8其他59合计48IO四、现场组织本工程底板混凝土量较大,为了确保底板大体积混凝土的顺利浇筑和浇筑质量,工程经理部需专门成立了以工程经理为首的大体积

7、混凝土领导小组,浇筑之前召开了专题交底会和发动大会。从技术方面、施工方面、防止扰民与民扰方面精心组织,为大体积混凝土的成功浇筑奠定良好根底。五、混凝土的浇筑(1) 浇筑前的准备工作:(2) 底板钢筋内必须彻底清理干净,不得有渣土、杂物及积水。(3) 墙、柱插筋位置和底板标高的控制墙、柱插筋位置的控制:为了保证墙、柱插筋的绝对准确,把墙、柱边线放出来,用红油漆标注在根底梁或底板的钢筋上,柱根部保证有一道定位箱筋、墙根部保证有一道水平定位梯子筋和底板钢筋焊接牢固,同时柱、墙钢筋上部绑扎一道水平定位梯子筋。在浇筑混凝土过程中,测量工和看筋人员随时复查墙、柱插筋位置,以防发生偏位。底板标高的控制:在墙

8、、柱立筋上统一用红油漆标注标高+0.5m线,找平过程中随时用水平仪进行复测,严格控制板面标高。(4) 浇筑之前,先用与混凝土相同标号的砂浆湿润泵管。(5) 要求混凝土罐车随车携带一局部减水剂,当现场混凝土坍落度达不到要求时,可以掺入适量的减水剂,经罐车充分搅拌后,再进行浇筑。现场严禁直接往混凝土罐车内加水。(6) 预先了解天气情况,最好选在无雨天的天气浇捣杜,如有雨应准备足够数量的防雨物资(如塑料薄膜、油布、雨衣等)。(7) 搭设硬管支架,着重做好加固工作。(8) 做好交通、环保等对外协调工作,确定行车路线。(9) 制定浇捣期间的后勤保障措施。(10) 同监理对所有的钢筋、模板、水电预留管、预

9、留孔进行质量验收,去除垃圾,天热还需浇水湿润模板,并做好书面资料。(11) 与搅拌站联系,共同讨论浇捣方案,包括杜级配要求、布泵位置、车辆进出路线、浇捣流程等。(12) 制定建浇捣期间的管理人员名单,召开操作班组全体人员进行现场硅浇筑生产、技术平安交底会议,使所有生产人员心中有数、责任明确,并落实好每个人的职责。机修、电工应到场。(13) 配备好振动机、太阳灯、对讲机等设备。(14) 所有测试工作应由有资质的试验专业人员进行,检测工作必须有监理见证。2、混凝土浇筑方法方案大面积底板、以及地下室墙、顶板共二次浇筑方案。根据设计要求,底板及墙、柱、顶板分别采用一次性连续浇筑,中途不得留设施工缝,所

10、以事前应周密做好泵送商品杜施工方案。本工程方案在各施工段安排2台汽车流动泵,汽车泵臂长宜在48米,以利直接利用汽车活动泵管灵活机动均匀布料,到达提高工效和工程质量的双重目的。硅搅拌运输车的数量应根据上述要求和交通运输状况予先妥善安排好,以确保底板新、老硅在初凝之前能良好结合,防止出现冷缝。跄的浇筑由内向外方向一次性逐步推进。硅的浇筑和振捣,考虑到泵送的坍落度和流动性较大,故采用分段定点(每段约8-10米),一个坡度(1:8-10),薄层浇筑,循序推进、一次到顶的方法(见示意图),即在底板厚度H高根本斜坡形成后,建的灌筑应在870倍的长度范围内采用每300-40OnInI-层,分层振捣密实。振捣

11、时应特别注意坡脚处的硅密实(该处受到底皮钢筋网和暗梁钢筋的阻挡,特别容易造成硅漏振),以及严格防止两条泵管交接处的论漏振发生,确保社的密实性。(於流淌自然坡度)杜斜面分层浇筑示意图(注:图中I一为根本斜坡,II、III一表示薄层浇筑)为确保硅振捣密实,应快插慢拔,防止发生漏振而导致漏水发生,杜的振捣采用行列式排列,插入振动头子的水平移动间距,纵向和横向均严格控制在500mm以内。分层浇筑时,插入式头子应伸入下层砂内50mm左右,以确保上下层之间良好结合。3)地下室底板浇筑时,应特别注意集水井等加深部位的碎灌筑顺序(先深后浅),重点掌握好以下二点:a、加深部位的杜应根据底板浇筑的进度情况,适时地

12、有组织地先灌筑至底板标高,以防止大面积底板柱的浆水集中地流入加深部位,造成浆多石少等质量缺陷发生。b、掌握好加深部位施临时界面与大面积底板硅衔接的时间应不大于L5h,以防止冷缝产生,并防止杜从周边墙板底部大量涌出,从而导致底板超高,特别是周边吊脚、疏松、渗漏等质量缺陷发生,因此必须做到精心细作,确保加深部位杜的优良。4)地下室墙板浇筑时,施工缝应先结浆,仍采用斜面分层的方法浇筑,斜面分层的厚度仍控制在300-400mm以内,采用行列式均匀布点的正规方法精心施工,以防止漏振发生,墙板硅浇捣应循环浇捣,防止模板造成位移,控制好浇捣的间隙时间,并在下层混凝土初凝前浇捣上层校,振动棒插入下层硅50mm

13、o墙板浇筑时,?振捣宜分布成四个小组,其中二个班组专门负责外墙连续浇筑,要求经验丰富的论工负贵此项工作,并在建浇筑过程中另行安排施工经验丰富的人员用木槌敲击钢模进行检查,从声音的沉闷来区分内部校密实,以确保外墙密实,防止地下室渗漏发生,另二个小班组负责内墙和柱的浇筑,要求相互密切配合好,特别是交叉搭接部位不发生漏振,确保主体结构牢固可靠。5地下室底板与外墙之间的硅施工缝是抵抗地下水渗透的最薄弱环节,浇筑中必须做到精心施工并严格采取以下技术措施,以确保工程质量。a、施工缝按设计要求采用金属止水带抗渗,高度为30Omnb二侧必须用扣件或拉筋与外墙板连接牢固,确保位置正确。b、施工缝两侧的硅浇筑时,

14、应严防漏振和底部吊脚,为此底板上翻部位杜应在底杜振捣完毕,间歇沉实1-1.5h(此时校已减少塑性,开始收水,有少量的凝聚力,但硅尚处于初凝以前),然后进行浇筑。浇筑时,安排经验丰富的硅工专人负责,认真地加以振捣(不得漏振、不得强振),必要时可采用小铁棒人工辅助振捣,但务必到达密实,上翻部位两侧的底板允许略高20-3OnIn1,并待硅初凝以后再凿除,以确保密实和有效防治吊脚缺陷。c、施工缝的外表杜应适当毛糙,在墙板支模前,应派专人将外表浮浆和疏松的石子仔细去除干净,并经质量管理人员和业主(总监)等人验收合格,方准墙板支模。d、墙板建浇筑时,振动机头子应将止水带两侧的跳均振捣到位,不得遗留。e、模

15、板安装时,止水带必须增设直径巾14(500厚墙板使用M6)止水对销螺栓拧紧加强,使模板与底部柱紧贴,防止水泥流失较多。6)、地下室施工完毕后,立即按设计要求做好初次沉降观测记录,以后每施工完一层即进行观测记录一次,并对每个沉降观测点的上方作好妥善保护,以防止钢管、模板等材料不慎下坠后冲击变形,影响数据的正确性,为大楼的竣工提供正确的沉降数据。3、混凝土的振捣根据混凝土泵送时自然形成的坡度,在每个浇筑带的前、后、中部布置三道振动器,这样通过混凝土的振动流淌到达均匀铺坍的要求。振动器的振捣要做到快插慢拔。快插是为了防止先将外表混凝土振实而与下面混凝土发生分层、离析现象;慢拔是为了使混凝土填满振动棒抽出时所造成的空洞。振动器插点要均匀排列,可采用行列式或“交错式的次序移动,不应混用,以免造成混乱而发生漏振,一般插棒间距40cm50cu每一插点要掌握好振捣时间,过短不易捣实,过长可能引起混凝土产生离析现象。每点振捣时间应视

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
