吊顶工程施工工艺样板指引全套.docx

上传人:p** 文档编号:644328 上传时间:2024-01-02 格式:DOCX 页数:7 大小:18.96KB
下载 相关 举报
吊顶工程施工工艺样板指引全套.docx_第1页
第1页 / 共7页
吊顶工程施工工艺样板指引全套.docx_第2页
第2页 / 共7页
吊顶工程施工工艺样板指引全套.docx_第3页
第3页 / 共7页
吊顶工程施工工艺样板指引全套.docx_第4页
第4页 / 共7页
吊顶工程施工工艺样板指引全套.docx_第5页
第5页 / 共7页
吊顶工程施工工艺样板指引全套.docx_第6页
第6页 / 共7页
吊顶工程施工工艺样板指引全套.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《吊顶工程施工工艺样板指引全套.docx》由会员分享,可在线阅读,更多相关《吊顶工程施工工艺样板指引全套.docx(7页珍藏版)》请在第壹文秘上搜索。

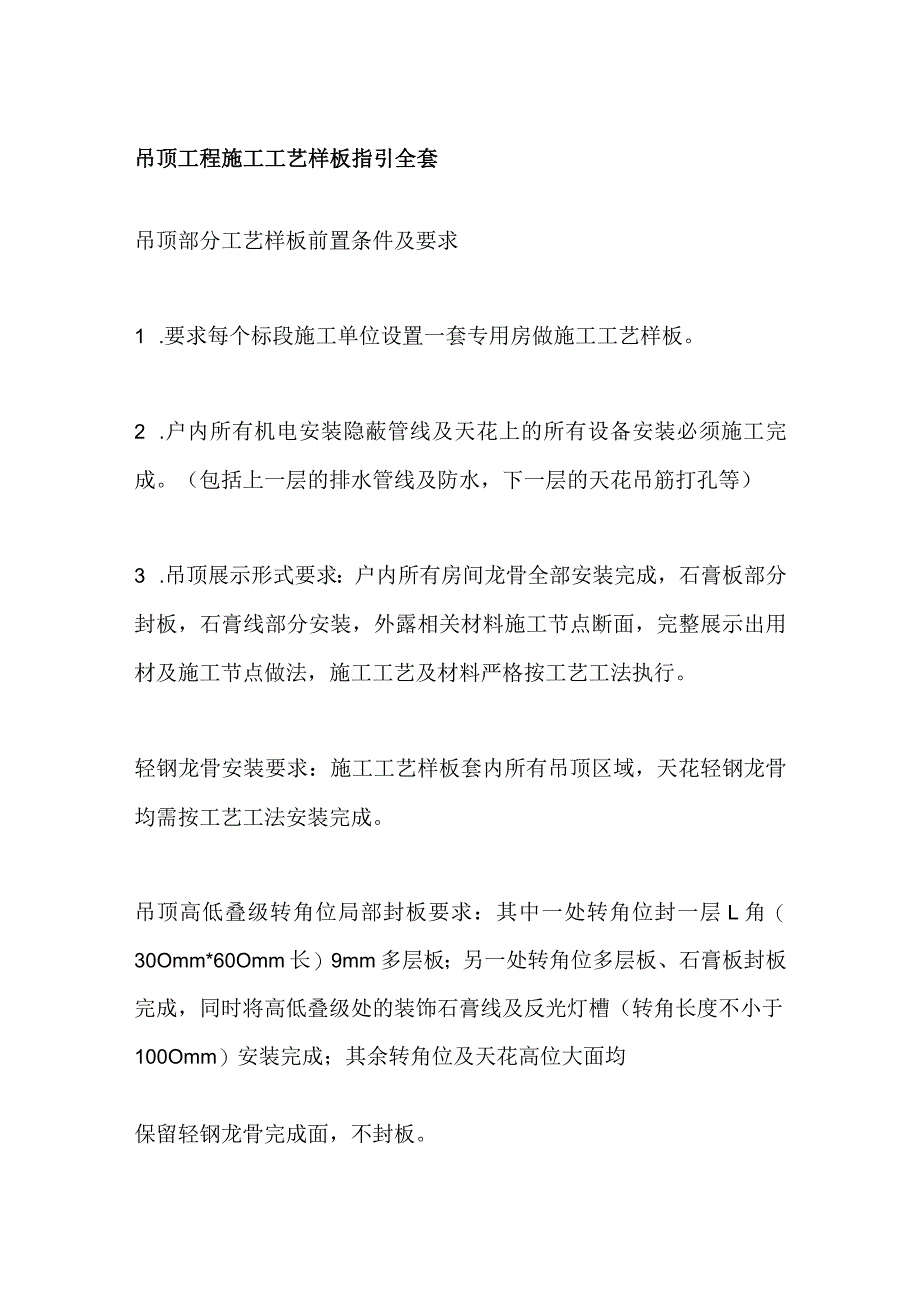

1、吊顶工程施工工艺样板指引全套吊顶部分工艺样板前置条件及要求1 .要求每个标段施工单位设置一套专用房做施工工艺样板。2 .户内所有机电安装隐蔽管线及天花上的所有设备安装必须施工完成。(包括上一层的排水管线及防水,下一层的天花吊筋打孔等)3 .吊顶展示形式要求:户内所有房间龙骨全部安装完成,石膏板部分封板,石膏线部分安装,外露相关材料施工节点断面,完整展示出用材及施工节点做法,施工工艺及材料严格按工艺工法执行。轻钢龙骨安装要求:施工工艺样板套内所有吊顶区域,天花轻钢龙骨均需按工艺工法安装完成。吊顶高低叠级转角位局部封板要求:其中一处转角位封一层L角(30Omm*60Omm长)9mm多层板;另一处转

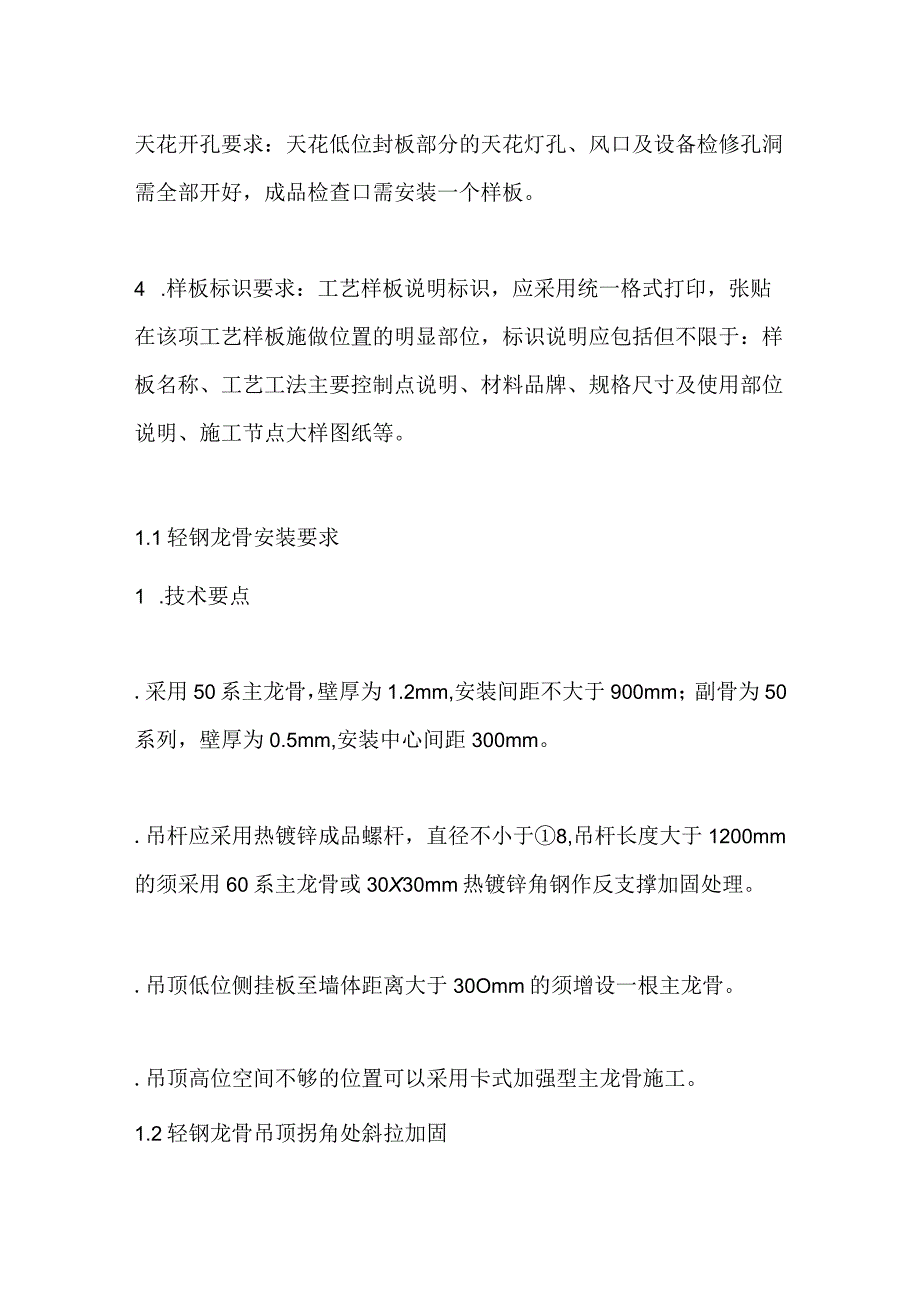

2、角位多层板、石膏板封板完成,同时将高低叠级处的装饰石膏线及反光灯槽(转角长度不小于100Omm)安装完成;其余转角位及天花高位大面均保留轻钢龙骨完成面,不封板。天花开孔要求:天花低位封板部分的天花灯孔、风口及设备检修孔洞需全部开好,成品检查口需安装一个样板。4 .样板标识要求:工艺样板说明标识,应采用统一格式打印,张贴在该项工艺样板施做位置的明显部位,标识说明应包括但不限于:样板名称、工艺工法主要控制点说明、材料品牌、规格尺寸及使用部位说明、施工节点大样图纸等。1.1轻钢龙骨安装要求1 .技术要点.采用50系主龙骨,壁厚为1.2mm,安装间距不大于900mm;副骨为50系列,壁厚为0.5mm,

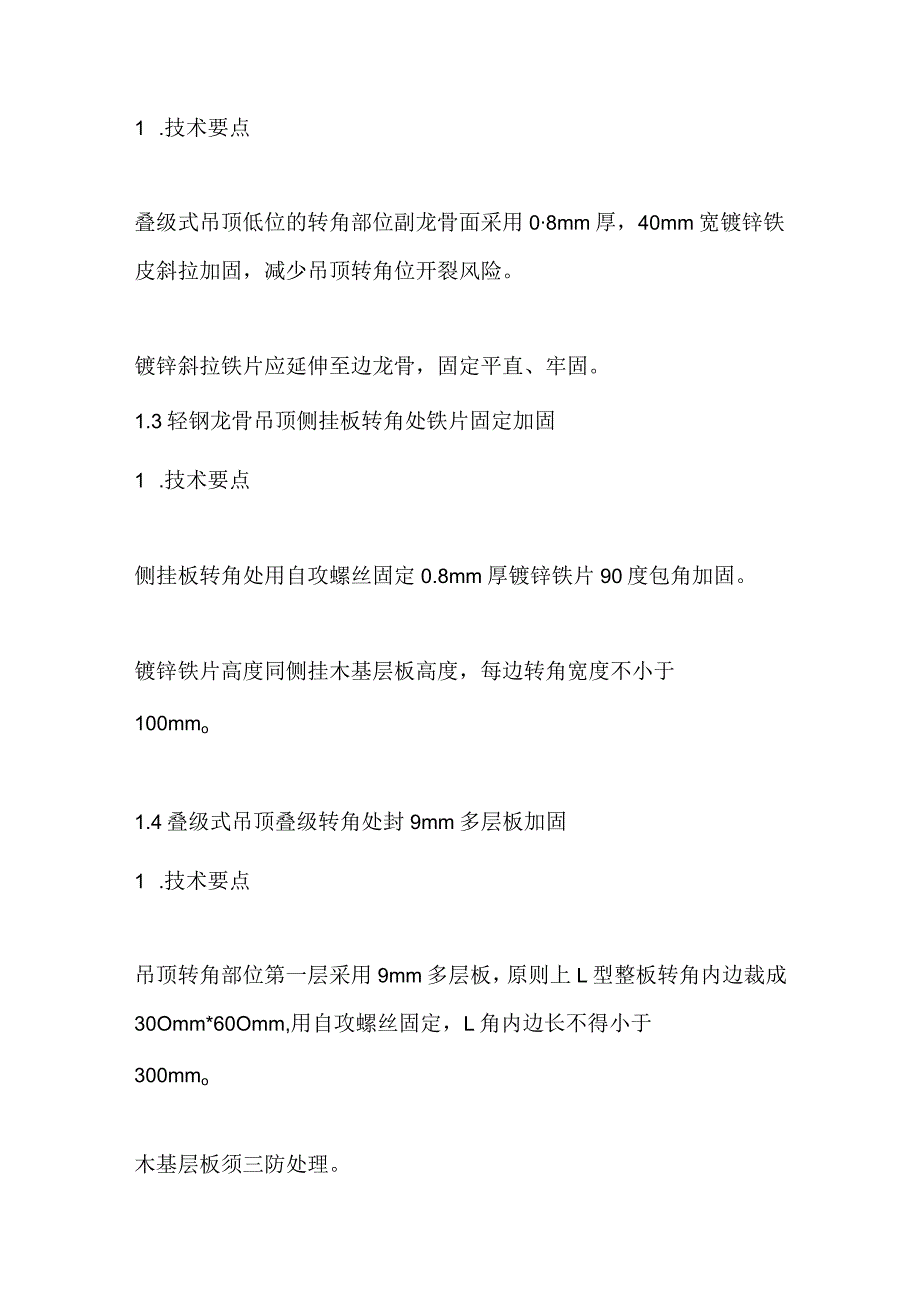

3、安装中心间距300mm。.吊杆应采用热镀锌成品螺杆,直径不小于8,吊杆长度大于1200mm的须采用60系主龙骨或30X30mm热镀锌角钢作反支撑加固处理。.吊顶低位侧挂板至墙体距离大于30Omm的须增设一根主龙骨。.吊顶高位空间不够的位置可以采用卡式加强型主龙骨施工。1.2轻钢龙骨吊顶拐角处斜拉加固1 .技术要点叠级式吊顶低位的转角部位副龙骨面采用08mm厚,40mm宽镀锌铁皮斜拉加固,减少吊顶转角位开裂风险。镀锌斜拉铁片应延伸至边龙骨,固定平直、牢固。1.3轻钢龙骨吊顶侧挂板转角处铁片固定加固1 .技术要点侧挂板转角处用自攻螺丝固定0.8mm厚镀锌铁片90度包角加固。镀锌铁片高度同侧挂木基层

4、板高度,每边转角宽度不小于100mmo1.4叠级式吊顶叠级转角处封9mm多层板加固1 .技术要点吊顶转角部位第一层采用9mm多层板,原则上L型整板转角内边裁成30Omm*60Omm,用自攻螺丝固定,L角内边长不得小于300mmo木基层板须三防处理。1.5叠级式吊顶叠级转角处面层石膏板封板1 .技术要点吊顶转角处面层(第二层)需采用整张石膏板裁成L形,L角长度不小于300mmo面层与第一层多层板接触面满涂白胶,自攻螺丝固定。面层石膏板拼接缝与第一层板拼接缝按300mm距离错缝安装。1.6叠级式天花挂板做法一1 .技术要点叠级高度2400mm,竖向基层不得使用木工板直接吊挂,须采用轻钢龙骨基层制做

5、骨架,封双层9.5MM厚纸面石膏板。副龙骨中心间距300mmo1.7叠级式天花挂板做法二1 .技术要点天花叠级高度400mm的竖向采用18mm木工板基层吊挂制作,面层封单层9.5mm厚石膏板。木基层板须三防处理。1.8叠级式天花挂板拼接做法1 .技术要点叠级高度2200mm,且400mm的竖向基层采用18mm木工板基层吊挂制作,木工板拼接必须采用燕尾桦做法连接,并在缝隙处加马钉固定,背面增设加固板加固。侧板挂板基层下口需与副龙骨齐平。木基层板须三防处理。1.9天花封双层石膏板施工做法1 .技术要点吊顶高位处如设计做法为封双层9.5mm纸面石膏板,轻钢龙骨副龙骨需安装成单向中心间距300mm,石

6、膏板拼缝处设置横撑龙骨。安装石膏板的自攻螺丝钉帽须沉入板面0.5LOmm,纸面不破损,固定第一层板的螺丝间距为200250mm,固定第二层的螺丝间距为150170mm。上下两层石膏板的接缝应错开,不得在同一根龙骨上接缝,板接触面须满涂刷白乳胶并用自攻螺丝固定牢固。1.10天花高位封单层石膏板须设横撑龙骨加固1 .技术要点高位处如设计做法为封单层12mm纸面石膏板的,轻钢龙骨需设横撑龙骨加固,中心间距为600mm,即副龙骨与横撑龙骨形成300*600mm方格。石膏板的长边(即包封边)应沿纵向副龙骨铺设,相邻两块石膏板之间应错缝拼接,留缝宽度4-6mm01.11吊灯加固1 .技术要点天花高位有挂装饰灯的位置需加固处理,采用双层18mm多层板,400mm*400mm,用4根吊杆直接吊挂在结构楼板上。多层板须三防处理。特殊重型灯具需按专业厂商要求,经设计复核,设置安装预埋件。1.12天花石膏线条安装1.技术要点石膏线应弹线安装,采用不锈钢自攻螺丝固定于轻钢龙骨或木基层上,螺丝间距不大于600mm,沉入表面2mm,转角及拼接处粘接石膏须饱满。大于100mm宽的石膏线,长度在3000mm以内须按整根加工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
