1、人工湖施工方案人工湖是本项目的一个重要景点,由中心湖和河道组成,从南至北贯通整个园区,总面积约10万平米。施工流程:施工准备一测量定位-原河道导流一土方填挖、整形、运输一驳岸施工一滚水坝施工T桥结构施工一防水毯工程一厚粘土回填一火山岩散置施工方法:1.1施工准备:(1)准备施工所用记录表格、相关施工图及与施工有关的地质勘察报告等技术文件;(2)开工前,在监理工程师的协助下,由勘测设计单位将测设的平面控制点、高程控制点、主要建筑物轴线方向桩和起点、工程地形图等有关测量数据向项目部交底,现场交接各类控制点,并对坝区原设计控制点进行复查和校测,并补充不足或丢失部分;(3)用于测量定位的经纬仪、水准仪

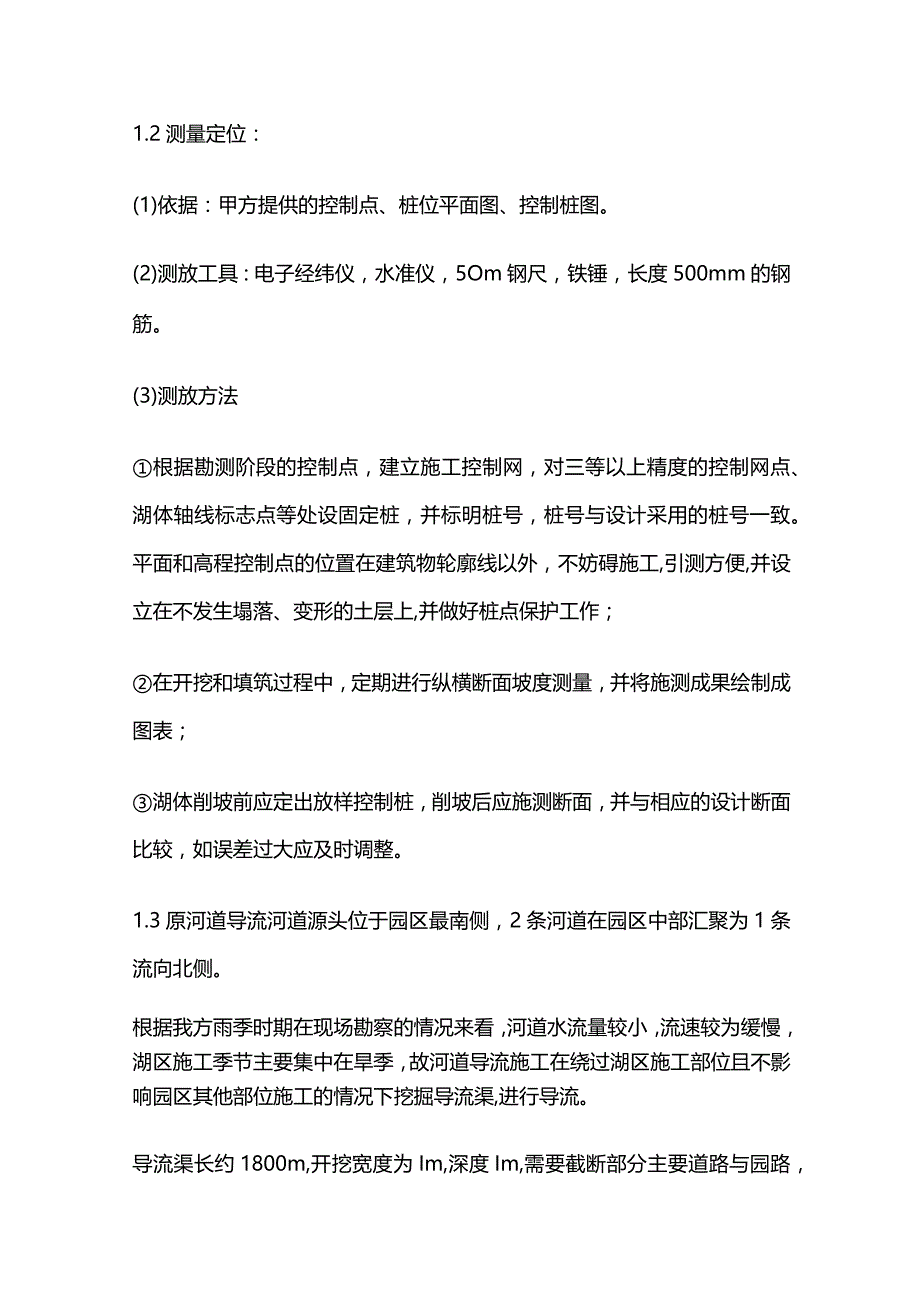

2、应在有效标定期内;用于施工的机械设备处于良好的机械性能状态;(4)做好材料的采购工作,做好有关资格证明文件的报验工作;(5)做好施工前与图纸相关的技术交底及安全技术交底。1.2测量定位:(1)依据:甲方提供的控制点、桩位平面图、控制桩图。(2)测放工具:电子经纬仪,水准仪,5Om钢尺,铁锤,长度500mm的钢筋。(3)测放方法根据勘测阶段的控制点,建立施工控制网,对三等以上精度的控制网点、湖体轴线标志点等处设固定桩,并标明桩号,桩号与设计采用的桩号一致。平面和高程控制点的位置在建筑物轮廓线以外,不妨碍施工,引测方便,并设立在不发生塌落、变形的土层上,并做好桩点保护工作;在开挖和填筑过程中,定期

3、进行纵横断面坡度测量,并将施测成果绘制成图表;湖体削坡前应定出放样控制桩,削坡后应施测断面,并与相应的设计断面比较,如误差过大应及时调整。1.3原河道导流河道源头位于园区最南侧,2条河道在园区中部汇聚为1条流向北侧。根据我方雨季时期在现场勘察的情况来看,河道水流量较小,流速较为缓慢,湖区施工季节主要集中在旱季,故河道导流施工在绕过湖区施工部位且不影响园区其他部位施工的情况下挖掘导流渠,进行导流。导流渠长约1800m,开挖宽度为Im,深度Im,需要截断部分主要道路与园路,在这些位置设置临时通道以达到道路通畅要求,渠道截面做法见ZF意图。1.4方填挖、整形、运输(1)开挖前做好临时道路,开挖过程中

4、还要结合施工开挖区的开挖和开挖运输机械,规划好开挖区域的永久道路;(2)根据各控制点,采用自上而下分层开挖的施工方法。开挖必须符合施工图规定的断面尺寸和高程,并由测量人员进行放线,不得欠挖和超挖;(3)开挖过程中要不断校核测量开挖平面位置、水平标高、控制桩、水准点和边坡坡度等是否符合施工图纸的要求;(4)设计边坡开挖前,必须做好开挖线外的危石清理、加固工作。(5)由于该湖体设计边坡较平缓,主要采用机械挖边坡,人工修边坡的施工方法。(6)开挖时过程中遇有地下水时,应采取有效的疏导和保护措施。开挖中如护坡出现裂缝和滑动现象,应暂停施工,采取应急抢救措施,并做好处理方案,做好记录。(7)土方开挖后,

5、对需要回填的部分根据设计高程进行回填夯实。填方采用分层填筑,分层压实的施工方法。施工时按水平分层由低处开始逐层填筑。每层不得大于30cm,回填料直径不得大于10cm。(8)填筑料原则上采用现场挖方弃土,选择土壤粘粒较高,不含有杂物,有机质含量小于5%的土壤。由振动碾配合推土机逐层平整、压实,并配合人工进行平整。边缘、角落及碾压不到的部位使用蛙式夯机压实,打夯机行走应采取迂回路线,一夯压半夯,严禁漏压或欠压。回填土应每填一层,按要求及时取土样试验,土样组数、试验数据等应符合规范规定。边坡回填亦采用此方法。(9)修帮和清底,为不破坏基础土壤结构,在距湖底设计标高30cm处预留保护层,采用人工修整到

6、设计标高并满足设计要求的坡度和平整度。(10)由于开挖土方均为原始土,利用价值较高,因此对于本工程可根据设计高程场内消化,不再外运。人工湖的开挖:最高点需下挖6m,低点下挖2m,平均需下挖3m3.5m左右,湖区总面积约10万平米,需挖出土方约27万方。各分区土方情况:一区:基本保持现状,根据设计标高及现状标高场内适当调整即可,可能会有少量的余土或缺少土方的情况。二区:需进行填方,平均需填高约Im左右。三区:基本保持现状,根据设计标高及现状标高,场内适当调整即可,可能会有少量的余土或缺少土方的情况四区:需进行填方,平均需填高约75cm-100cm左右五区:自入口广场往北,需进行填方,平均需填高L

7、2m左右,广场往南变动较小,场内适当调整。六区:主要为中心湖区,以开挖为主。七区:需进行填方,平均需填高约Im左右。八区:基本保持现状,根据设计标高及现状标高,场内适当调整即可,可能会有少量的余土或缺少土方的情况。倒运方法:自中心湖区开始至横向中线以北挖出土方主要运至2区及4区,横向中线以南,挖出土方主要运至5区及7区,场内挖方填方处于基本平衡状态。共计开挖27.5万方,填方25.5万方大勾机为日立330,运输车为20立方斯太尔载重车,大勾机一天平均约挖方100O方,运输机械一台为20立方,大铲车1台加大勾机1台一天约能完成填方堆地形600800方。(此数据为保守估计,考虑现场可能出现影响施工

8、的各种因素,故取挖方1000,填方600-800)。工期为120天。挖出27.5万立方土约需275台班,在工期内完成需3台大型勾机,配8台运输车(运输车运土时间主要以从挖方处直接运至回填平整地形处避免二次倒运平整来考虑,勾机1小时约挖150立方,1台运输车在理想运输状态下一车运走20立方,来回大约需20-30分钟,故配置4台运输车)。根据挖方配置,填方堆地形需要3台大铲车及2台大勾机。开始进行土方工程后,要注意实际日完成工作量,再根据实际量与计划量对比情况进行人员机械的合理分配,随时调整计划以保证按期完成。1.5 驳岸施工驳岸是地面与水体的连接点,是建设在陆地与水体交界处的构筑物,它起到了围护

9、水体、保护水体的边缘不被水冲刷或水淹的作用。根据驳岸做法的节点,在湖体开挖整形完毕后,须先将驳岸硅结构完成后,方能进行防水毯施工及节点搭接。施工流程如下:测量定位一素土夯实一驳岸结构(砖墙及磴)T防水层一厚粘土回填一面层块石(草皮)Q)测量定位:布点放线应依据设计图上的常水位线,确定驳岸的平面位置,并在基础两侧各20cm外放线。(2)挖槽:由于本项目驳岸工程量较大,主要采用机械开挖及人工配合。为了保证施工安全,对需要施工放坡的地段,应根据规定放坡。(3)素土夯实地基:开槽后应将地基夯实,遇土层软弱时需进行加固或换土处理。(4)结构施工:按设计图纸(工程洽商或设计变更)核对加工完成的钢筋,对其规

10、格型号、形状、尺寸、外观质量等进行检验,挂牌标识;按照图纸标明的钢筋间距,用墨斗在混凝土垫层上弹出位置线;按弹出的钢筋位置线,先铺底板下层钢筋才安照先短向钢筋,再长向钢筋的顺序绑扎,绑完下层钢筋后,摆放钢筋马凳或钢筋支架,(间距以人踩不变形为准,一般为Im左右1个为宜);在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎,绑扎时采用八字扣或交错变换方向绑扎,必须保证钢筋不位移;钢筋绑扎完毕后,进行垫块的码放,间距Im为宜,厚度满足钢筋保护层要求。底板模板安装按

11、位置线就位,外侧用架子管做支撑,支撑点处垫短块木板;两侧模板宜采同时安装,第一步模板边安装锁定边插入穿墙或对拉螺栓和套管,并将两侧模板对准墙线使之稳定,然后用钢卡或碟形扣件与钩头螺栓固定于模板边肋上,调整两侧模板的平直,完成后外侧用架子管进行支撑,支撑要求坚固平稳。钢筋模板完成,经检验合格后进行结构混凝土浇筑,如有出现自由倾落高度大于2m的情况时,应制作溜槽;整个结构连续进行浇筑成形,施工缝设置符合设计要求;采用插入式振捣器进行振捣,移动间距不宜大于振捣器作用部分长度的1.25倍,一般应小于50cmo振捣密实,不得漏振,每一振点的延续时间,以表面呈现浮浆和不再沉落为达到要求,避免碰撞钢筋、模板

12、、预埋件、预埋管等。若发现有变形、移位,各有关工种应相互配合进行处理。混凝土浇筑完成23天后拆模,拆模后采用塑料薄膜或草袋覆盖养护,养护时间必须符合国家相关规范要求。(5)防水层施工与整个湖区同时进行,具体工艺见防水毯施工(6)砌筑岸墙:浆砌块石岸墙的墙面应平整、美观,要求砂浆饱满,勾缝严密。隔25-30m做伸缩缝一道,绛宽3cm,可用板条、沥青、石棉绳、橡胶、止水带或塑料等防水材料填充。填充时应略低于砌石墙面,伸缩缝表面用水泥砂浆勾满。如果驳岸有高差变化,应做沉降缝,确保驳岸稳固,驳岸墙体应于水平方向2-4m.垂直方向l-2m处预留泄水孔,口径为12OmmXl20mm,便于排除墙后积水,保护

13、墙体。也可于墙后设置暗沟、填置砂石排除积水。(7)压顶石应向水中方向挑出至少5-6cm,并使顶面高出最高水位50cm为宜。中心湖的施工包括两类驳岸,即块石和草坡驳岸,施工时尚需注意以下要点:(1)河岸的坡度应在自然安息角以内,确保河坡不会塌方。也可以把靠近水面的河坡做得较平坦些,对河坡上的泥土进行处理,或铺筑一层易使绿化种植成活的营养土,然后再铺筑草皮;(2)在草皮铺筑时,用竹钉钉在土坡上,不使草皮下滑。在草皮养护一段时间后,草皮生长植入土中,完成驳岸草皮的施工;(3)块石驳岸应坐落在坚实的地基上,如是松土、淤泥土、回填土则应进行加固处理。块石砌筑时采用外侧干砌、不留浆、内侧浆砌的方法进行施工

14、,块石材料应质地坚硬、无风化剥落和裂纹,砌筑前应清除其表面的泥垢等杂物;(4)块石驳岸的混凝土基础应浇水湿润,块石也应湿润阴干备用。块石采用交错组砌法,灰缝不规则处理,外观要求整齐。选择适宜的石块,石料如果有凸出,应用铁锤修整打掉;(5)块石砌筑前,应先检查基槽的尺寸和标高,清除杂物,放出基础的轴线和边线,立好基础皮树杆。皮树杆上应标明退台及分层砌石高度,皮树杆之间要拉对准线。砌筑阶梯形基础时,还应定出立线和卧线,立线是控制基础每阶段的宽度,卧线是控制每层高度及平整,并逐层向上移动。砌第一层石块时,选择比较方正的石块,石块大面向下,基底要坐浆。砌在转角上的,称为角石,角石两边应与准线相合,外面

15、的石块称为面石,最后填中间部分,成为填腹石。砌填腹石时,应根据石块自然形状交错放置,尽量使石块间缝隙最小,然后再将细石混凝土填在空隙中,使主体结构无空隙。砌筑第二层以上石块时,每砌一石块应先铺好砂浆,砂浆不必满铺到边,尤其在角石及面石处,砂浆应离外边约4050mm,并铺的稍厚些,当石块往上砌时,恰好压到要求厚度并刚好填满整个灰缝,灰缝厚度宜为2030mm砂浆应饱满。阶梯形基础上的石块应至少压砌下阶梯的1/2,相邻阶梯的毛石块应相互错缝搭接,宜选用较大的块石砌筑;(6)块石的转角及交接处应同时砌筑,如果不能同时砌筑又必须留槎,应砌成斜槎。块石每次砌筑高度应不超过l.2m。每砌34皮为一个分层高度

16、每个分层高度应找平一次外露面的灰缝厚度不得大于40mm,两个分层高度间的错缝不得小于80mm;(7)块石找平:当接近找平高度时,应注意选石和砌石。到找平面时应大致水平,也就是达到大平小不平的效果,而不可用砂浆和小石块来铺平;1.6 滚水坝施工滚水坝集中在中心湖区及各桥体下部,是水流从高向低呈台阶状逐级跌落的动态水景。在地形较陡处,水流经过时容易对无护面措施的下游造成激烈冲刷,在此处设置滚水坝,可减缓对地表冲刷,同时也形成了极具韵味的落水景观。根据做法的节点,在湖体开挖整形完毕后,须先将滚水坝磴结构完成后,方能进行防水毯施工及节点搭接。施工流程如下:测量定位一素土夯实一滚水坝结构(砖墙及磴)一防水层一厚粘土回填一压顶及火山岩砌筑。Q)定位放线:布点放线应依据设计图上的常水位线,

展开阅读全文
