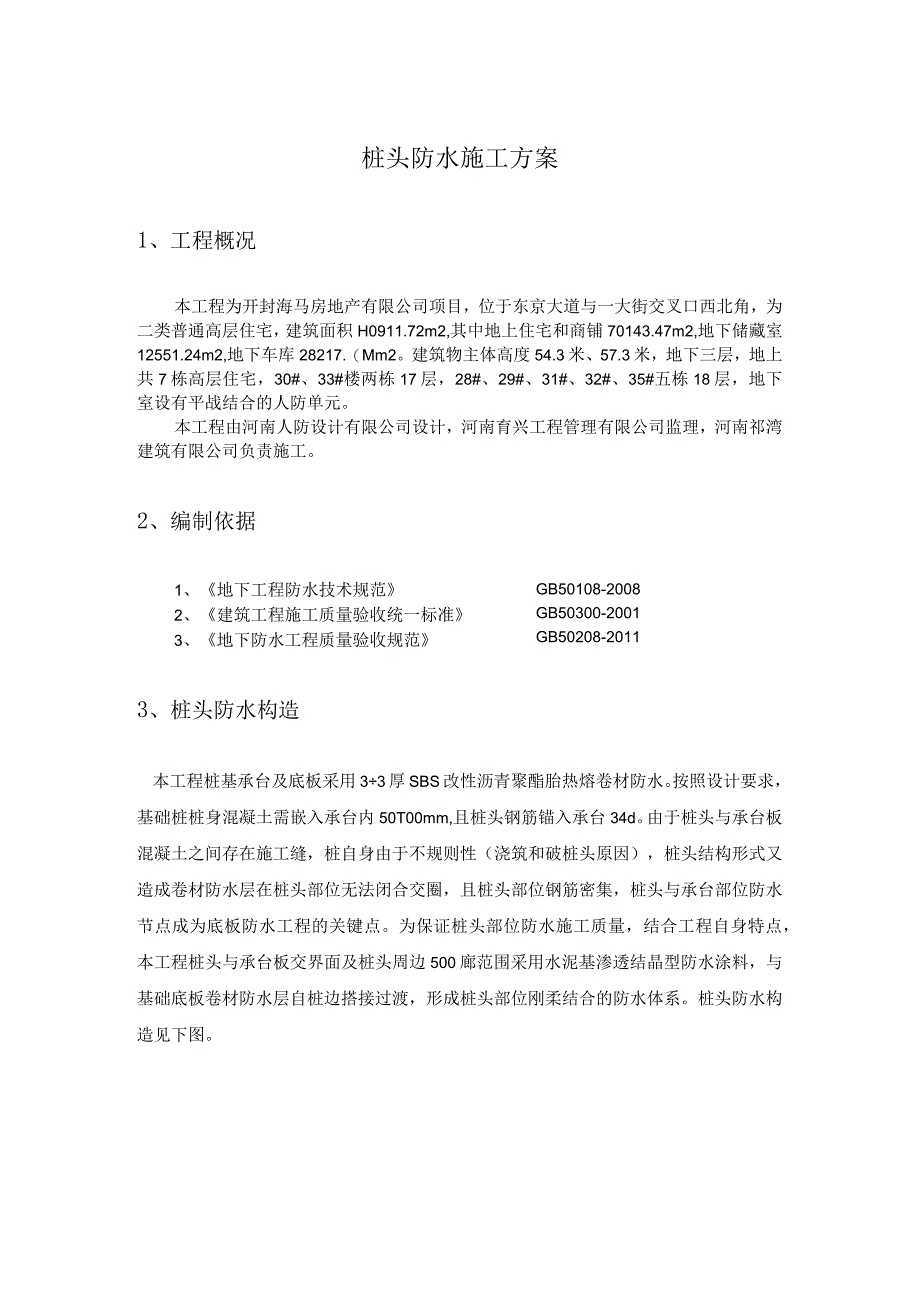

1、开封海马公馆人防地下室二工程桩头防水专项方案编制:审批:河南省祁湾建筑公司年月日1、工程概况32、编制依据33、桩头防水构造34、水泥基渗透结晶防水涂料的防水基理与特点45、施工工艺55.1基层处理55.2灰浆的调制55.3涂刷方法及要求55. 4养护66、质量标准66. 1主控项目67. 2一般项目67、安全措施7桩头防水施工方案1、工程概况本工程为开封海马房地产有限公司项目,位于东京大道与一大街交叉口西北角,为二类普通高层住宅,建筑面积H0911.72m2,其中地上住宅和商铺70143.47m2,地下储藏室12551.24m2,地下车库28217.(Mm2。建筑物主体高度54.3米、57.

2、3米,地下三层,地上共7栋高层住宅,30#、33#楼两栋17层,28#、29#、31#、32#、35#五栋18层,地下室设有平战结合的人防单元。本工程由河南人防设计有限公司设计,河南育兴工程管理有限公司监理,河南祁湾建筑有限公司负责施工。2、编制依据GB50108-2008GB50300-2001GB50208-20111、地下工程防水技术规范2、建筑工程施工质量验收统一标准3、地下防水工程质量验收规范3、桩头防水构造本工程桩基承台及底板采用33厚SBS改性沥青聚酯胎热熔卷材防水。按照设计要求,基础桩桩身混凝土需嵌入承台内50T00mm,且桩头钢筋锚入承台34d。由于桩头与承台板混凝土之间存在

3、施工缝,桩自身由于不规则性(浇筑和破桩头原因),桩头结构形式又造成卷材防水层在桩头部位无法闭合交圈,且桩头部位钢筋密集,桩头与承台部位防水节点成为底板防水工程的关键点。为保证桩头部位防水施工质量,结合工程自身特点,本工程桩头与承台板交界面及桩头周边500廊范围采用水泥基渗透结晶型防水涂料,与基础底板卷材防水层自桩边搭接过渡,形成桩头部位刚柔结合的防水体系。桩头防水构造见下图。C20地石暹凝土俅护.星5O厚一-五格纸造抬成景2r.浓薄重一层.享先聚物及佳音青卷材叼加回关卷有加&军职羞星处寻荆一道2Z-z2.5不光存浆投平层UTeXWlS没凝土星.层N】。,C2)地右三或亲士奇实一注:1 .住关法

4、不二法必分先与结构专土小意修队后方可实趋.2 .独参力和承合及主体结构按单体工程设计3 .应按设计要或格桩厚JH落至混茨土音实处井应舞洗干净.4 .破蛀后M发现植共稠海流水应先治理漏水然后迸行年头处理.5 .应*遇水*雅止本条进行号#.桩基础防水详图()图集号12YJ2至次AlO4、水泥基渗透结晶防水涂料的防水基理与特点水泥基渗透结晶型防水涂料是一种粉状材料,以硅酸盐类水泥、石英砂等为基料,掺入活性化学物质组成的刚性无机类防水涂层材料。经与水拌合可调配成刷涂或喷涂在水泥混凝土表面的浆料,也可以其干粉撒覆并压入未完全凝固的水泥混凝土表面,从而向混凝土内部渗透。它以适当的比例与水混合,以灰浆的形式

5、涂刷于混凝土表面时,其中活泼的化学物质产生催化反应,这种反应通过混凝士由表至里一直不断地向混凝土中渗透、扩散、催化水泥成分发生化学反应而生成不溶于水的结晶体,充塞混凝土的微孔及毛细管道,提高混凝土密实度。由于它的活性物质和水有良好的亲和性,可以在施工后乃至很长的一段时间里,沿着需要维修的混凝土基层中的细小裂缝和毛细管道中的渗漏水源向内层发展延伸,深入到混凝土的内部再产生结晶和混凝土合成一个整体,它和混凝土的膨胀系数是一致的,不易产生裂缝,产生裂缝通过结晶又可以自愈,其防水作用是永久的。5、施工工艺工艺流程:基层处理一湿润基层一涂刷水泥基渗透结晶防水涂料灰浆层一养护一检查验收5.1 基层处理5.

6、 1.1清理剔凿合格后的桩头和桩身(垫层上部分),用钢钎铲除桩头松动的混凝土块及浮土,将桩头、桩身表面以及桩身周围500mm范围内的混凝土垫层用钢丝刷刷成粗糙毛面并清扫干净,最后用清水和墩布冲洗干净。6. 1.2桩头及桩身若有超过0.4mm的裂缝,均凿成“U”型槽,槽宽20三,深2011三,用清水清洗干净,但不得有明水,在槽内和沿槽口的两面延伸15Omm涂刷一道水泥基渗透结晶防水涂料灰浆,待灰浆层干燥约10分钟,但仍有粘着性的时候,用水泥基渗透结晶防水涂料半干料团填平压实凹槽;填平层初凝后再涂刷一层水泥基渗透结晶防水涂料灰浆层;灰浆在半干时开始用雾状水喷洒养护72小时,每天喷洒水46遍。水泥基

7、渗透结晶防水涂料半干料团配比为干粉:水=6:1(体积比)。7. 1.3防水灰浆涂刷前,要求基层湿润,但表面不得有明水。5.2灰浆的调制水泥基渗透结晶防水涂料灰浆配合比为干粉:水=5:2,调制方法为将粉料与水倒入容器内,搅拌试件35min,必须充分搅拌均匀,一次搅拌不宜过多,以20min内用完为宜。使用过程中不得另行加水加料。5.3涂刷方法及要求5.3.1涂刷范围:垫层以上桩头、桩身及距桩身50OnIln范围内的基础底板垫层。5.3.2涂刷遍数:防水涂料涂刷二遍成活,水泥基渗透结晶防水涂料用量1.21.5kgmi,每遍涂刷的方向应相互垂直。5.3.3涂刷要求:涂刷时应来回往返用力揉涂,确保凹凸处

8、都能涂刷均匀,坑洞沟槽等处要用力涂刷开,不得有积浆,否则积浆处易开裂。下一遍涂刷应在上一遍涂层终凝后,但仍为潮湿状态时进行,中间间隔不得超过24h。5. 3.4涂料防水层厚度不得小于0.8mm05.4养护1. 4.1水泥基渗透结晶防水涂料涂刷完毕后,必须用净水精心养护,在涂层呈半干状态时,即使用雾状水养护,要避免用水冲刷。养护期间始终保持表面湿润状态,尤其天热时要排专人负责养护多喷水。5. 4.2已做好的桩头防水层,应及时采取保护措施,不得损坏,一旦发现防水层被破坏,应及时修补,以免造成渗漏隐患。6. 4.3防水层施工时,应注意本成品和其他成品保护,防止污染。6、质量标准1.1 主控项目桩头防

9、水层所用水泥基渗透结晶防水涂料必须符合设计要求和施工规范规定。检验方法:检查出厂合格证、质量检验报告和现场抽样复验报告。6. 2一般项目6. 2.1桩头防水层的基层应牢固,基层应洁净、平整,不得有空鼓、松动、起砂和脱皮现象。7. 2.2桩头防水层的施工方法符合施工规范规定,粘结牢固,表面平整,结合紧密,厚度均匀一致,不得有损伤、松动,鼓泡等缺陷。7、安全措施7.1. 参加操作人员应穿平底鞋,戴好安全帽、口罩、手套、帆布脚盖等劳保用品,进行劳动保护。8. 2.配备好消防、灭火设备,施工现场严禁吸烟,并按现场实际情况配备相应的消防器材。7. 3.各施工操作人员相互配合,防止事故发生。7. 4.施工时材料工具分开放置,并设置专人看管。
