道路工程雨季施工方案.docx

上传人:p** 文档编号:646686 上传时间:2024-01-02 格式:DOCX 页数:2 大小:15.06KB
下载 相关 举报
道路工程雨季施工方案.docx_第1页
第1页 / 共2页
道路工程雨季施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《道路工程雨季施工方案.docx》由会员分享,可在线阅读,更多相关《道路工程雨季施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

1、道路工程雨季施工方案一、雨季道路14%石灰土+4%水泥底基层施工措施1.雨期施工最主要是防雨和排水。2、排水:对道路施工现场应做到排水通畅,使施工现场不能积水。料场四周应用土堆起防水土堰,防雨水冲料堆尤其是白灰堆。3、防水:对土堆可采用抹泥覆盖的方法。对施工现场要缩短施工步距,当日来料当时压完、把土路床覆盖起来。对已摊铺而未经碾压的基层材料受雨淋后,应测含水量,采取晾晒、翻拌,或适当掺骨料的方法进行处理。有条件的地方,可以采取随来基层料、随摊铺、随碾压,一次达到密实度,然后再修整找平的方法。二、雨季水泥稳定碎石工程方案在雨季施工水泥稳定碎石基层,应特别注意气候变化,勿使水泥和混合料遭雨淋。降雨

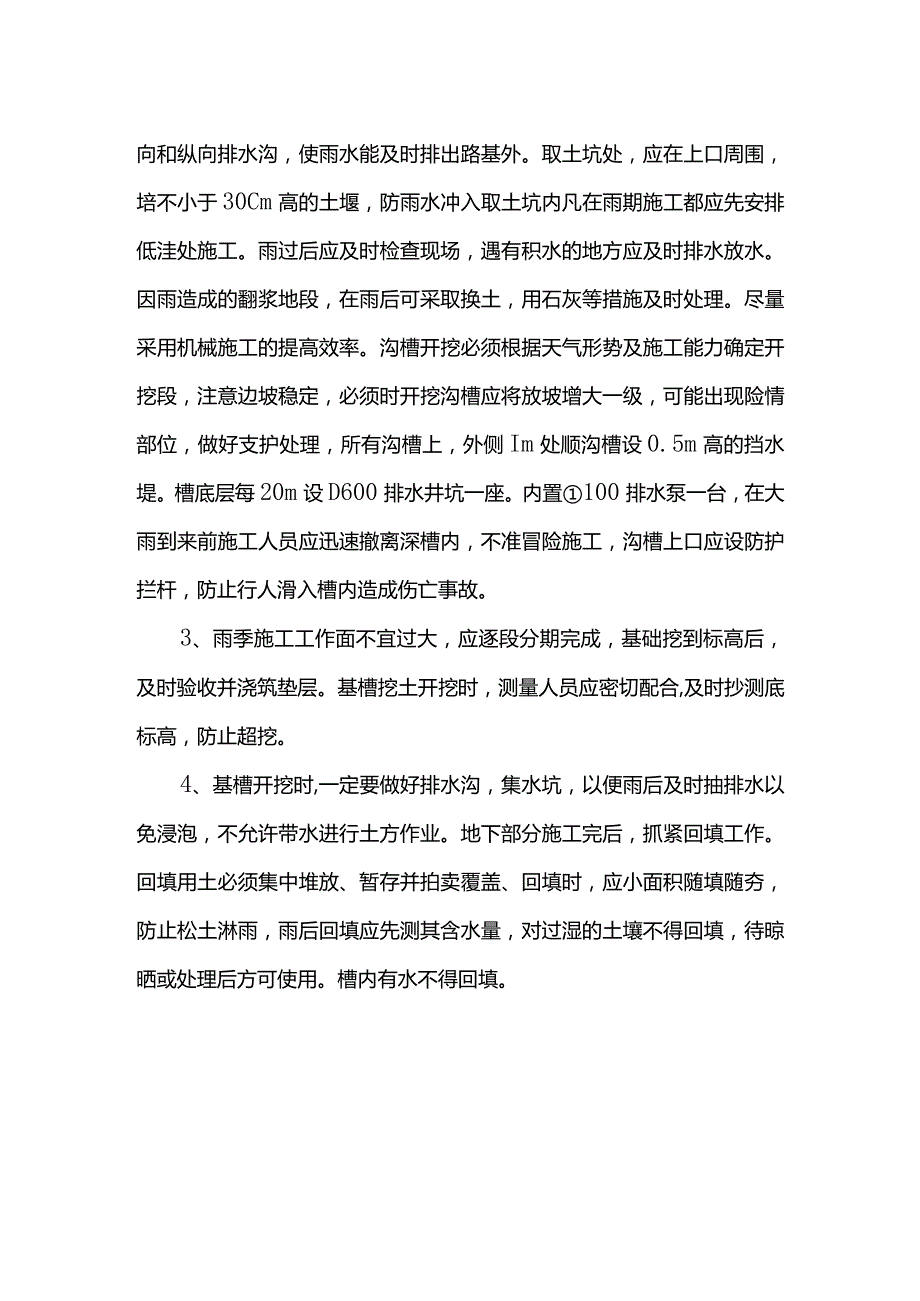

2、时应停止施工,但已经摊铺的水泥混合料应尽快碾压密实。三、雨季沥青混凝土工程方案1.做好雨期施工的当日天气预报工作,同时保持和沥青供应厂的联系。2、检查基层,因雨期潮湿是不能施工沥青面层的,下雨天也不得进行摊铺沥青混凝土和喷洒灌入式面层油,保持基层排水畅通。四、雨季土方工程施工措施1.凡进入雨期施工的土路基,都要把机械、人力、排水设备等准备充足。争取当日的填、挖方工作当日碾压完成而且达到密实度要求。2、凡属填土路基,应按2%4%横坡平整碾压。凡属开挖路基,应做好横向和纵向排水沟,使雨水能及时排出路基外。取土坑处,应在上口周围,培不小于30Cm高的土堰,防雨水冲入取土坑内凡在雨期施工都应先安排低洼

3、处施工。雨过后应及时检查现场,遇有积水的地方应及时排水放水。因雨造成的翻浆地段,在雨后可采取换土,用石灰等措施及时处理。尽量采用机械施工的提高效率。沟槽开挖必须根据天气形势及施工能力确定开挖段,注意边坡稳定,必须时开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理,所有沟槽上,外侧Im处顺沟槽设0.5m高的挡水堤。槽底层每20m设D600排水井坑一座。内置100排水泵一台,在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工,沟槽上口应设防护拦杆,防止行人滑入槽内造成伤亡事故。3、雨季施工工作面不宜过大,应逐段分期完成,基础挖到标高后,及时验收并浇筑垫层。基槽挖土开挖时,测量人员应密切配合,及时抄测底标高,防止超挖。4、基槽开挖时,一定要做好排水沟,集水坑,以便雨后及时抽排水以免浸泡,不允许带水进行土方作业。地下部分施工完后,抓紧回填工作。回填用土必须集中堆放、暂存并拍卖覆盖、回填时,应小面积随填随夯,防止松土淋雨,雨后回填应先测其含水量,对过湿的土壤不得回填,待晾晒或处理后方可使用。槽内有水不得回填。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
