铝模施工技术深化设计要点全套.docx

上传人:p** 文档编号:646847 上传时间:2024-01-02 格式:DOCX 页数:3 大小:15.26KB
下载 相关 举报
铝模施工技术深化设计要点全套.docx_第1页
第1页 / 共3页
铝模施工技术深化设计要点全套.docx_第2页
第2页 / 共3页
铝模施工技术深化设计要点全套.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《铝模施工技术深化设计要点全套.docx》由会员分享,可在线阅读,更多相关《铝模施工技术深化设计要点全套.docx(3页珍藏版)》请在第壹文秘上搜索。

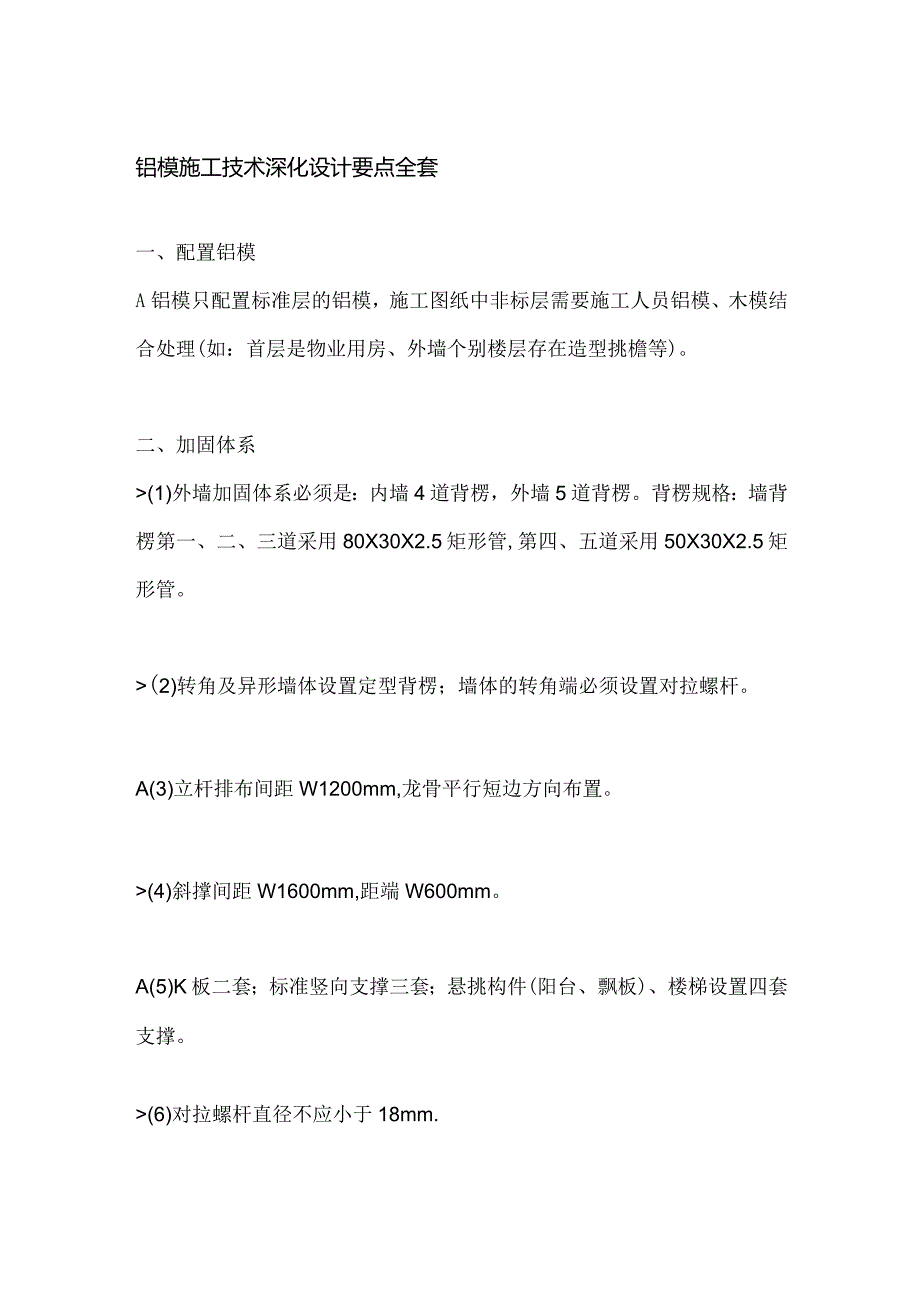

1、铝模施工技术深化设计要点全套一、配置铝模A铝模只配置标准层的铝模,施工图纸中非标层需要施工人员铝模、木模结合处理(如:首层是物业用房、外墙个别楼层存在造型挑檐等)。二、加固体系(1)外墙加固体系必须是:内墙4道背楞,外墙5道背楞。背楞规格:墙背楞第一、二、三道采用80X30X2.5矩形管,第四、五道采用50X30X2.5矩形管。(2)转角及异形墙体设置定型背楞;墙体的转角端必须设置对拉螺杆。A(3)立杆排布间距W1200mm,龙骨平行短边方向布置。(4)斜撑间距W1600mm,距端W600mm。A(5)K板二套;标准竖向支撑三套;悬挑构件(阳台、飘板)、楼梯设置四套支撑。(6)对拉螺杆直径不应

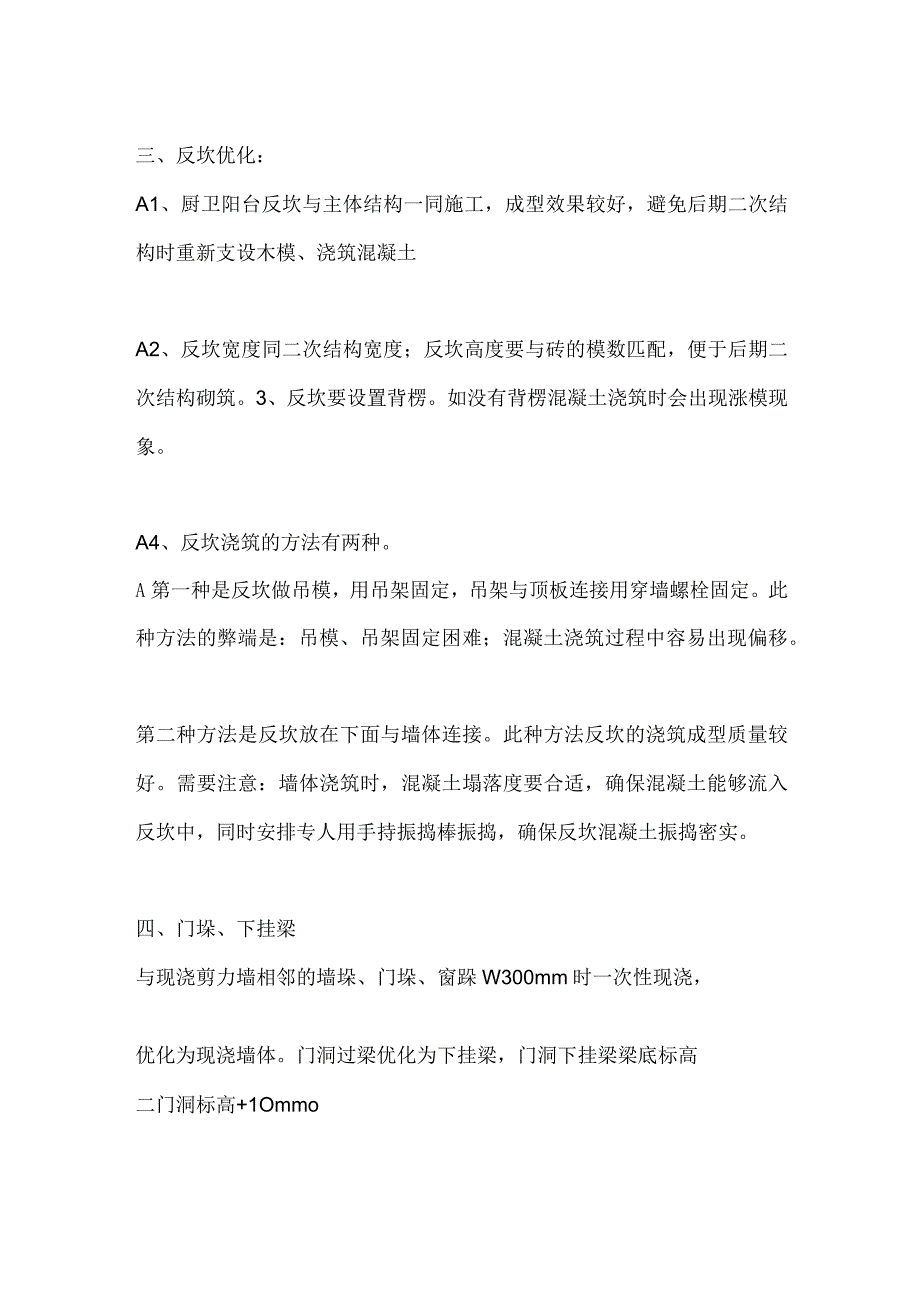

2、小于18mm.三、反坎优化:A1、厨卫阳台反坎与主体结构一同施工,成型效果较好,避免后期二次结构时重新支设木模、浇筑混凝土A2、反坎宽度同二次结构宽度;反坎高度要与砖的模数匹配,便于后期二次结构砌筑。3、反坎要设置背楞。如没有背楞混凝土浇筑时会出现涨模现象。A4、反坎浇筑的方法有两种。A第一种是反坎做吊模,用吊架固定,吊架与顶板连接用穿墙螺栓固定。此种方法的弊端是:吊模、吊架固定困难;混凝土浇筑过程中容易出现偏移。第二种方法是反坎放在下面与墙体连接。此种方法反坎的浇筑成型质量较好。需要注意:墙体浇筑时,混凝土塌落度要合适,确保混凝土能够流入反坎中,同时安排专人用手持振捣棒振捣,确保反坎混凝土振

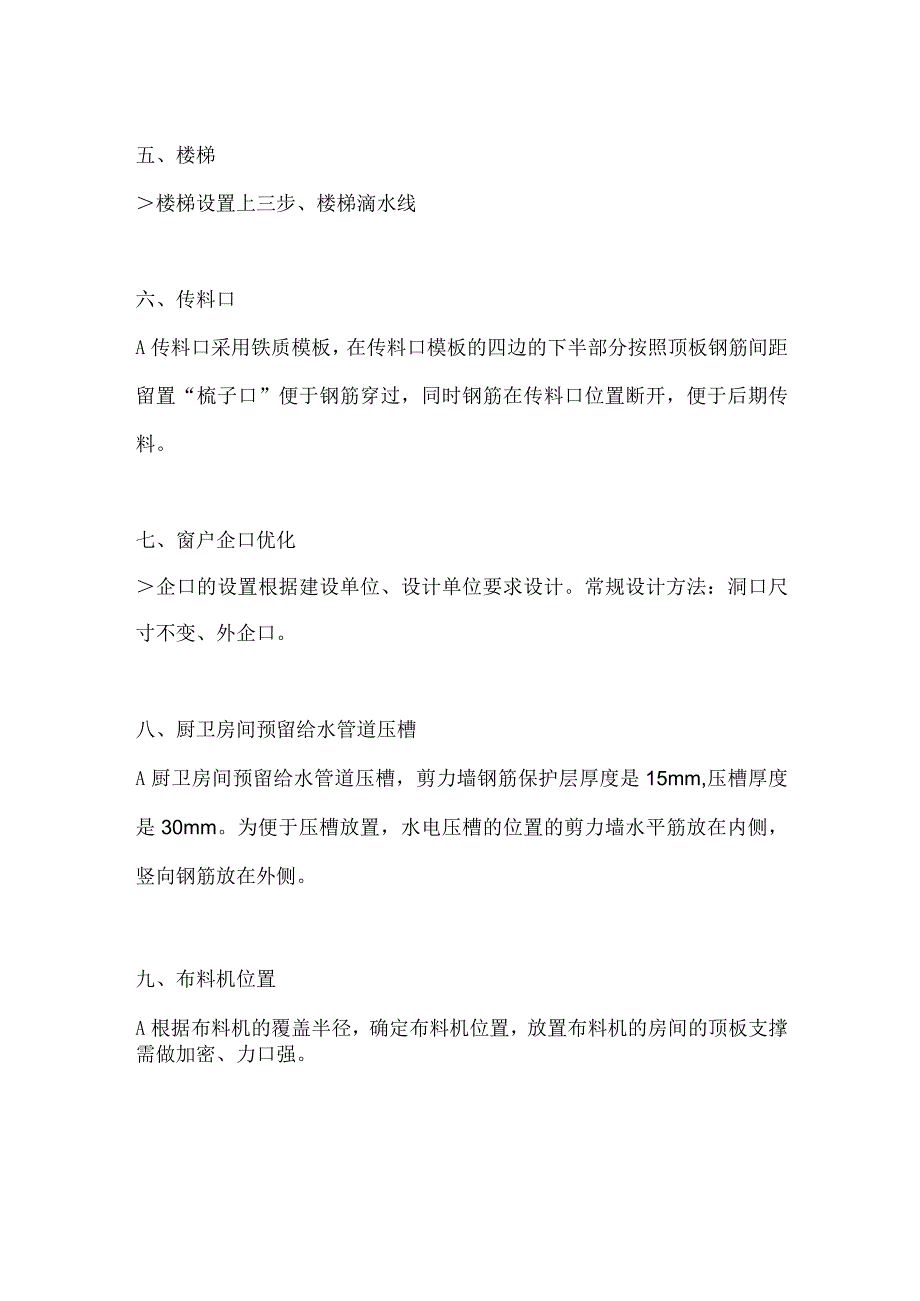

3、捣密实。四、门垛、下挂梁与现浇剪力墙相邻的墙垛、门垛、窗跺W300mm时一次性现浇,优化为现浇墙体。门洞过梁优化为下挂梁,门洞下挂梁梁底标高二门洞标高+1Ommo五、楼梯楼梯设置上三步、楼梯滴水线六、传料口A传料口采用铁质模板,在传料口模板的四边的下半部分按照顶板钢筋间距留置“梳子口”便于钢筋穿过,同时钢筋在传料口位置断开,便于后期传料。七、窗户企口优化企口的设置根据建设单位、设计单位要求设计。常规设计方法:洞口尺寸不变、外企口。八、厨卫房间预留给水管道压槽A厨卫房间预留给水管道压槽,剪力墙钢筋保护层厚度是15mm,压槽厚度是30mm。为便于压槽放置,水电压槽的位置的剪力墙水平筋放在内侧,竖向钢筋放在外侧。九、布料机位置A根据布料机的覆盖半径,确定布料机位置,放置布料机的房间的顶板支撑需做加密、力口强。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
