《回风立井梯子间工程(DOC).docx》由会员分享,可在线阅读,更多相关《回风立井梯子间工程(DOC).docx(10页珍藏版)》请在第壹文秘上搜索。

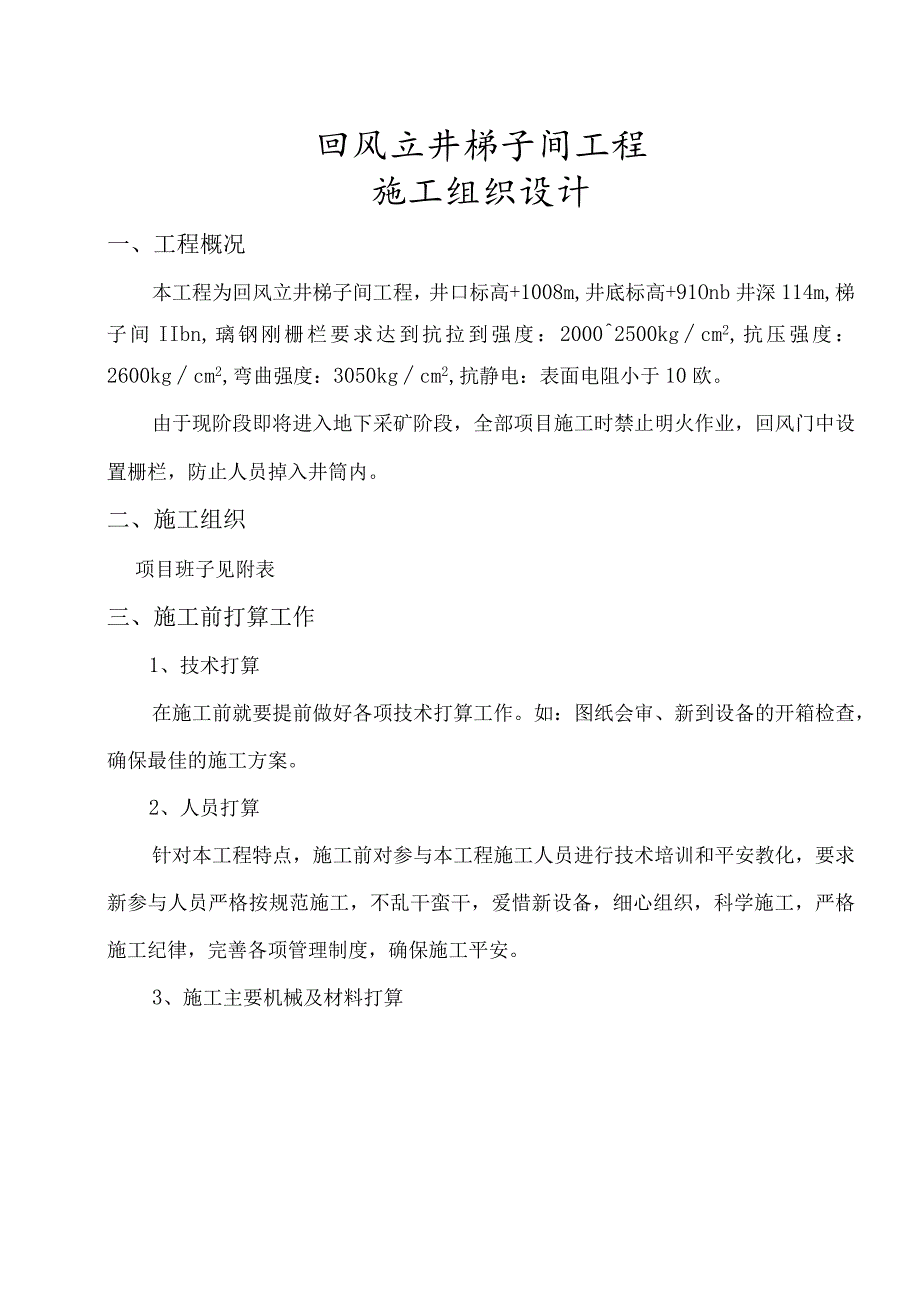

1、回风立井梯子间工程施工组织设计一、工程概况本工程为回风立井梯子间工程,井口标高+1008m,井底标高+91Onb井深114m,梯子间IIbn,璃钢刚栅栏要求达到抗拉到强度:20002500kgcm2,抗压强度:2600kgcm2,弯曲强度:3050kgcm2,抗静电:表面电阻小于10欧。由于现阶段即将进入地下采矿阶段,全部项目施工时禁止明火作业,回风门中设置栅栏,防止人员掉入井筒内。二、施工组织项目班子见附表三、施工前打算工作1、技术打算在施工前就要提前做好各项技术打算工作。如:图纸会审、新到设备的开箱检查,确保最佳的施工方案。2、人员打算针对本工程特点,施工前对参与本工程施工人员进行技术培训

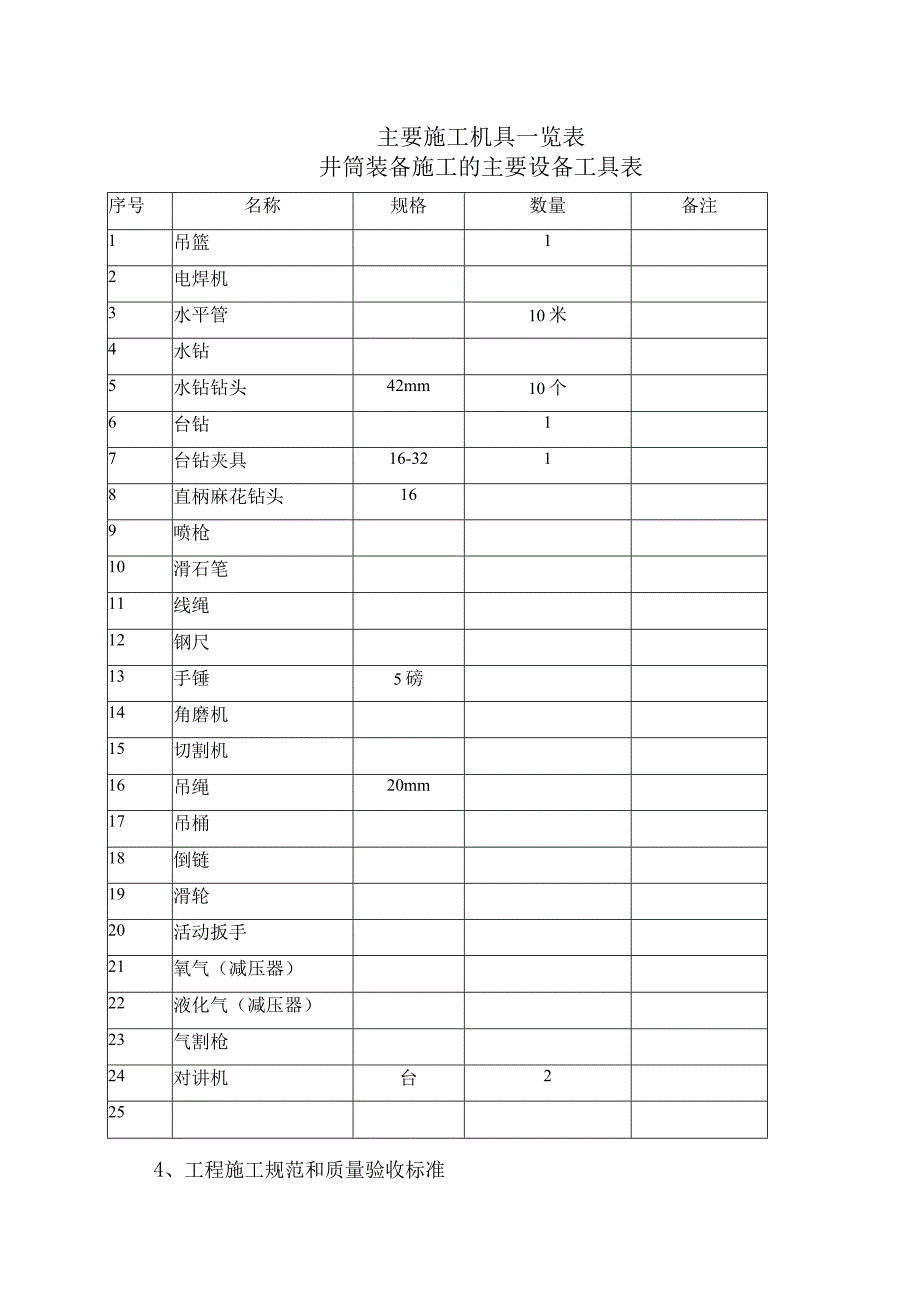

2、和平安教化,要求新参与人员严格按规范施工,不乱干蛮干,爱惜新设备,细心组织,科学施工,严格施工纪律,完善各项管理制度,确保施工平安。3、施工主要机械及材料打算主要施工机具一览表井筒装备施工的主要设备工具表序号名称规格数量备注1吊篮12电焊机3水平管10米4水钻5水钻钻头42mm10个6台钻17台钻夹具16-3218直柄麻花钻头169喷枪10滑石笔11线绳12钢尺13手锤5磅14角磨机15切割机16吊绳20mm17吊桶18倒链19滑轮20活动扳手21氧气(减压器)22液化气(减压器)23气割枪24对讲机台2254、工程施工规范和质量验收标准本工程施工及质量验收主要依据以下标准(1)煤矿安装工程质

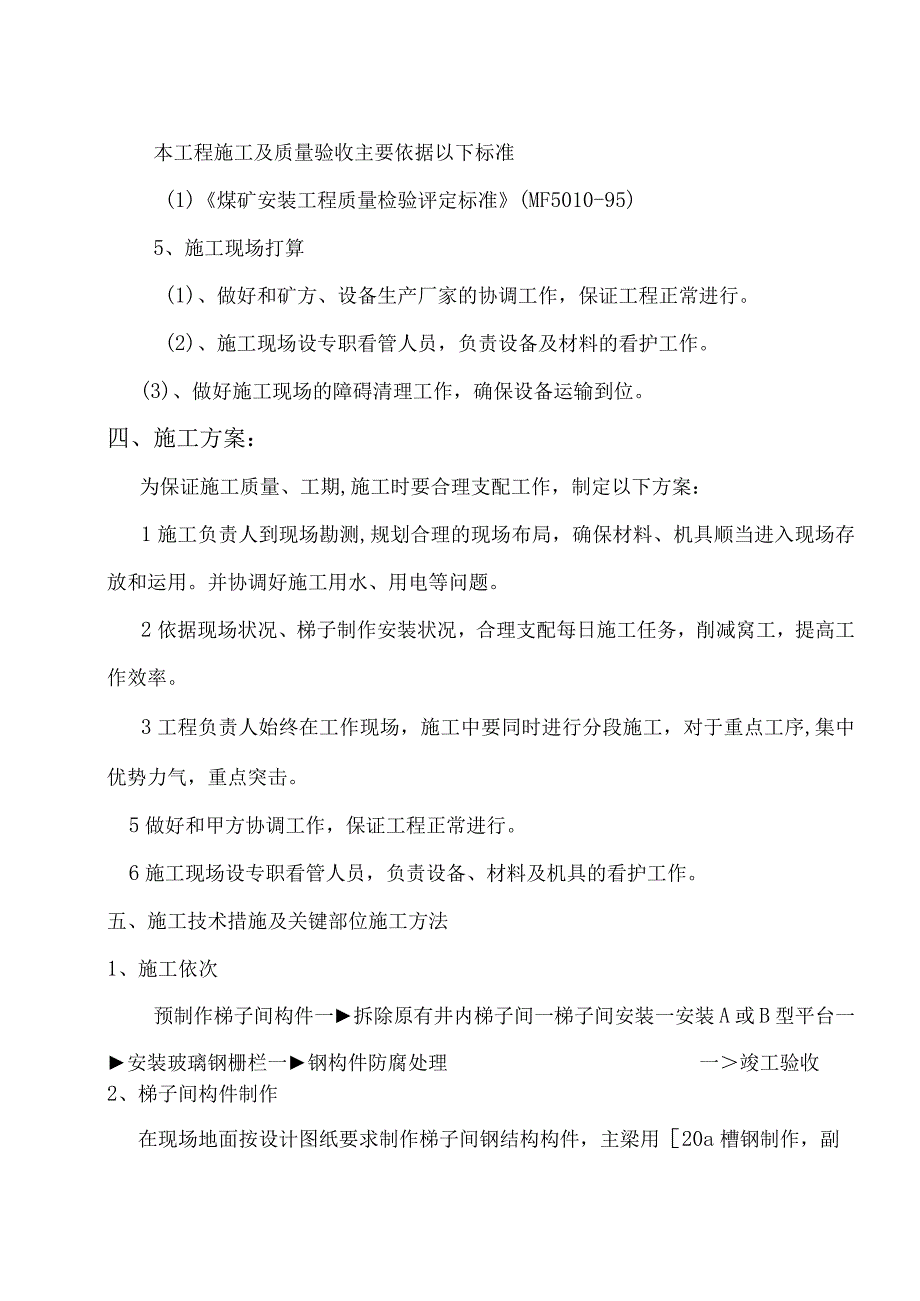

3、量检验评定标准(MF5010-95)5、施工现场打算(1)、做好和矿方、设备生产厂家的协调工作,保证工程正常进行。(2)、施工现场设专职看管人员,负责设备及材料的看护工作。(3)、做好施工现场的障碍清理工作,确保设备运输到位。四、施工方案:为保证施工质量、工期,施工时要合理支配工作,制定以下方案:1施工负责人到现场勘测,规划合理的现场布局,确保材料、机具顺当进入现场存放和运用。并协调好施工用水、用电等问题。2依据现场状况、梯子制作安装状况,合理支配每日施工任务,削减窝工,提高工作效率。3工程负责人始终在工作现场,施工中要同时进行分段施工,对于重点工序,集中优势力气,重点突击。5做好和甲方协调工
4、作,保证工程正常进行。6施工现场设专职看管人员,负责设备、材料及机具的看护工作。五、施工技术措施及关键部位施工方法1、施工依次预制作梯子间构件一拆除原有井内梯子间一梯子间安装一安装A或B型平台一安装玻璃钢栅栏一钢构件防腐处理一竣工验收2、梯子间构件制作在现场地面按设计图纸要求制作梯子间钢结构构件,主梁用20a槽钢制作,副梁采纳14a槽钢制作,梯子间平台板用玻璃钢制作,梯子主梁梁头采纳L140等边角钢,梯子副梁梁头采纳L90等边角钢。3、钢结构连接(1)构件检查A.预制构件的坡口形式、坡口角度、坡口深度及钝边应符合焊接工艺规程及有关工程建设技术标准的规定。坡口面不得有夹层、裂纹、加工损伤及毛刺。
5、B.低碳钢及合金钢坡口面及其旁边IOnlnl范围内的母材表面不得附有水分、油脂、铁锈、污垢、有机涂层、镀层等影响焊接质量的物质。C.有色金属及其合金坡口面及其旁边20mm范围内的母材表面,应用化学或机械方法清除表面氧化膜及其它污垢,并露出金属光泽,且保持干净、干燥。D.构件组对后,应检查其对中性及组对间隙。对接接头的错边量、角变形和间隙,搭接接头的搭接长度和间隙,T形接头和角接接头的间隙均应符合焊接工艺规程和有关工程建设技术标准的规定。(2)焊接检查A.焊接方法、焊接操作方式、焊接依次均应符合焊接工艺规程的要求。B.多层焊道清理后的层间表面应进行检查,层间表面、焊道与坡口的接合部及坡口表面应干
6、净、无裂纹、夹杂、气孔等缺陷。C.焊缝背面清根后的表面形态应符合焊接工艺规程的要求,表面不得有未焊透、夹杂、气孔、裂纹等缺陷。D.构件装配的定位焊缝,安装用工卡具的固定焊缝的检查应与正式焊接相同。E.接后检查应在焊缝清理完毕后进行,焊缝及焊缝旁边区域不得有焊渣及飞溅。F.焊后应检查焊缝长度,连续焊缝应全部焊完不得有中断遗漏处。断续焊缝长度不得小于图纸规定长度,焊缝间隔距离不得大于图纸规定长度。G.焊接完毕后,必需用火焰切除被焊工件上的引弧、引出板和其它卡具,并沿受力方向修磨平整,严禁用锤击落。4、钢结构除锈防腐(1) .钢构件之间当采纳焊缝连接时,焊接后须对焊缝进行严格的防腐处理。(2) .钢
7、构件应除锈防腐,在搬运过程中要留意防止碰损,若碰损,须重新补刷防腐涂料。(3)井筒装备防腐技术要求(ph=6至10的中性或碱性水):喷砂除锈质量等级要求达到Sa3级。喷砂除锈后钢构件表面应呈现匀称一样的金属光泽,应完全除去氧化皮、锈及污物。底漆采纳有机富锌漆,面漆采纳环氧沥青漆,刷两遍,每次涂刷漆膜厚度为40um。面漆采纳环氧沥青漆,至少刷两遍,每次涂刷漆膜厚度为60um,两遍达到120口暇若达不到漆膜厚度,应接着涂刷,直到达到总厚度。前一遍漆膜干透后,再刷后一遍。5、梯子间安装安装主梁,主梁用22a槽钢制作,先在井壁打锚杆眼,锚杆采纳27X61OnlnI树脂锚杆固定梁头,副梁采纳14a槽钢制
8、作安装,先在井壁打锚杆眼,锚杆采纳27X6180nn树脂锚杆固定梁头,然后安装主梁、副梁,安装平台板,平台板采玻璃钢卡接,安装梯子、梯子平台与梯子梁采纳螺栓连接,采纳M16X120螺栓;栅栏挂钩与梯子梁采纳螺栓连接,采纳M16X60螺栓梯子采纳螺栓连接,固定在副梁上。七、平安保证措施1、项目部建立强有力的平安保证体系,分级管理,平安指标分解到人,做到人人有压力,人人有责任。2、全部施工人员必需遵守操作规程和各项规章制度,施工人员进入施工现场及施工中应正确运用劳动防护用品,施工现成必需设置明显警示及标记牌。3、施工前必需检查工器具的平安性及牢靠性,平安带和平安绳必需挂于平安牢靠处,高空作业人员应
9、体检合格。4、现场人员应戴好平安帽。高空作业人员应防止掉东西,运用的工具材料用绳索传递,施工下方防止行人逗留,施工过程中施工人员需相互协作,做到担心全不施工,树立“平安第一”的思想。5、严格执行工作票制度:平安措施正确牢靠后,方可起先工作。6、平安用具(绝缘手套、绝缘鞋、绝缘柄工具、高压验电器等)经绝缘试验合格后,方可运用,并配备到位。7、用电管理必需规范,接地接零良好,专人维护,上锁管理,并设警示牌。8、加强平安教化,包括平安思想教化,平安技术学问教化,对全部施工人员进行上岗培训I,特殊工种必需持证上岗。9、全部施工人员必需仔细接受上级有关部门人员的检查监督。八、工期承诺及施工进度措施1、施
10、工工期为60个日历天竣工,我方承诺保证在规定的工期内完成全部工作。2、确保工期措施a加强领导,施工时配备有实力、有阅历的施工管理人员、工程技术人员参与施工,做到组织严密、通畅,有条不紊,保证工程进度按支配进行。b提前做好各种施工打算工作,包括技术、人员、机械、机具、物资材料,施工现场及协调工作,确保工程顺当进行。c科学合理地支配工程施工依次、工序之间做好流水交叉作业,充分利用有效的工作时间,尽可能缩短施工工期。九、采纳新技术、新工艺、新设备及降低工程成本措施:1、打破工种界限,一专多能,削减窝工,均衡生产,削减高峰,利用地域优势,人员调动便利,关键工序,关键突击。2、在材料方面,加强支配选购管
11、理,以资金优势达到降低成本目的,加强材料管理,合理用料,加强边角废料的回收利用,加强工程质量一次合格率,降低材料消耗。3、工机具等方面,合理调度,统一支配,统筹兼顾,提高机械设备的利用率、运用率,达到提效降费的目的。4、充分利用自有能源。5、加强施工现场管理,做好防盗保卫工作,杜绝材料的去失和奢侈。6、加强组织管理及协调打算工作,保证连续生产,抓平安、保质量、促工期,以科学管理降低综合造价。十、现场文明施工管理措施:1、施工现场的各种材料和机械器具必需按批准的施工平面布置存放,摆放整齐。2、工程文明施工实行分区负责的管理方法,将现场划分文明施工管理责任区域,明确责任单位和责任人并依据工程的进展
12、刚好调整。3、施工现场设临时吸烟点,禁止流淌吸烟,保持现场清洁卫生。执行“谁干谁清,随干随清,工完料净场地清”的制度,确保施工现场整齐有序。4、工地设立保洁人员,负责对公共场所、公用设施的卫生清理、保洁、整理工作。5、工程部对现场照明进行统一规划布置,合理接线。6、在施工现场设置分类“废料箱”,将各种不同的废料进行分类存放,由保洁人员定期清理,禁止现场焚烧垃圾。7、施工产生的各种废料,由各施工班组负责回收,分类集中放置在废料箱内,在堆放和运输的过程中严格执行业主的规定。8、施工区与非施工区实行全封闭隔离。9、全部进入现场的施工人员统一穿着公司发放的工作服,佩戴有公司标记的平安帽及胸卡。10、易
13、燃、易爆和有毒物品分类入库,并设置明显标记。11、现场设置多个保温材料切割区,确保保温材料切割时没有粉尘污染环境。12、在已安装就位的设备四周油漆时,用塑料布、粘贴纸等将设备进行封闭隔离,确保不对设备和环境造成二次污染。13、施工现场严禁将设备管道和保温外护板作为吊装的支点,不得将设备或管道作为电焊引弧点。14、施工人员在工作结束或短暂离开施工地点时随时带走全部电缆线头、保温废料、废铁等施工废弃物,全员做到工完、料尽、场地清。15、特殊危急作业区设警戒线和警告标记,严格按安规规定搭设牢靠的防护隔离层,施工过程中保证平安设施的完好;施工完毕将施工区域内的临时设施刚好收回。十一、消防措施1、消防工
14、作必需列入现场管理重要议事日程,加强领导,健全组织,严格制度,定期不定期开展防火检查,整治隐患。2、施工用电、临时设施要做到标准化,特殊是施工用电线、电缆绝不能有漏电现象。3、施工用的可燃气体及助燃气体,如乙焕、氧气等不得混乱堆放,按施工现场的有关规定配备消防器材,对易燃易爆物品设专库专人管理,严格限制电焊、气焊放置位置。施工如确需动用电、火焊时,要与有关部门办理有关手续,做好隔离措施,并按有关规定配备消防器材。4、电、火焊作业完毕后,清除残留物,指定专人现场视察,无异样现象方可离开,发觉异样刚好处理。5、防火管理,氧气、乙快、易燃物品,单独存放,并有明显标记,并配有灭火器,严禁在易燃品处或旁边点火吸烟。一f天数工程部位一j一51015202530354045505560图纸会审、施工打算l预制钢构件立井井室内拆除旧梯子间立井井室内凿梁窝、打锚杆梯子间钢平台妙安装玻璃钢平台安装
