炼钢车间设备管理策划方案.docx

上传人:p** 文档编号:647124 上传时间:2024-01-02 格式:DOCX 页数:10 大小:46.21KB
下载 相关 举报
炼钢车间设备管理策划方案.docx_第1页
第1页 / 共10页
炼钢车间设备管理策划方案.docx_第2页
第2页 / 共10页
炼钢车间设备管理策划方案.docx_第3页
第3页 / 共10页
炼钢车间设备管理策划方案.docx_第4页
第4页 / 共10页
炼钢车间设备管理策划方案.docx_第5页
第5页 / 共10页
炼钢车间设备管理策划方案.docx_第6页
第6页 / 共10页
炼钢车间设备管理策划方案.docx_第7页
第7页 / 共10页
炼钢车间设备管理策划方案.docx_第8页
第8页 / 共10页
炼钢车间设备管理策划方案.docx_第9页
第9页 / 共10页
炼钢车间设备管理策划方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《炼钢车间设备管理策划方案.docx》由会员分享,可在线阅读,更多相关《炼钢车间设备管理策划方案.docx(10页珍藏版)》请在第壹文秘上搜索。

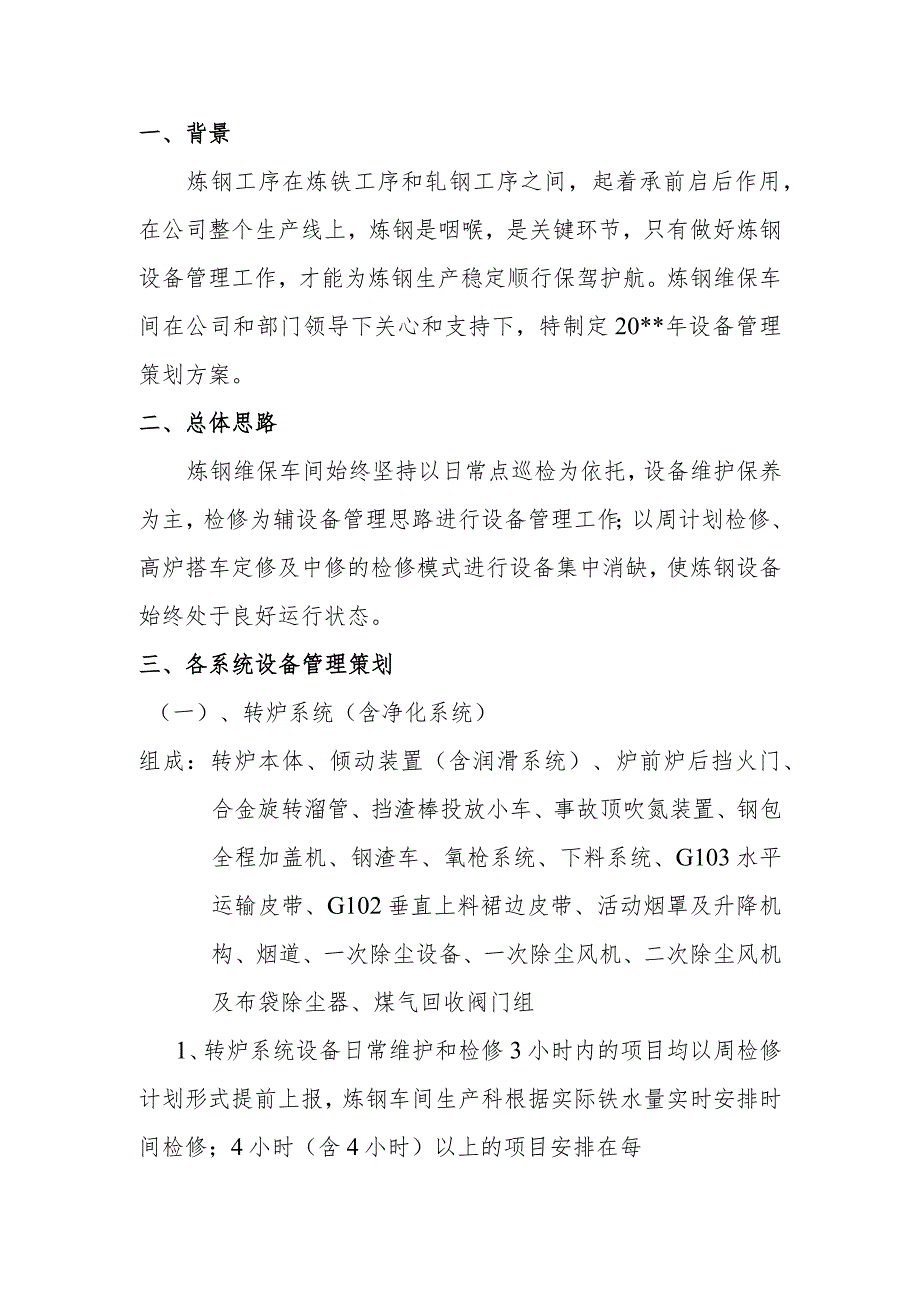

1、一、背景炼钢工序在炼铁工序和轧钢工序之间,起着承前启后作用,在公司整个生产线上,炼钢是咽喉,是关键环节,只有做好炼钢设备管理工作,才能为炼钢生产稳定顺行保驾护航。炼钢维保车间在公司和部门领导下关心和支持下,特制定20*年设备管理策划方案。二、总体思路炼钢维保车间始终坚持以日常点巡检为依托,设备维护保养为主,检修为辅设备管理思路进行设备管理工作;以周计划检修、高炉搭车定修及中修的检修模式进行设备集中消缺,使炼钢设备始终处于良好运行状态。三、各系统设备管理策划(一)、转炉系统(含净化系统)组成:转炉本体、倾动装置(含润滑系统)、炉前炉后挡火门、合金旋转溜管、挡渣棒投放小车、事故顶吹氮装置、钢包全程

2、加盖机、钢渣车、氧枪系统、下料系统、G103水平运输皮带、G102垂直上料裙边皮带、活动烟罩及升降机构、烟道、一次除尘设备、一次除尘风机、二次除尘风机及布袋除尘器、煤气回收阀门组1、转炉系统设备日常维护和检修3小时内的项目均以周检修计划形式提前上报,炼钢车间生产科根据实际铁水量实时安排时间检修;4小时(含4小时)以上的项目安排在每月高炉定修时搭车实施检修或维护;5小时以上的项目安排在3#高炉定修时搭车实施检修或维护。2、因钢车、渣车工作在高温、粉尘量大的恶劣环境,且负荷重,在检修时采用整体更换小车,离线检查修理,修理完好后备用。3、一次除尘系统及风机转子在2014年改造后,使用周期由原来的8-

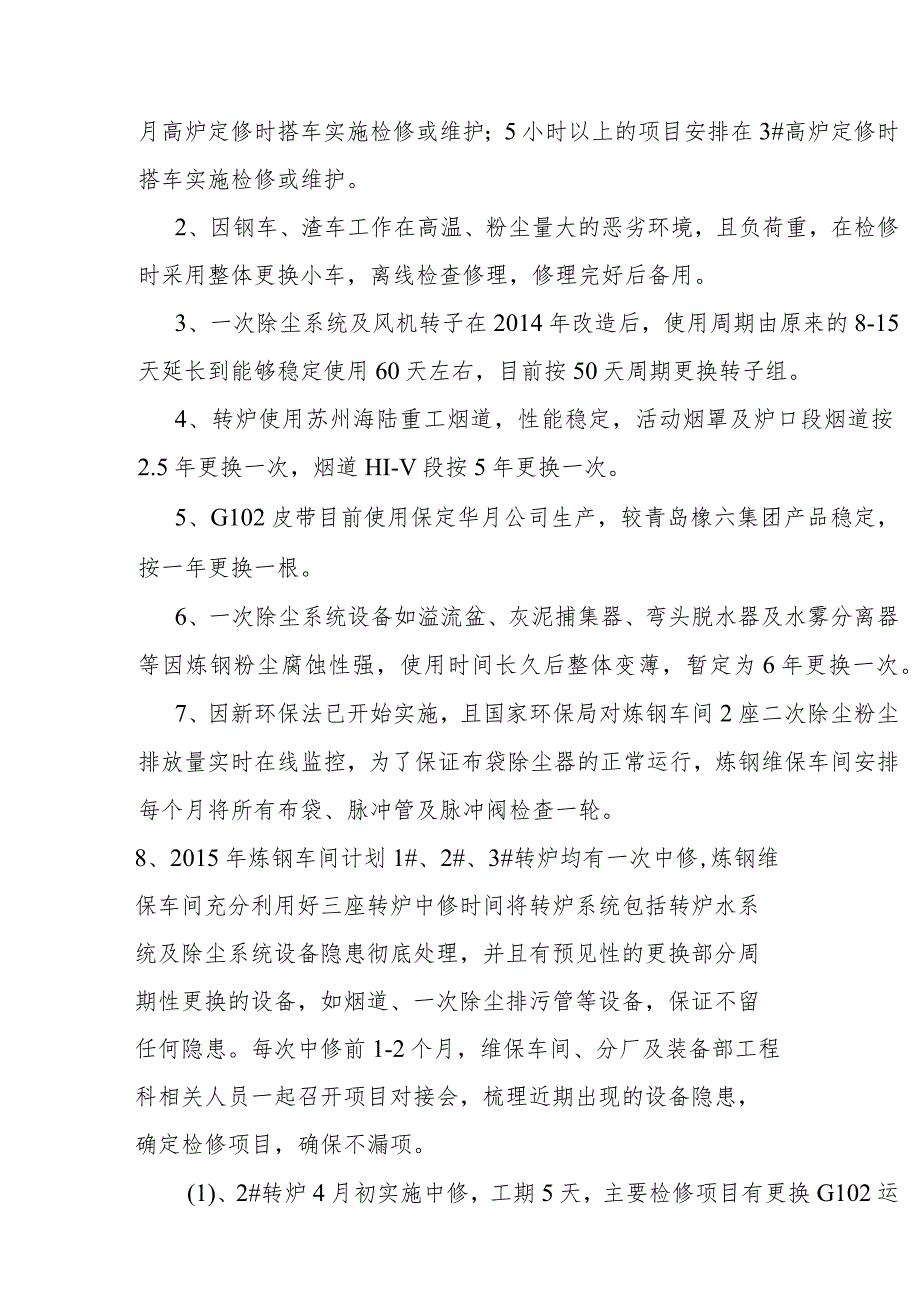

3、15天延长到能够稳定使用60天左右,目前按50天周期更换转子组。4、转炉使用苏州海陆重工烟道,性能稳定,活动烟罩及炉口段烟道按2.5年更换一次,烟道HI-V段按5年更换一次。5、G102皮带目前使用保定华月公司生产,较青岛橡六集团产品稳定,按一年更换一根。6、一次除尘系统设备如溢流盆、灰泥捕集器、弯头脱水器及水雾分离器等因炼钢粉尘腐蚀性强,使用时间长久后整体变薄,暂定为6年更换一次。7、因新环保法已开始实施,且国家环保局对炼钢车间2座二次除尘粉尘排放量实时在线监控,为了保证布袋除尘器的正常运行,炼钢维保车间安排每个月将所有布袋、脉冲管及脉冲阀检查一轮。8、2015年炼钢车间计划1#、2#、3#

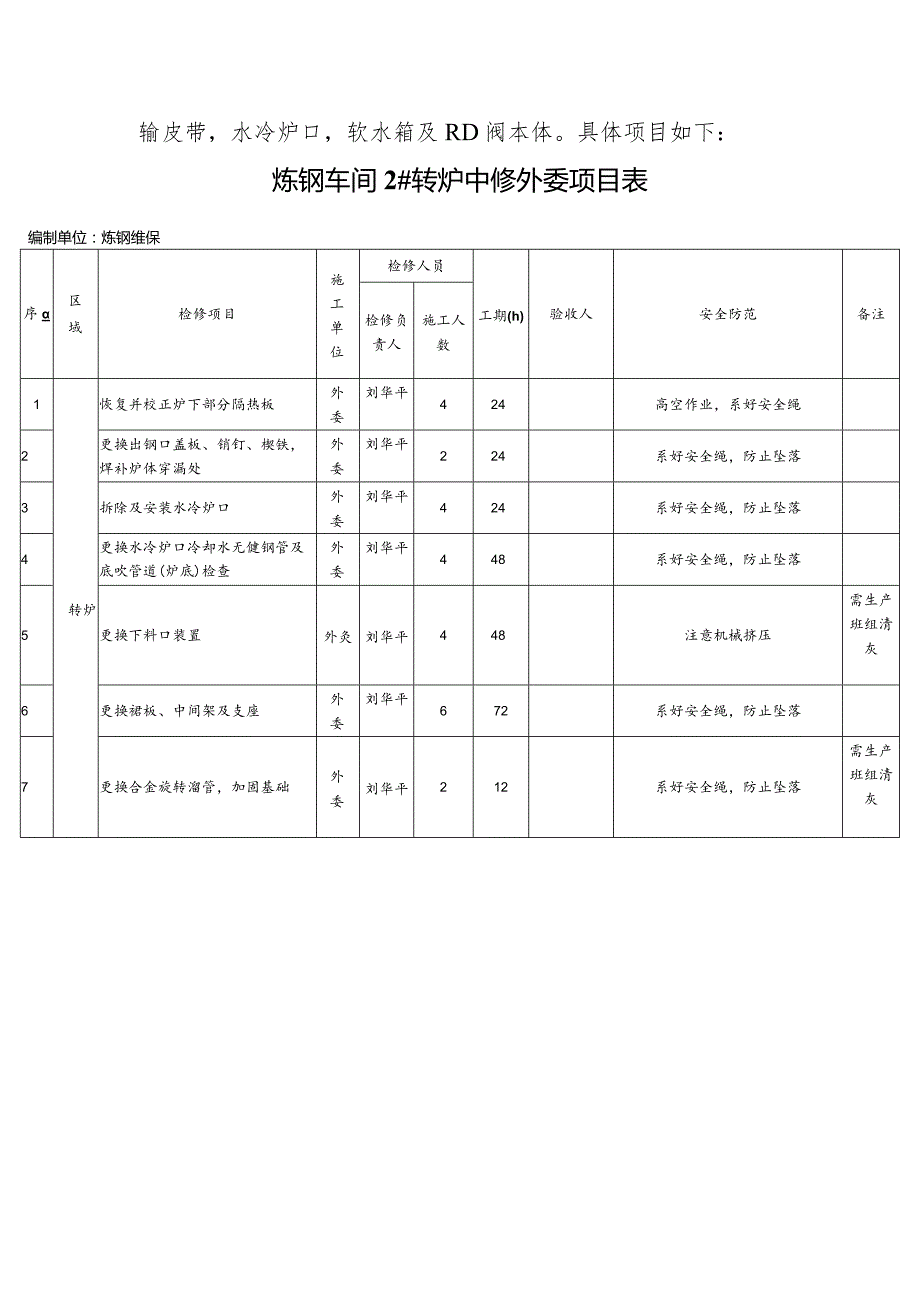

4、转炉均有一次中修,炼钢维保车间充分利用好三座转炉中修时间将转炉系统包括转炉水系统及除尘系统设备隐患彻底处理,并且有预见性的更换部分周期性更换的设备,如烟道、一次除尘排污管等设备,保证不留任何隐患。每次中修前1-2个月,维保车间、分厂及装备部工程科相关人员一起召开项目对接会,梳理近期出现的设备隐患,确定检修项目,确保不漏项。(1)、2#转炉4月初实施中修,工期5天,主要检修项目有更换G102运输皮带,水冷炉口,软水箱及RD阀本体。具体项目如下:炼钢车间2#转炉中修外委项目表编制单位:炼钢维保序区域检修项目施工单位检修人员工期(h)验收人安全防范备注检修负责人施工人数1转炉恢复并校正炉下部分隔热板

5、外委刘华平424高空作业,系好安全绳2更换出钢口盖板、销钉、楔铁,焊补炉体穿漏处外委刘华平224系好安全绳,防止坠落3拆除及安装水冷炉口外委刘华平424系好安全绳,防止坠落4更换水冷炉口冷却水无健钢管及底吹管道(炉底)检查外委刘华平448系好安全绳,防止坠落5更换下料口装置外灸刘华平448注意机械挤压需生产班组清灰6更换裙板、中间架及支座外委刘华平672系好安全绳,防止坠落7更换合金旋转溜管,加固基础外委刘华平212系好安全绳,防止坠落需生产班组清灰8净化更换2#炉软水箱外委刘华平4120煤气区域作业必须带煤气报警仪,防止煤气中毒9更换一次除尘系统所有排污管外委刘华平672煤气区域作业必须带煤

6、气报警仪,防止煤气中毒需清灰10更换2#炉RD阀阀体外委刘华平448多层跨作业必须带煤气报警仪,防止煤气中毒11更换G102环形裙边运输皮带外委刘华平2024防止机械挤压炼钢车间2#转炉中修内部实施项目表序区域检修项目施工单位检修人员工期(h)验收人安全防范备注检修负责人施工人数1转炉2#炉钢车车轮加油,减速机联轴器检查,更换较制孔螺栓炼钢维保张元八26关闭电源、避免挤压伤害22#炉渣车推渣器更换炼钢维保张元八23关闭电源、注意挤压伤害3更换2#炉炉下部分轨道、加护板、压轨器,并二次浇筑炼钢维保张元八448注意挤压伤害需土建42#炉倾动制动器、刹瓦检查、更换炼钢维保张元八26关闭电源、注意挤压

7、伤害5倾动润滑系统检查、处理油管接头浸油炼钢维保张元八26、地面有油污、防止滑跌6恢复处理2#炉体周围隔烟室挡板炼钢维保张元八34、系好安全绳,防止坠落72#炉活动烟罩水封槽检查、清灰炼钢维保张元八412、系好安全绳、注意挤压伤害需转炉工序清灰82#炉活动烟罩链条、销钉检查更换,链轮基础加固炼钢维保张元八24系好安全绳、注意挤压伤害92#炉3楼下料系统氮封、下料管检查处理炼钢维保张元八412多层跨作业带煤气报警仪,防止煤气中毒102#炉下料系统振动给料机、吊钩、电液推杆检查炼钢维保张元八24多层跨作业带煤气报警仪,防止煤气中毒112#炉钢渣车检查及就地操作箱清灰炼钢维保袁滨24断电操作122#

8、合金旋转溜槽电气检查炼钢维保曾小明24断电操作132#活动烟罩电气检查炼钢维保曾小明24断电操作142#下料系统电气检查炼钢维保曾小明25注意停电后的线路放电152#氧枪系统电气检查、清灰炼钢维保曾小明24注意停电后的线路放电162#炉本体变压器清灰、温度显示检个炼钢维保曾小明24注意停电后的线路放电172#炉水处理变压器清灰炼钢维保曾小明22注意停电后的线路放电18转炉2#炉氧枪系统检查阀门炼钢维保曾小明14断电操作192#炉倾动编码器检查炼钢维保曾小明14断电操作202#炉事故顶吹电气检查炼钢维保曾小明14断电操作212#炉钢车电气检查炼钢维保曾小明24关闭电源、避免挤压伤害222#炉渣车

9、电气检查炼钢维保曾小明24关闭电源、避免挤压伤害232#炉转炉控制线路检查炼钢维保曾小明38断电操作242#炉炉前手柄检查清灰炼钢维保曾小明24断电操作252#炉操作室电脑检查清灰炼钢维保曾小明24断电操作262#炉底吹系统电气检查炼钢维保曾小明24断电操作27准备2#炉汽包上升、下降管固定,吊挂加固炼钢维保张元八36多层跨作业必须带煤气报警仪,防止煤气中毒282#汽包揭盖检查水冲板、清除杂物炼钢维保张元八46多层跨作业必须带煤气报警仪,防止煤气中毒29检查2#炉清洗汽包紧急排污阀、手动排污阀炼钢维保兰吉生28多层跨作业必须带煤气报警仪,防止煤气中毒302#炉底吹系统清扫炼钢维保张元八216防

10、止氮气中毒31更换2#转炉风机转子、轴瓦检查炼钢维保兰吉生44煤气区域作业必须带煤气报警仪,防止煤气中毒322#炉机前管道、阀门、过滤器检查、清洗炼钢维保兰吉生28煤气区域作业必须带煤气报警仪,防止煤气中毒332#风机稀油站检查、滤网清洗炼钢维保兰吉生26煤气区域作业必须带煤气报警仪,防止煤气中毒34补焊2#风机进风管弯头(风机房外)炼钢维保兰吉生26煤气区域作业必须带煤气报警仪,防止煤气中毒352#转炉风机房煤气回收系统各阀门检查,更换部分金属软管炼钢维保兰吉生24煤气区域作业必须带原气报警仪,防止煤气中毒362#炉除氧器及阀门检查炼钢维保兰吉生38煤气区域作业必须带煤气报警仪,防止煤气中毒

11、372#炉蓄热器及阀门检查炼钢维保兰吉生38煤气区域作业必须带煤气报警仪,防止煤气中毒38更换2#炉部分捅针及气管炼钢维保兰吉生24煤气区域作业必须带煤气报警仪,防止煤气中毒39准备更换2#炉3楼排污桶阀门炼钢维保兰吉生26煤气区域作业必须带原气报警仪,防止煤气中毒402#炉粗颗粒分离机及水下部分检查炼钢维保兰吉生38现场湿滑、防止滑跌41检查处理C、O分析仪预处理部分炼钢维保袁滨24断电操作42检查煤气回收电磁换向阀炼钢维保袁滨24断电操作432#中压变频器清灰炼钢维保袁滨34断电操作442#水冷夹层补水管(中压水)更换炼钢维保兰吉生63防止滑跌、防止煤气中毒452#炉一文收缩段部分挖补焊炼

12、钢维保兰吉生3防止滑跌、防止煤气中毒46恢复2#炉除氧器就地温度表炼钢维保曾小明32防止滑跌、防止煤气中毒47检查2#给水泵轴承,更换盘根炼钢维保兰吉生44防止滑跌、防止煤气中毒48除尘系统清理炼钢厂田峰126防止滑跌、防止煤气中毒49清理1、2#炉高架水槽炼钢厂IB峰2412防止滑跌、防止煤气中毒50清理2#炉斜板沉淀池炼钢厂田峰486防止滑跌、防止煤气中毒512#炉三通阀排污管更换炼钢维保兰吉生62防止滑跌、防止煤气中毒(2)、1#转炉预计在6月份实施中修,工期8天,主要检修项目有更换水冷炉口,软水箱及一次除尘风管;另外倾动控制系统实施升级改造,具体检修项目如下:1#转炉中修外委施工项目表编制单位:炼钢维保2015年1月10日序号检修项目检修单位检修时间人数炼钢负责人炼钢维保负责人安全确认备注1恢复并校正炉下部分隔热板外委施工1天4高空作业,系好安全绳2更换出钢口盖板、销钉、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 公司方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
